Wiślane Tarasy 2.0
Wiślane Tarasy 2.0 zlokalizowane są przy ul. Grzegórzeckiej / Stachowskiego tuż przy Bulwarach Wiślanych w zielonej dzielnicy Grzegórzki, w bezpośrednim sąsiedztwie ukończonego osiedla Wiślane Tarasy.
OSTATNIE MIESZKANIA W BUDYNKU B!
Zapraszamy także na specjalną stronę inwestycji
www.wislanetarasy2.pl
- Opis inwestycji
- Lokalizacja i plan zagospodarowania
- Ekologia i design
- Bud. B mieszkania
- Galeria
- Zdjęcia z budowy

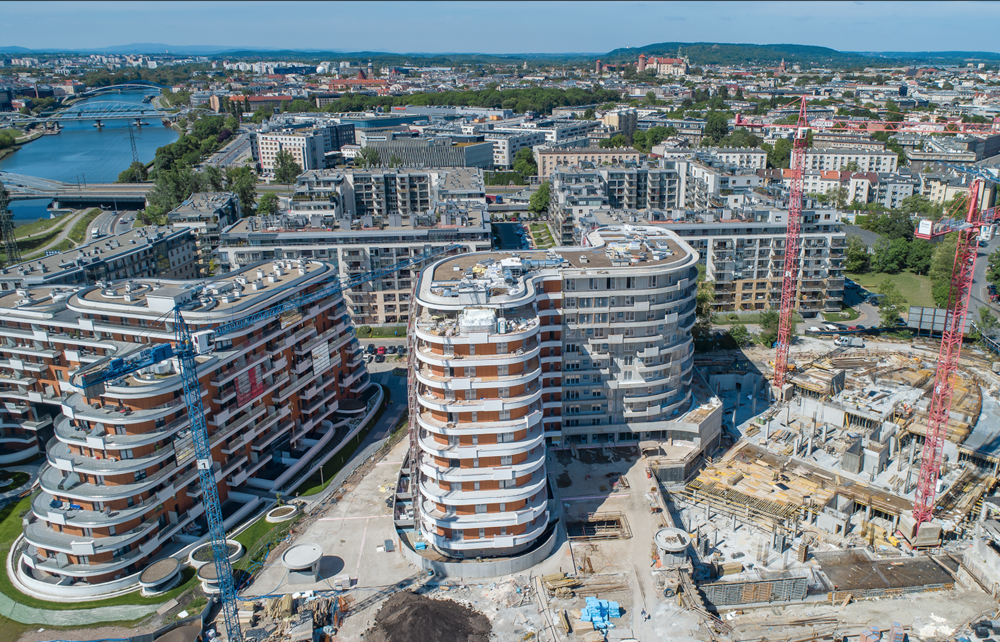

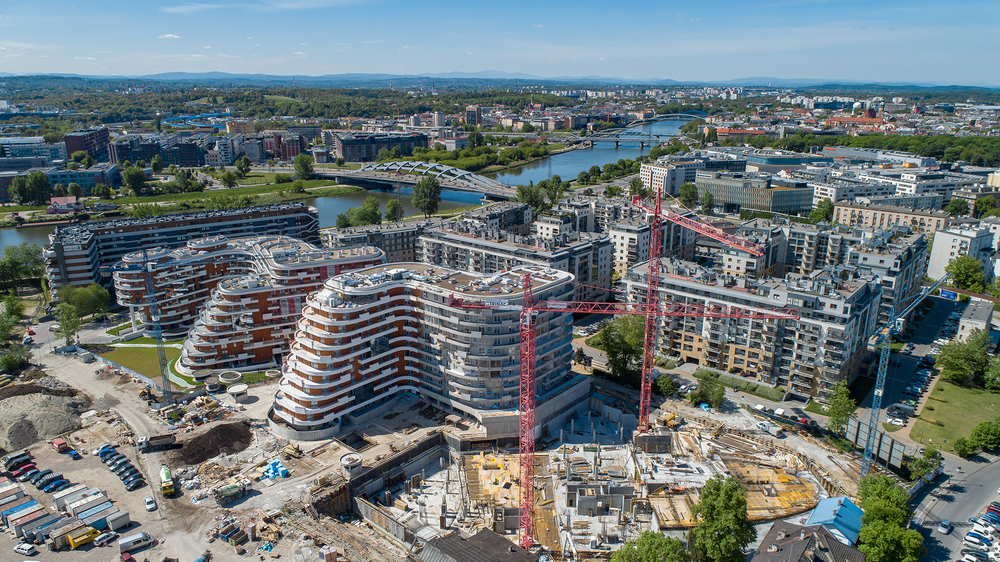

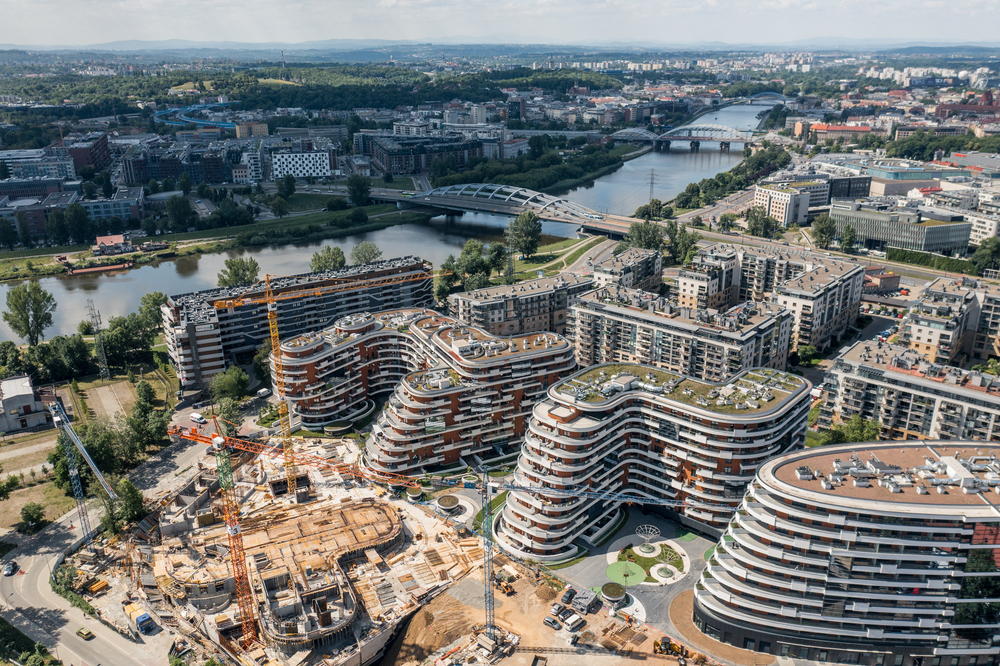

Wiślane Tarasy 2.0 swoim kształtem, sposobem wykończenia i zagospodarowania nawiązują stylem do architektury największych światowych metropolii, jednocześnie stanowiąc enklawę spokoju i dobrego smaku wśród tętniącego życiem Krakowa.
W skład całego kompleksu wchodzi pięć budynków o futurystycznej i zaokrąglonej formie geometrycznej, która doskonale wpisuje się w krajobraz sąsiadującej Wisły i znakomicie koresponduje z oryginalnie zaaranżowaną zielenią i małą architekturą zaprojektowaną wokół budynków.
Wiślane Tarasy 2.0 to nie tylko apartamenty, to pionierski sposób myślenia o mieszkaniach oraz o inwestycji jako „samowystarczalnej” całości.
Lokalizacja i usługi w najbliższej okolicy
Wiślane Tarasy 2.0 zlokalizowane są pomiędzy ulicami Grzegórzecką i Stachowskiego tuż przy Bulwarach Wiślanych w zielonej dzielnicy Grzegórzki, w bezpośrednim sąsiedztwie ukończonego osiedla Wiślane Tarasy. Łatwy dostęp do wielu udogodnień kulturalno-rozrywkowych, środków komunikacji miejskiej oraz terenów zielonych wyróżniają Wiślane Tarasy 2.0 spośród innych inwestycji mieszkaniowych w Krakowie. Lokalizacja w centrum miasta, bliskość Rynku Głównego, Starego Kazimierza oraz planowany w pobliżu nowy terminal komunikacyjny czynią tę inwestycję jedyną w swoim rodzaju.

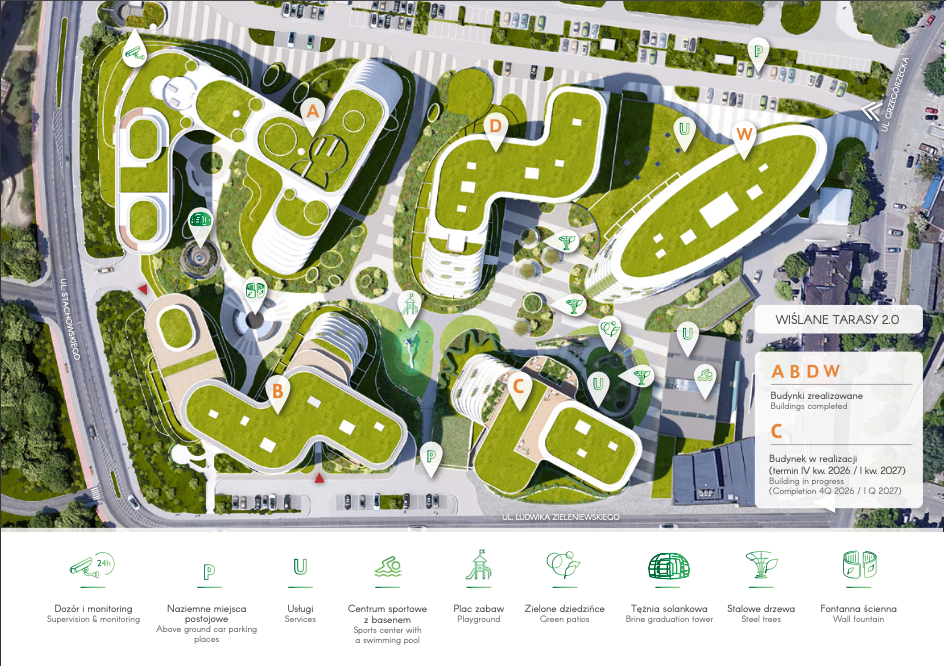

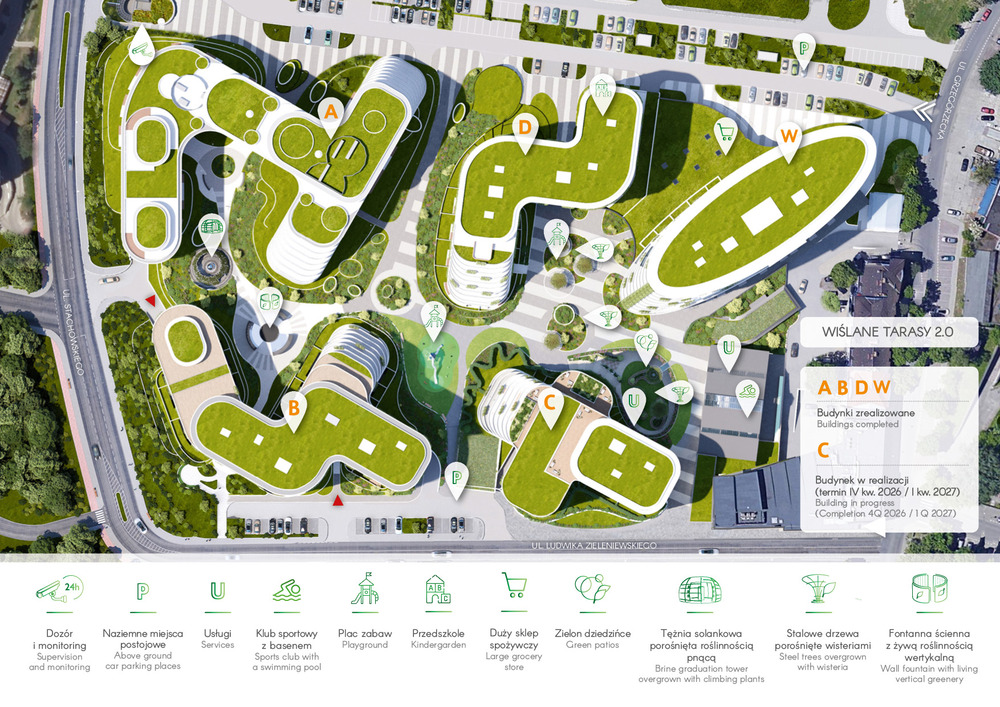

Plan zagospodarowania osiedla Wiślane Tarasy 2.0
Projekt Wiślane Tarasy 2.0 to ewolucyjne podejście do tego samego zamierzenia inwestycyjnego, z naciskiem na zastosowanie nowoczesnej architektury oraz całej palety udogodnień dla mieszkańców. Wiślane Tarasy 2.0 to nie tylko apartamenty, to pionierski sposób myślenia o mieszkaniach oraz o inwestycji jako „samowystarczalnej” całości.
Wyjątkowa przestrzeń Wiślanych Tarasów 2.0 to:
• Połączenie nowej inwestycji z funkcjonującym osiedlem z pełną infrastrukturą towarzyszącą i bogatym profilem usług, które docelowo stworzą wyjątkowy kompleks pełen światowej klasy udogodnień
• Wyróżniająca się futurystyczna forma architektoniczna
• Zielone strefy wypoczynku zgodne ze współczesnym ekotrendem
• Połączenie oryginalnego designu i sztuki: stylowe fontanny w kształcie gejzerów i kul, podświetlane aluminiowe konstrukcje porośnięte roślinnością pnącą, żywe ogrody wertykalne, modernistyczne rzeźby oraz „stalowe drzewa” inspirowane „Podniebnym Lasem” z Singapuru
• Przestronne dziedzińce z niekonwencjonalnie zaaranżowaną zielenią i małą architekturą oraz nowoczesnym placem zabaw
Ekologia i design
Wiślane Tarasy 2.0 będą się wyróżniały niekonwencjonalnie zaprojektowanymi zielonymi strefami wypoczynku obfitującymi w rośliny pnące, żywe ogrody wertykalne i nowoczesne fontanny w formie gejzerów i kul. W obrębie wybranych zielonych stref zostanie zastosowana metoda haloterapii, dzięki której ze specjalnie zaprojektowanych konstrukcji porośniętych odpowiednio dobraną roślinnością będzie rozpylany suchy aerozol solny tworząc specyficzny leczniczy mikroklimat.
Forma architektoniczna wyróżnia się futurystycznym designem z kaskadowo wznoszącymi się tarasami, licznymi przeszkleniami, ogrodami zimowymi oraz ekskluzywnymi widokowymi penthousami na najwyższych kondygnacjach.

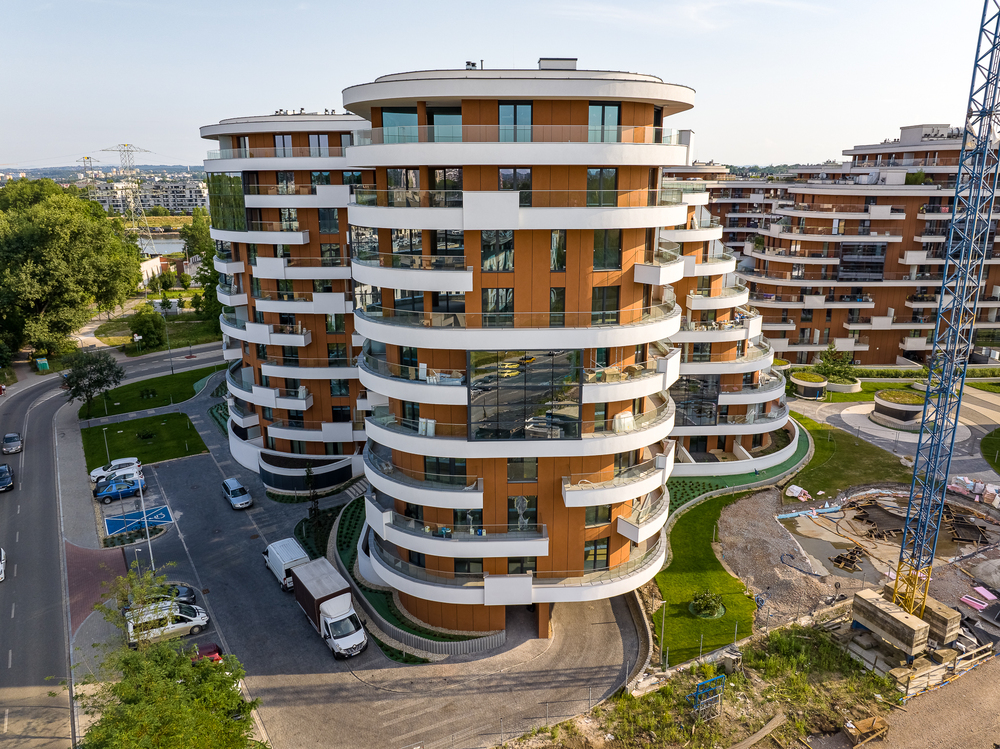

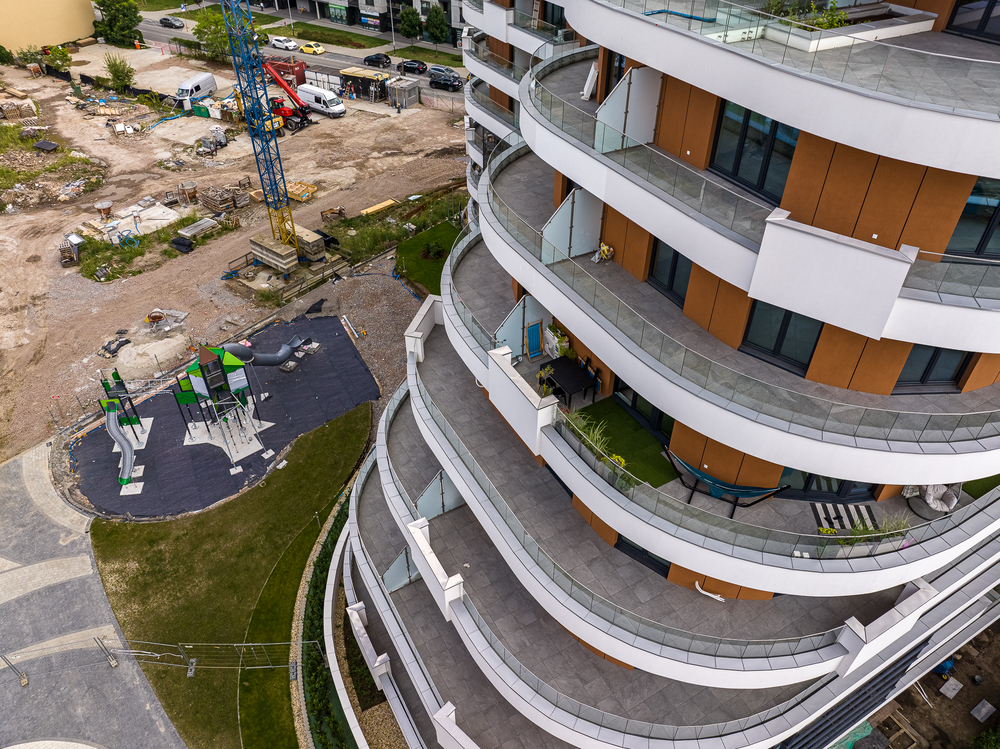

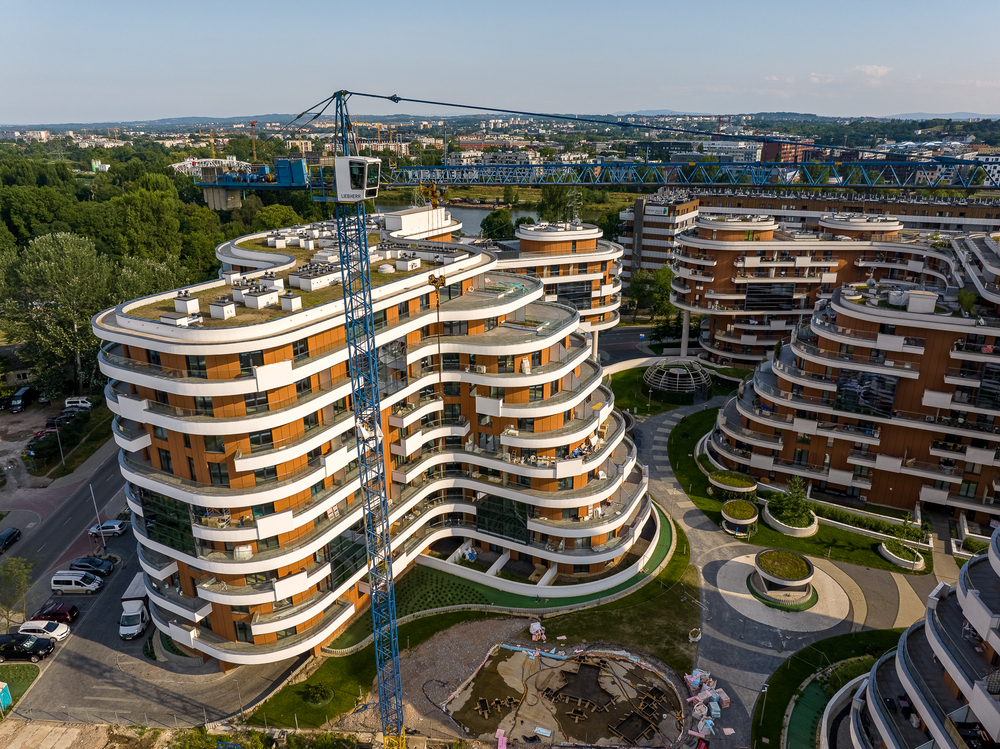

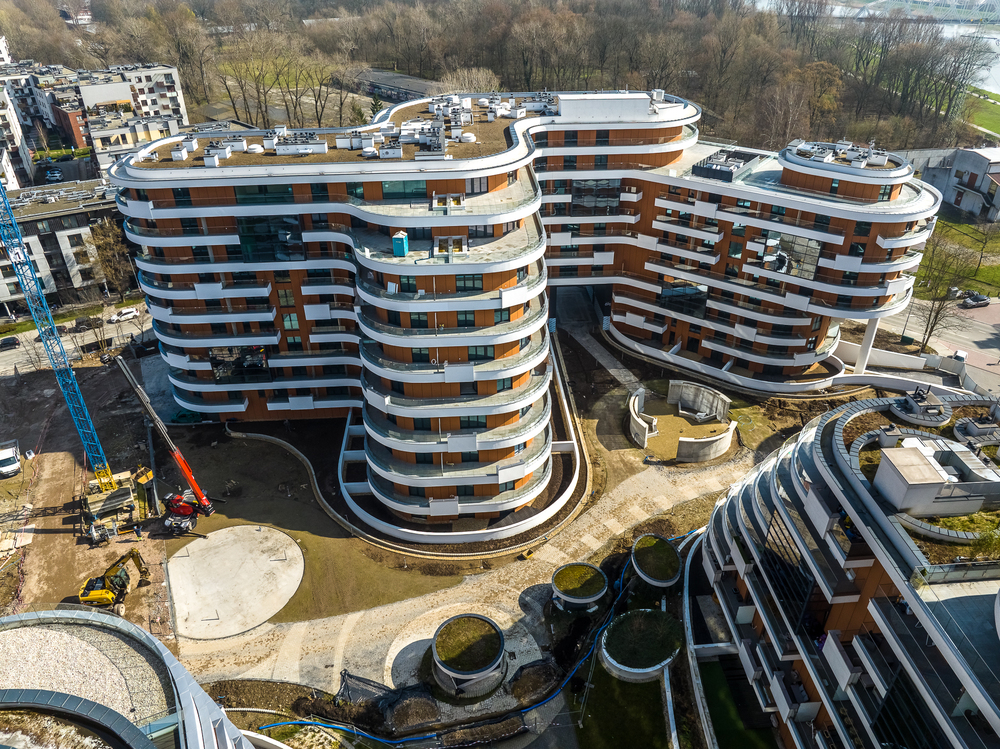

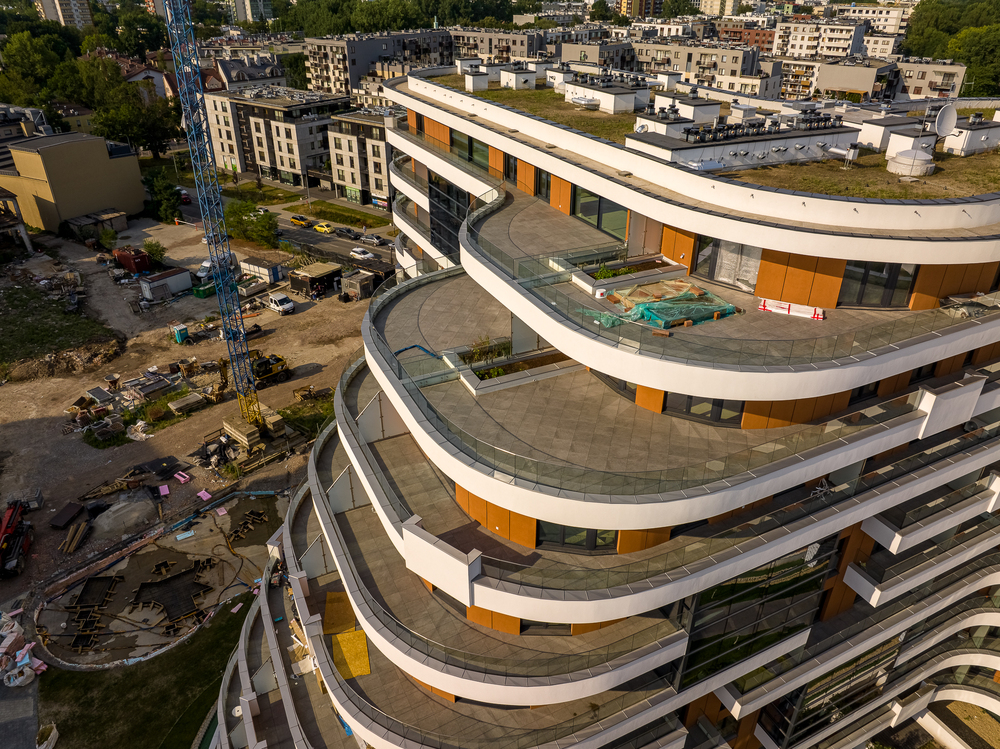

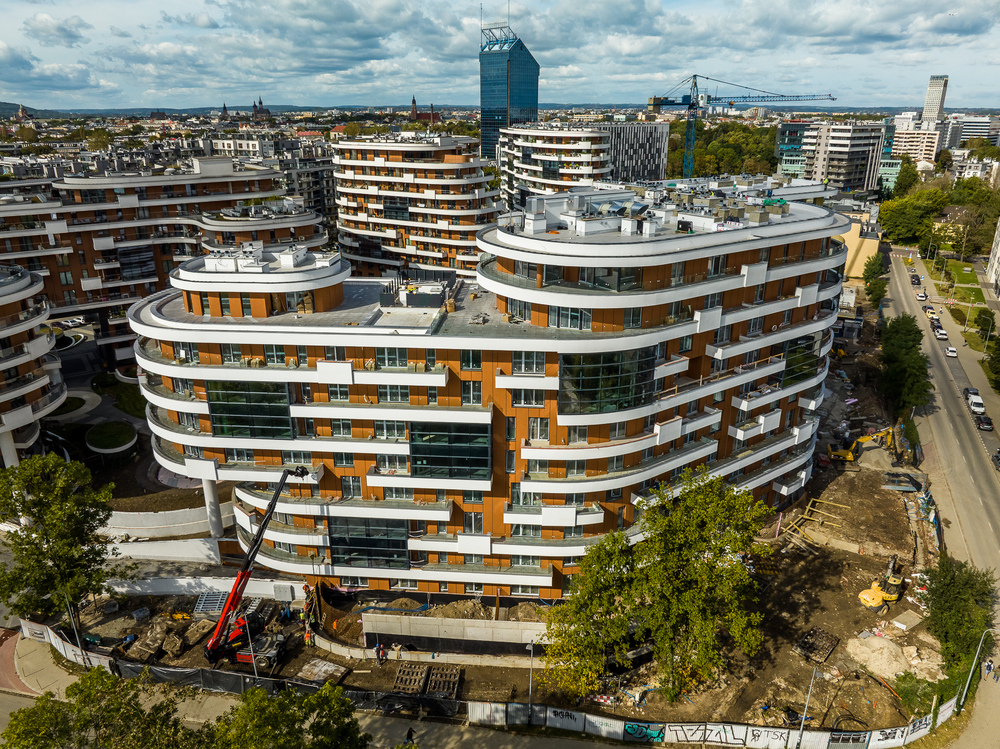

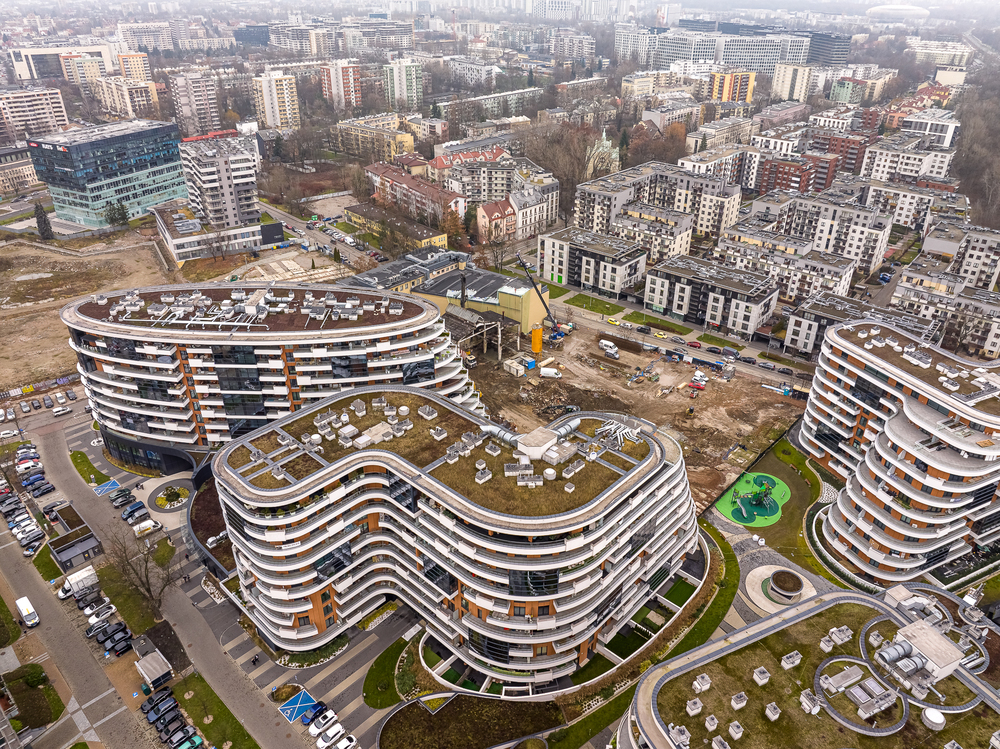

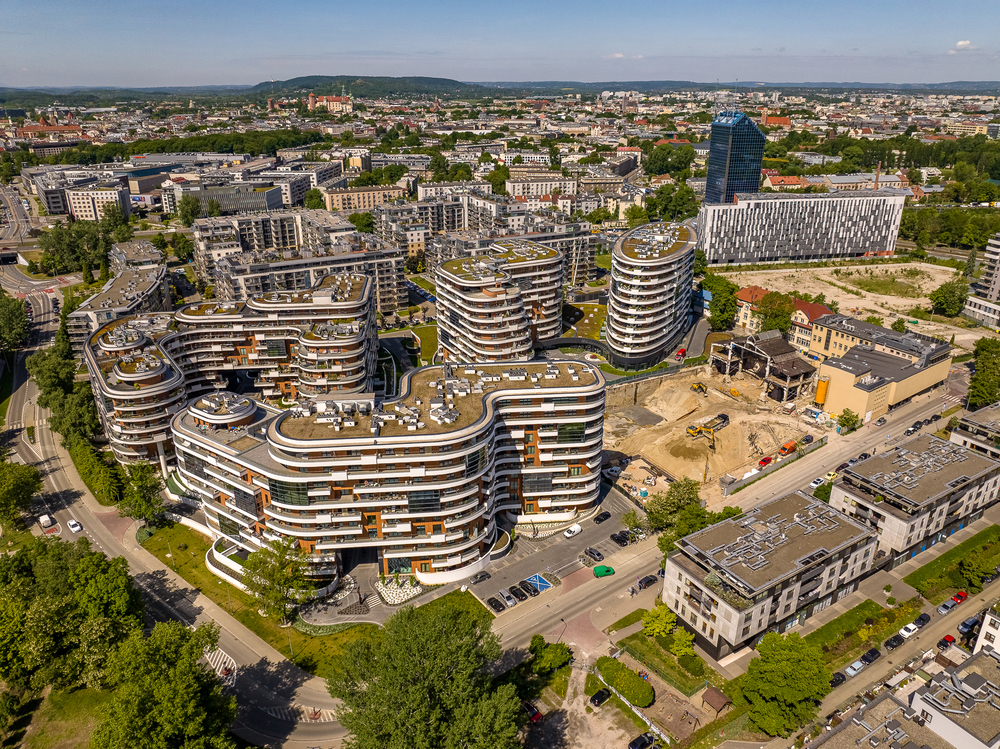

BUDYNEK B

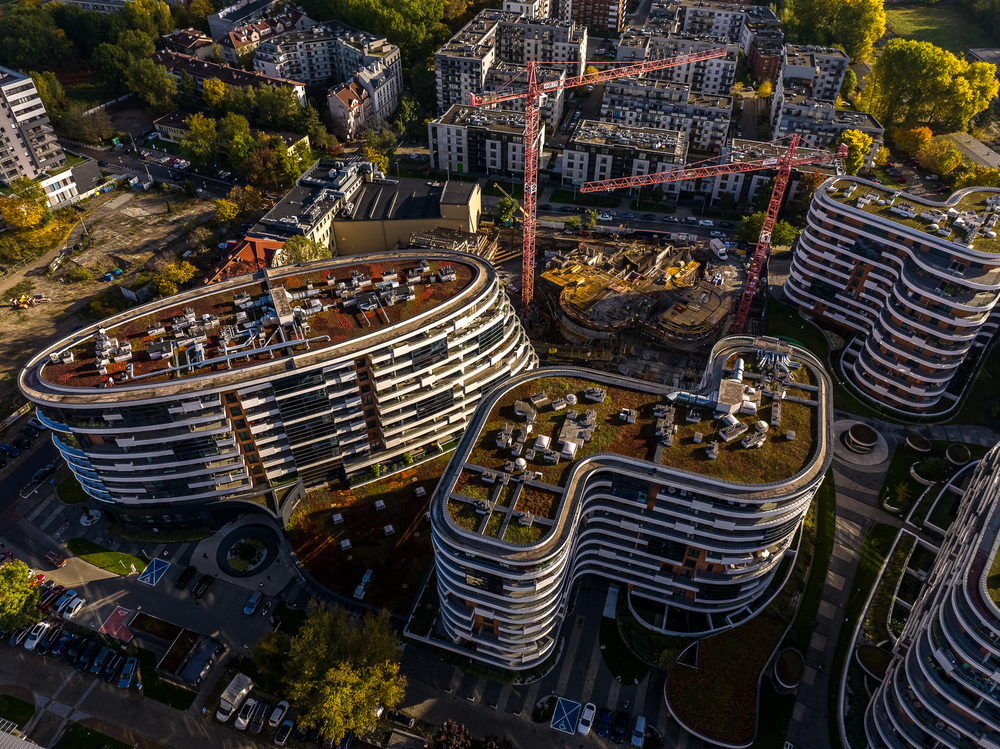

- BUDYNEK ZREALIZOWANY
- ostatnie mieszkania do sprzedaży,
- budynek 9-cio piętrowy,
- na parterze mieszkania z ogródkami,
- na najwyższych kondygnacjach apartamenty z tarasami i bezpośrednim widokiem na Wisłę,
- budynek usytuowany tuż przy Wiśle,
- wysoki standard wykończenia części wspólnych,

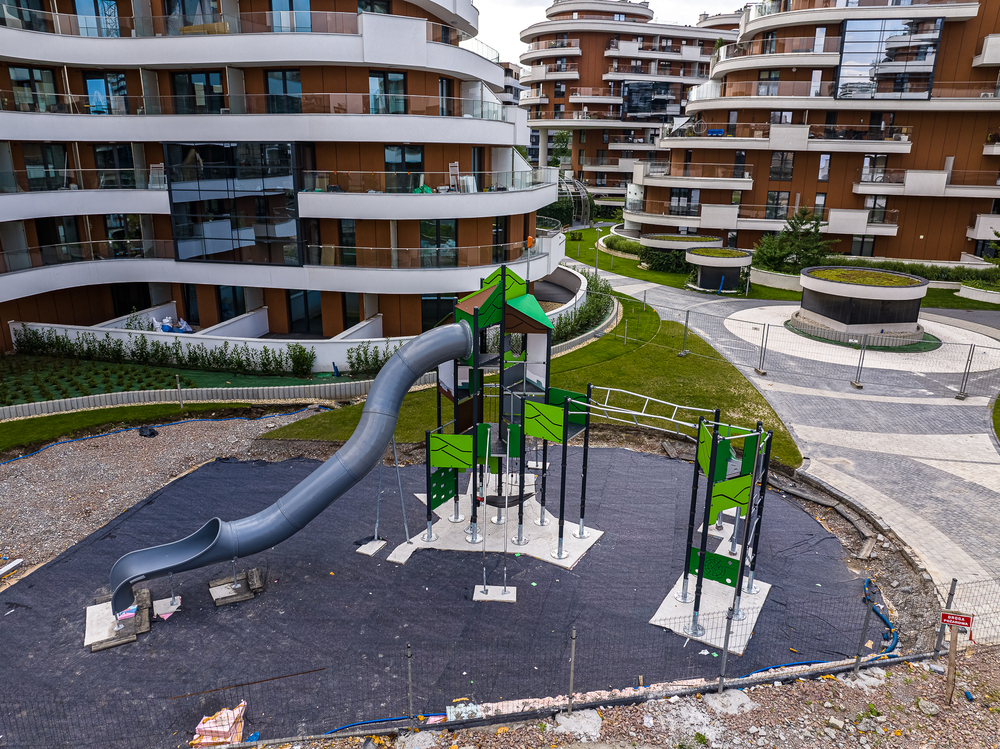

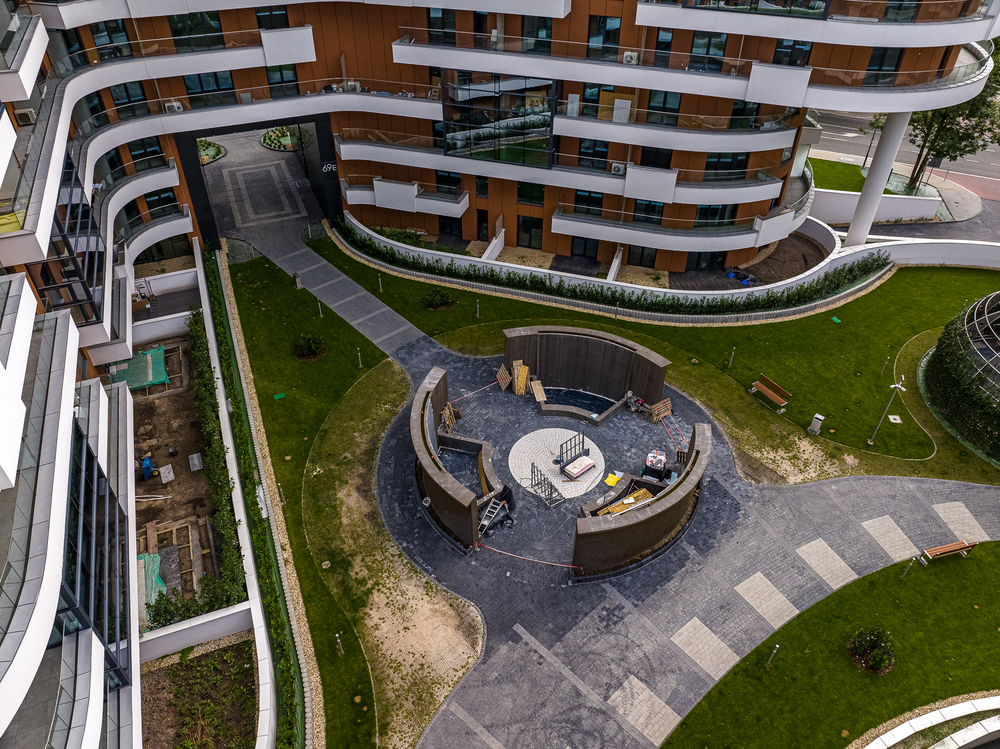

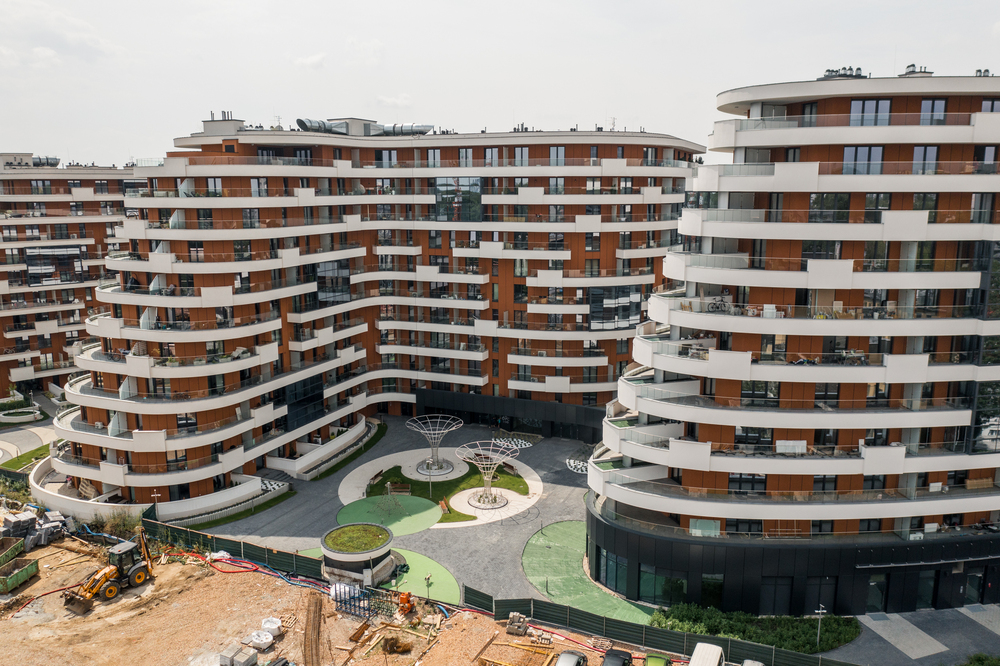

- liczne udogodnienia: w ramach realizacji tego etapu zostanie wykonana na dziedzińcu tężnia solankowa, fontanna oraz plac zabaw

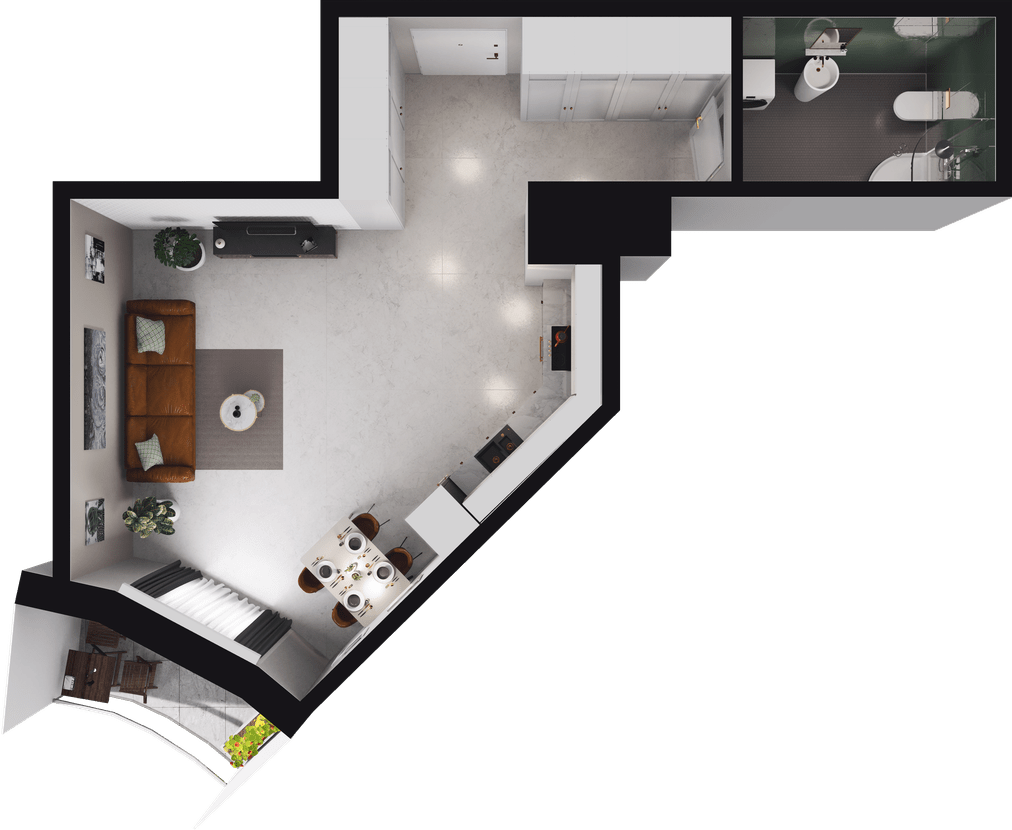

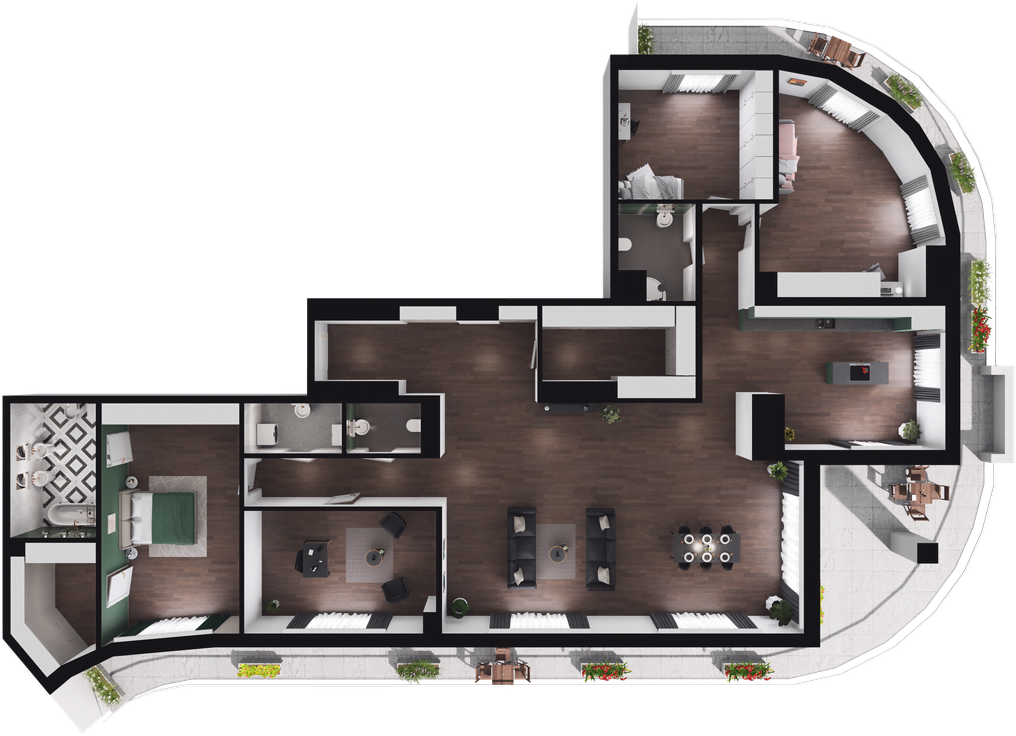

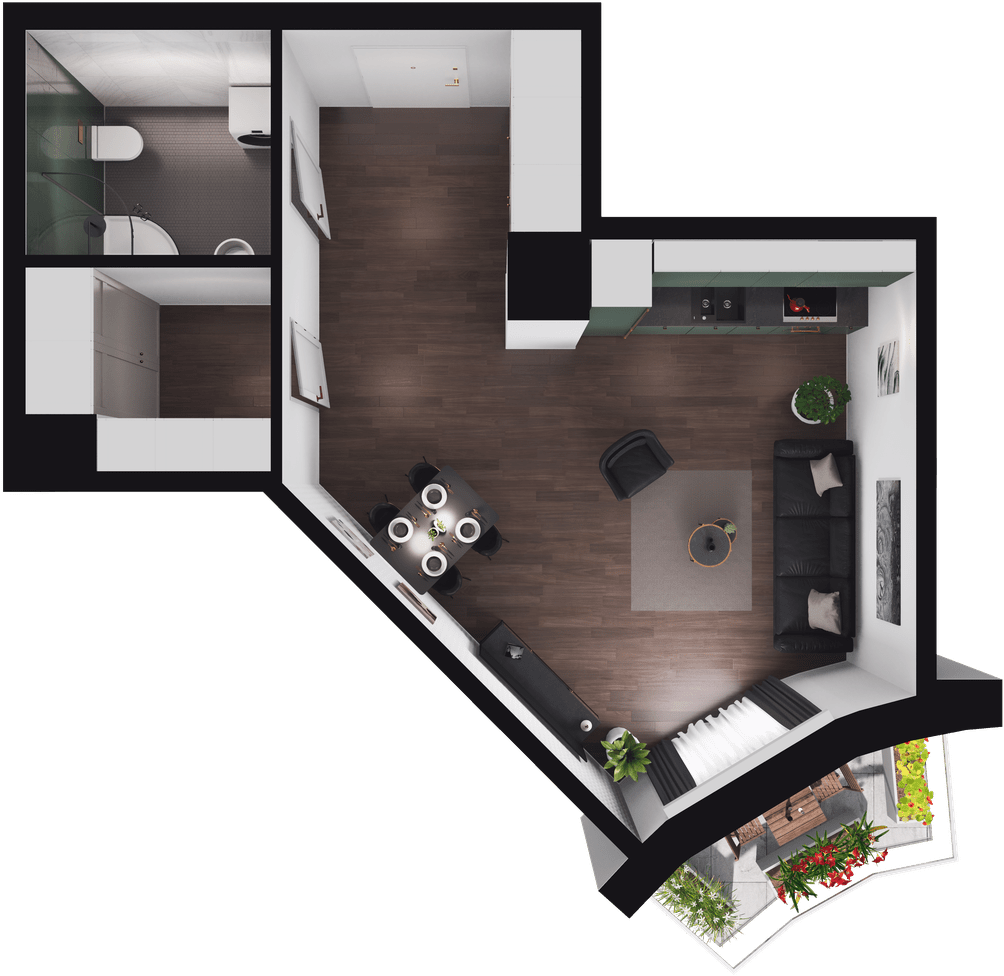

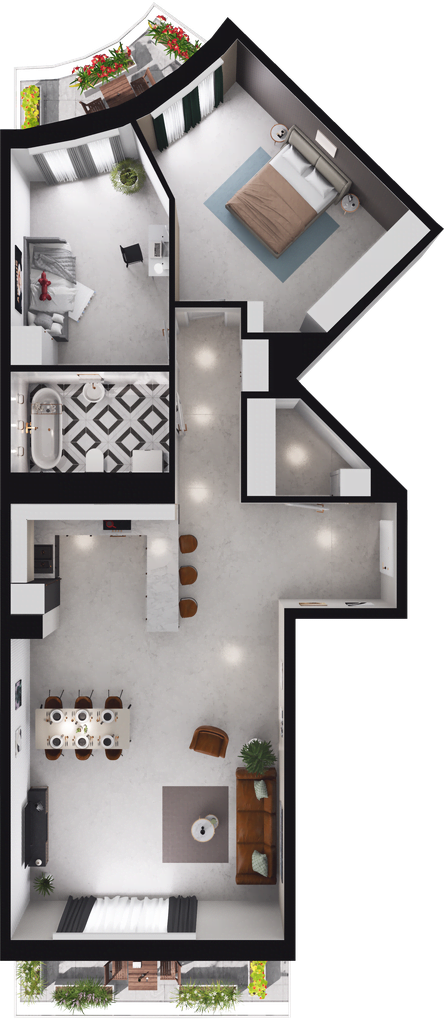

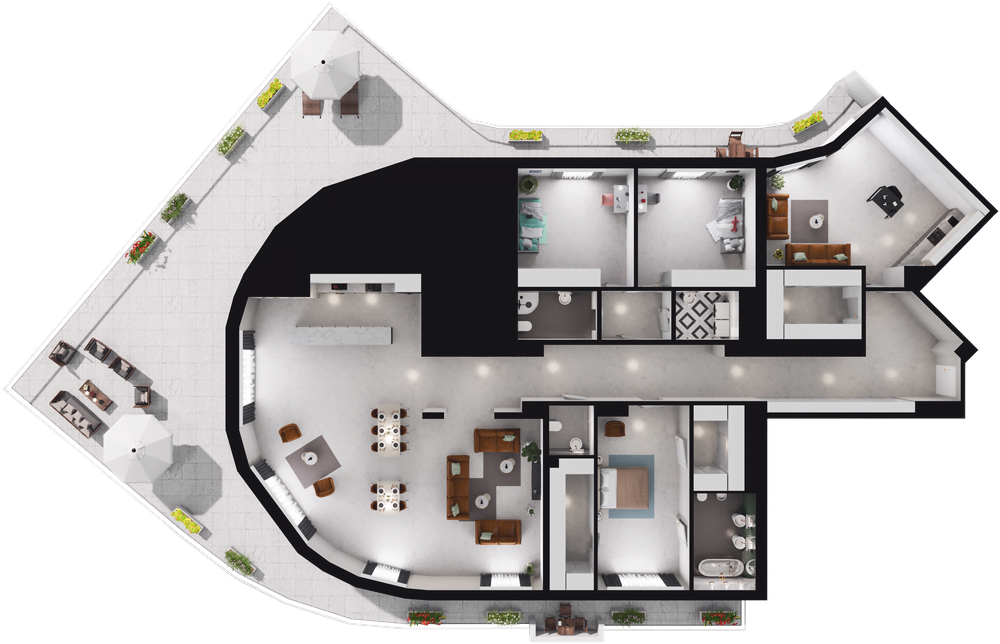

Kliknij na wiersz zawierający dane apartamentu lub mieszkania, aby zobaczyć jego rzut.
Klikając na nazwę kolumny możesz posortować listę układając np. od największego do najmniejszego mieszkania lub od najtańszego do najdroższego.
* - Powierzchnia podana w m2 szacunkowo. Dokładny obmiar przy odbiorze mieszkania.
** - Wszystkie ceny w PLN brutto.
STANOWISKO POSTOJOWE 79 000 ZŁ, 120 000 ZŁ, 158 000 ZŁ BRUTTO
MIEJSCE MOTOROWE 40 000 ZŁ BRUTTO
KOMÓRKA LOKATORSKA 4 800 ZŁ/M2 BRUTTO

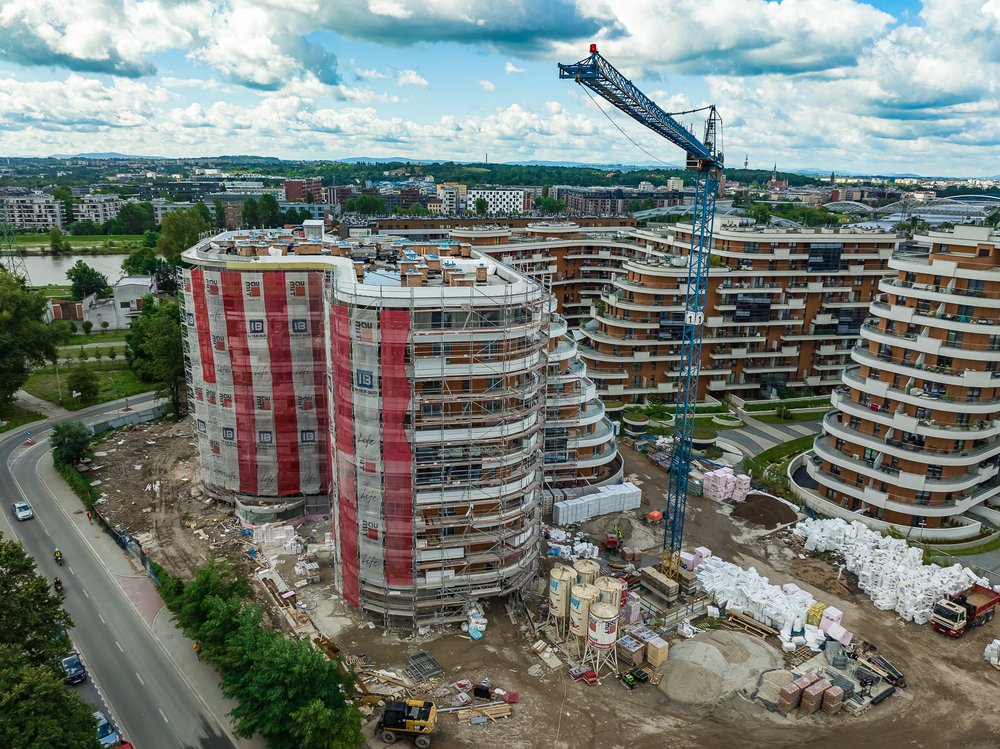

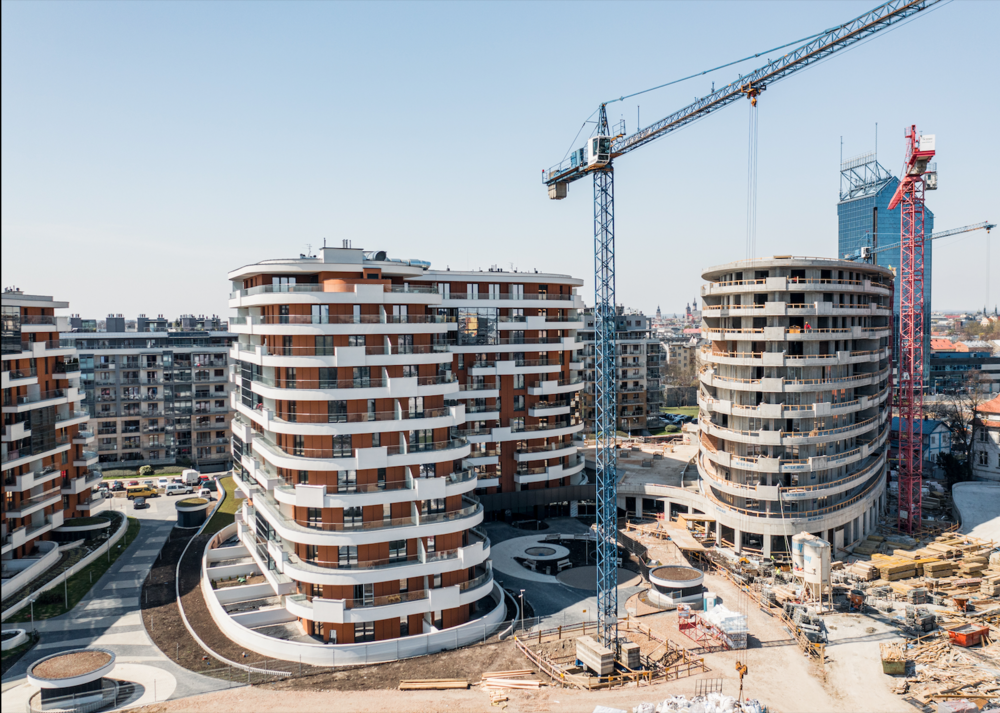

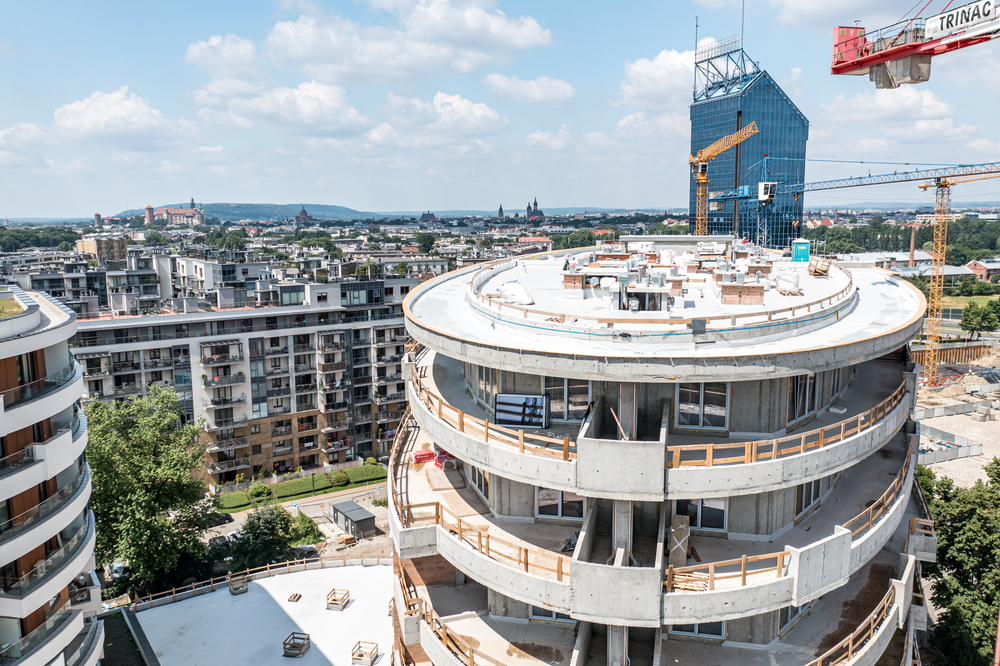

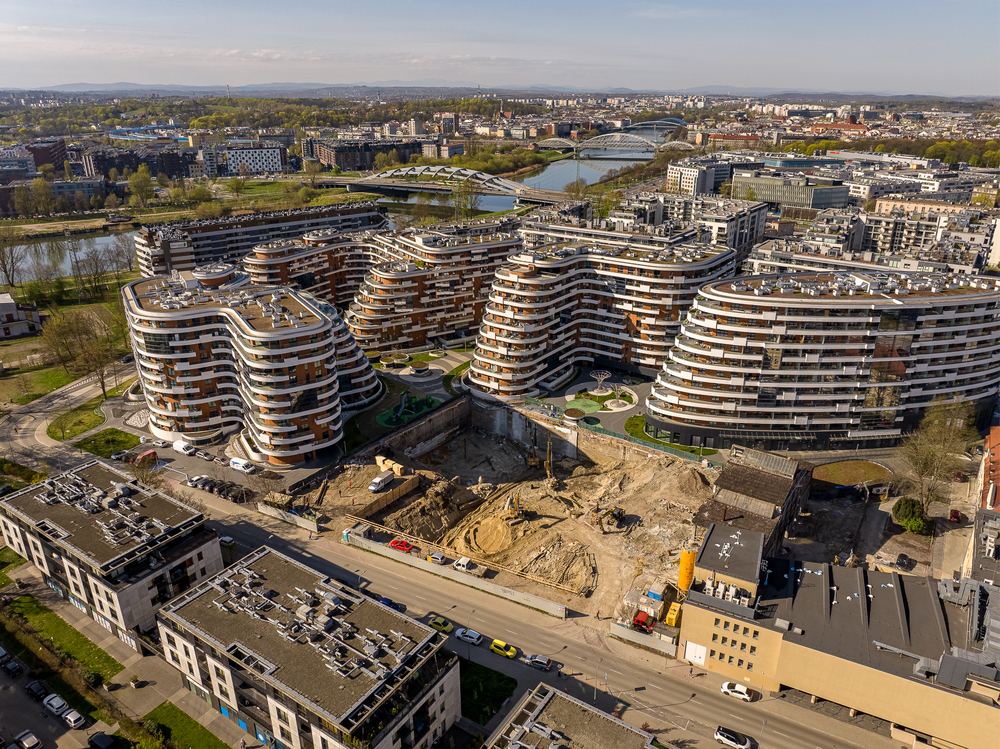

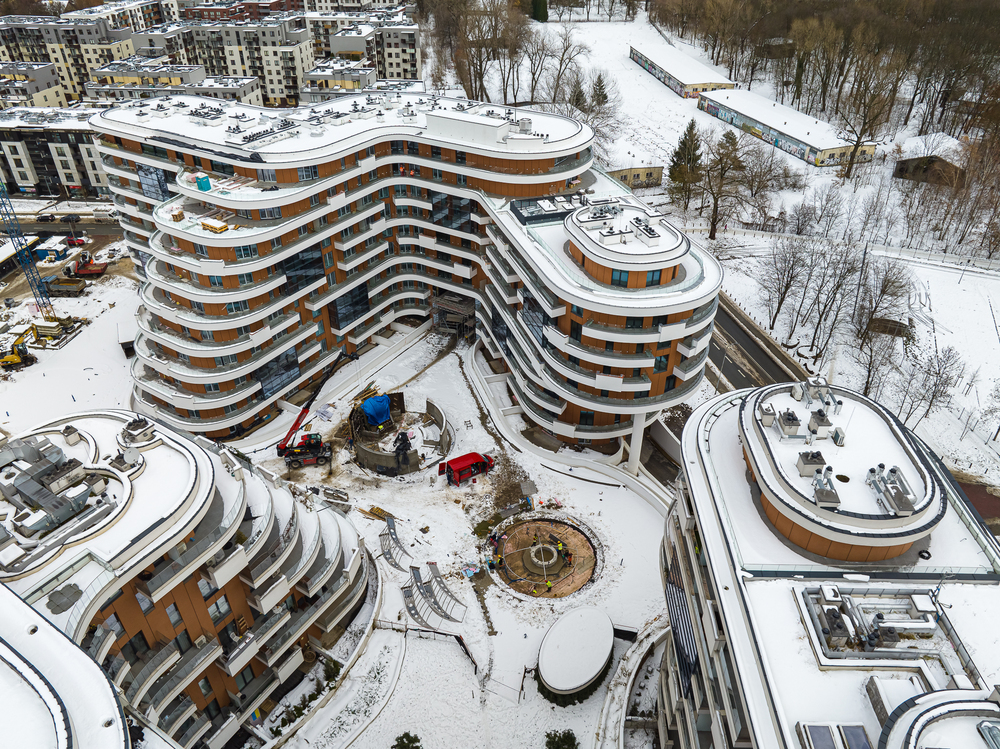

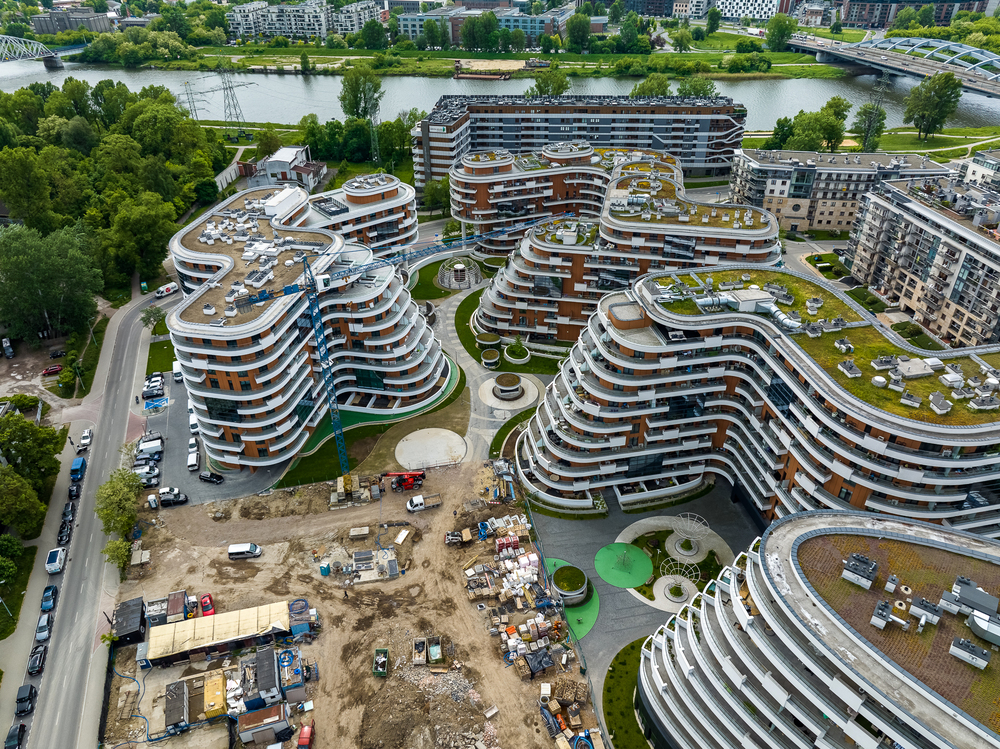

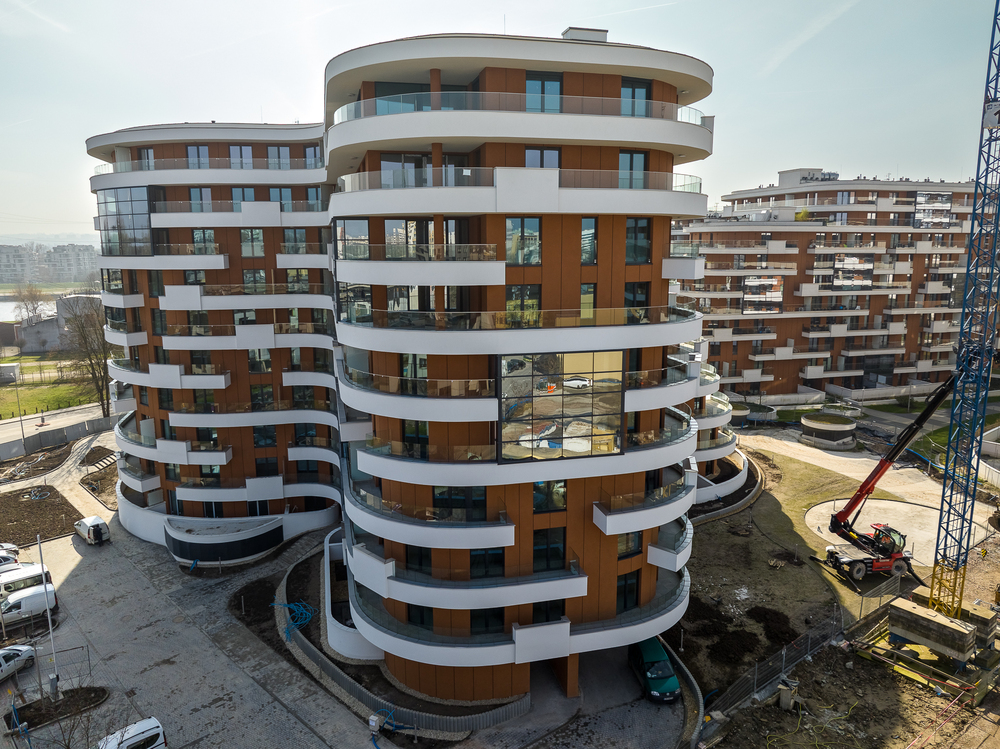

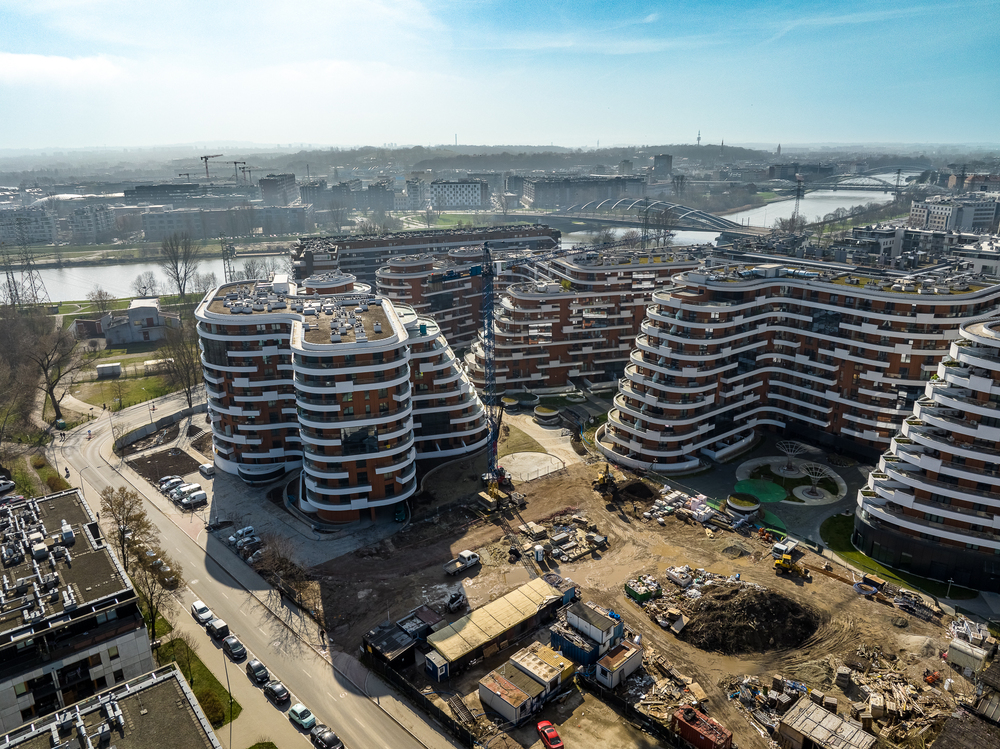

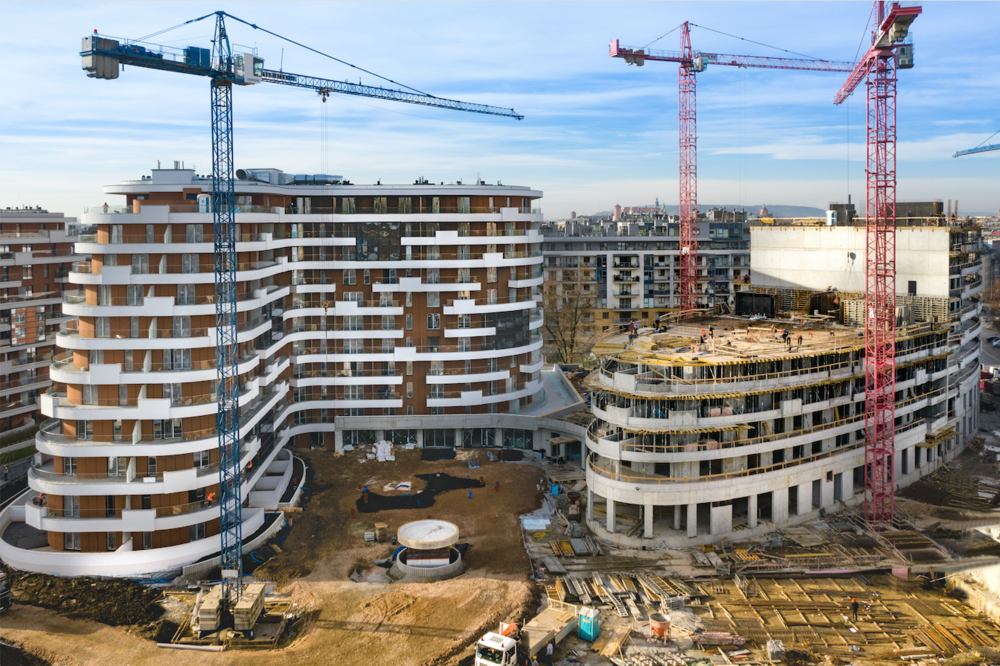

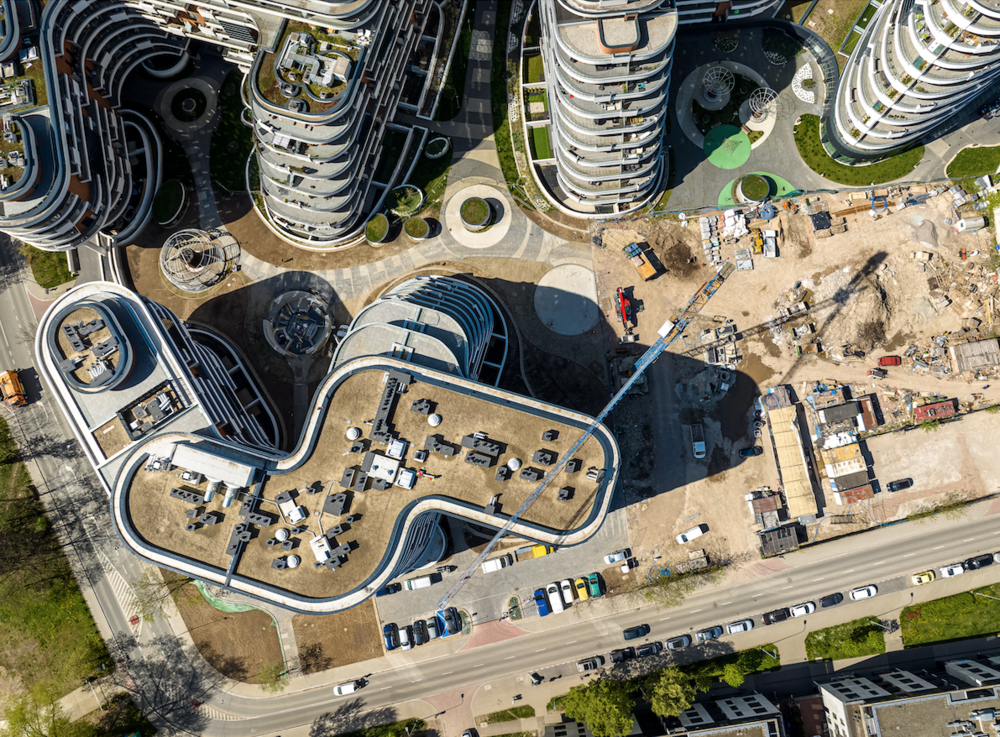

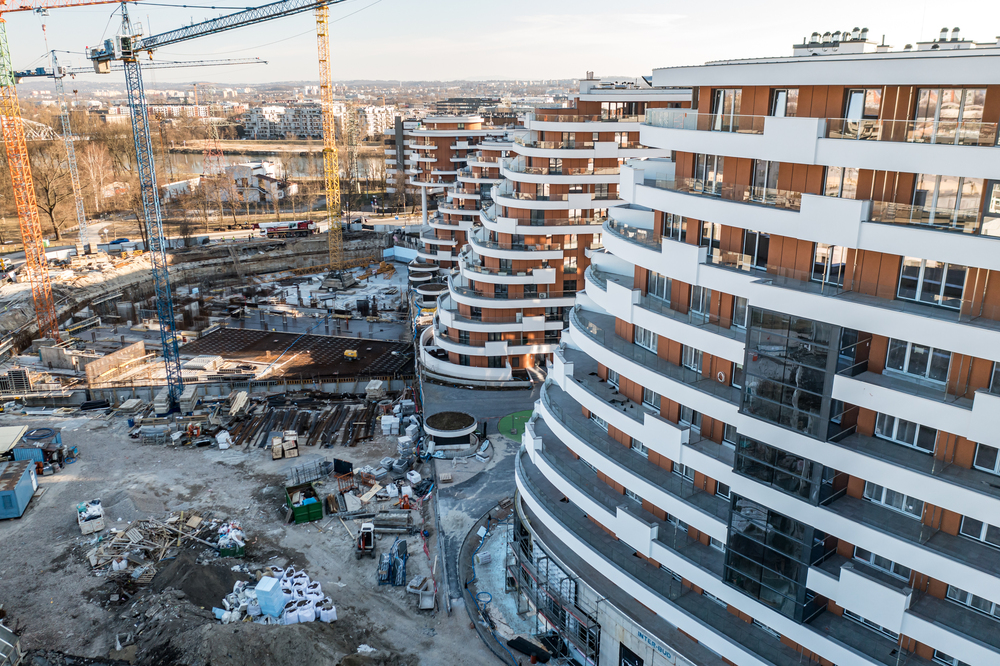

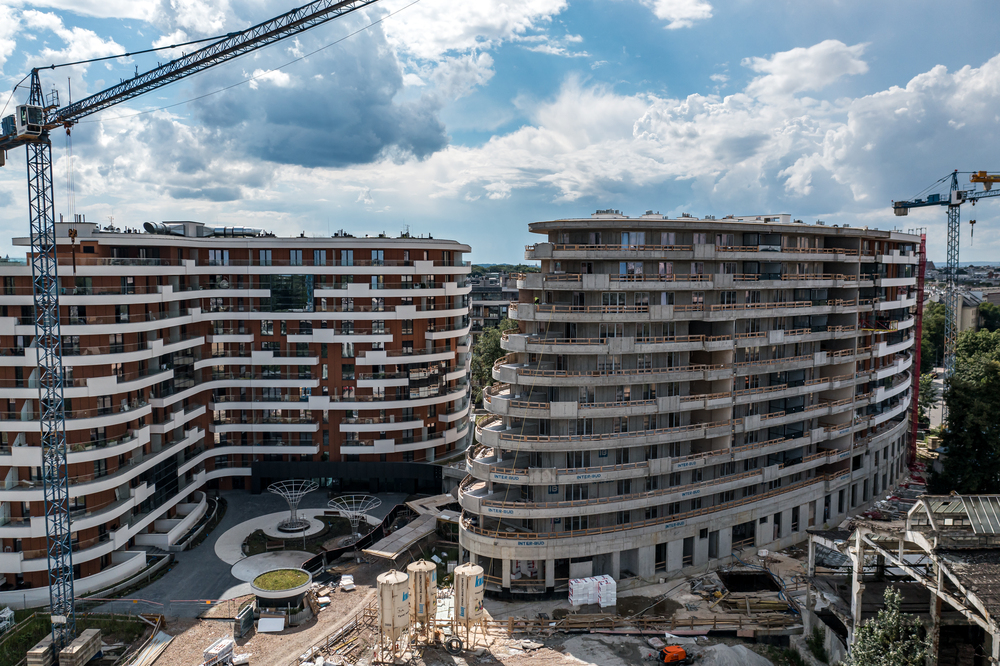

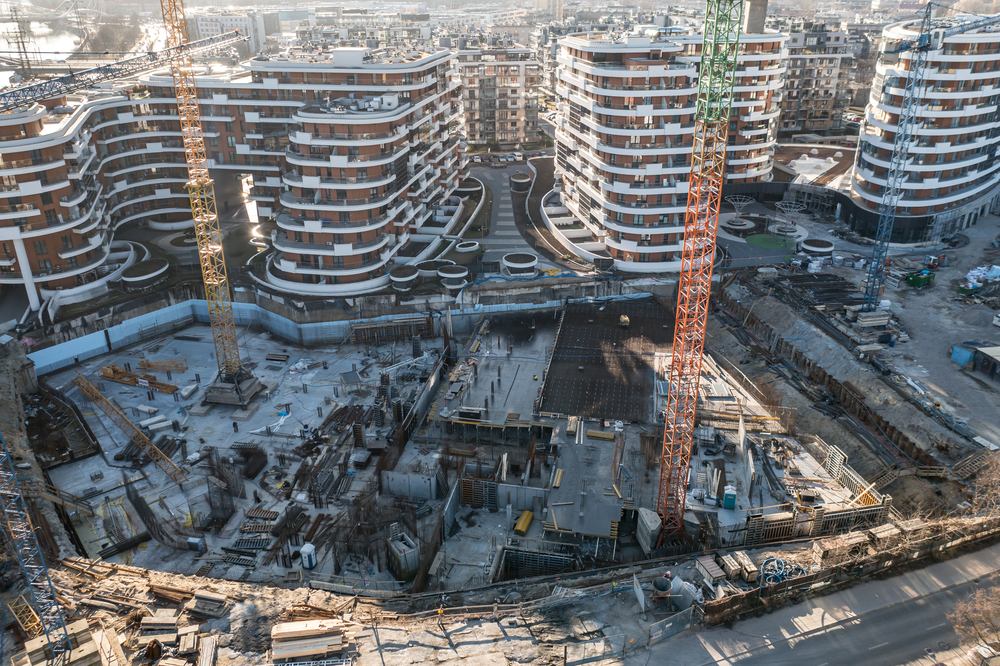

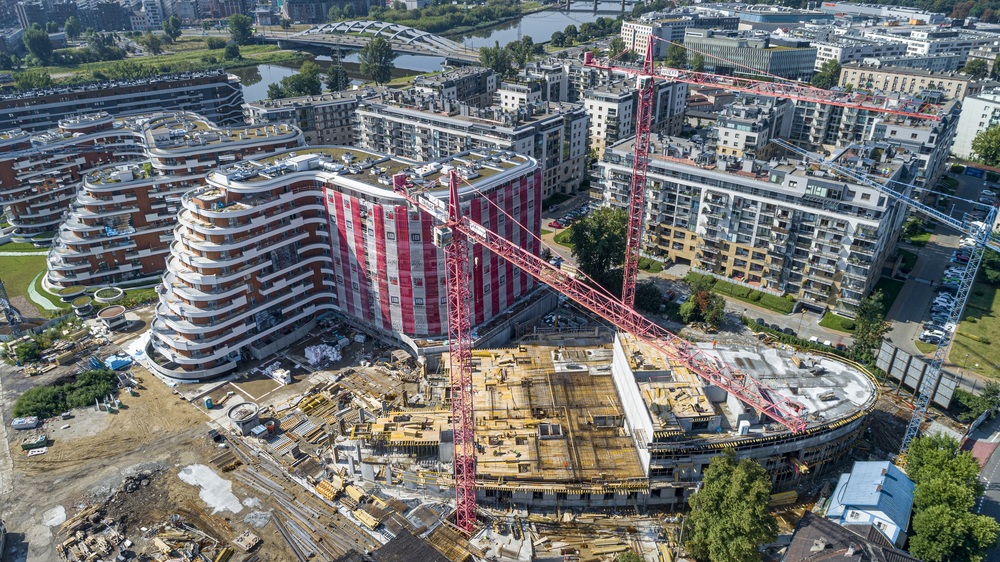

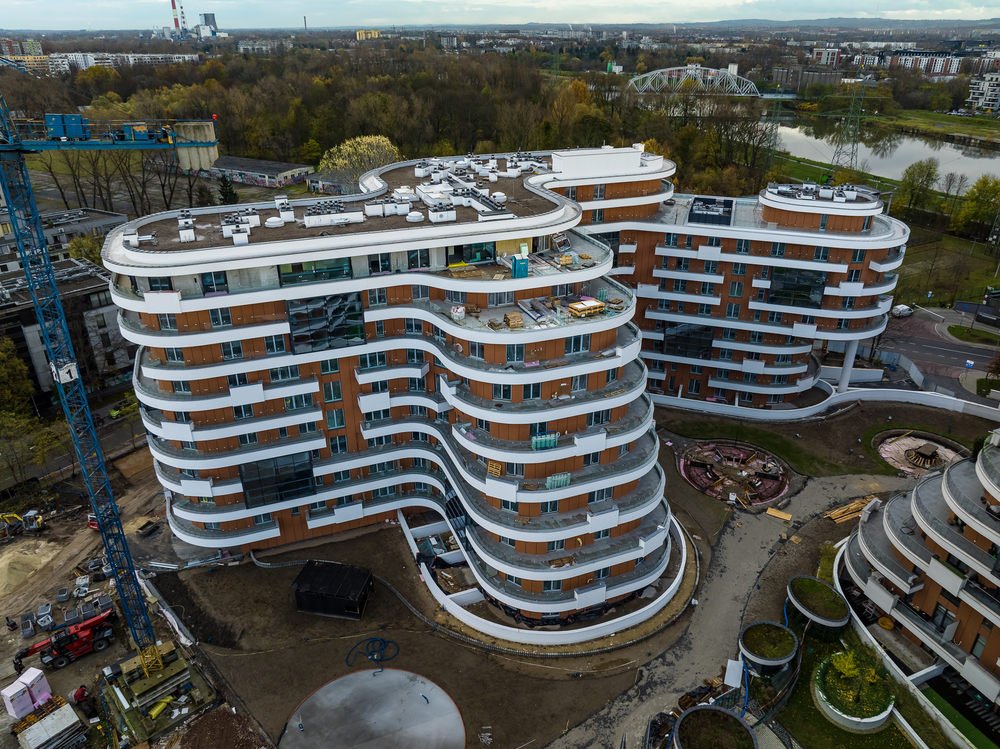

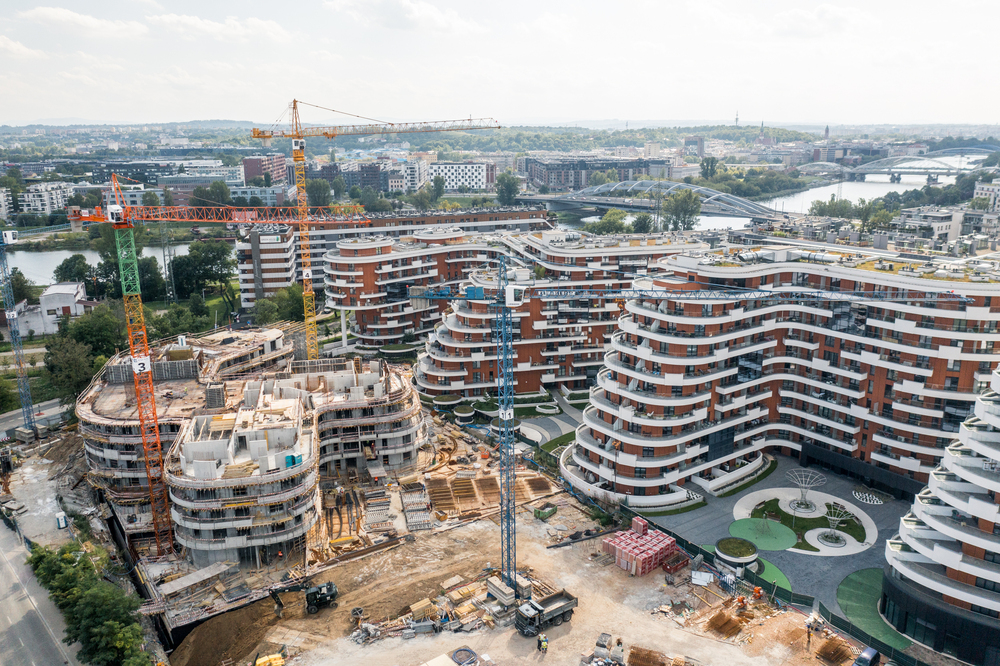

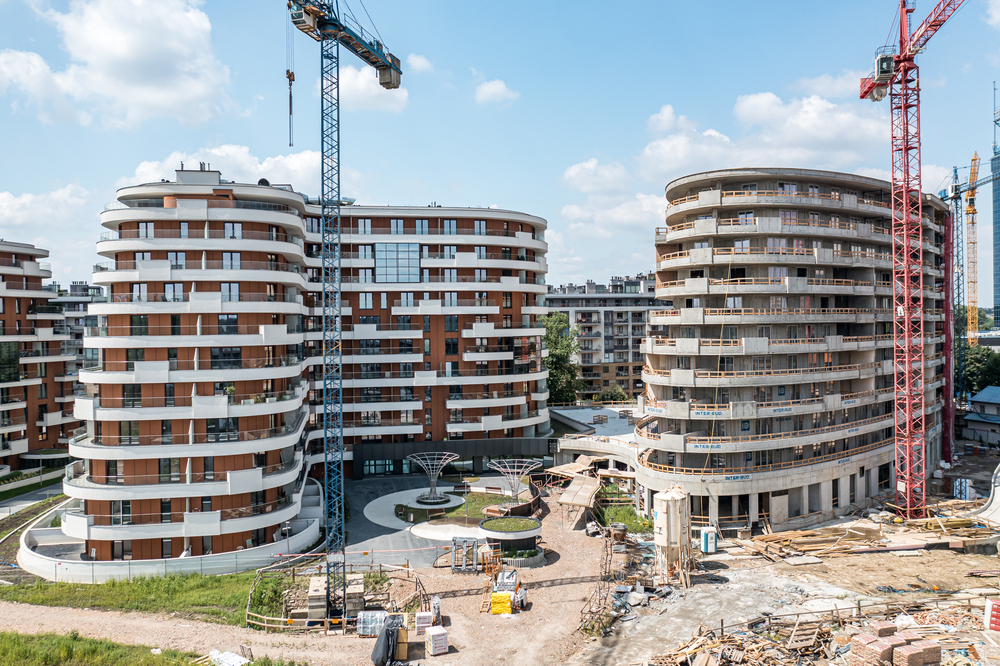

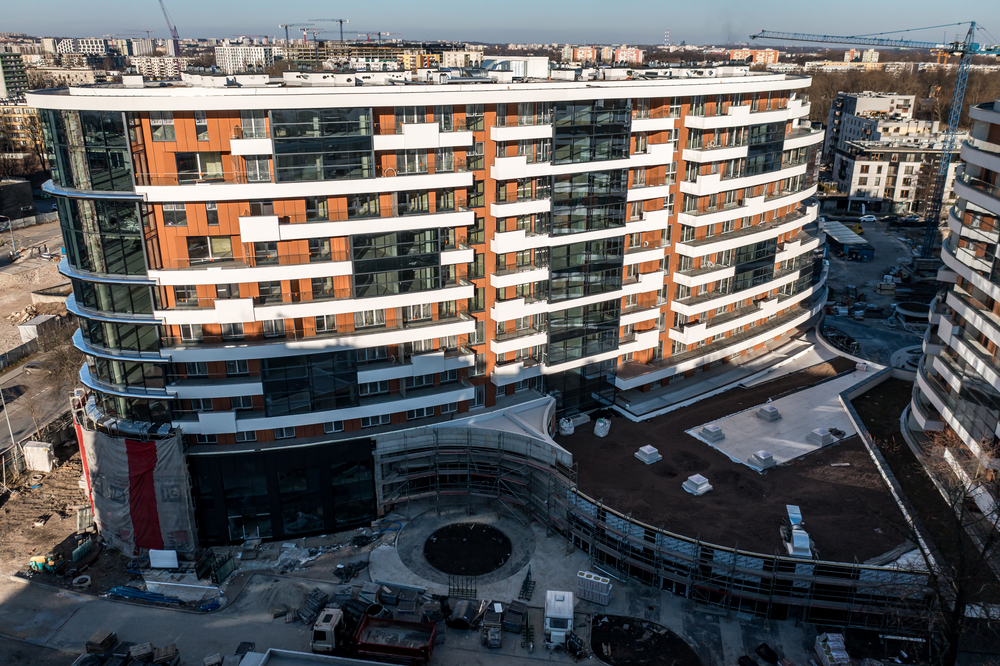

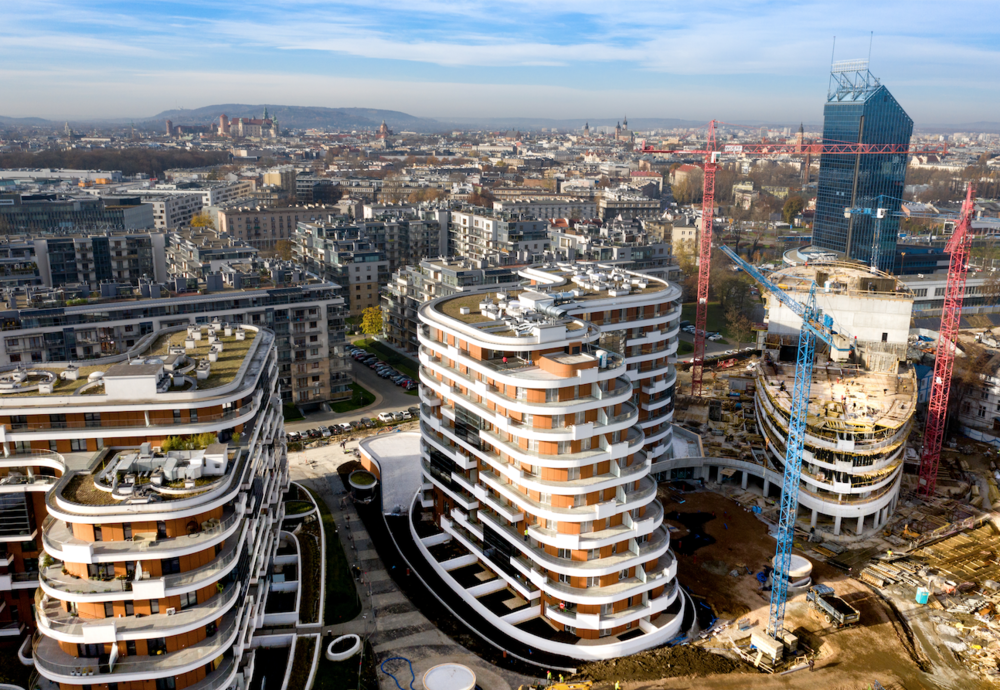

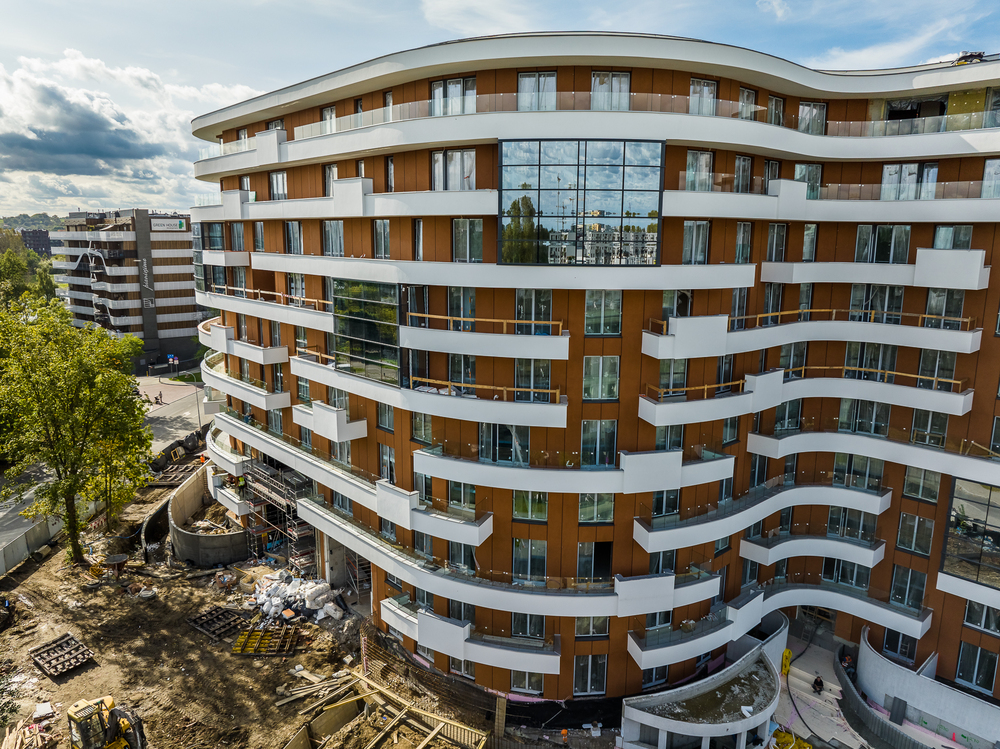

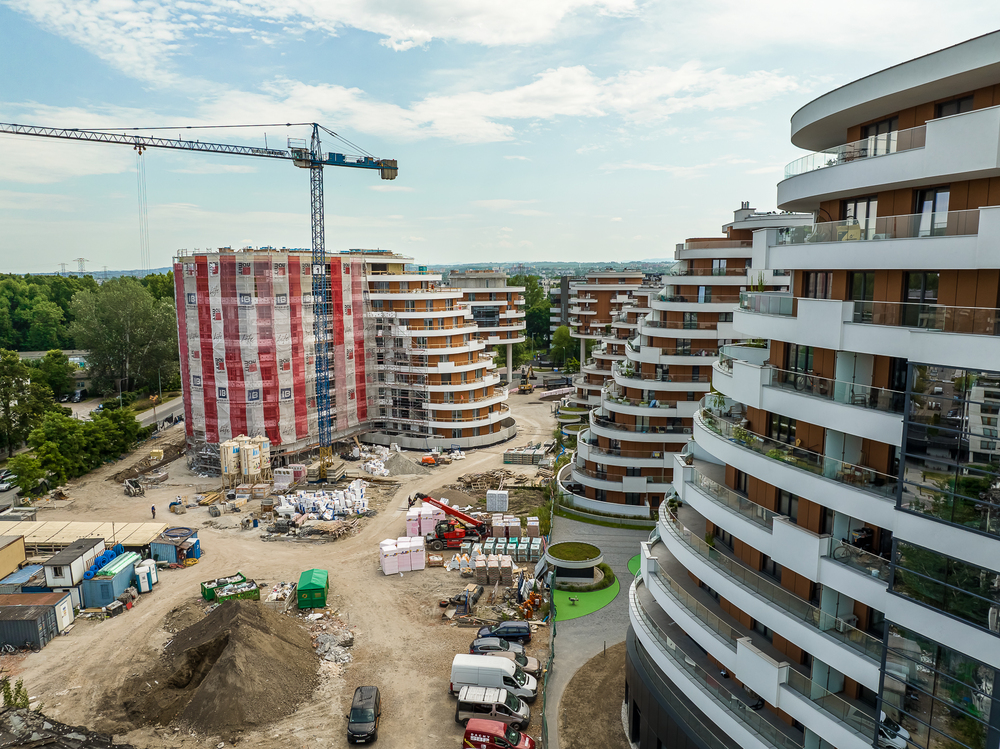

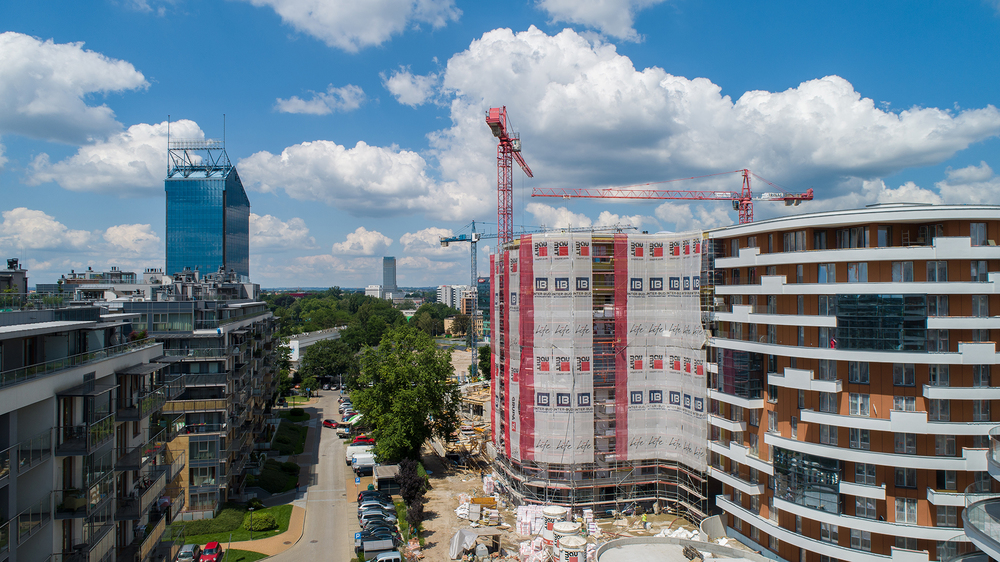

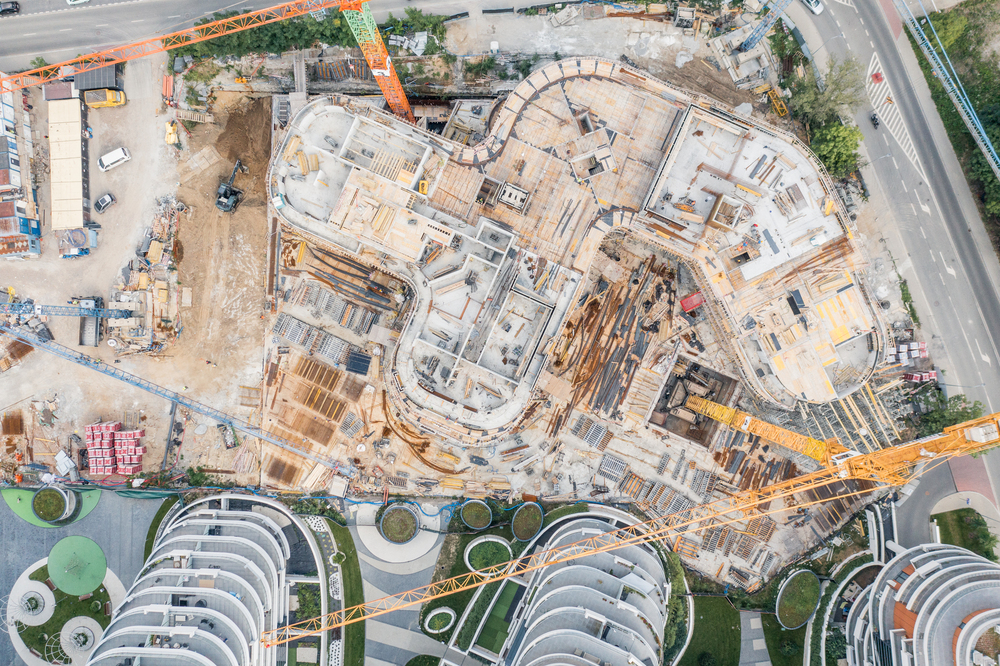

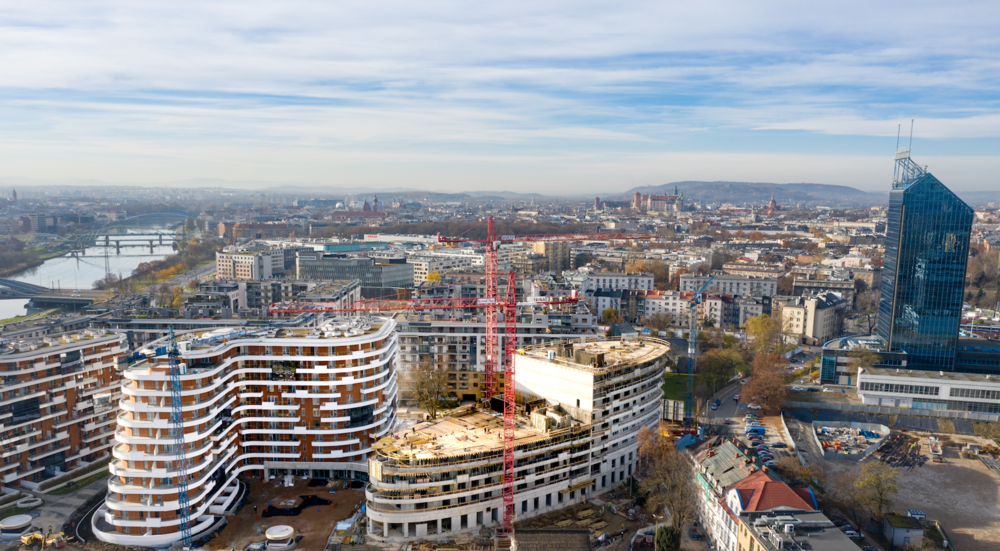

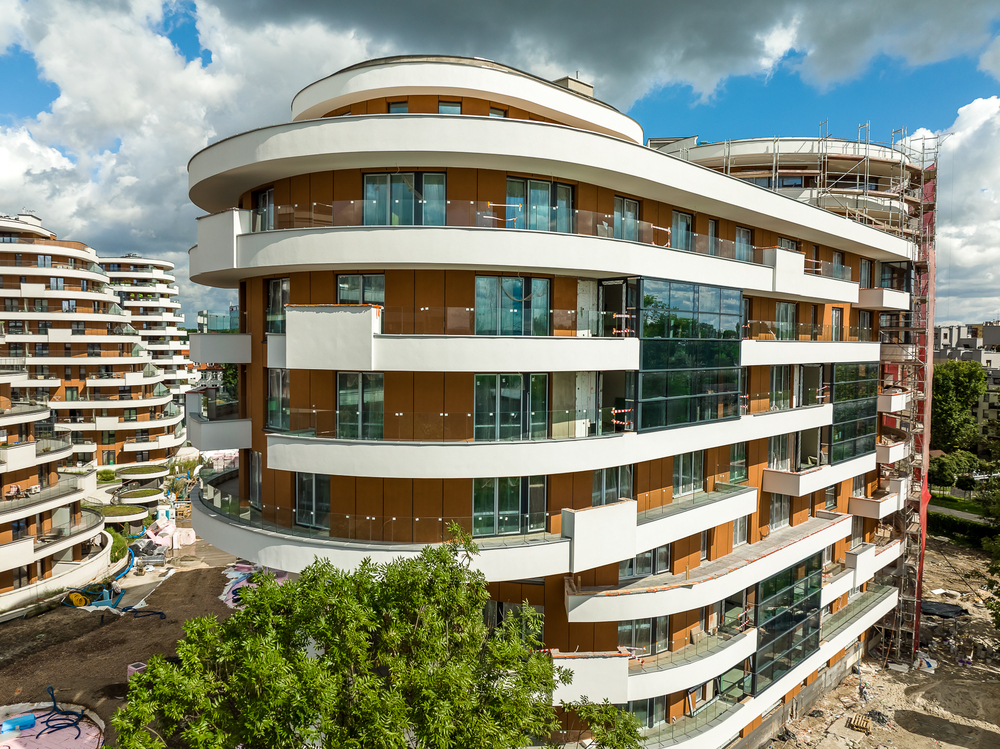

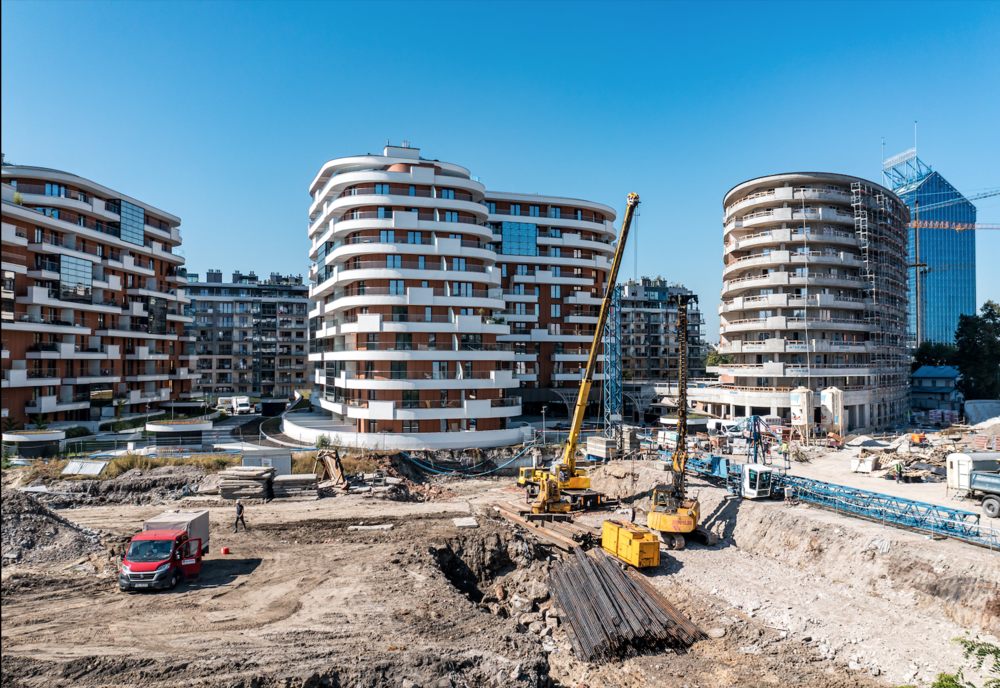

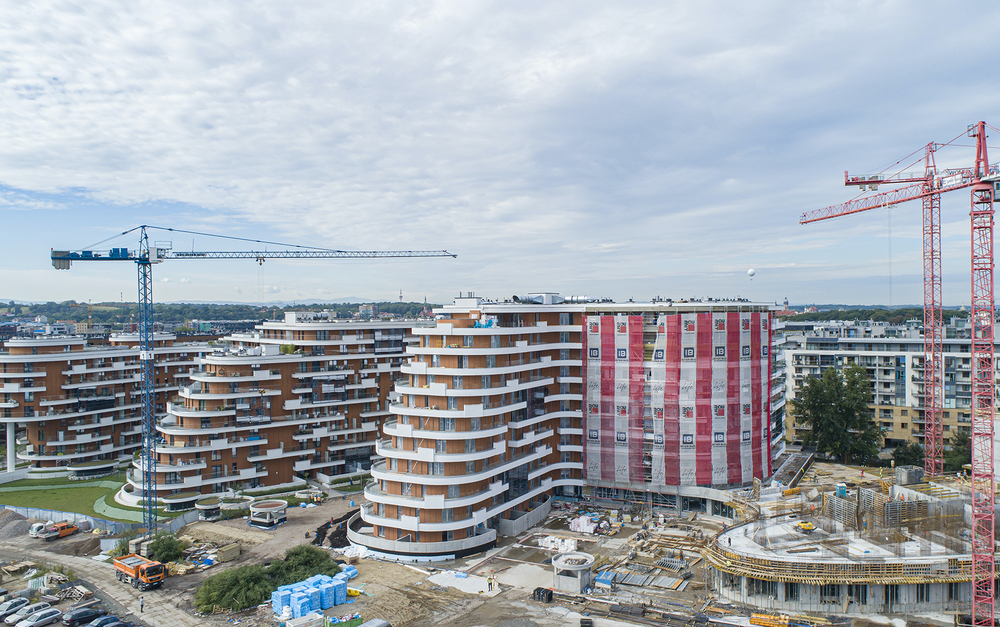

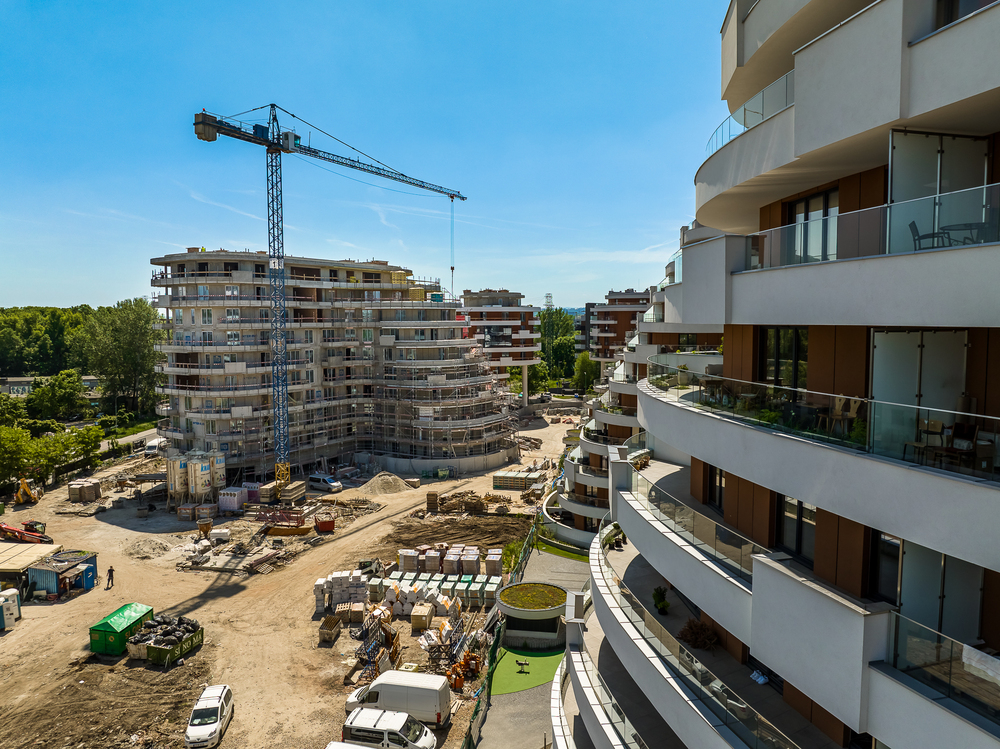

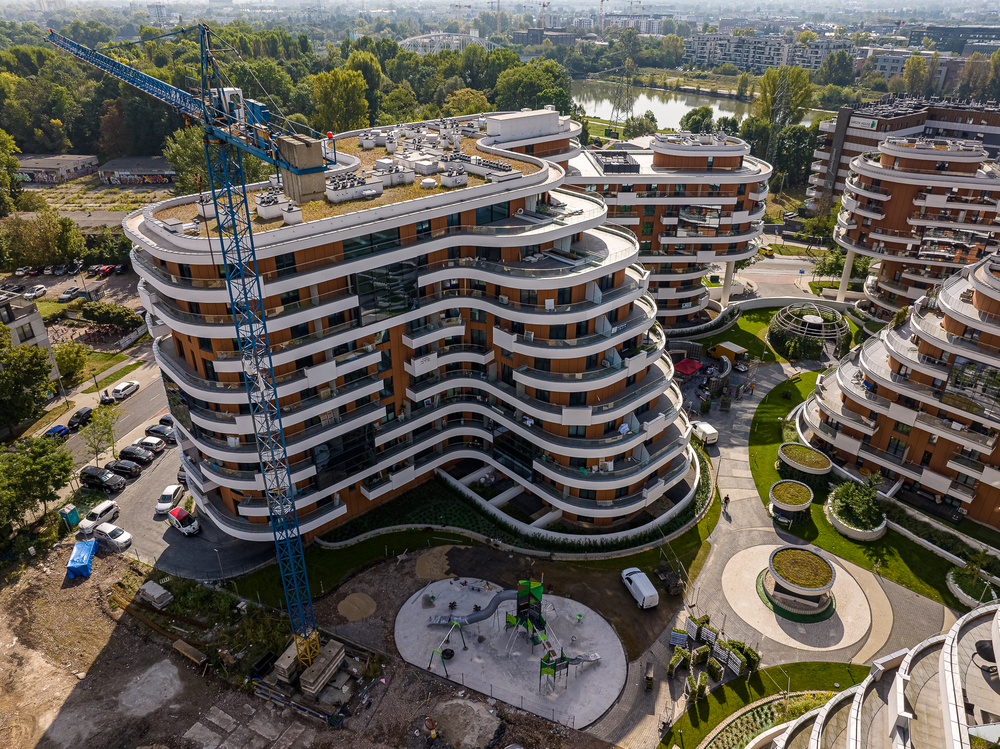

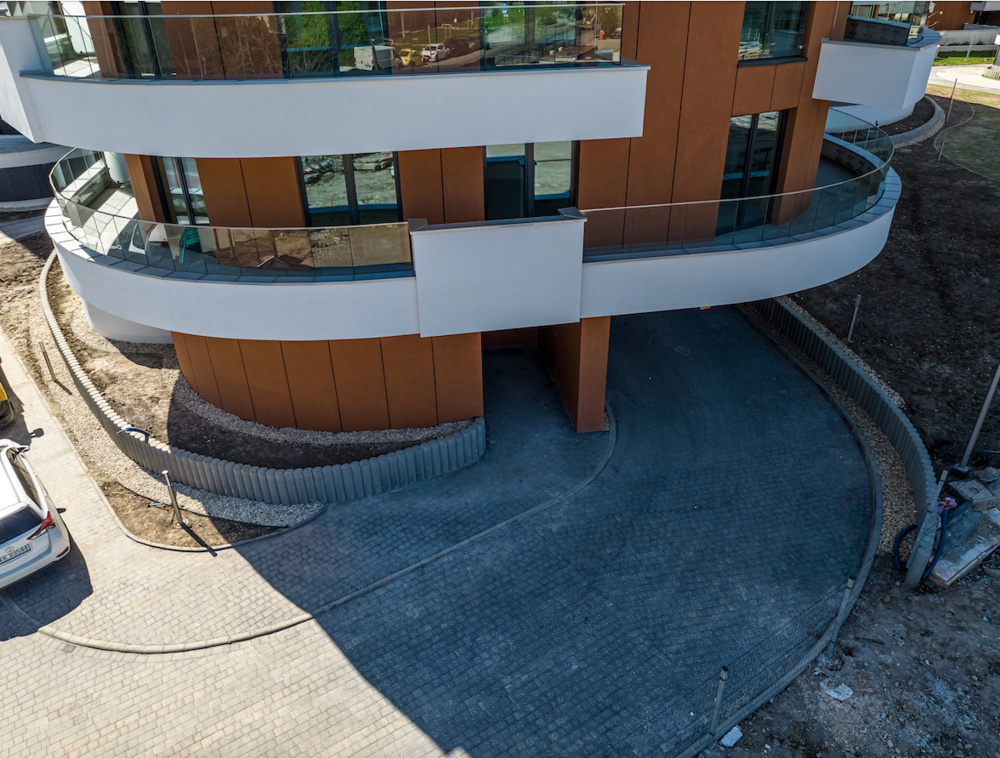

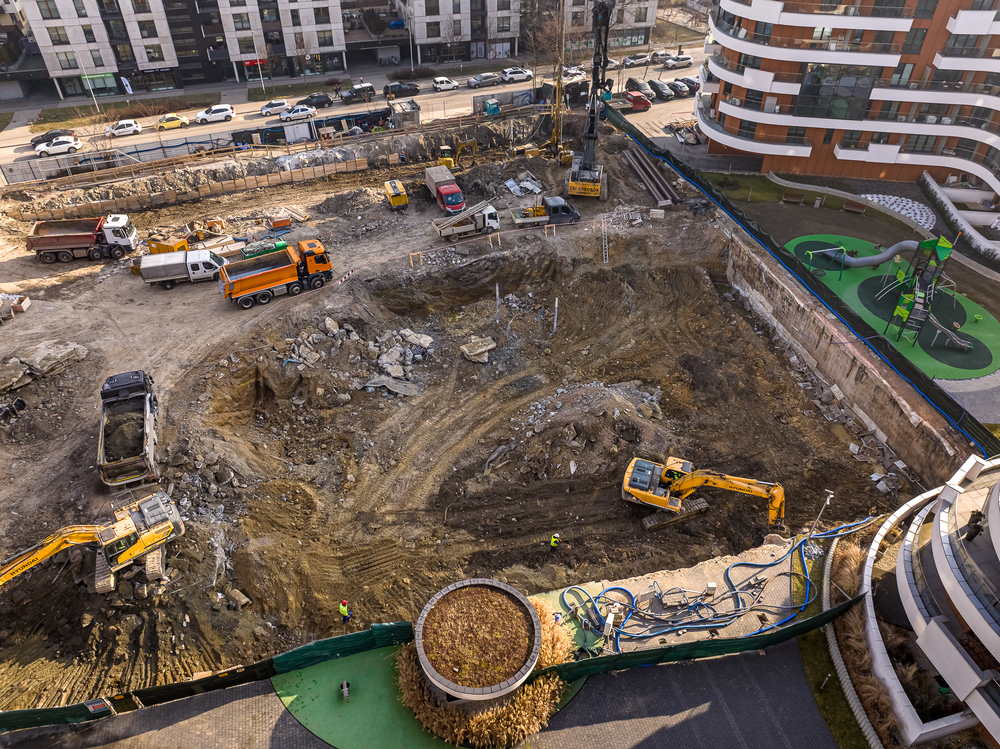

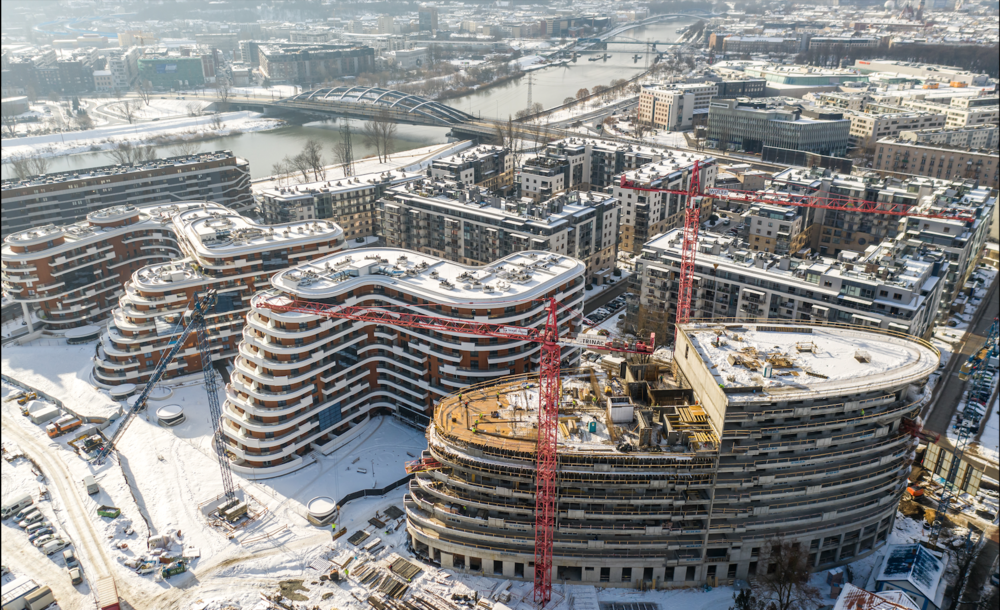

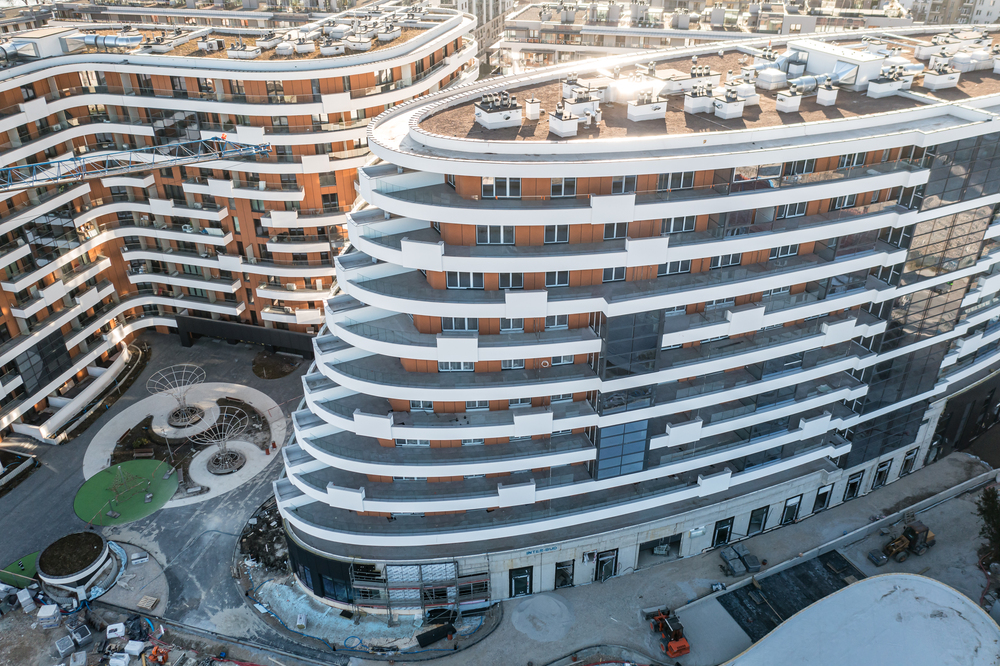

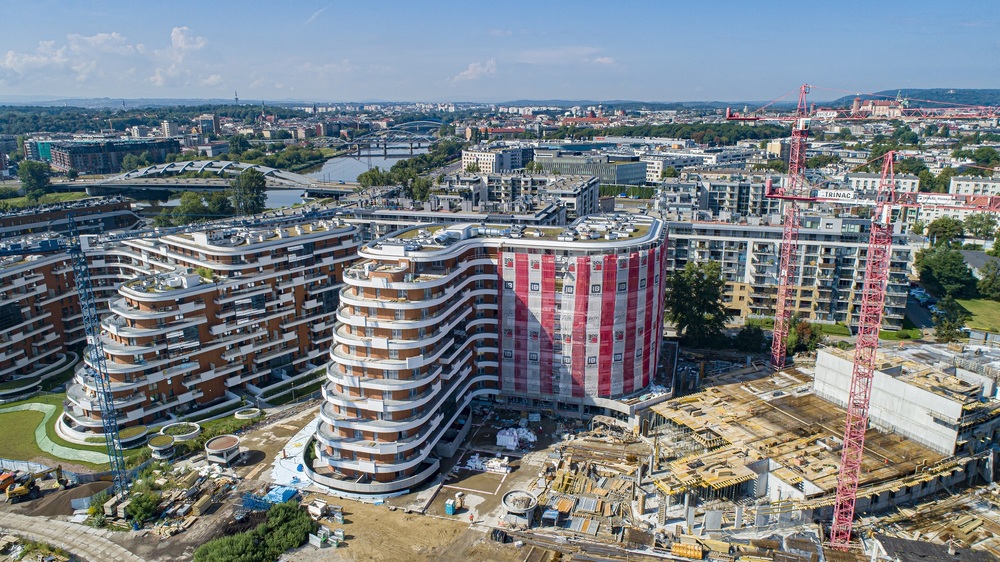

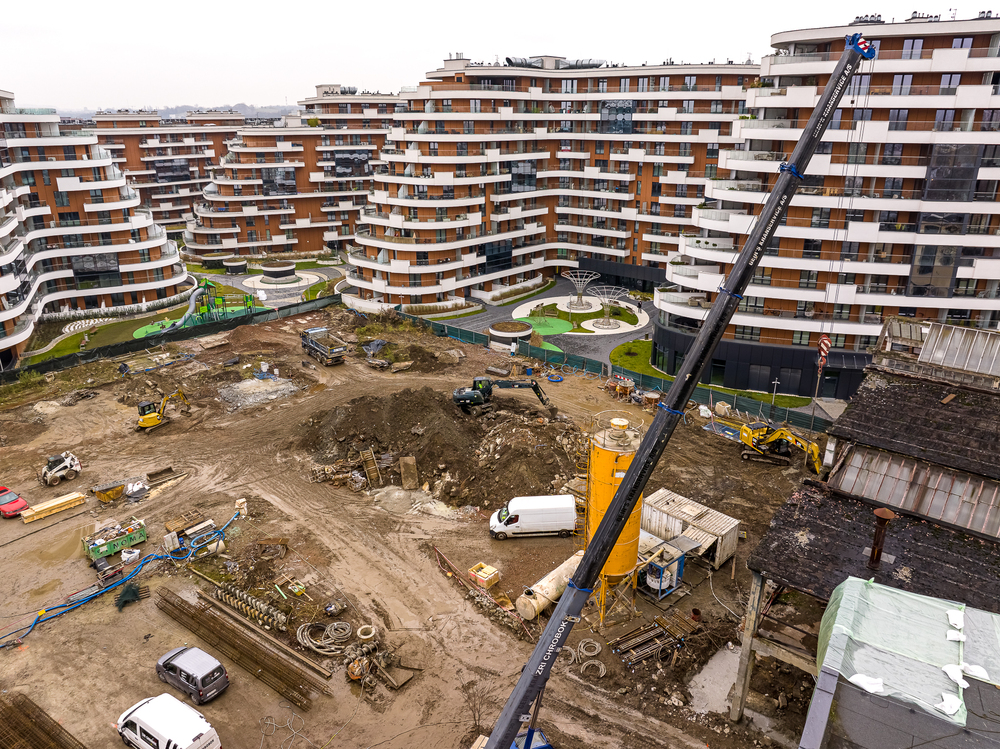

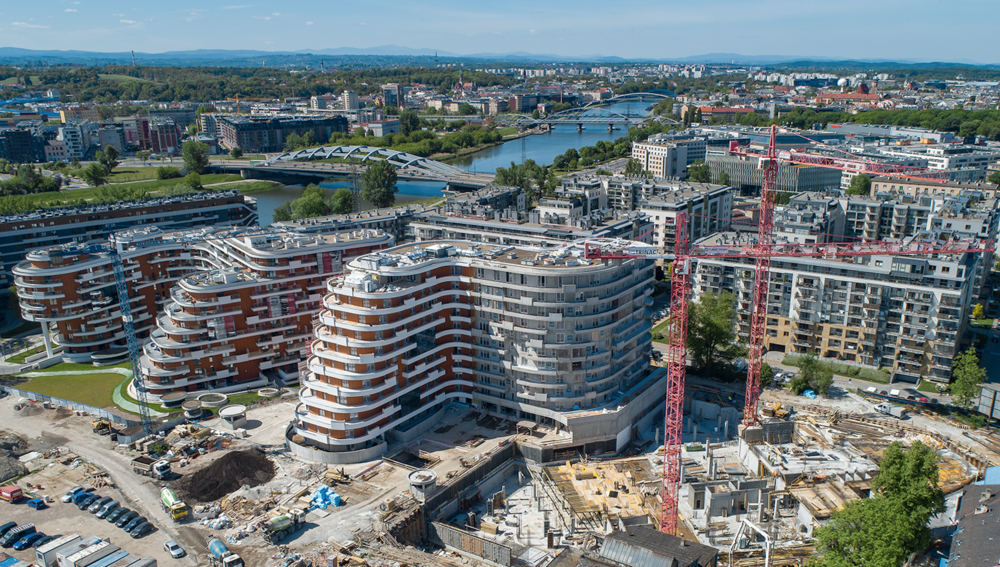

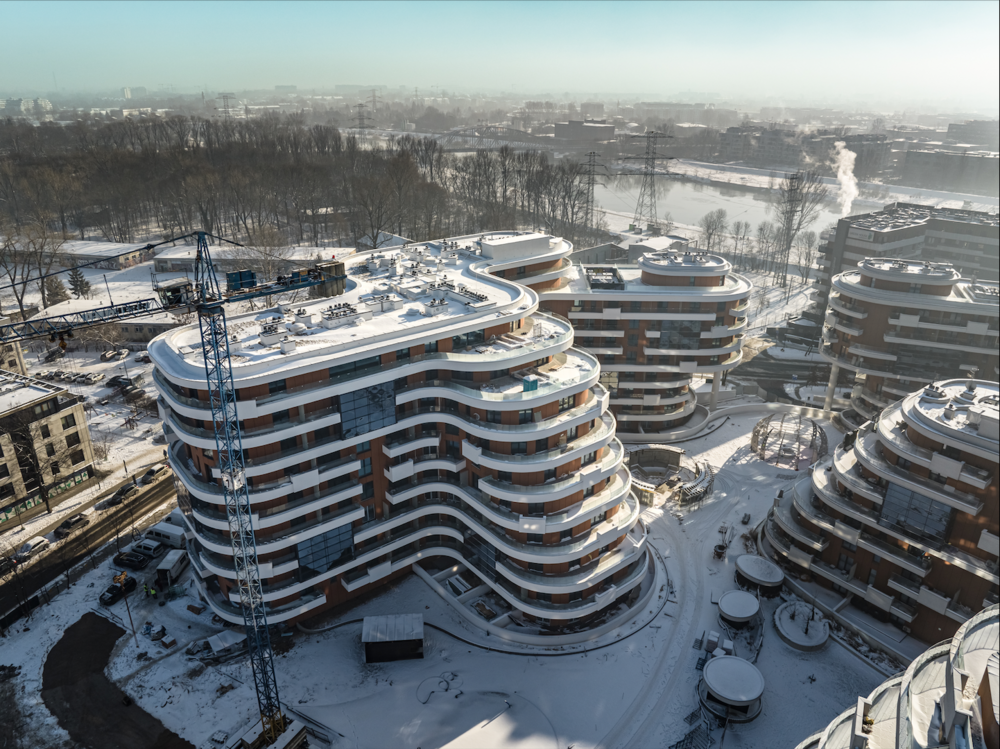

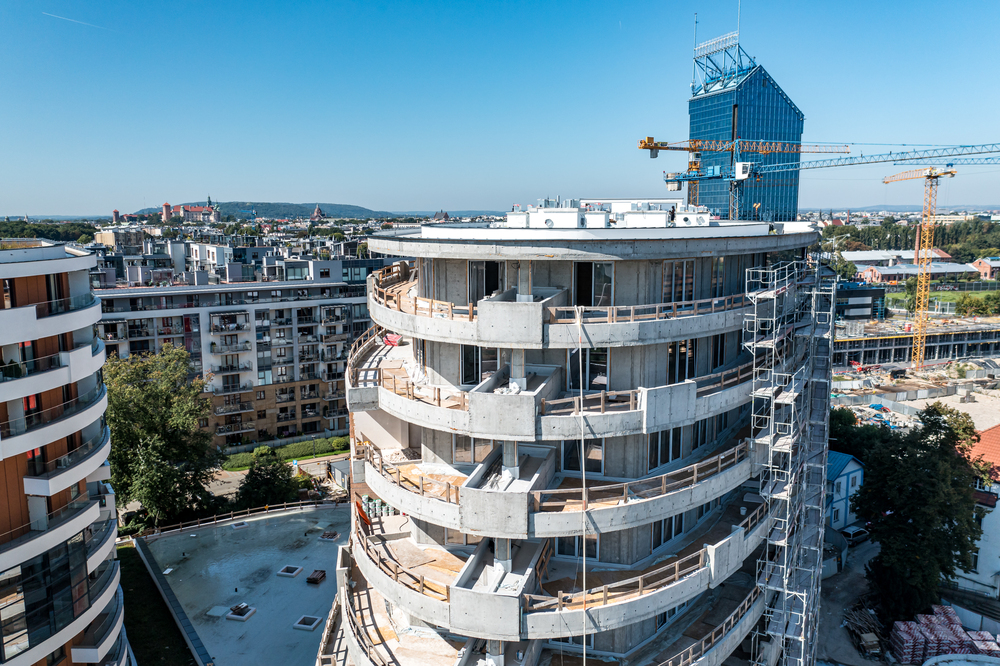

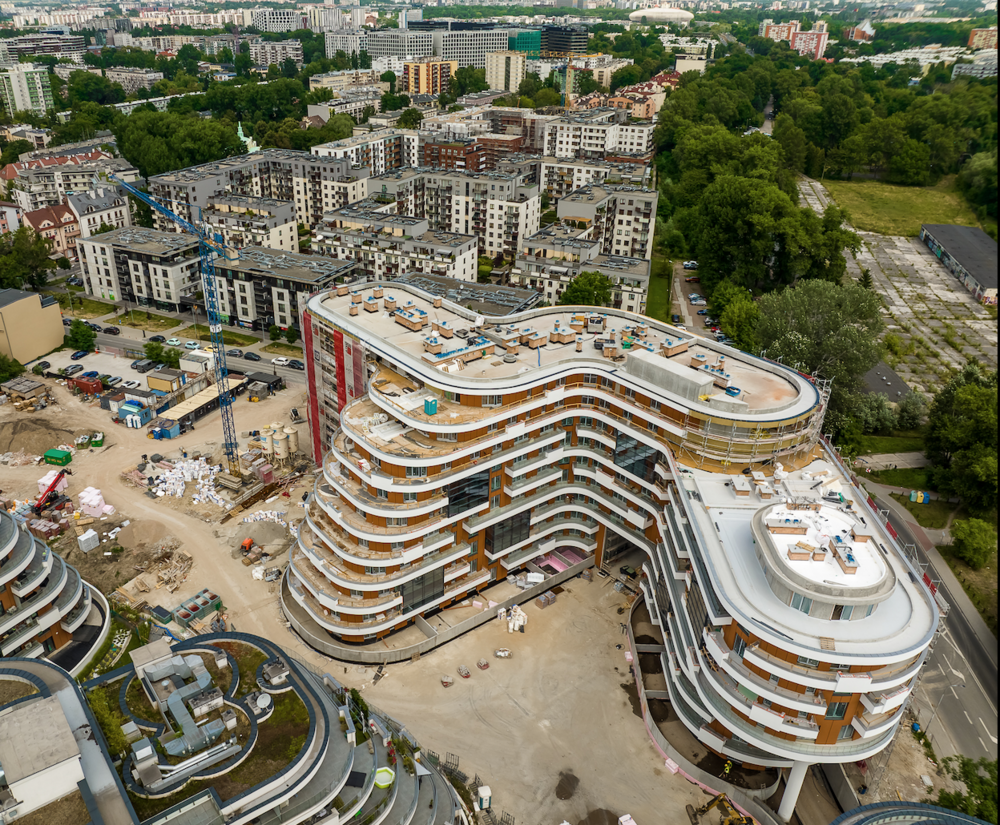

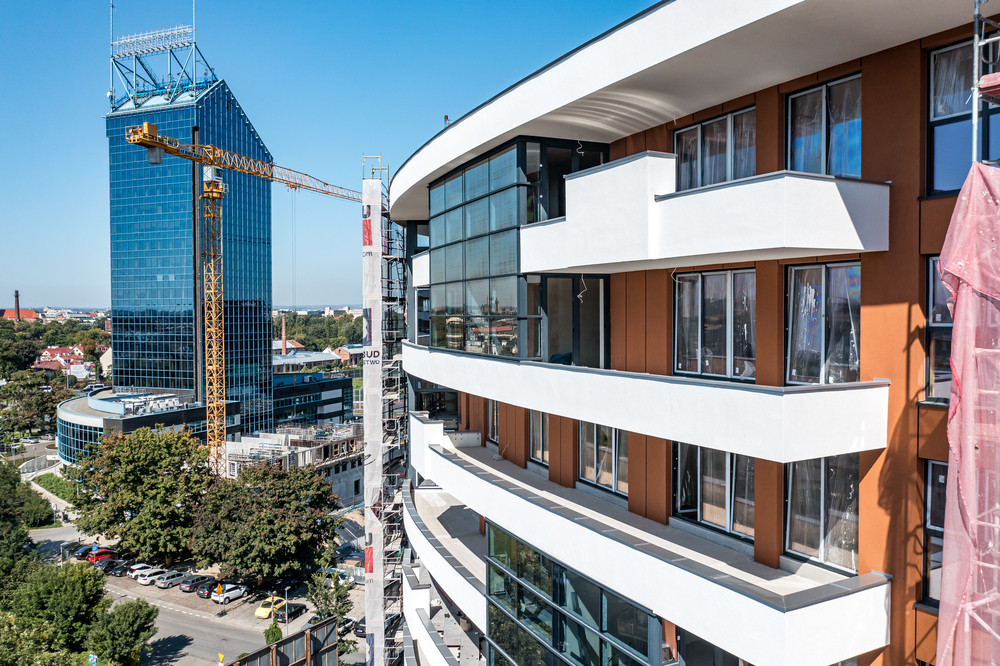

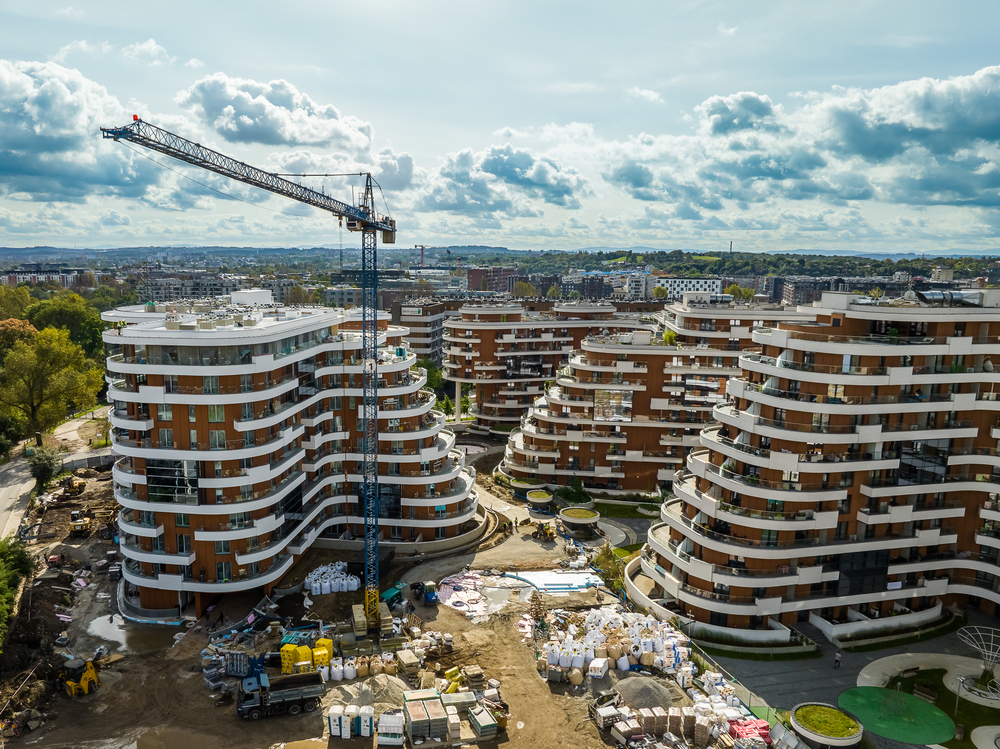

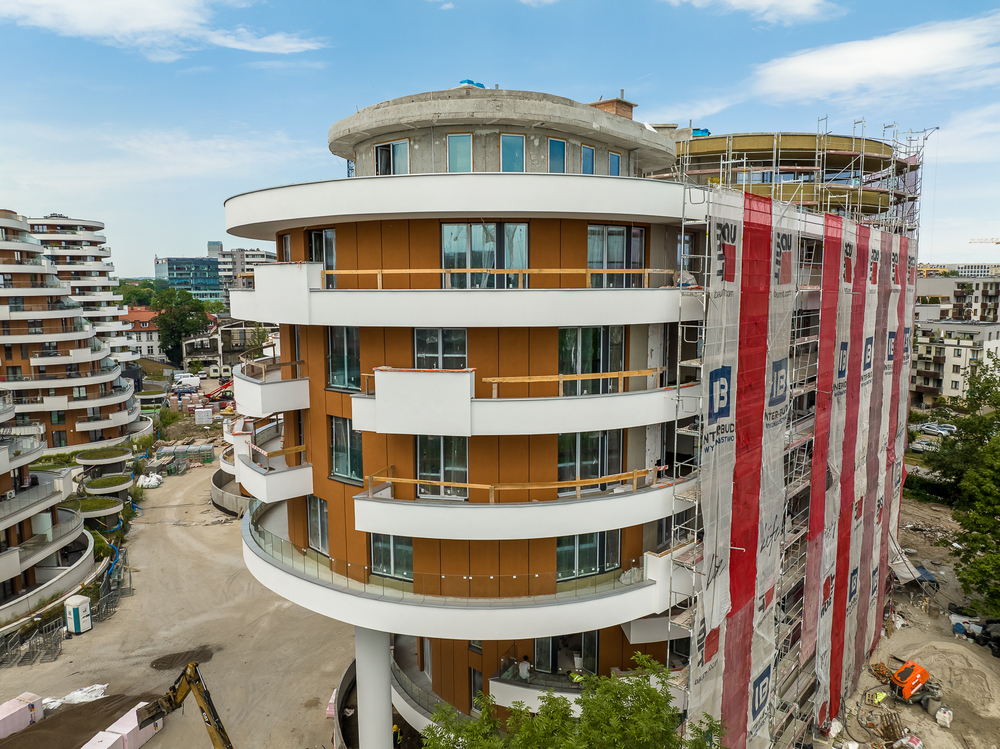

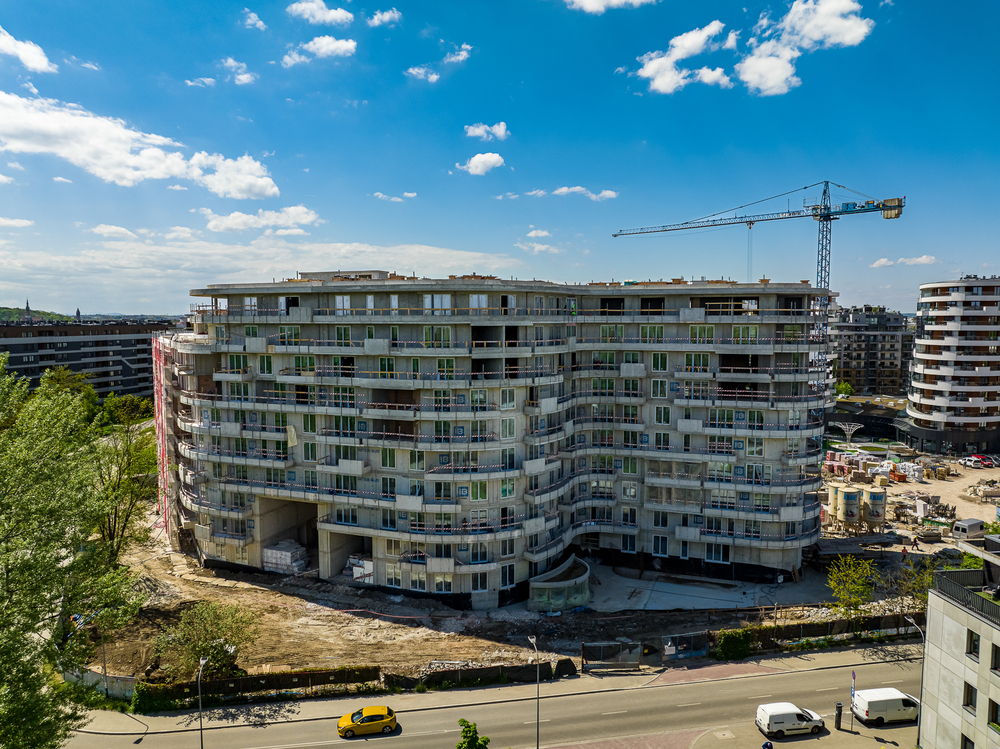

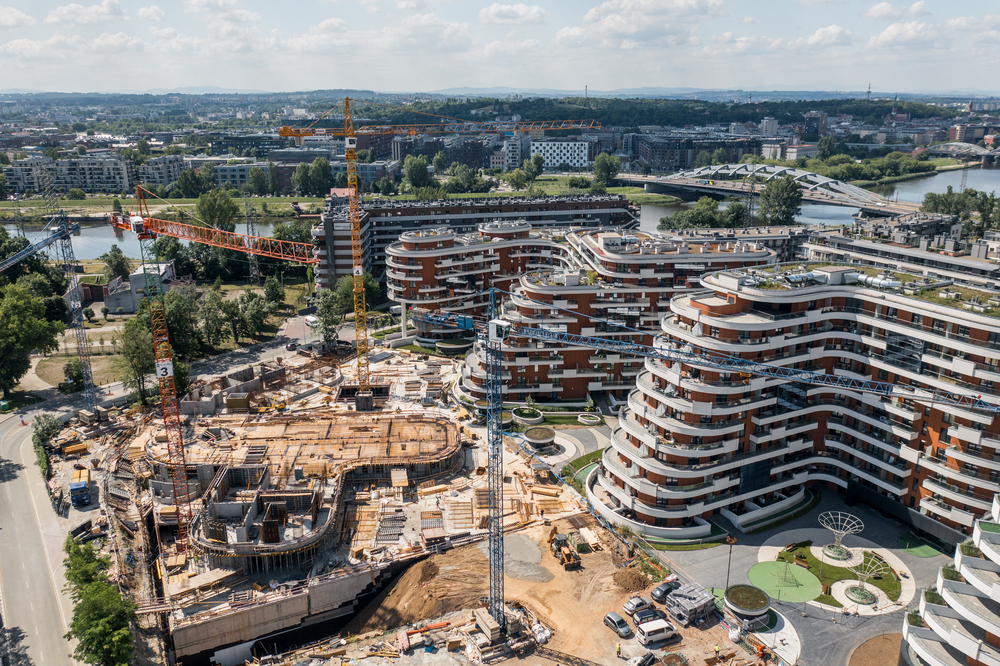

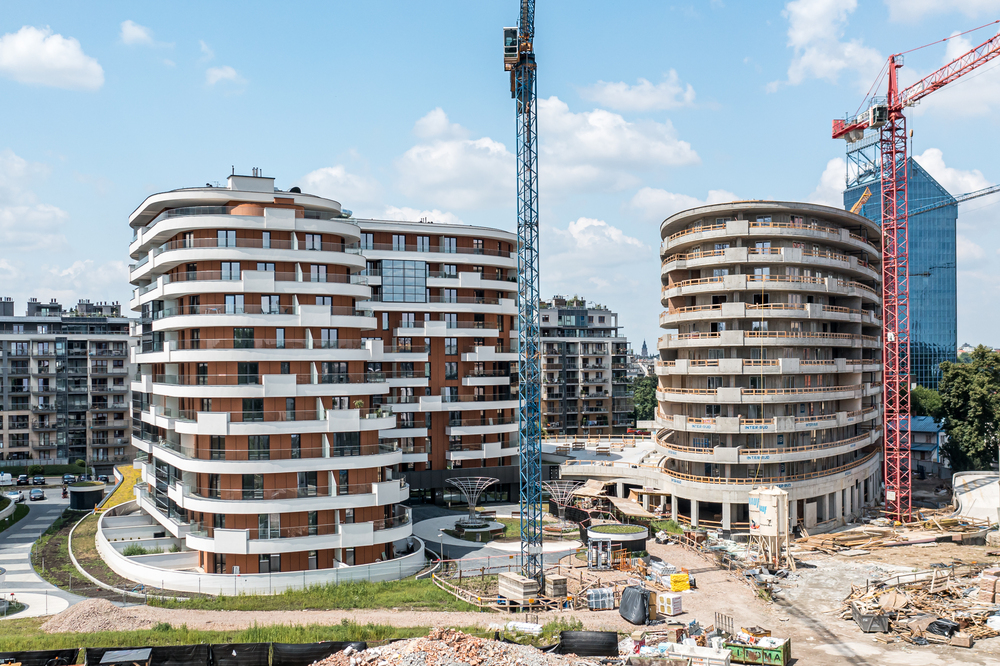

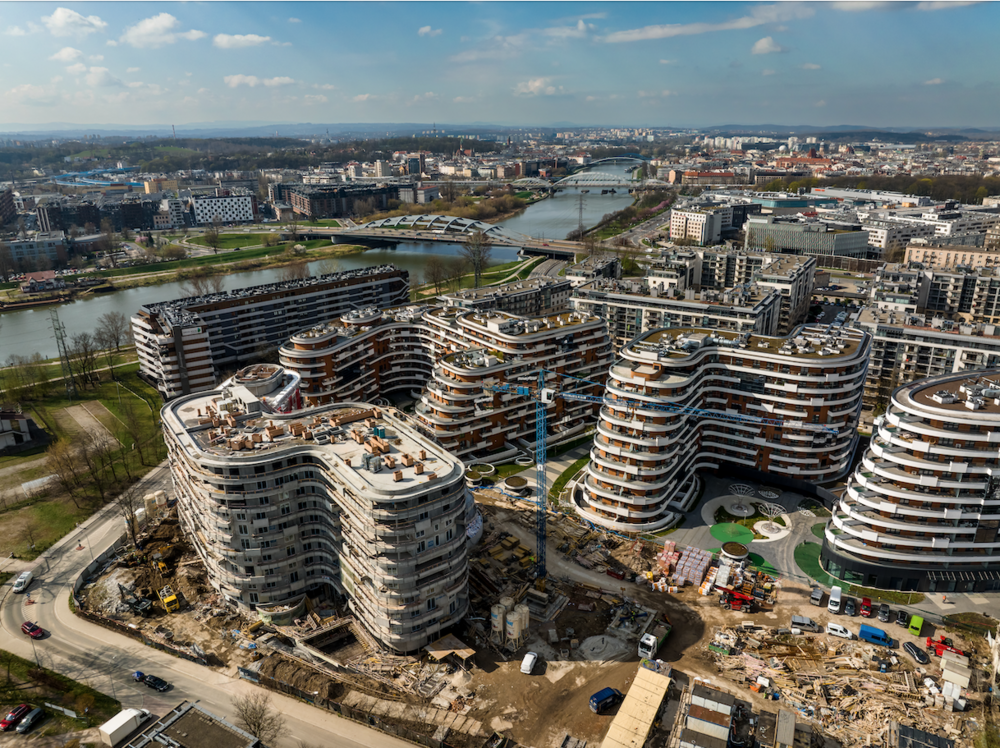

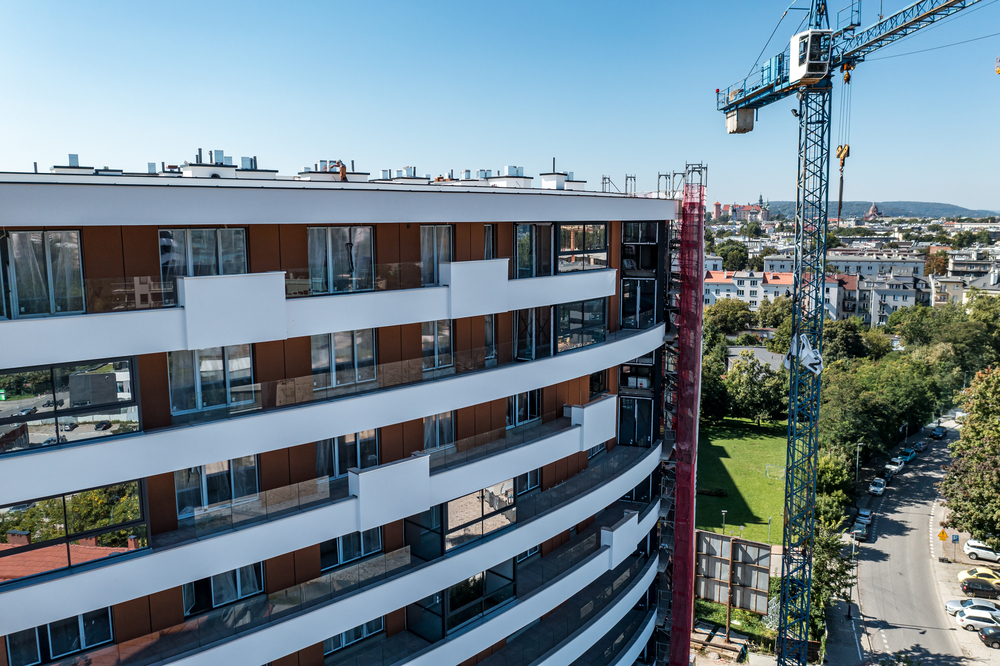

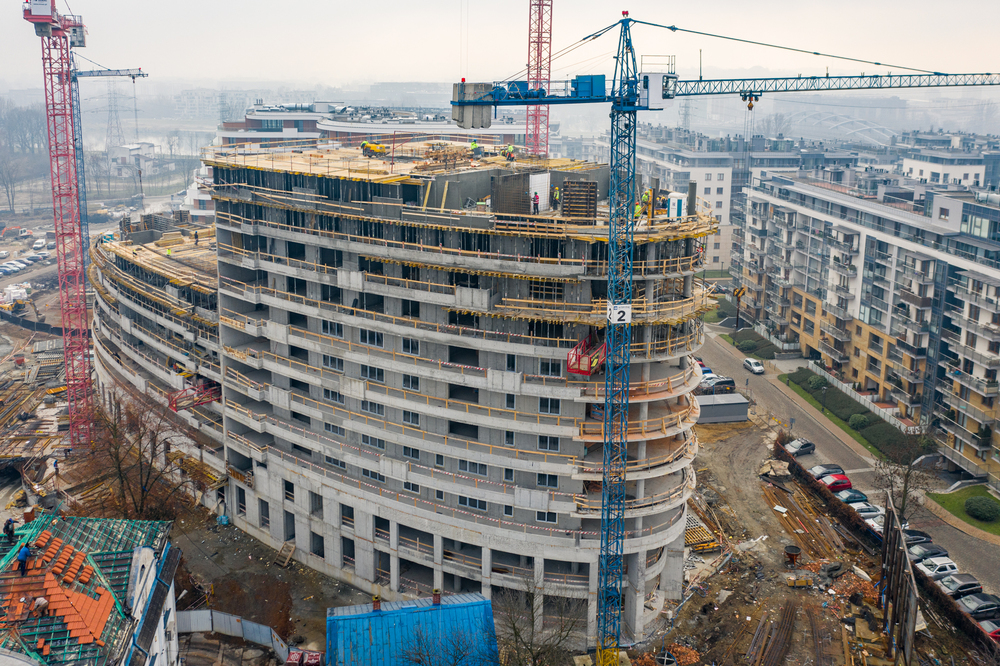

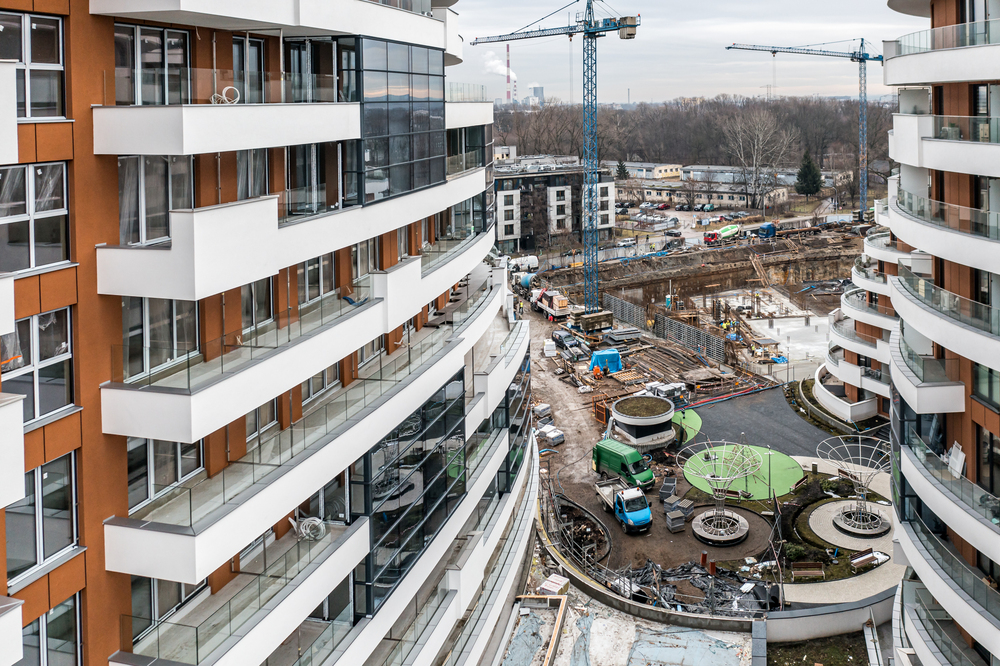

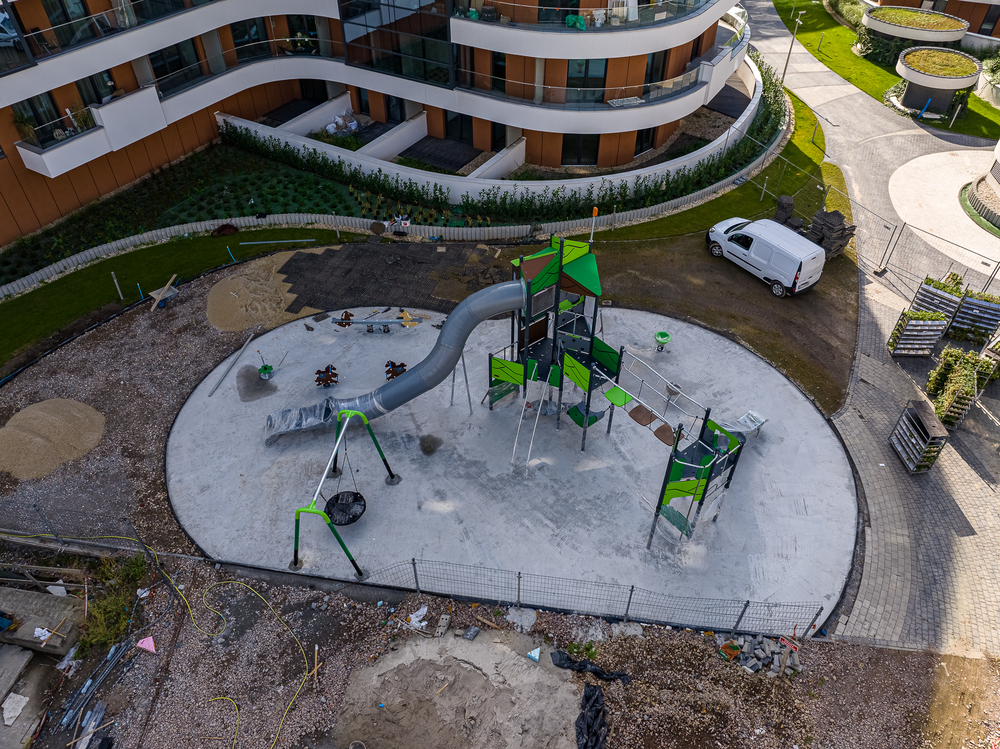

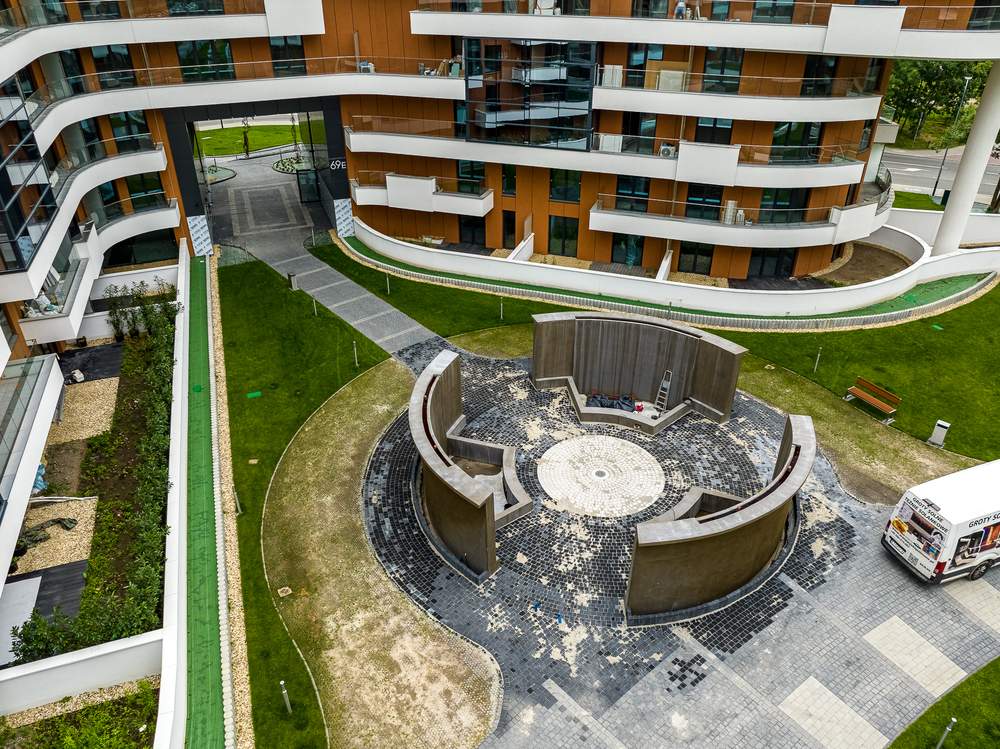

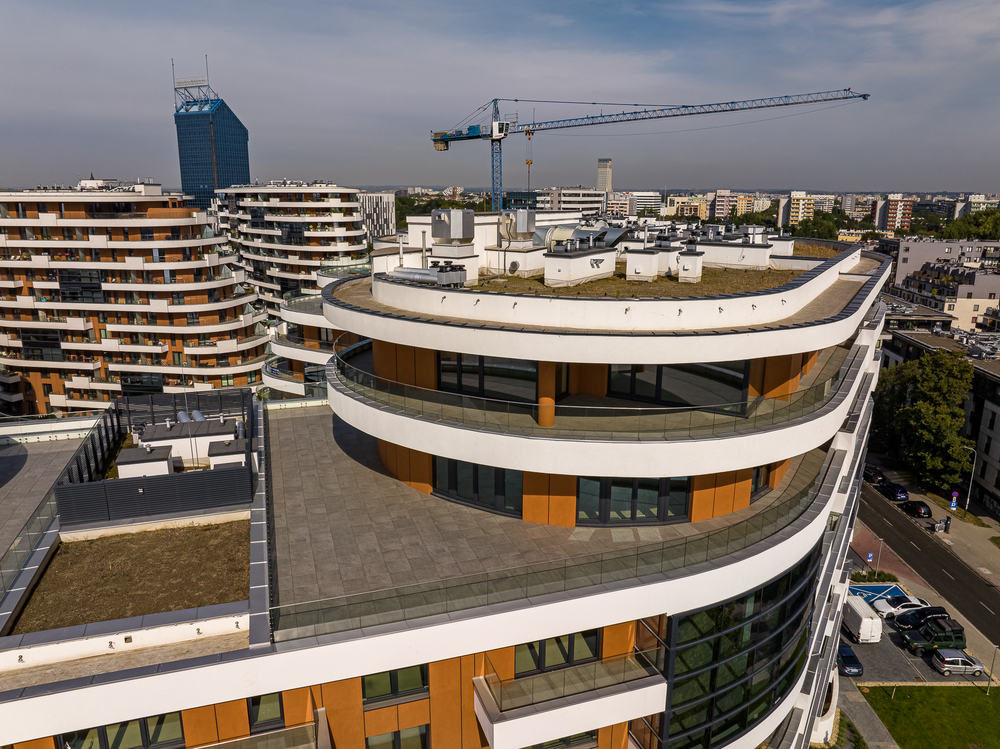

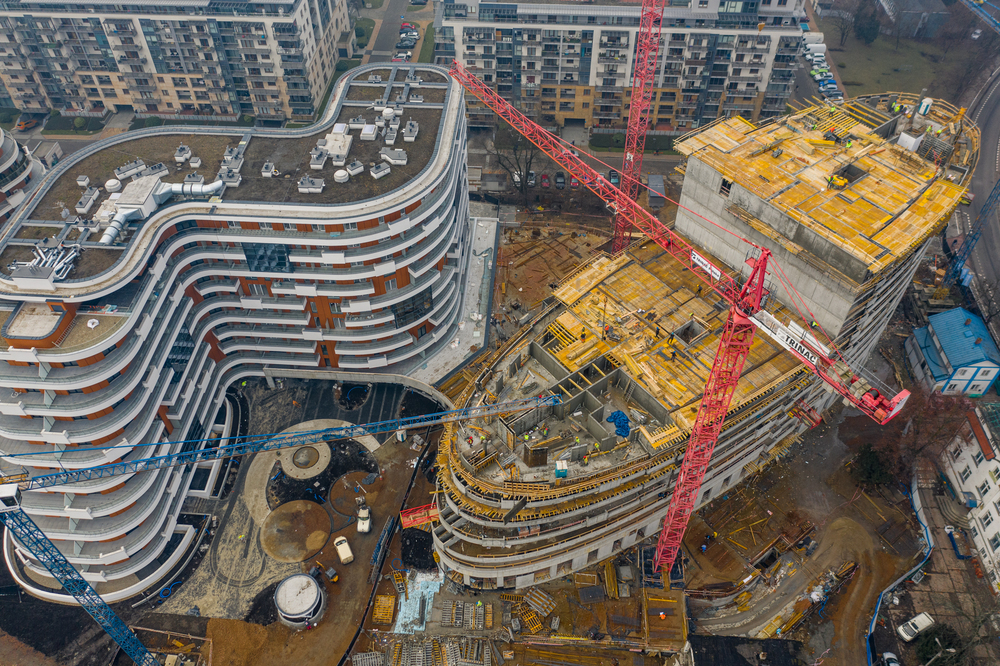

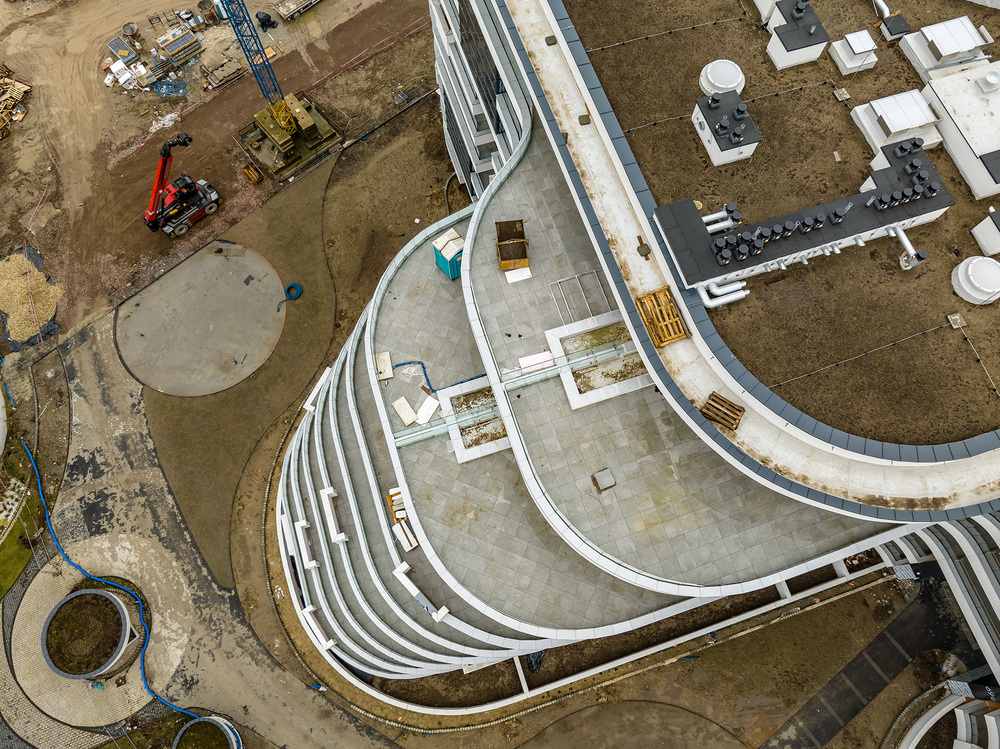

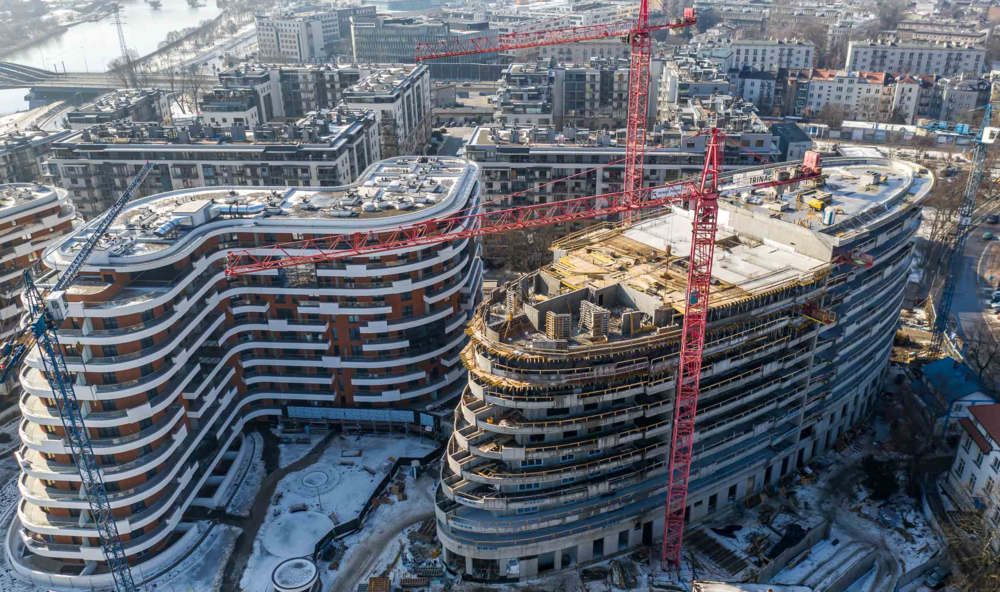

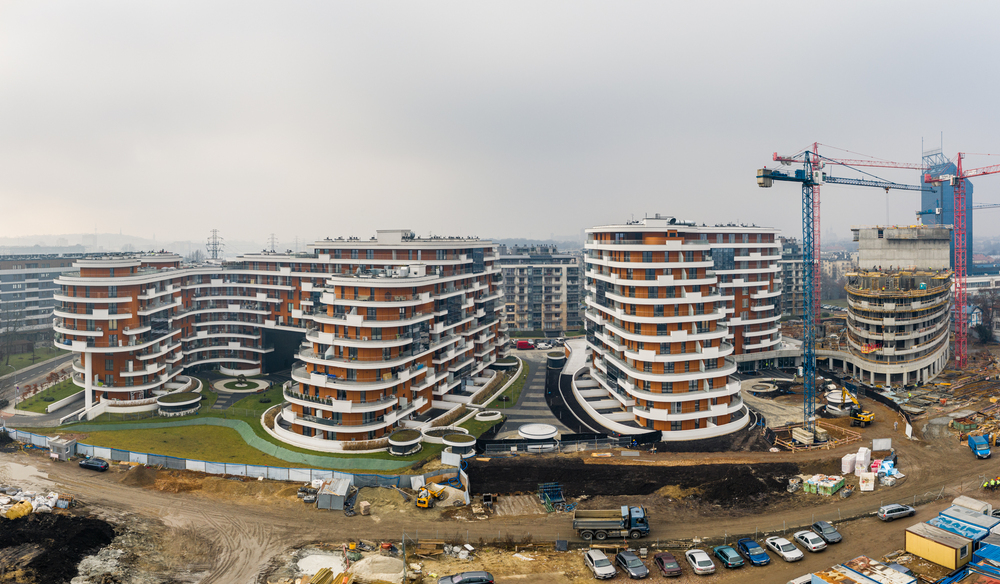

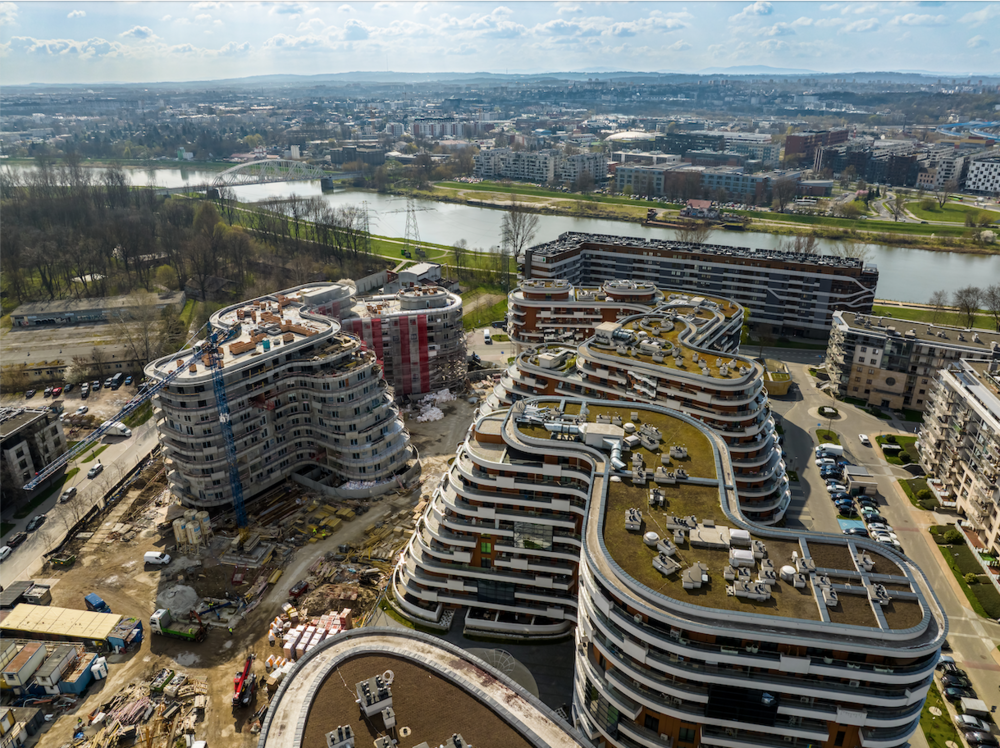

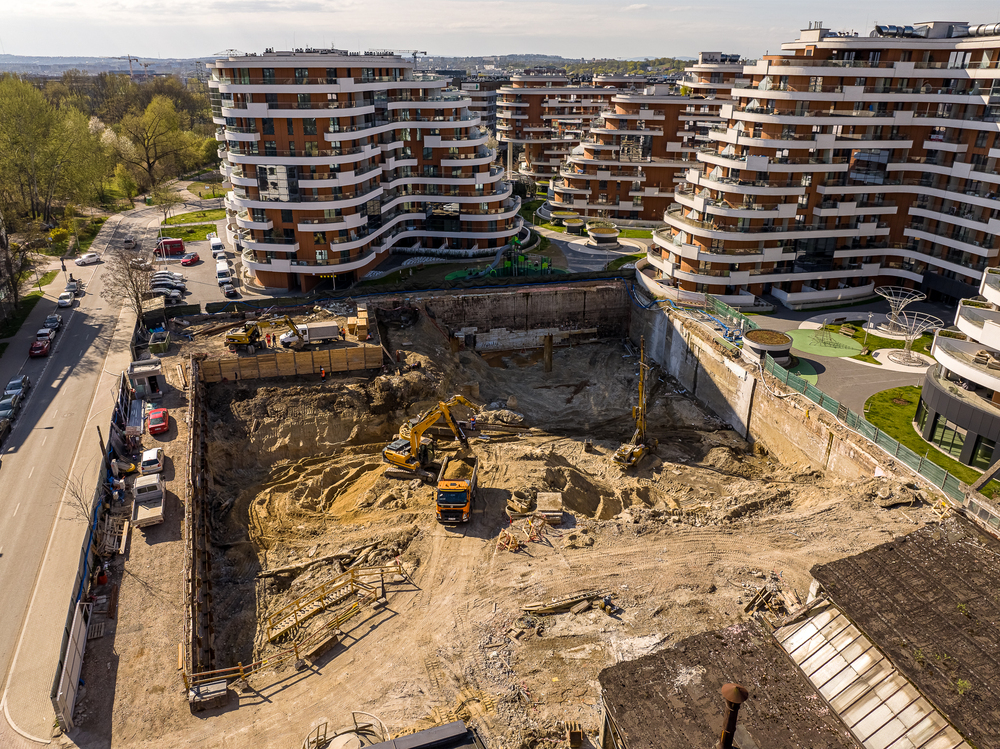

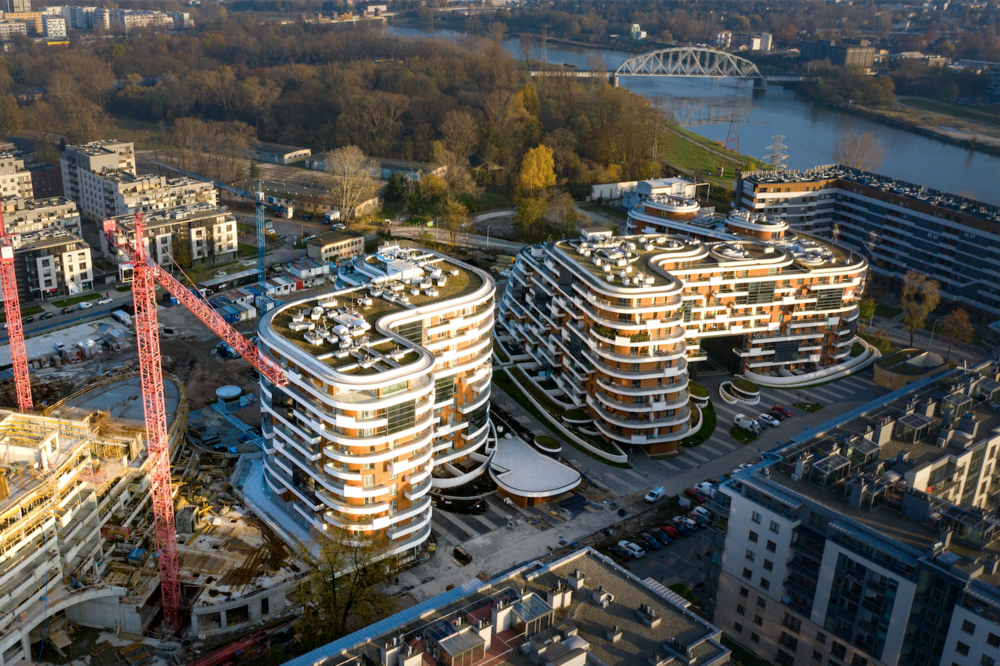

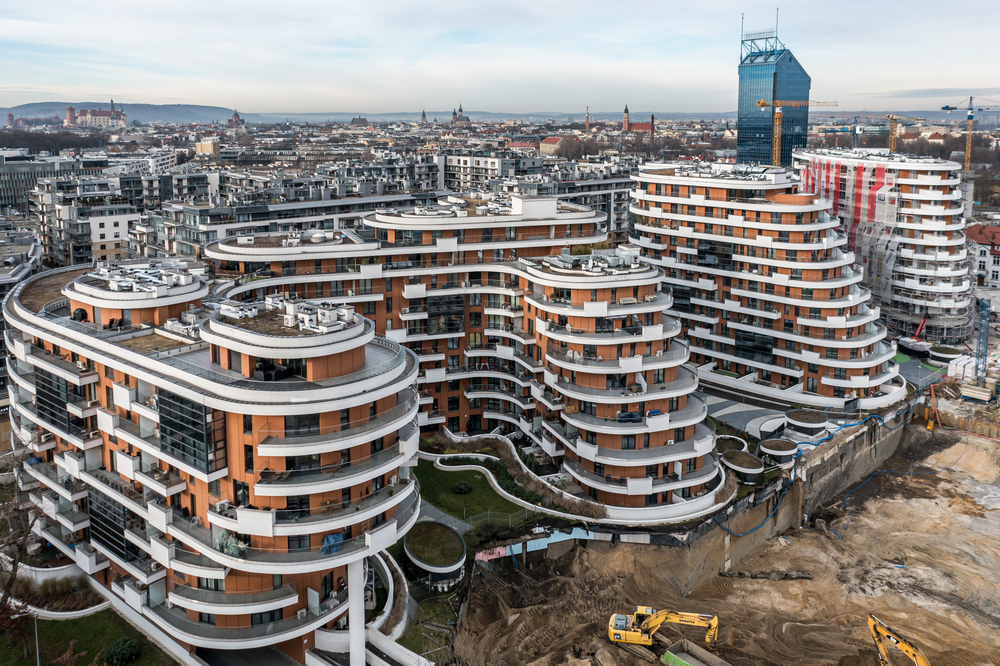

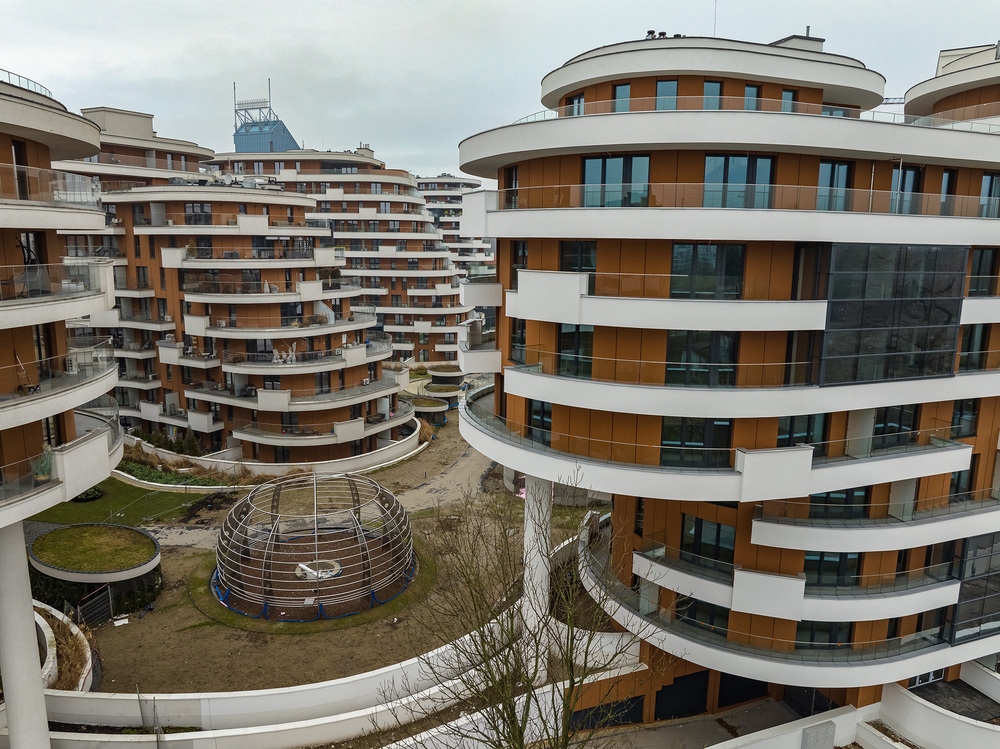

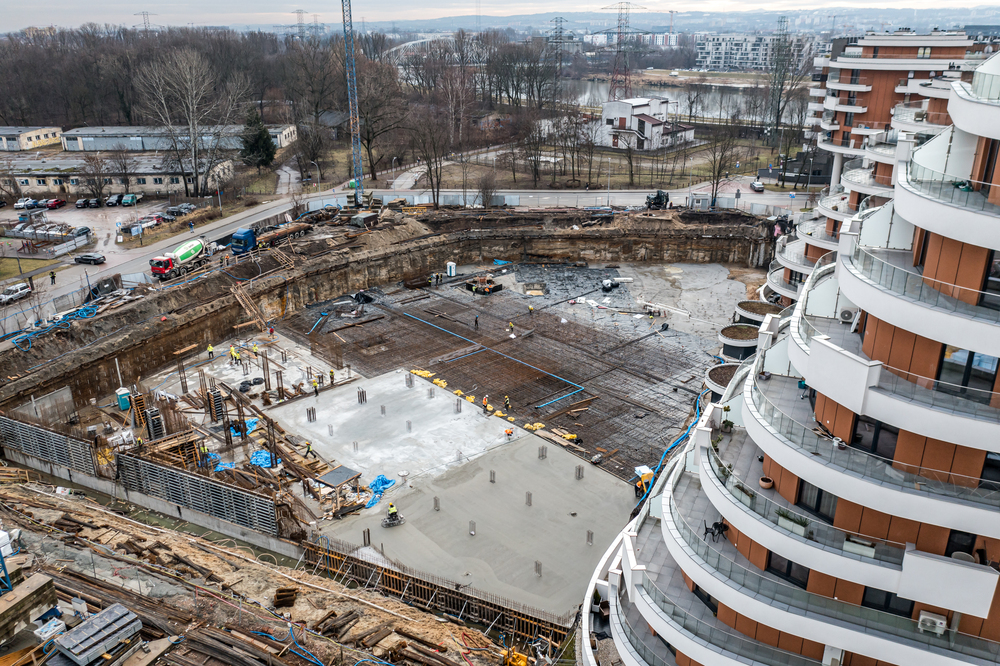

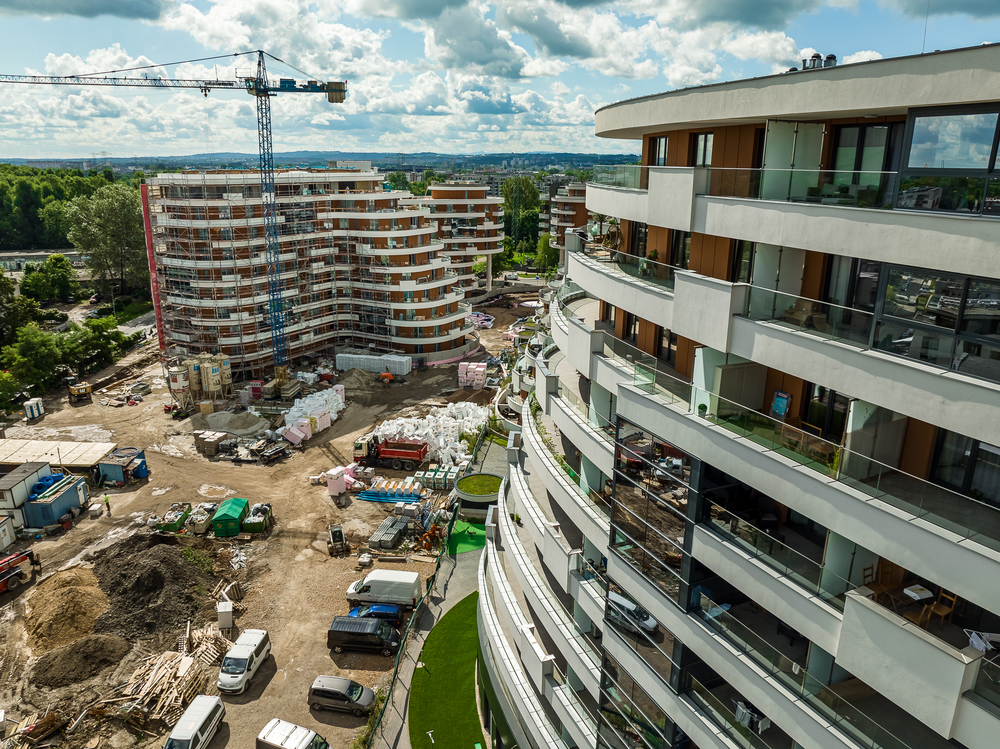

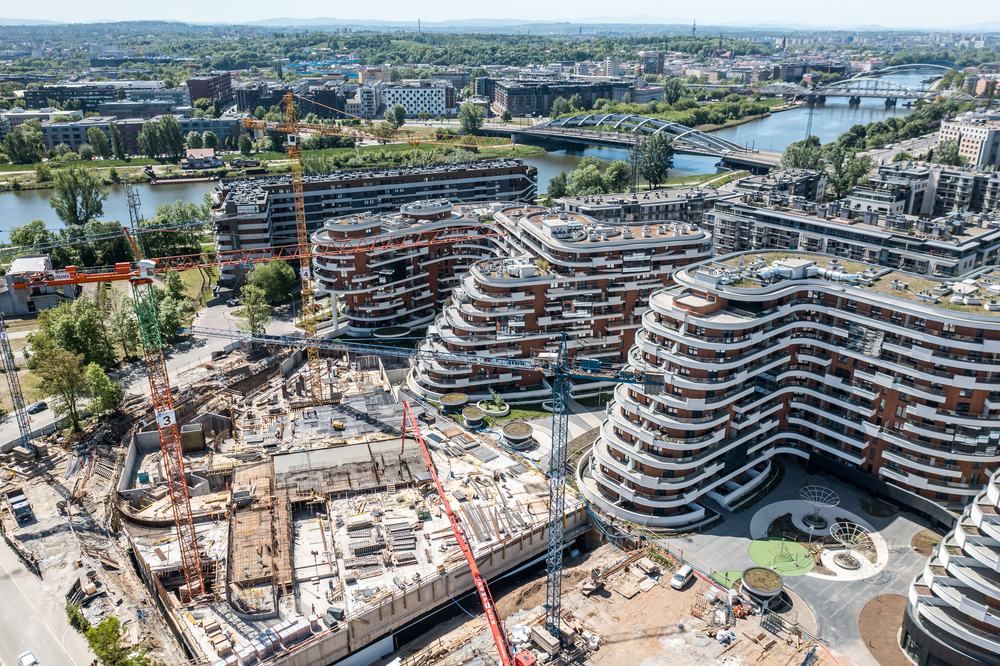

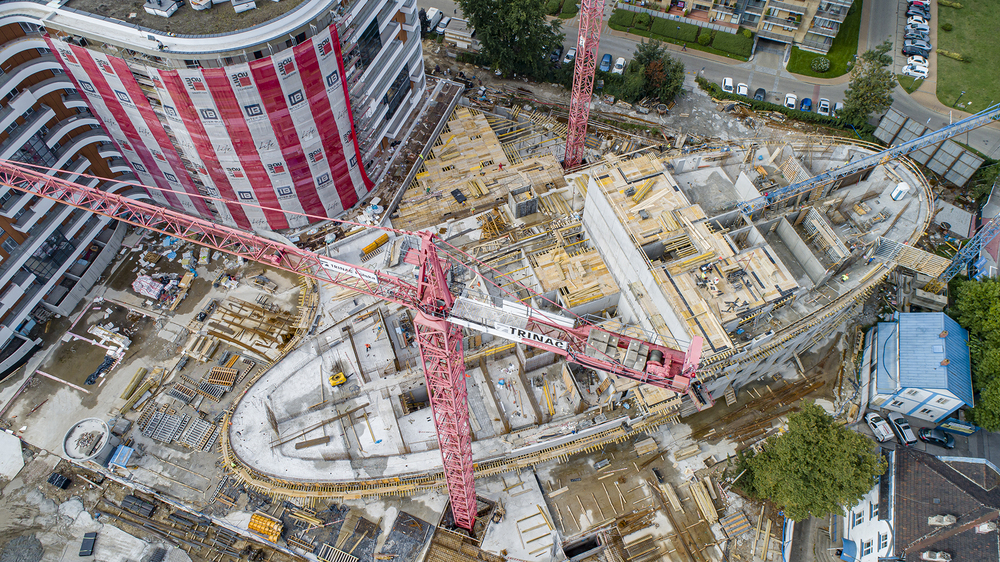

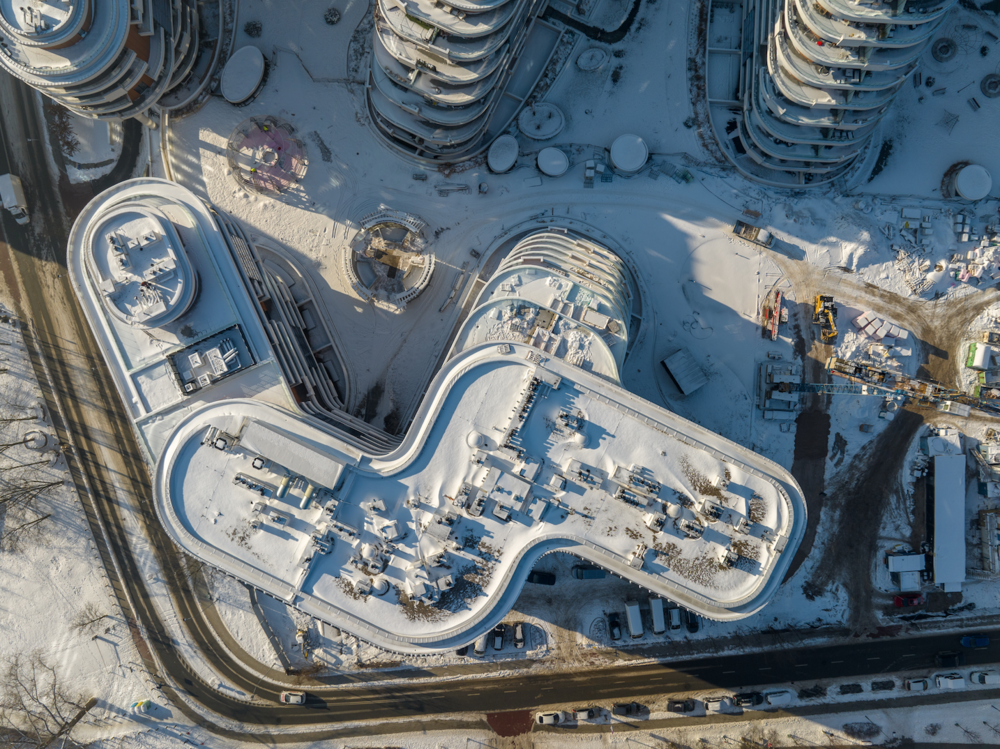

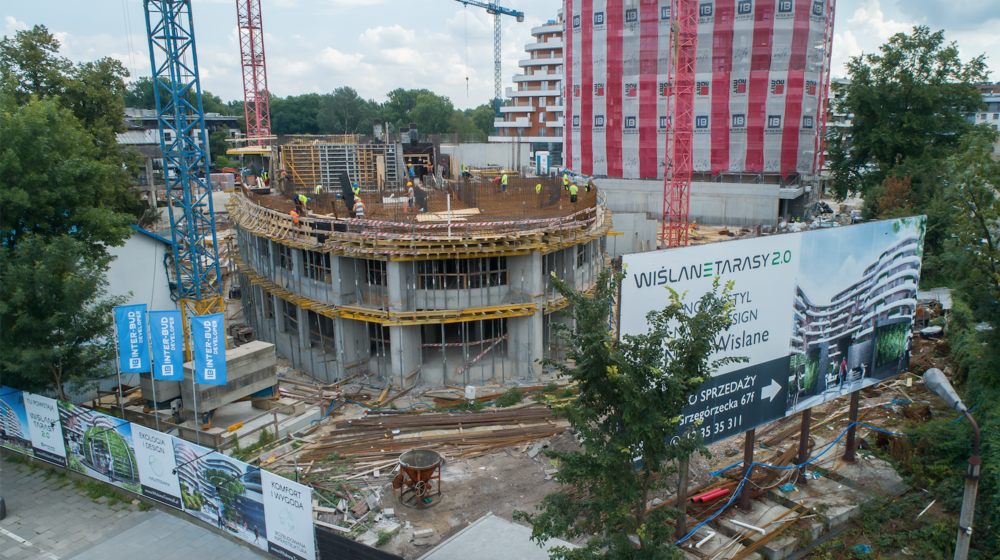

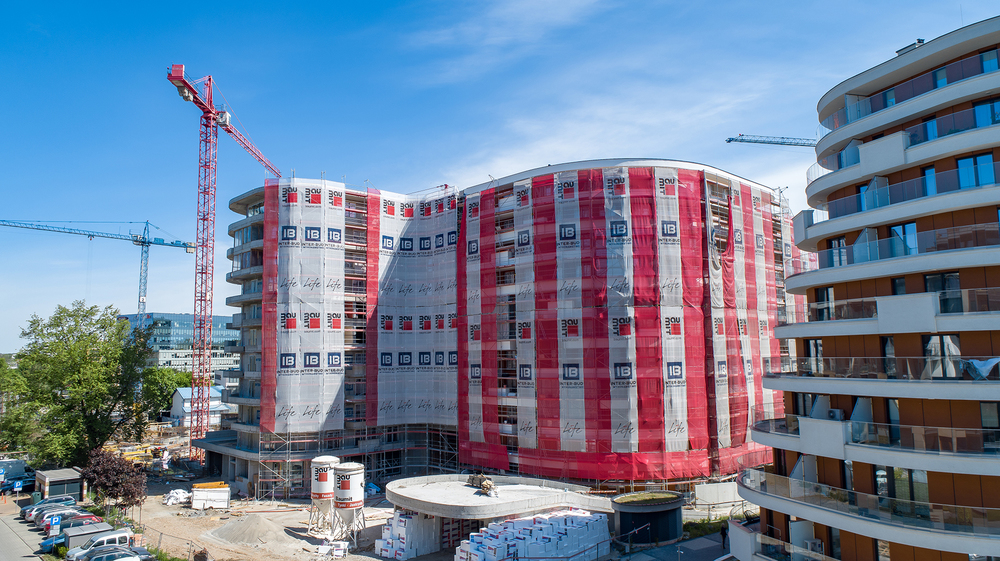

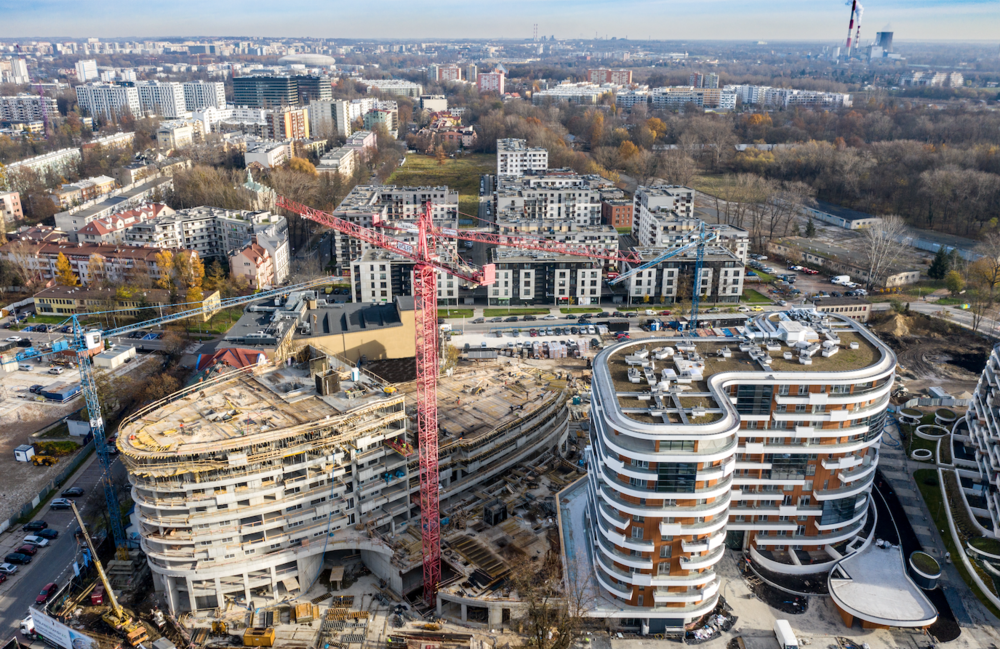

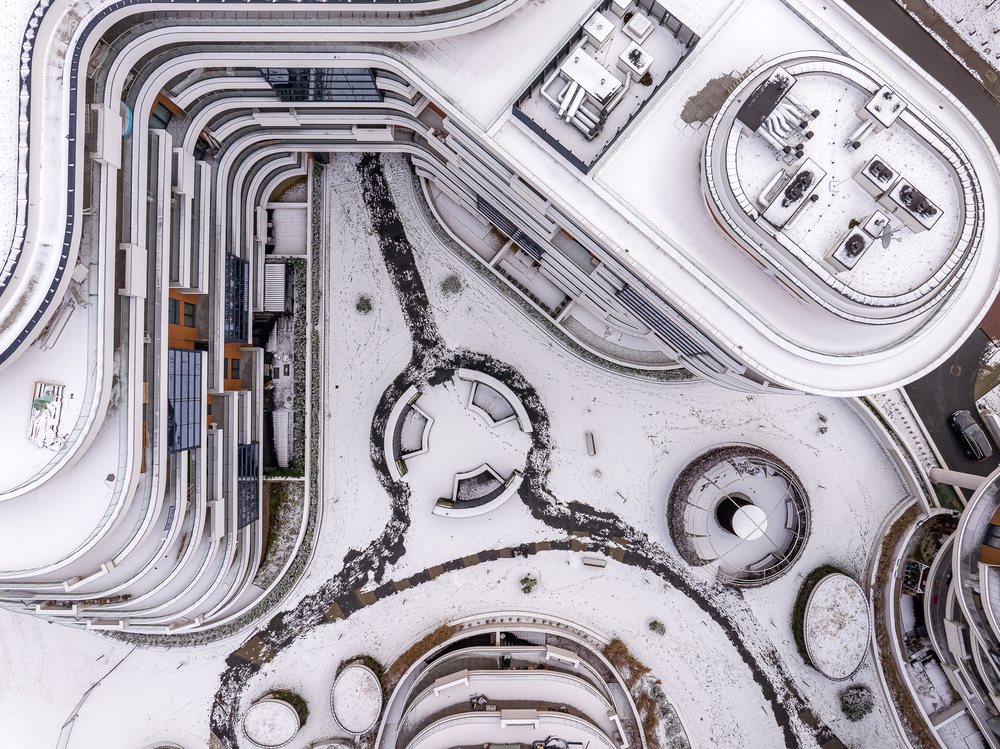

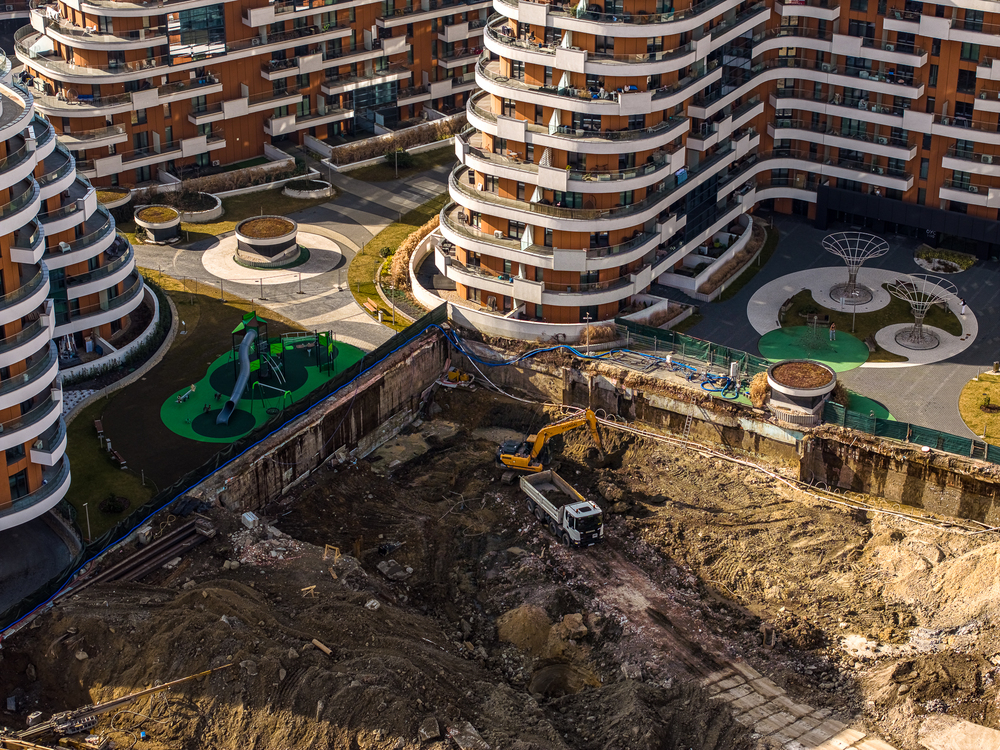

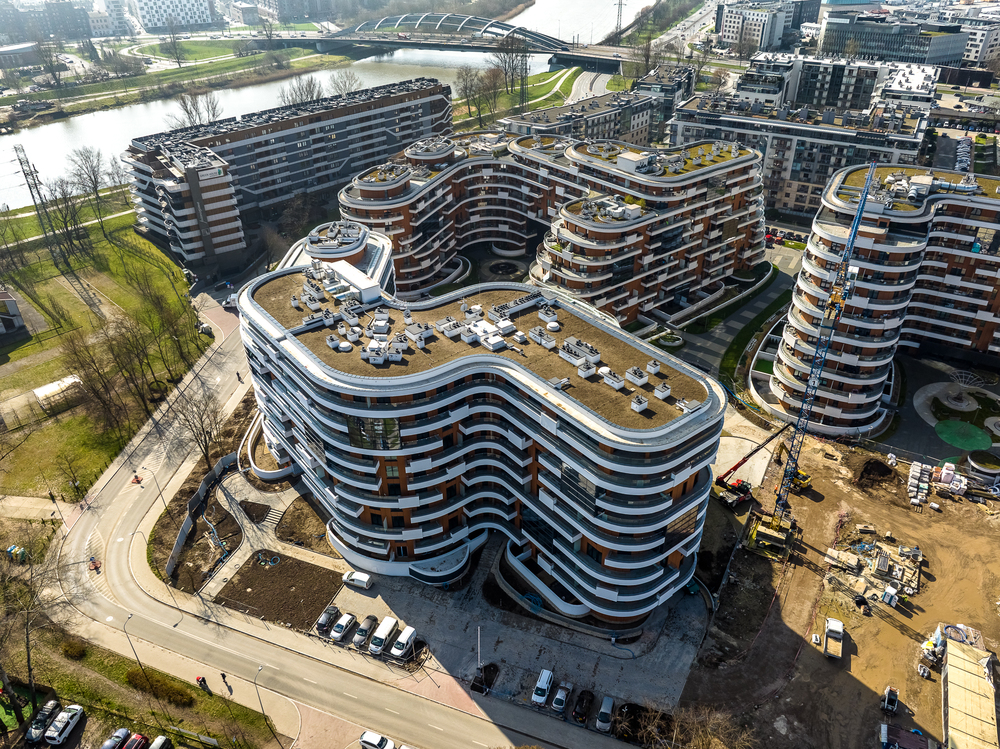

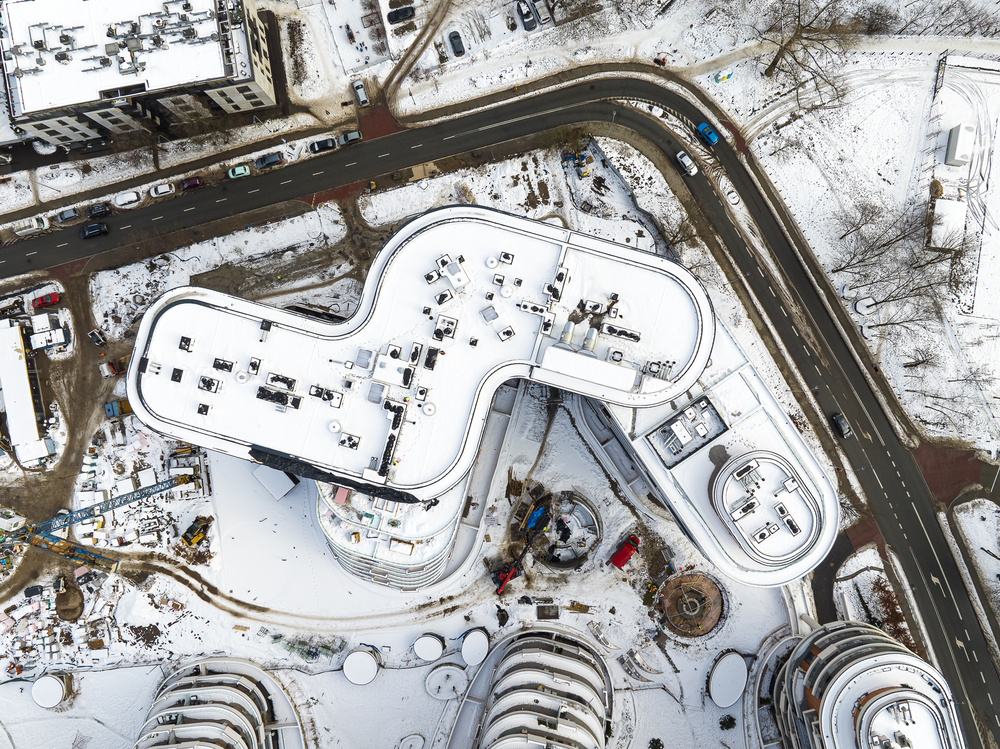

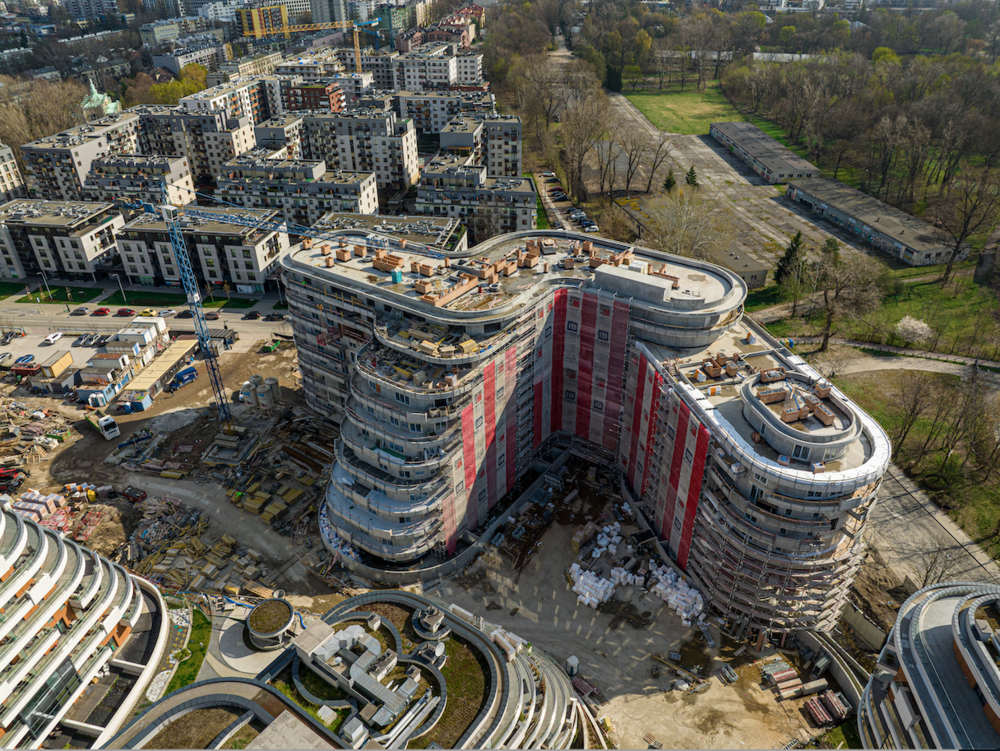

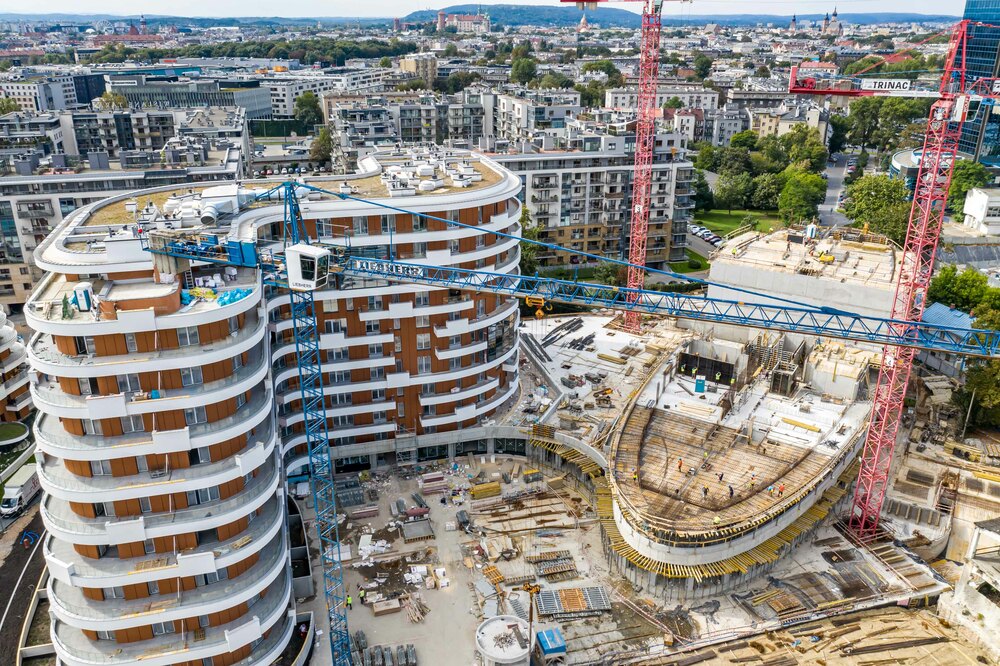

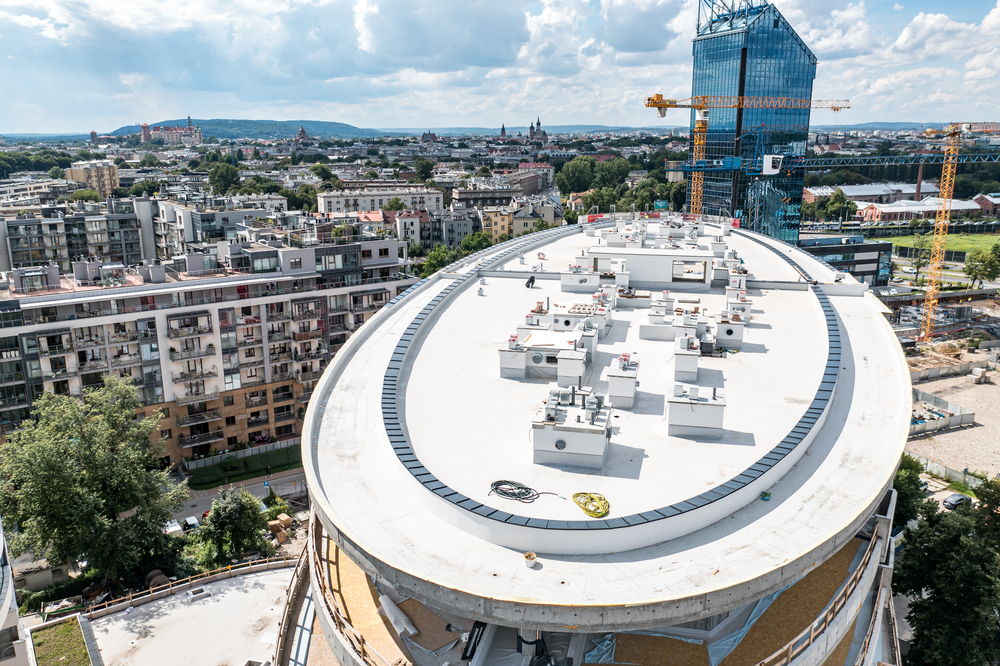

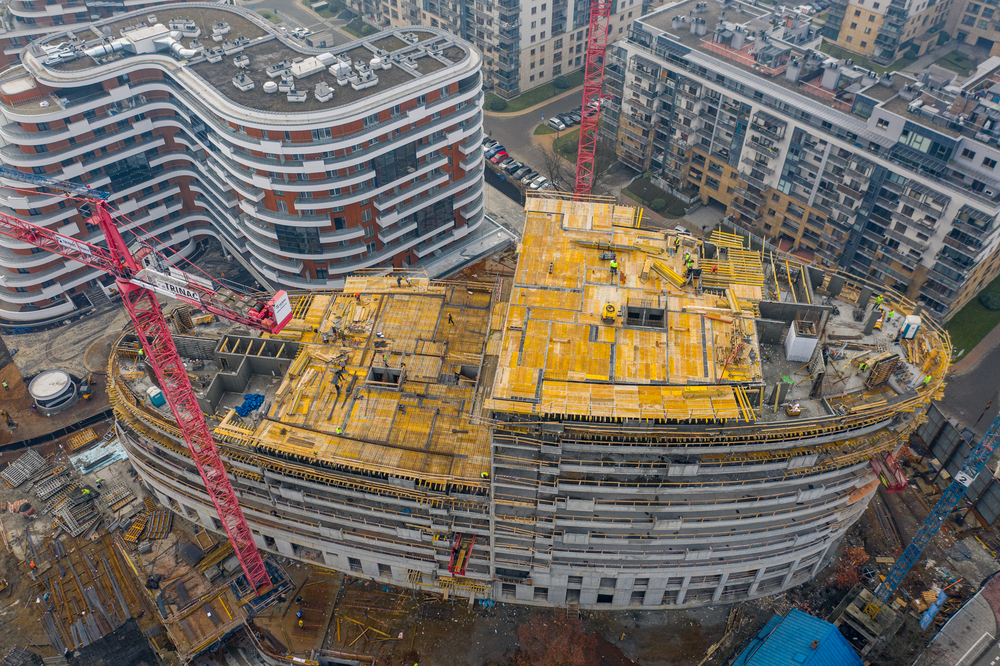

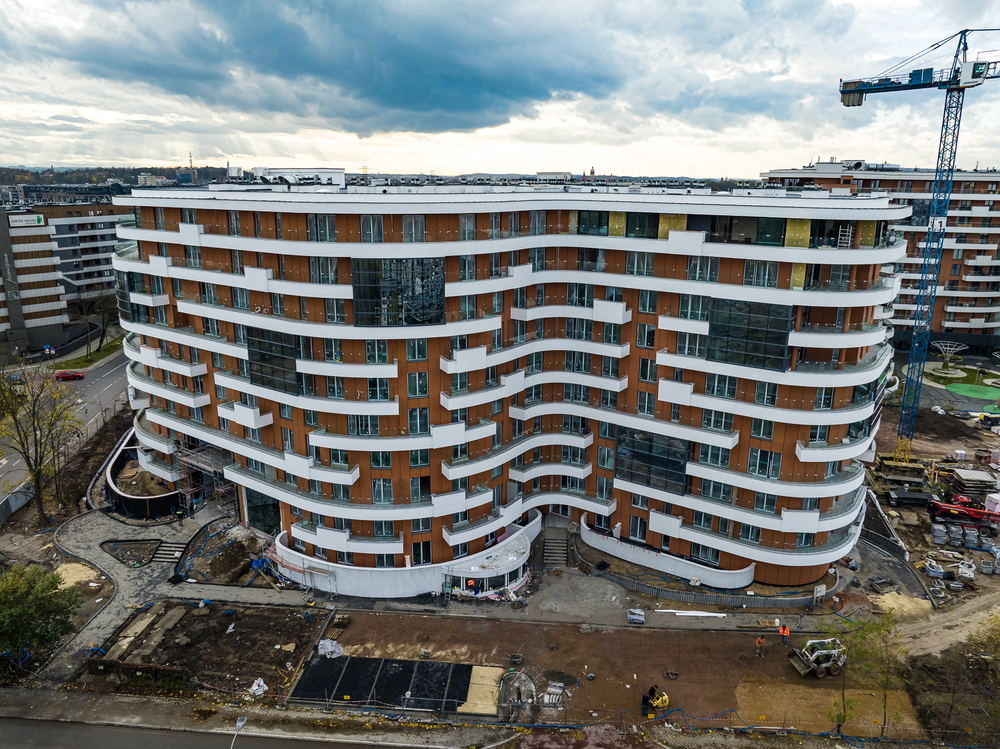

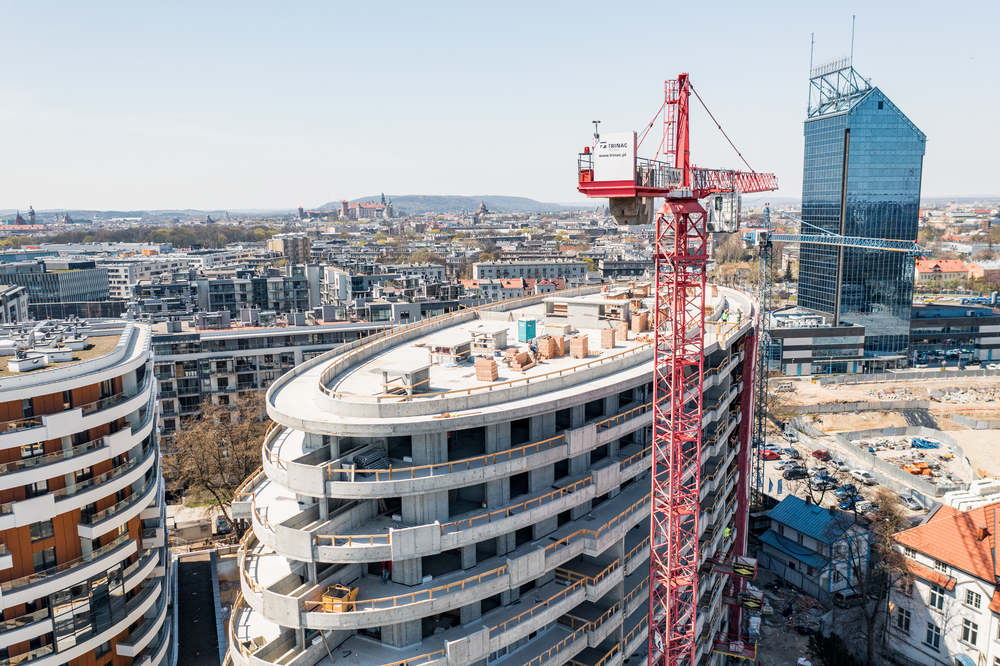

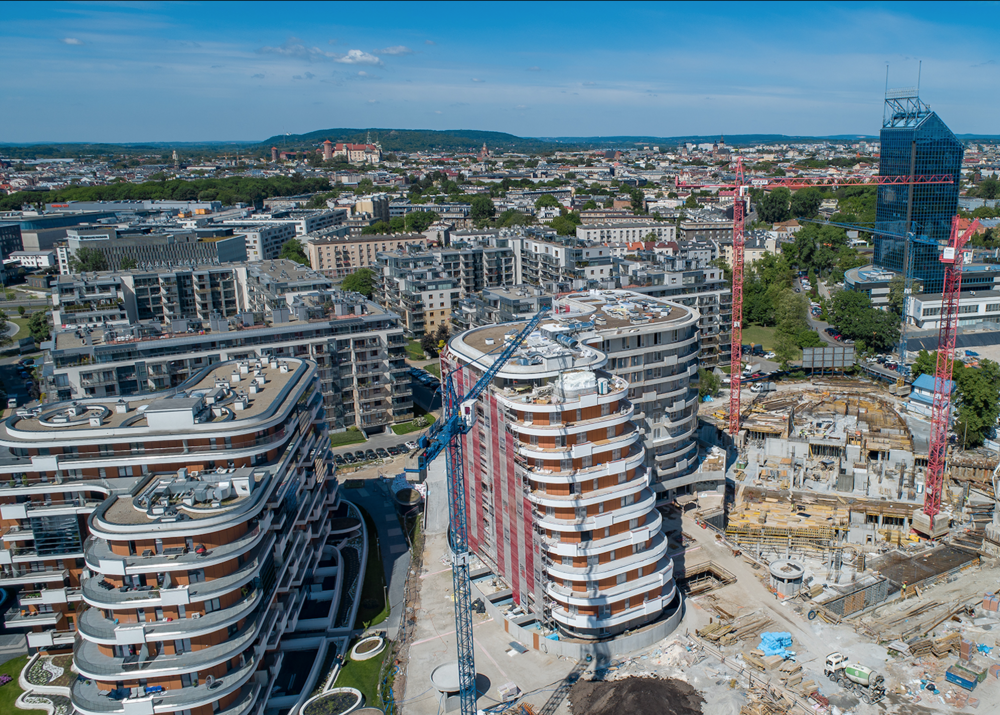

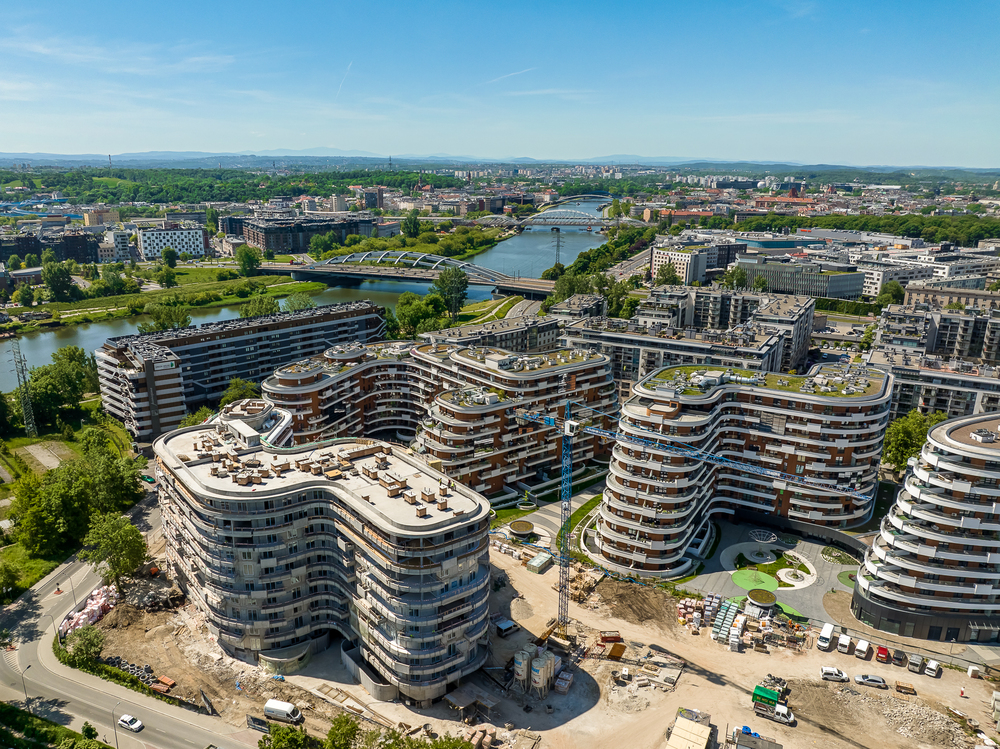

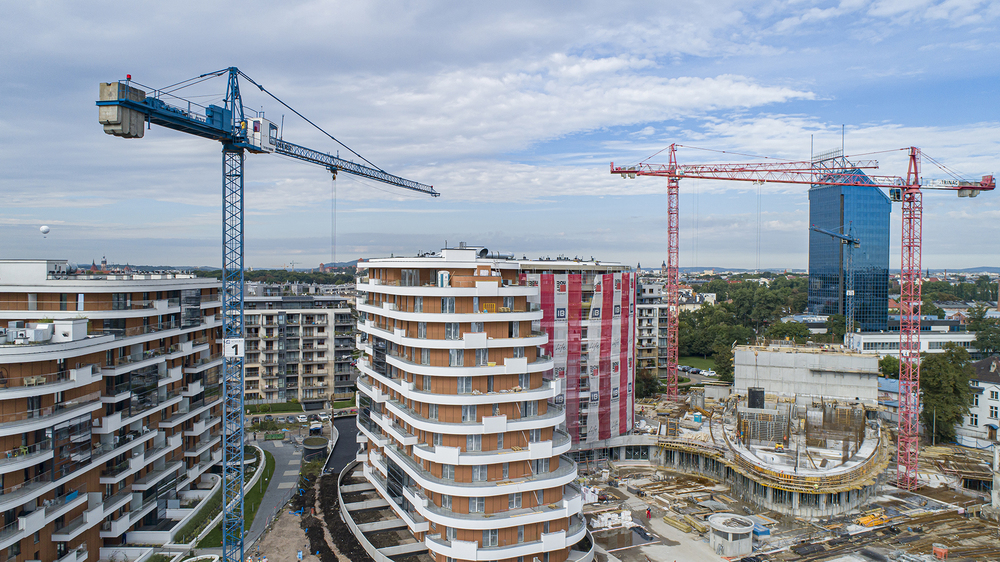

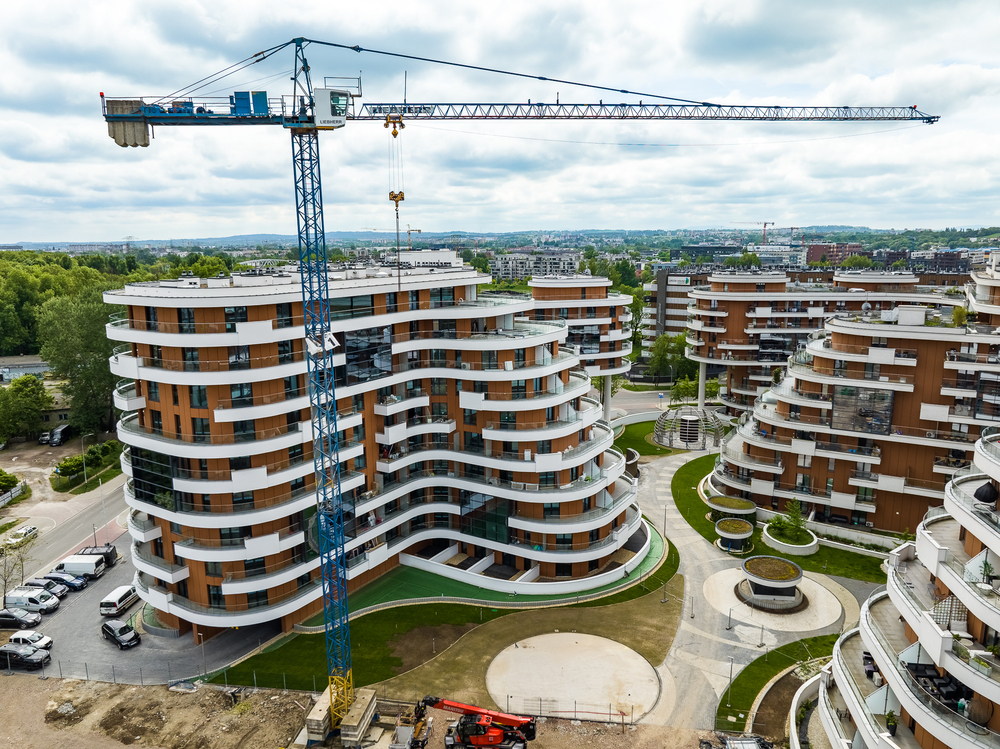

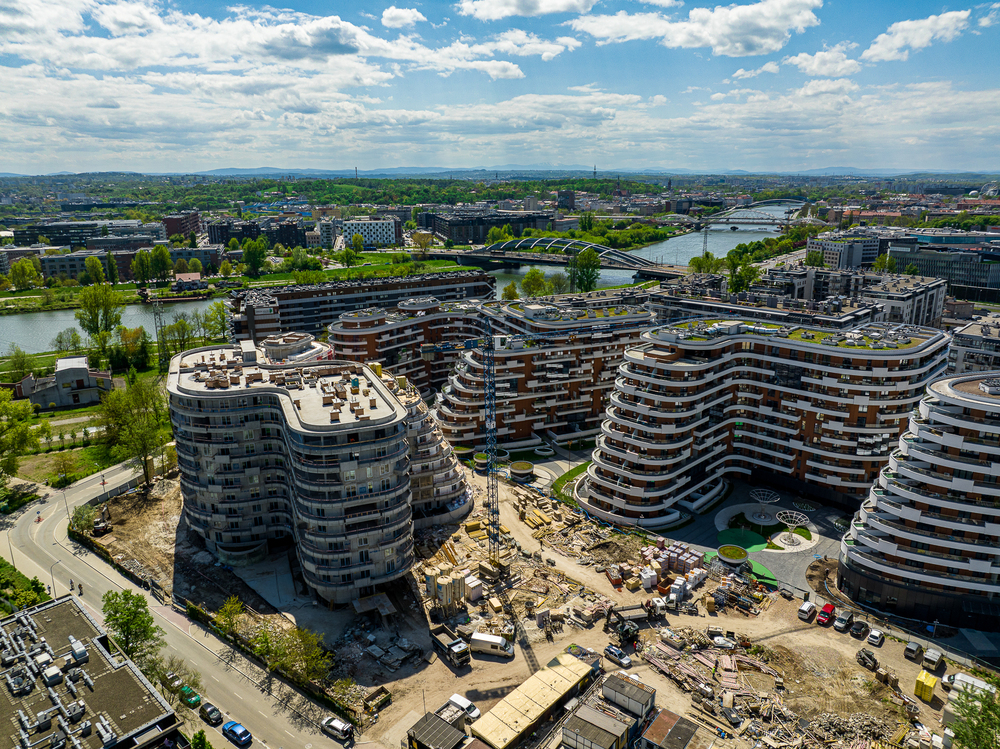

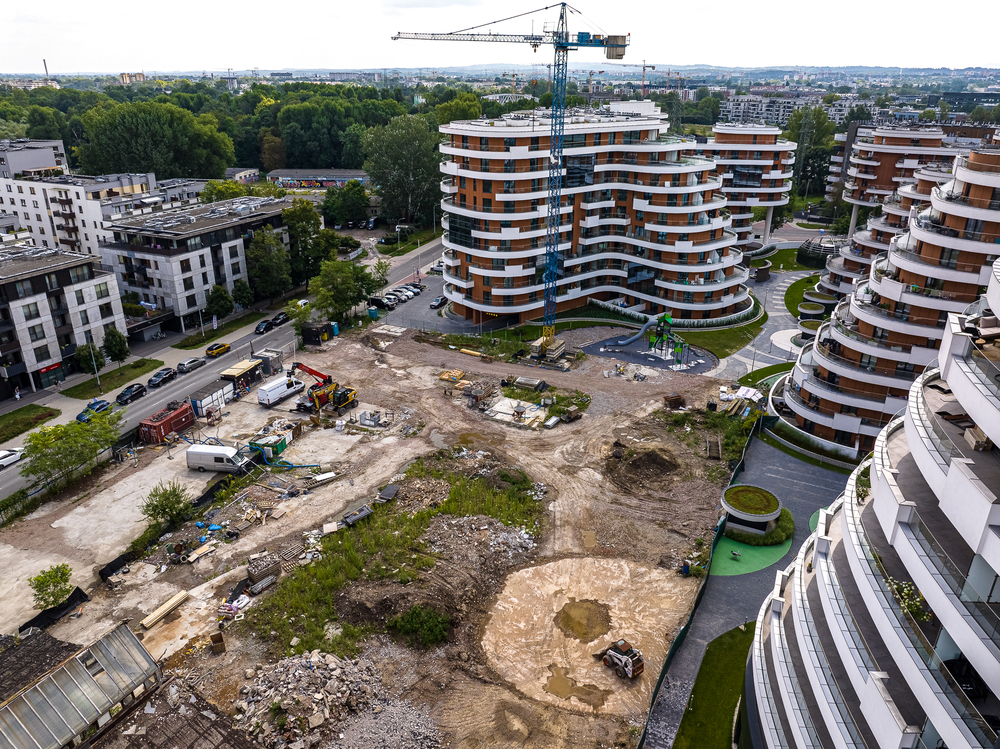

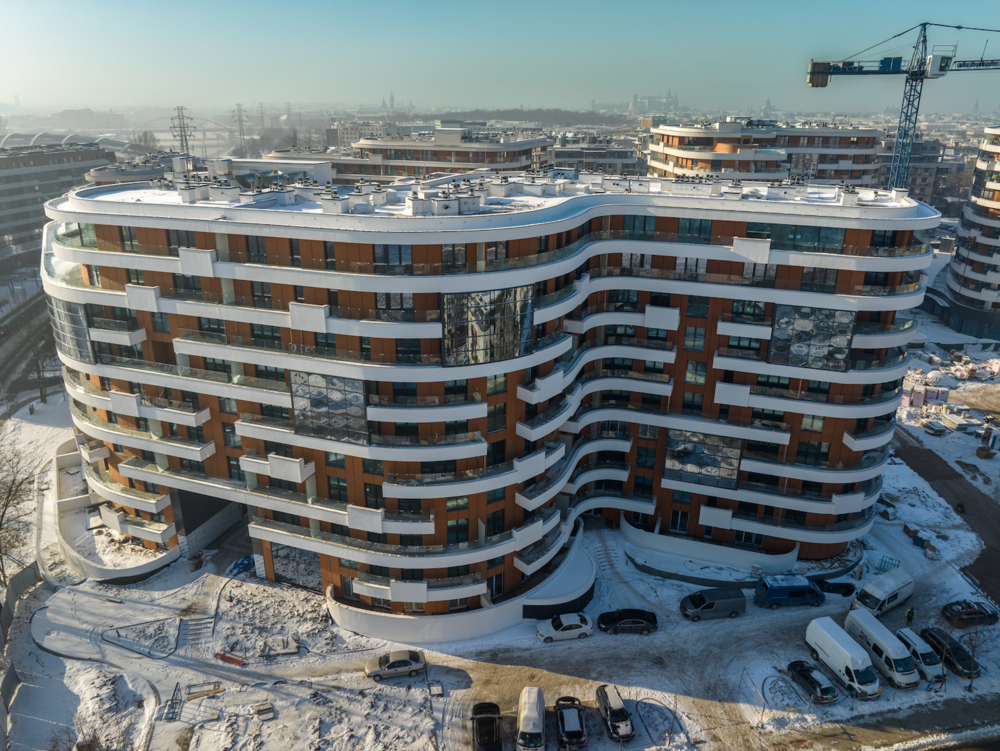

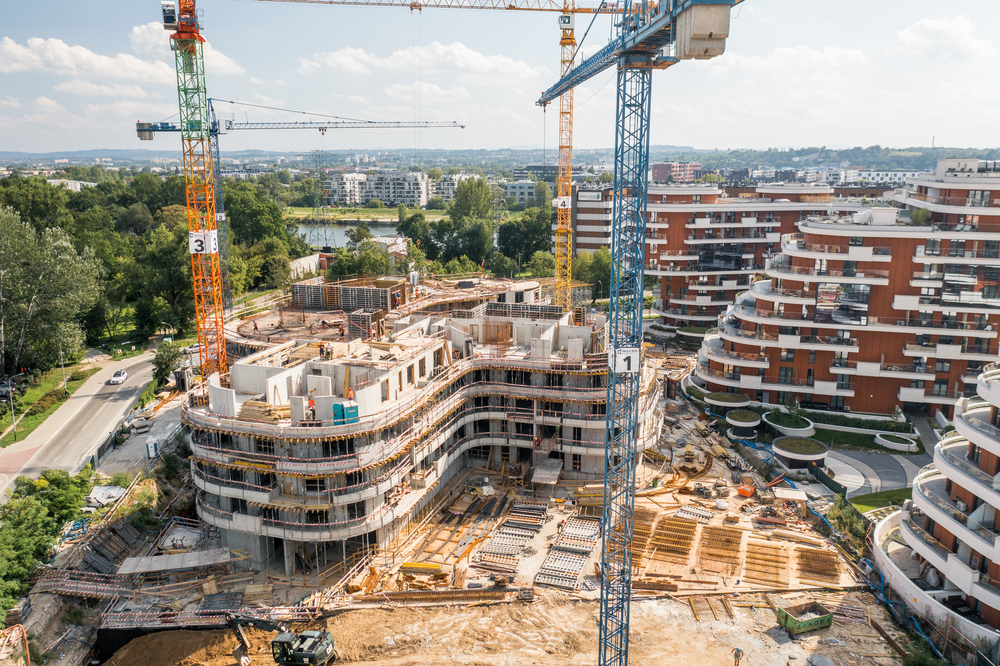

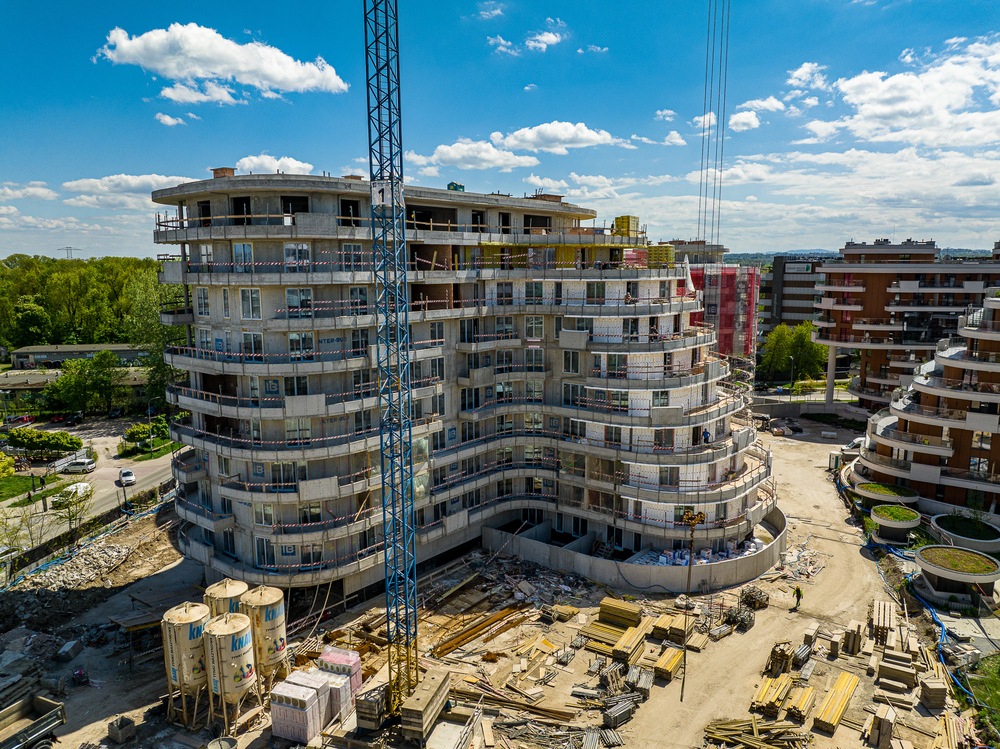

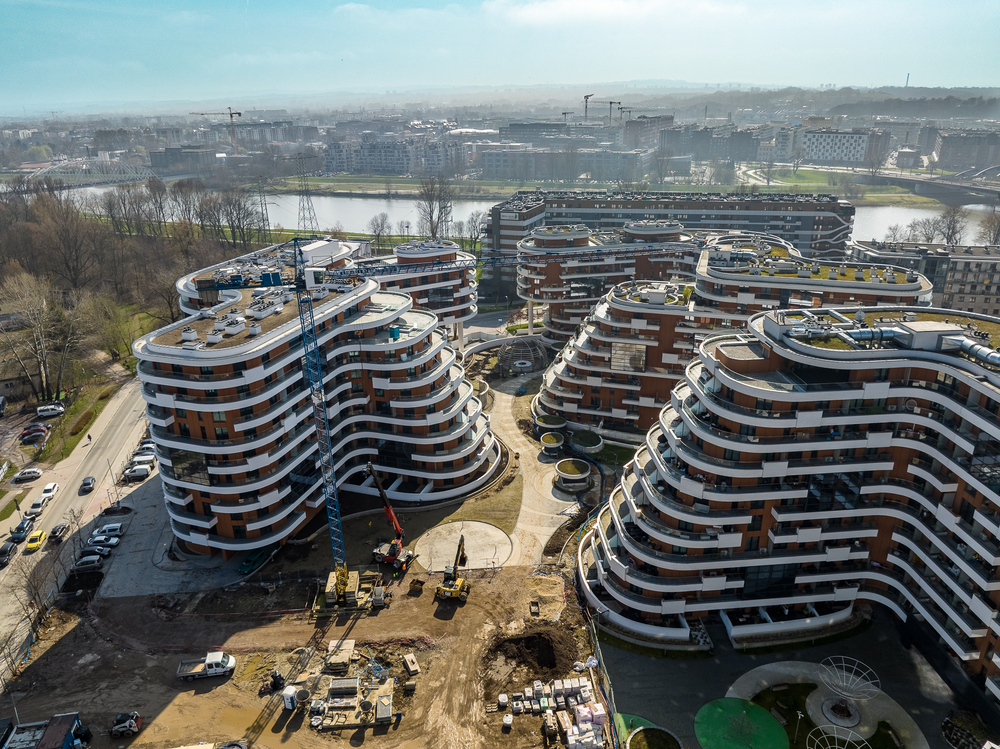

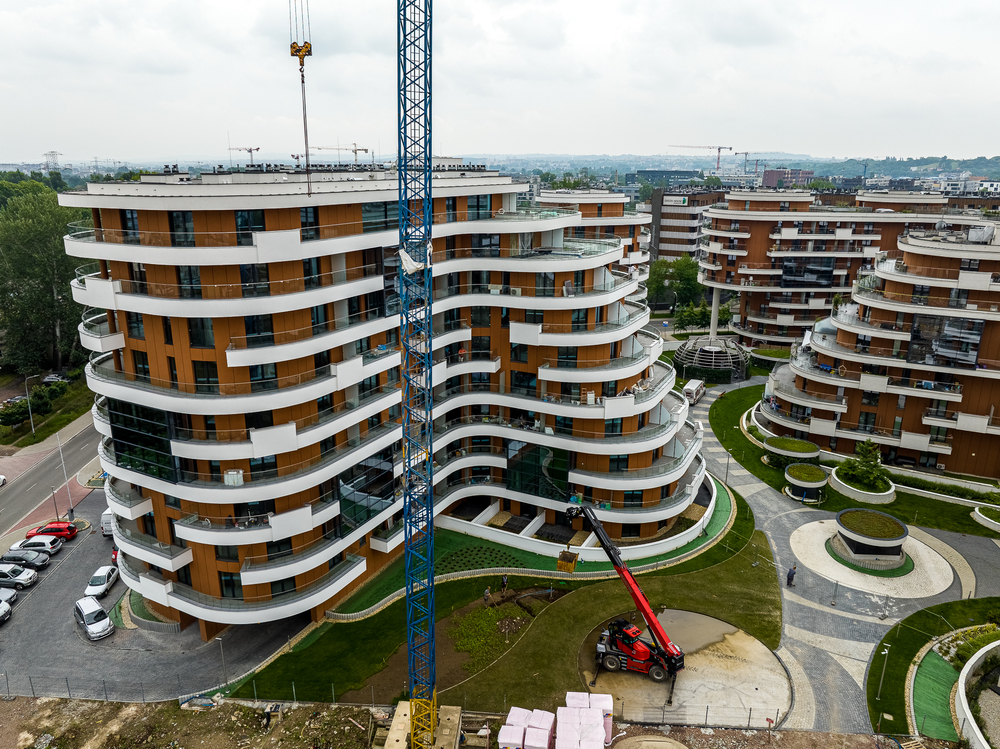

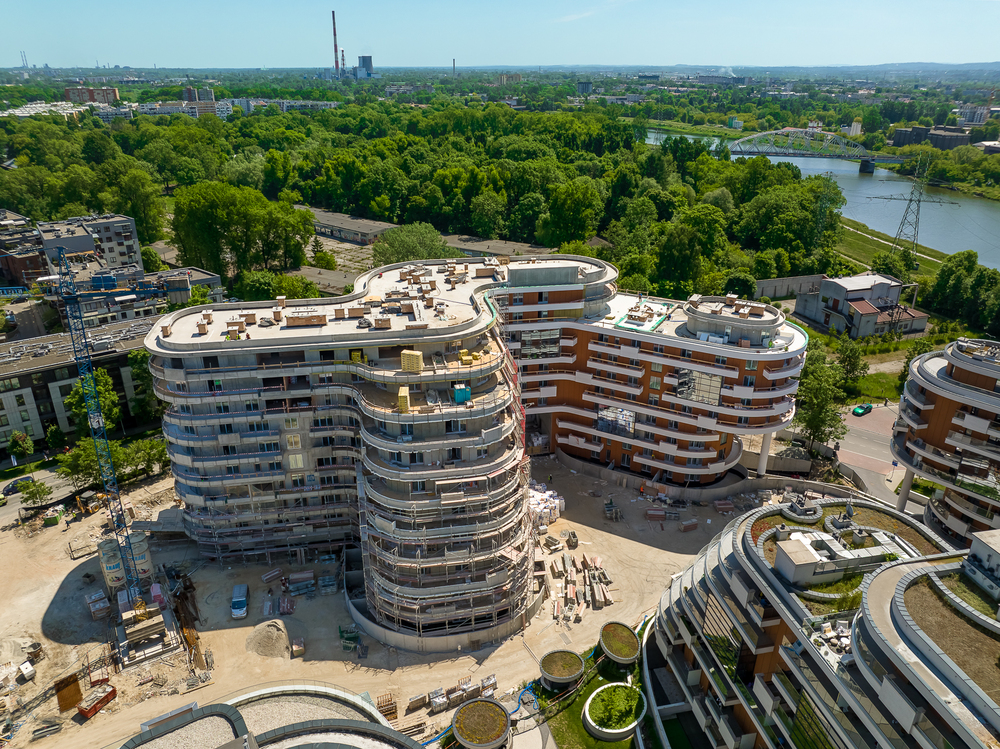

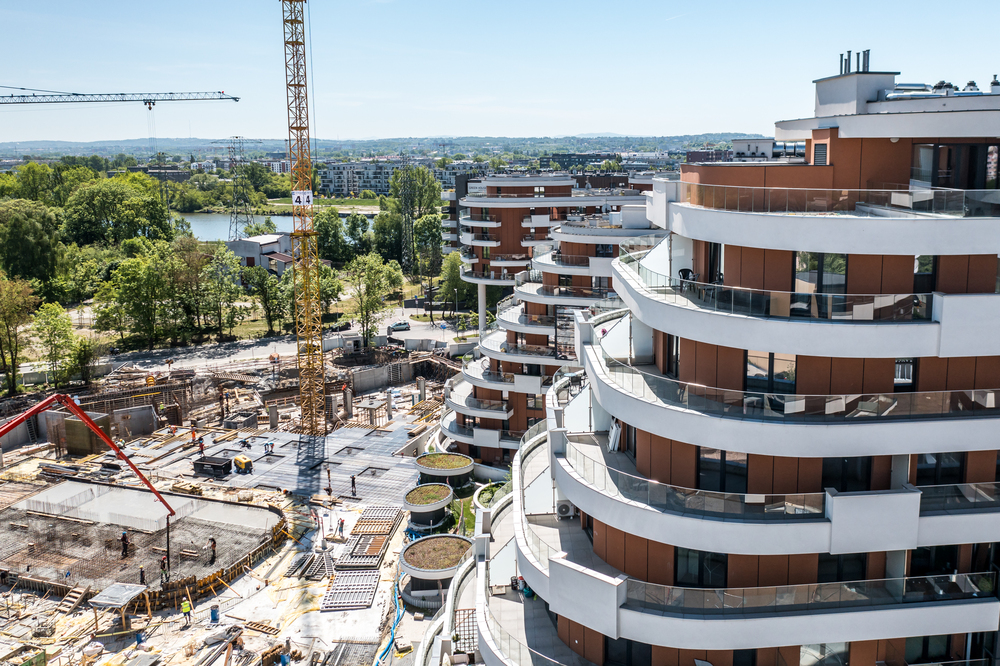

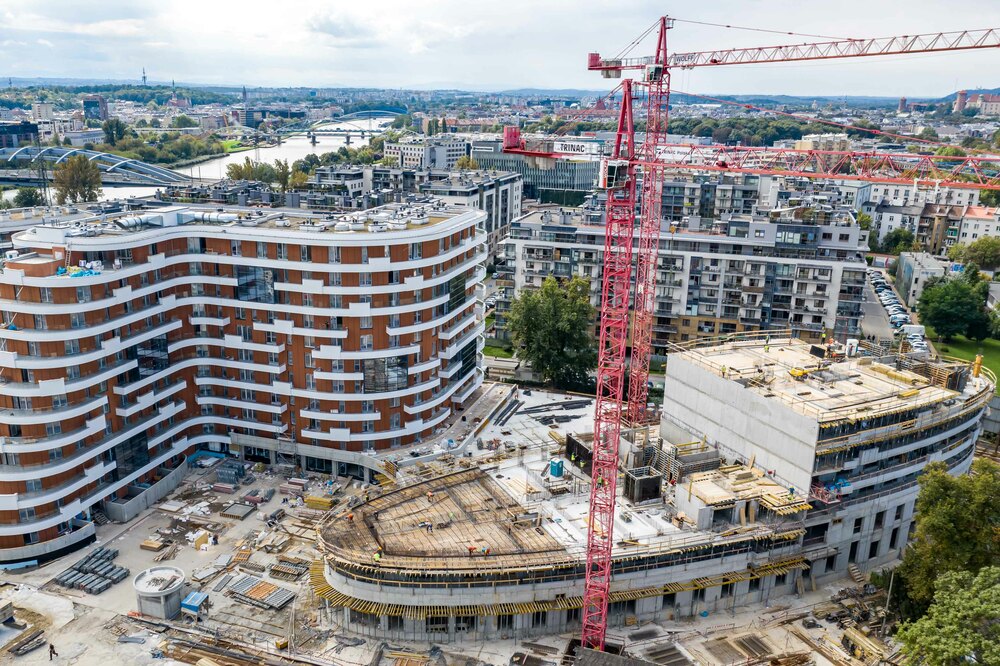

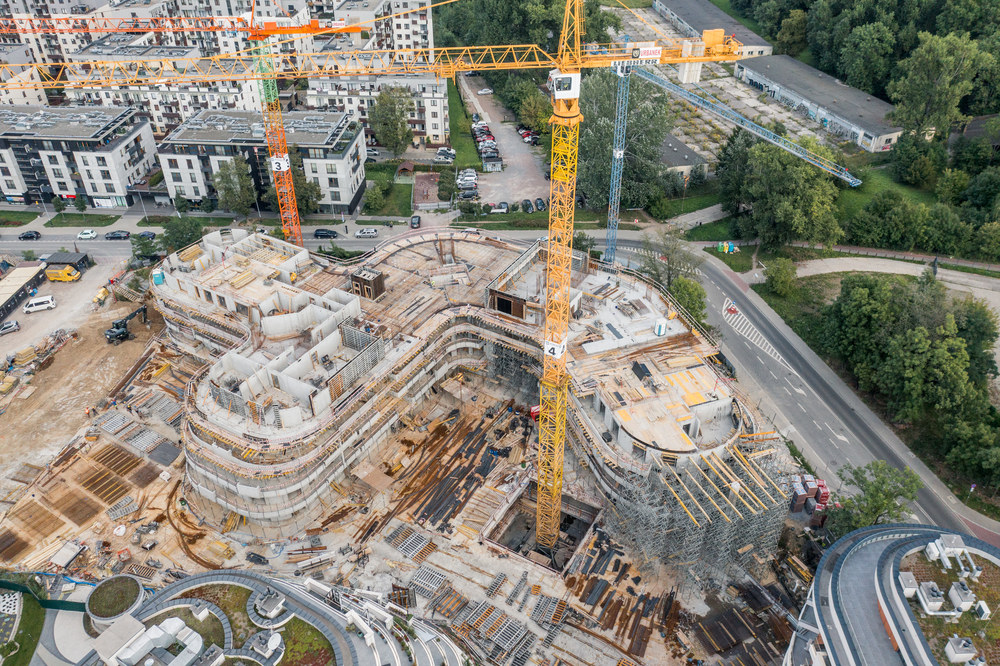

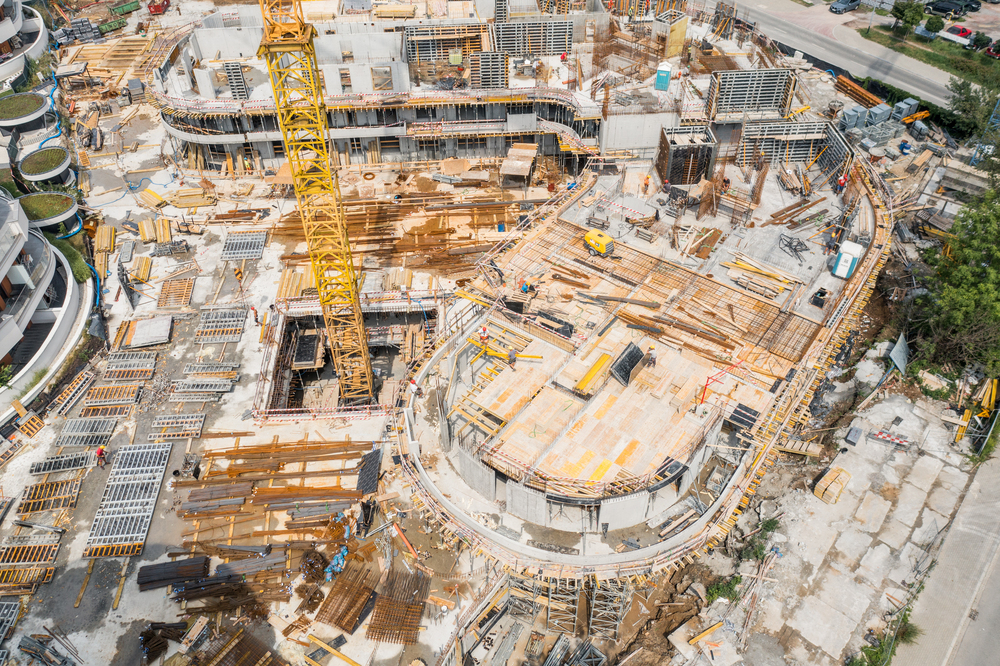

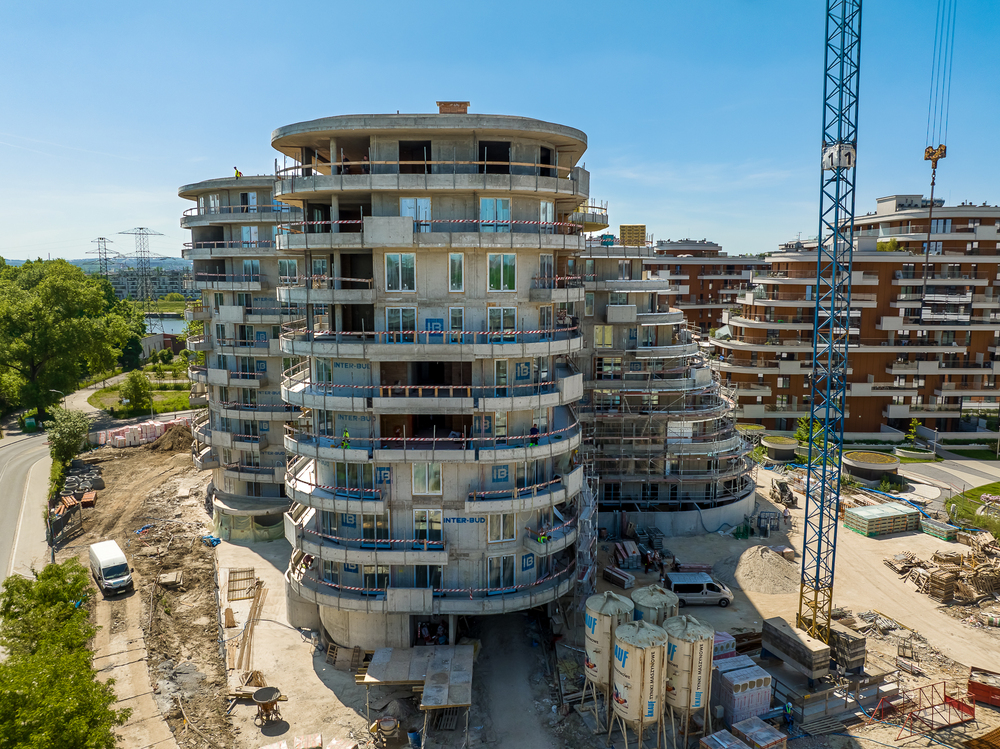

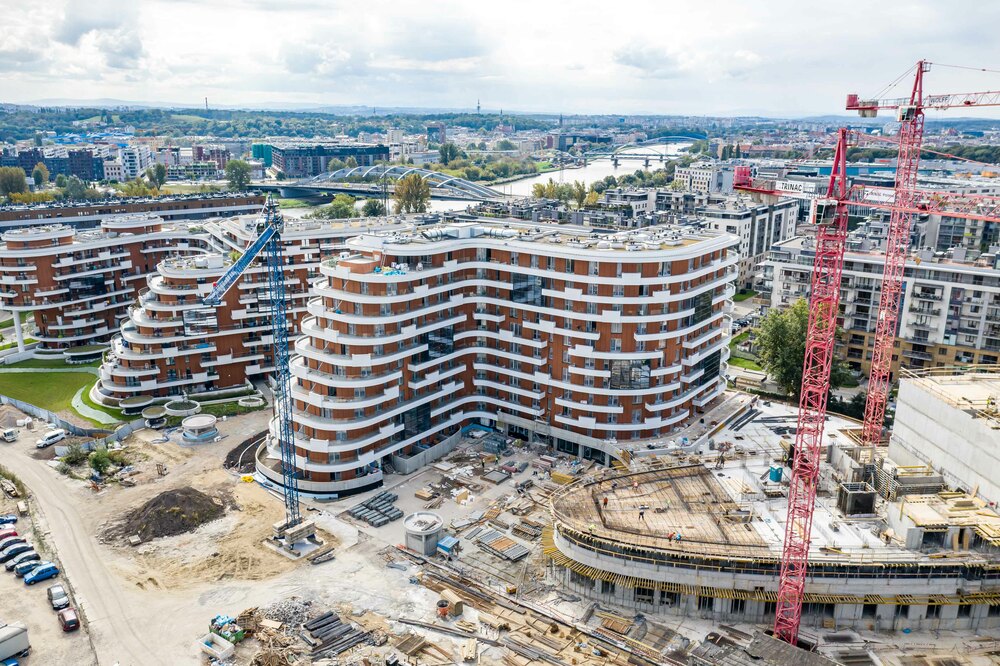

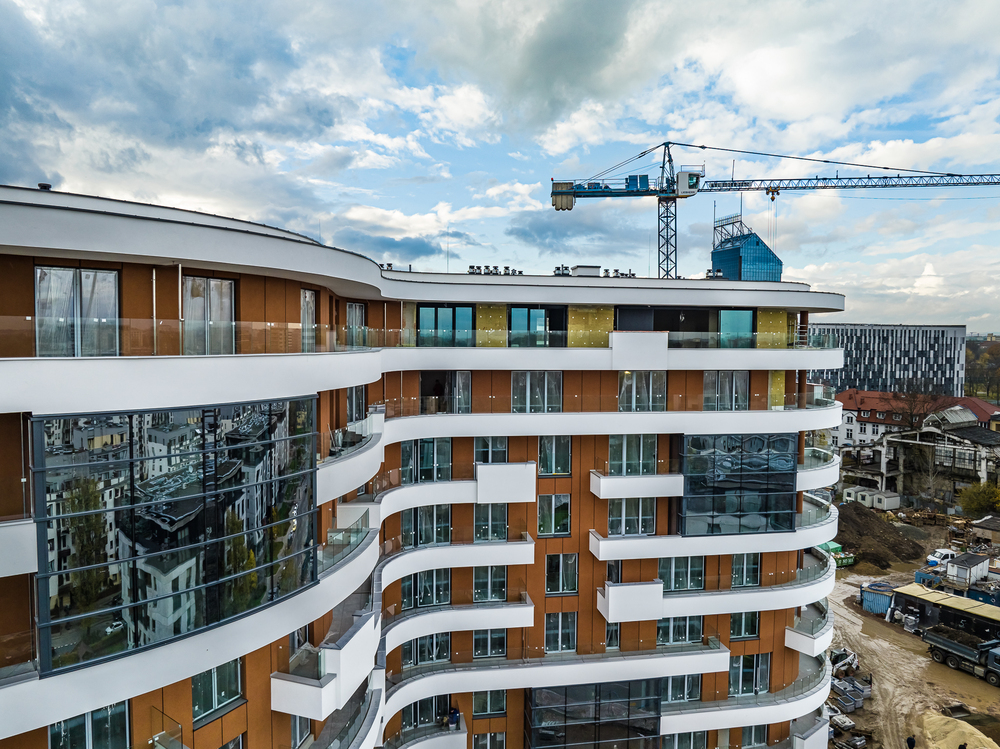

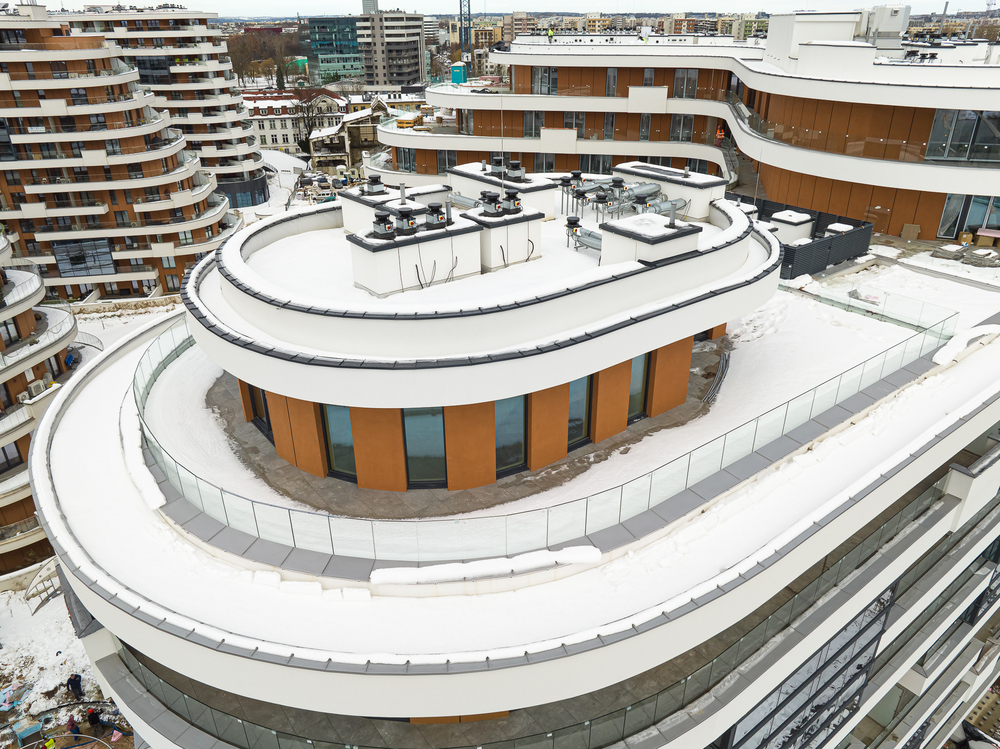

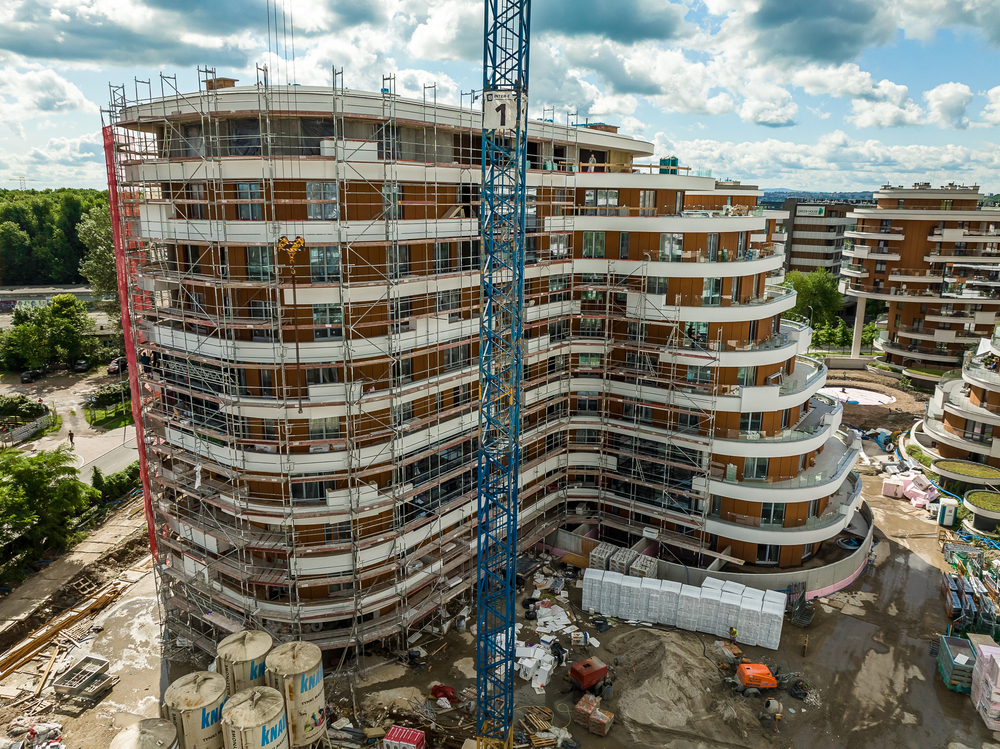

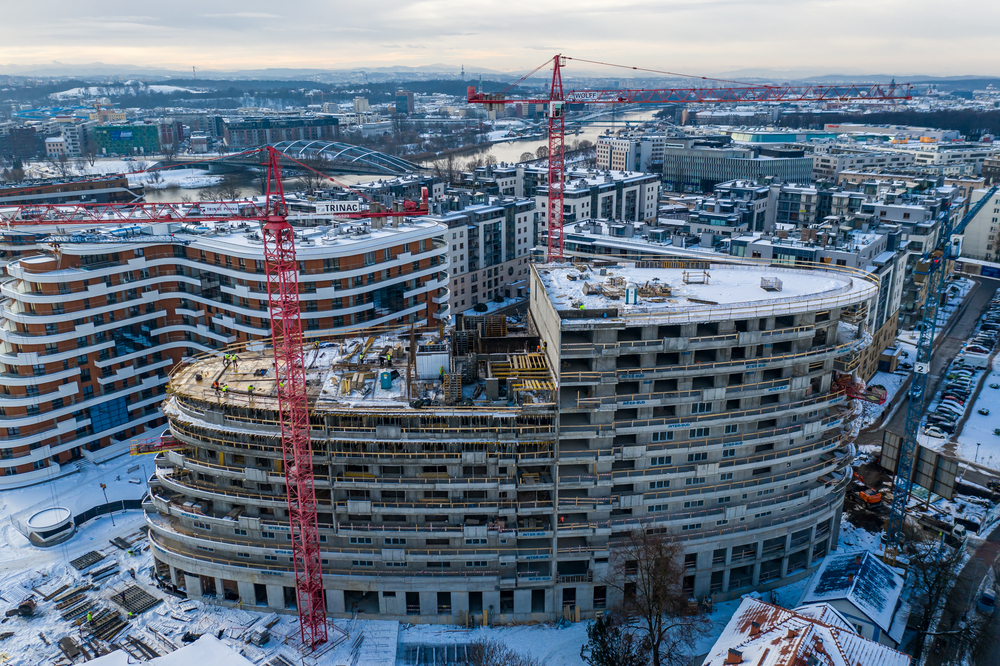

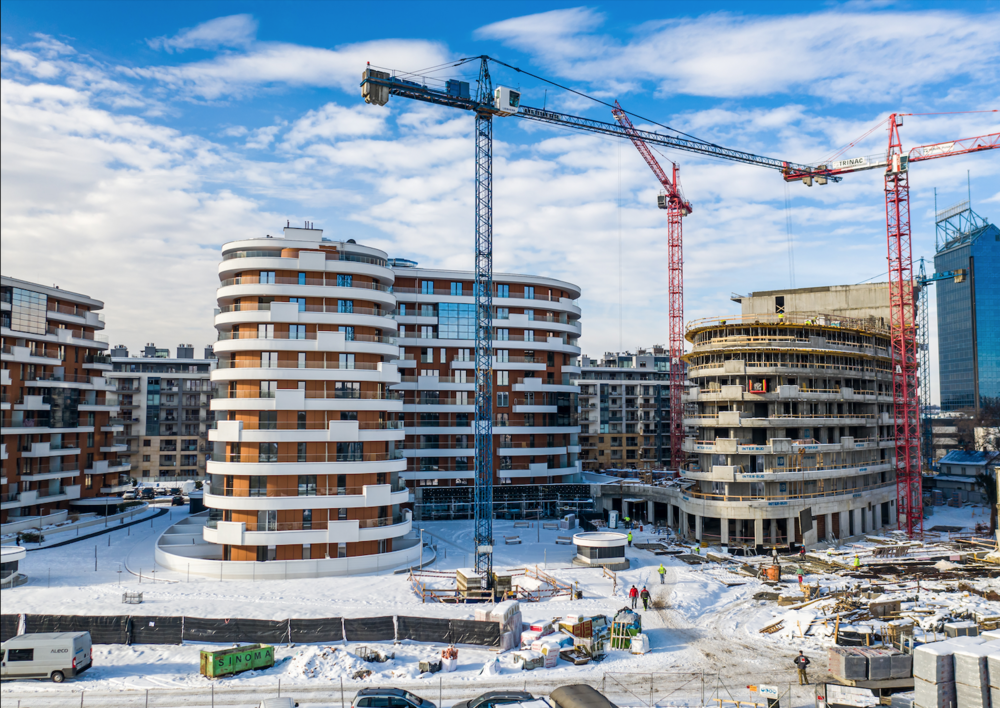

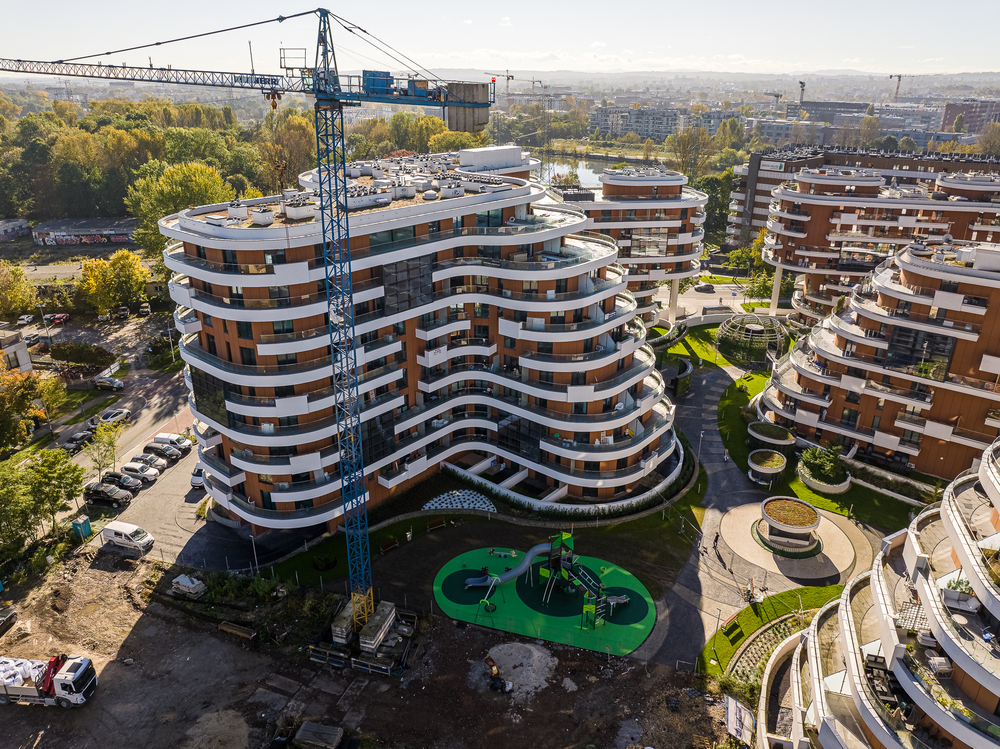

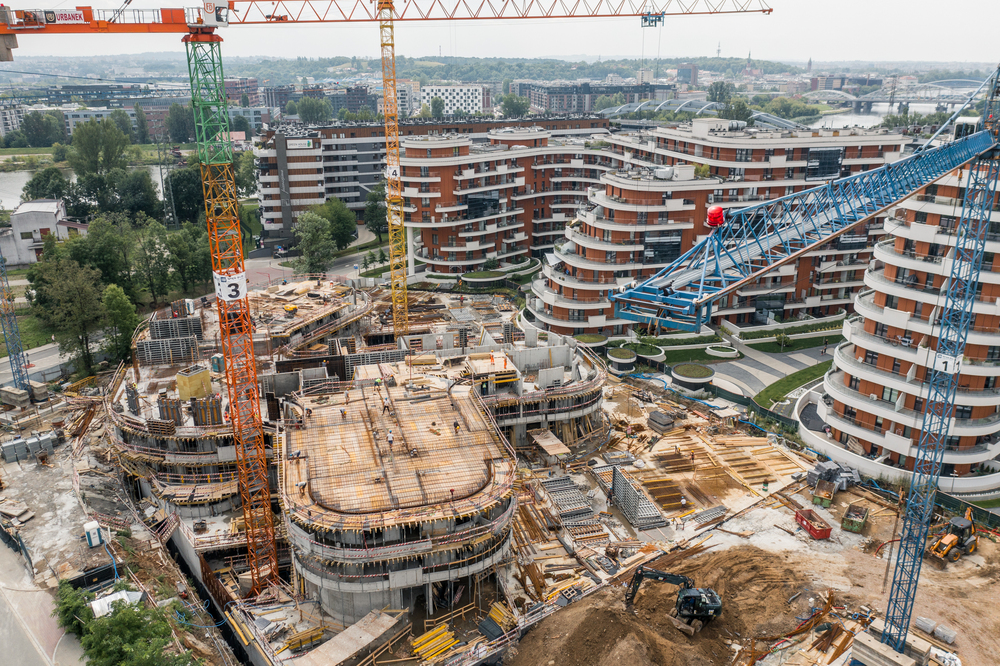

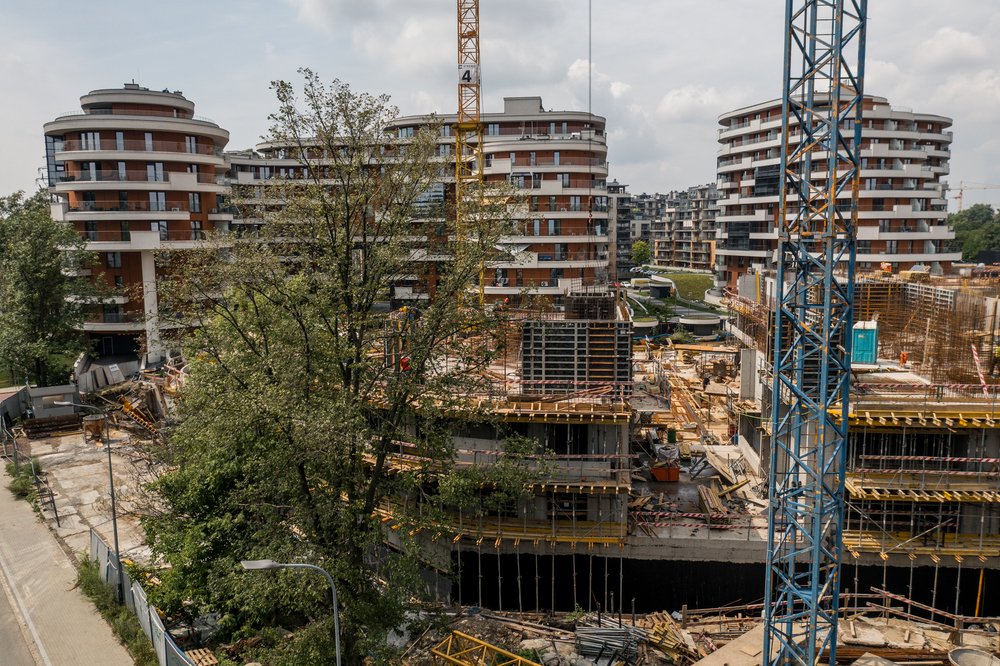

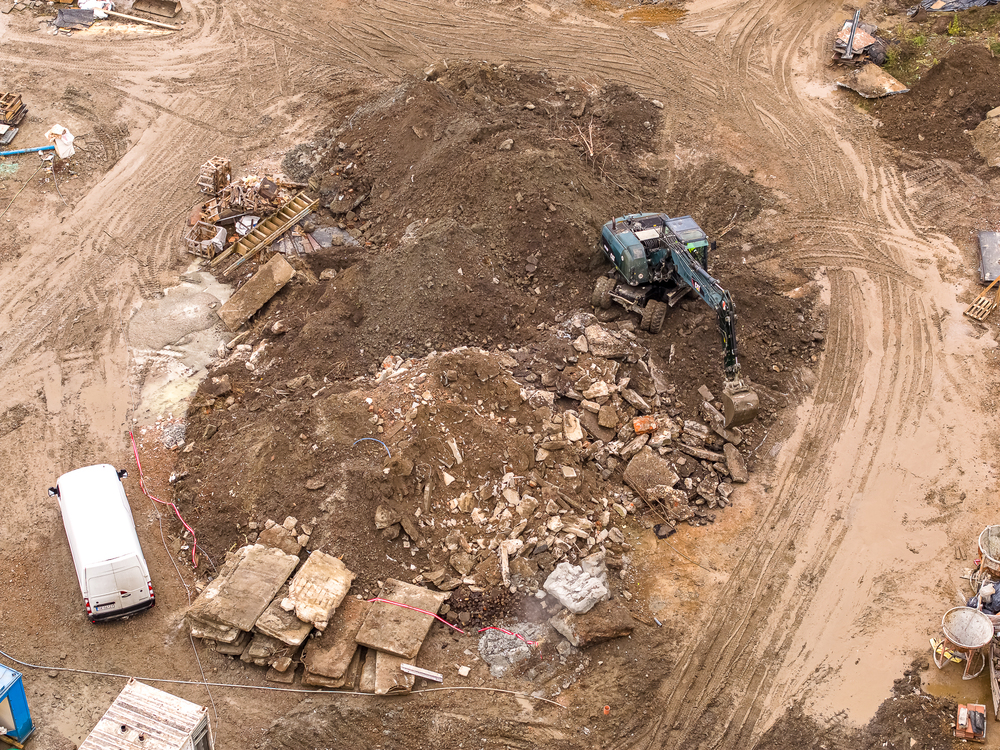

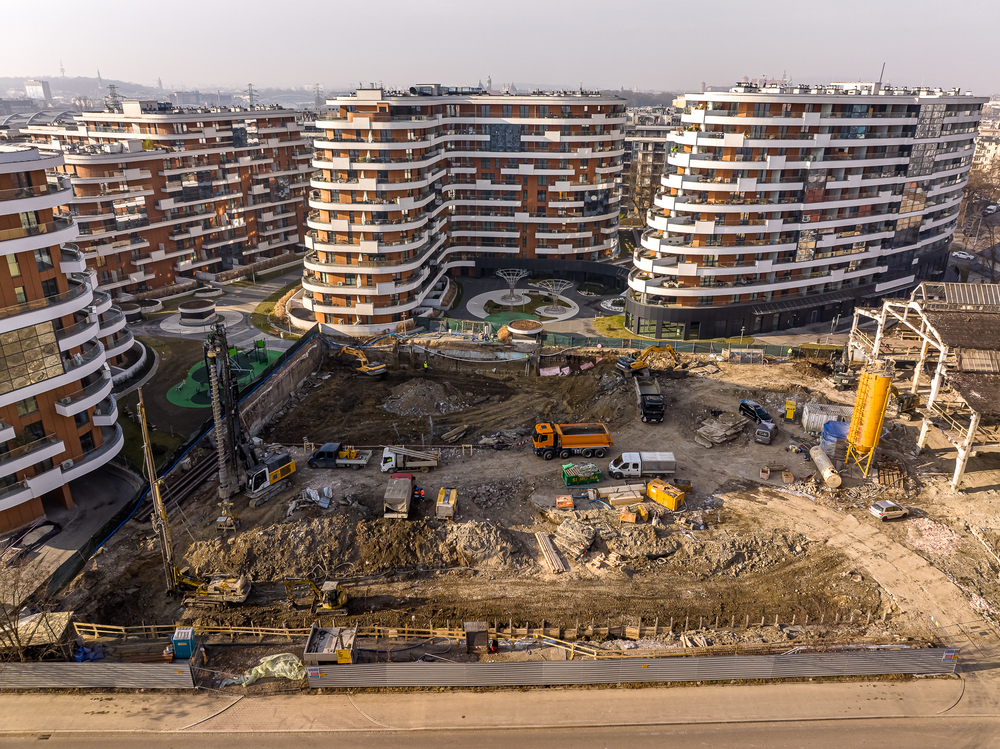

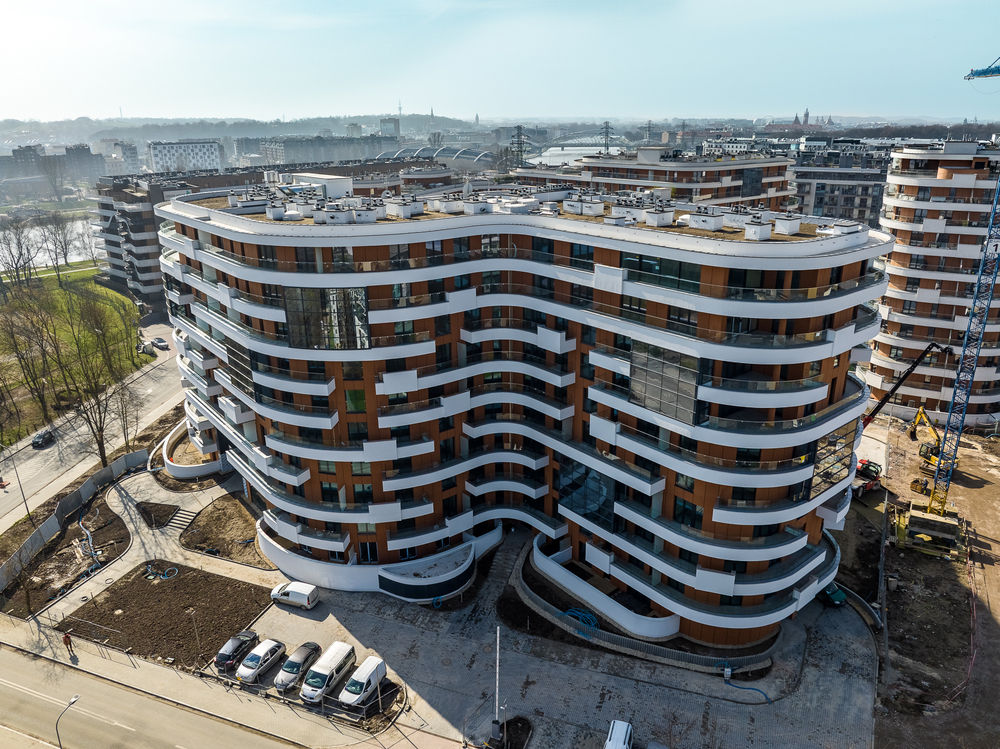

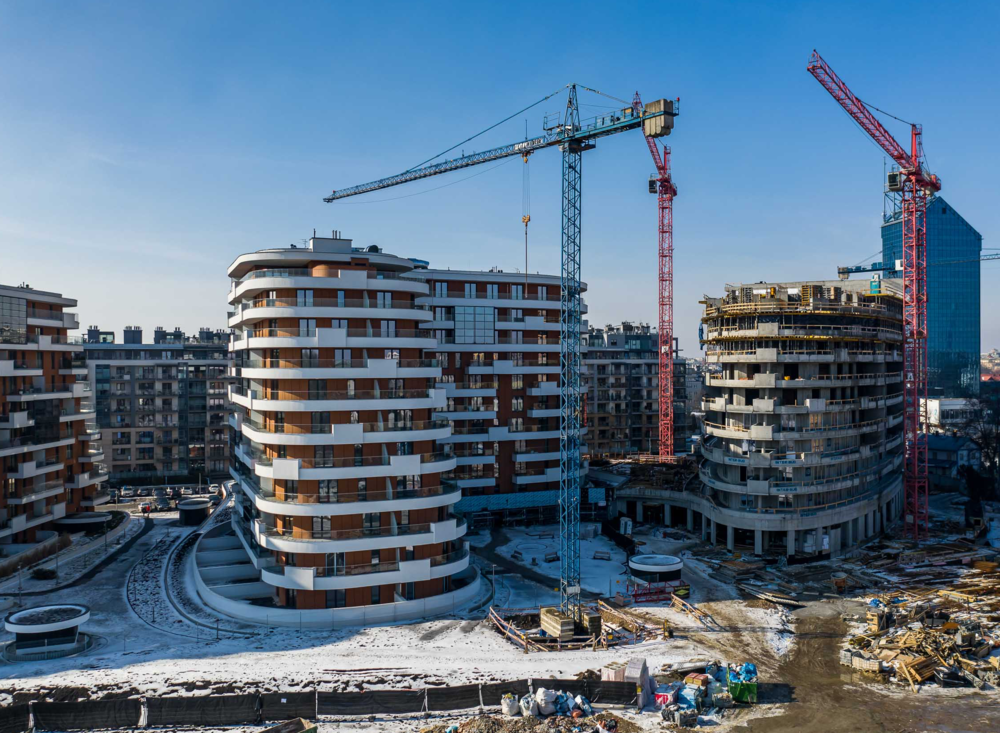

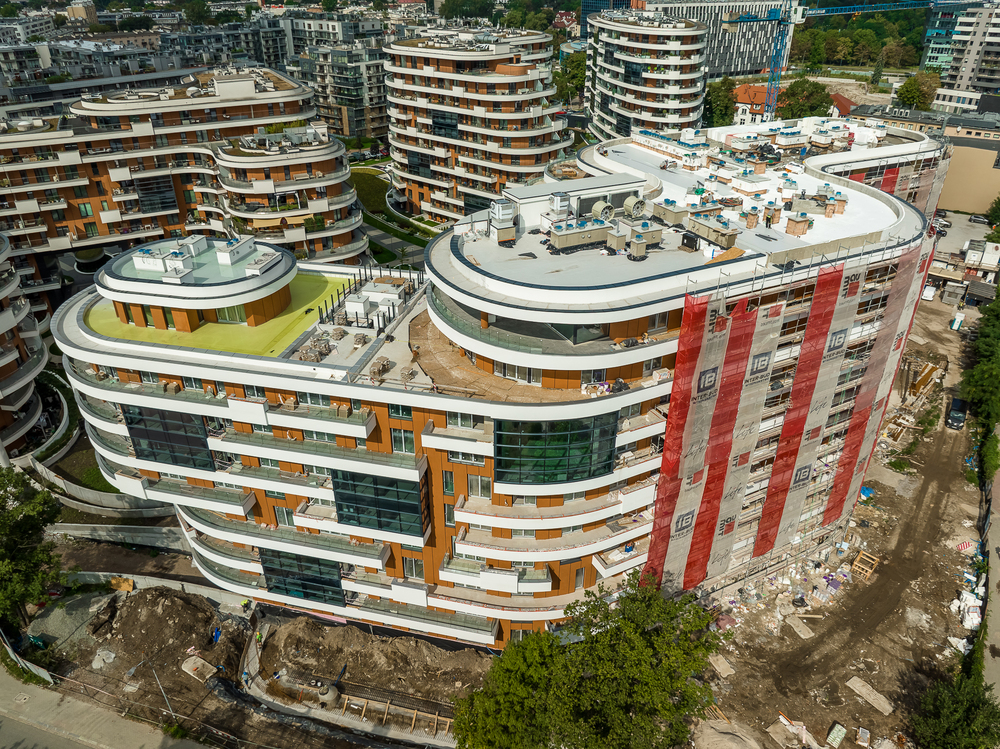

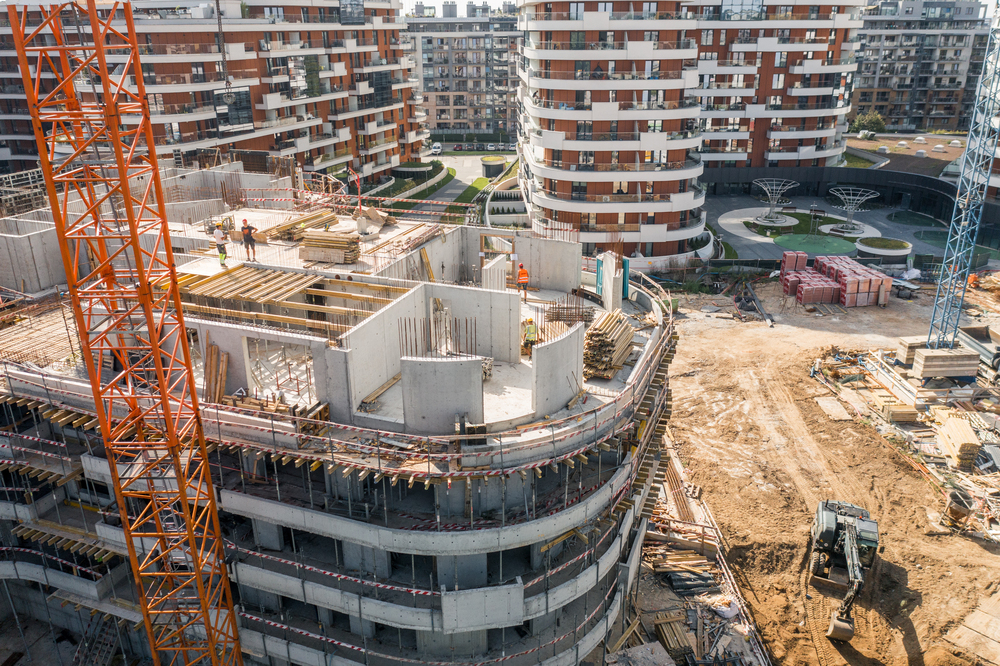

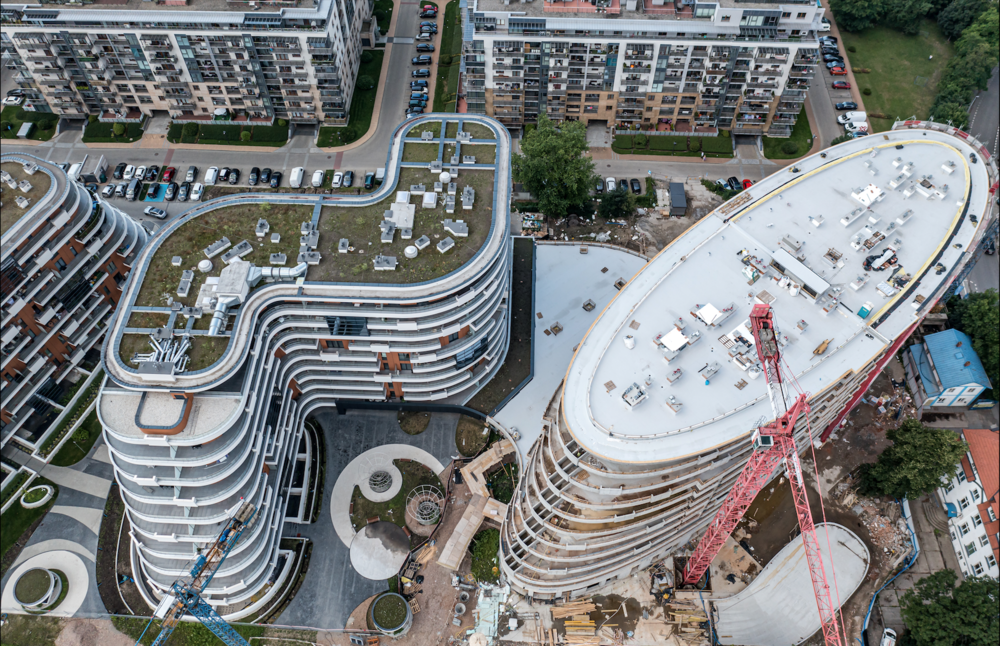

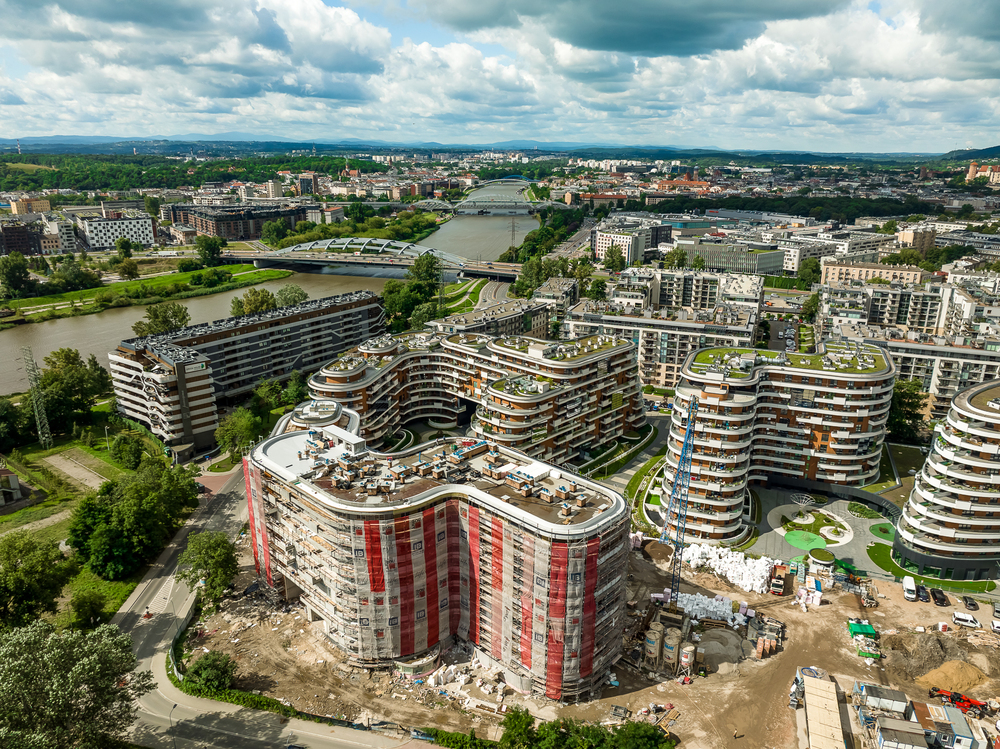

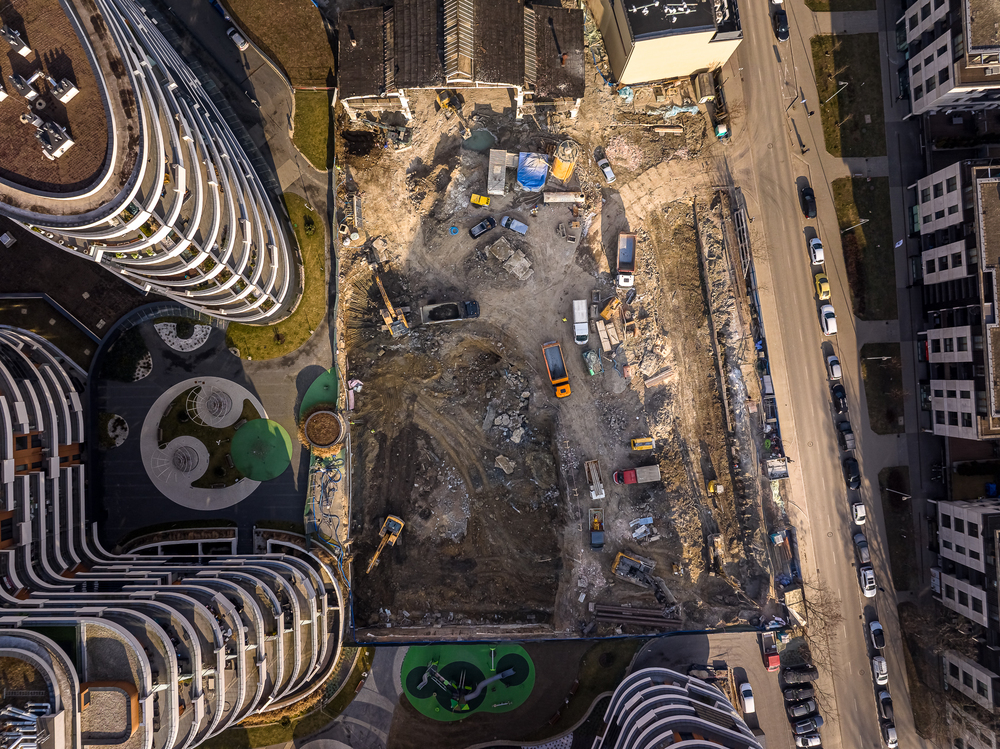

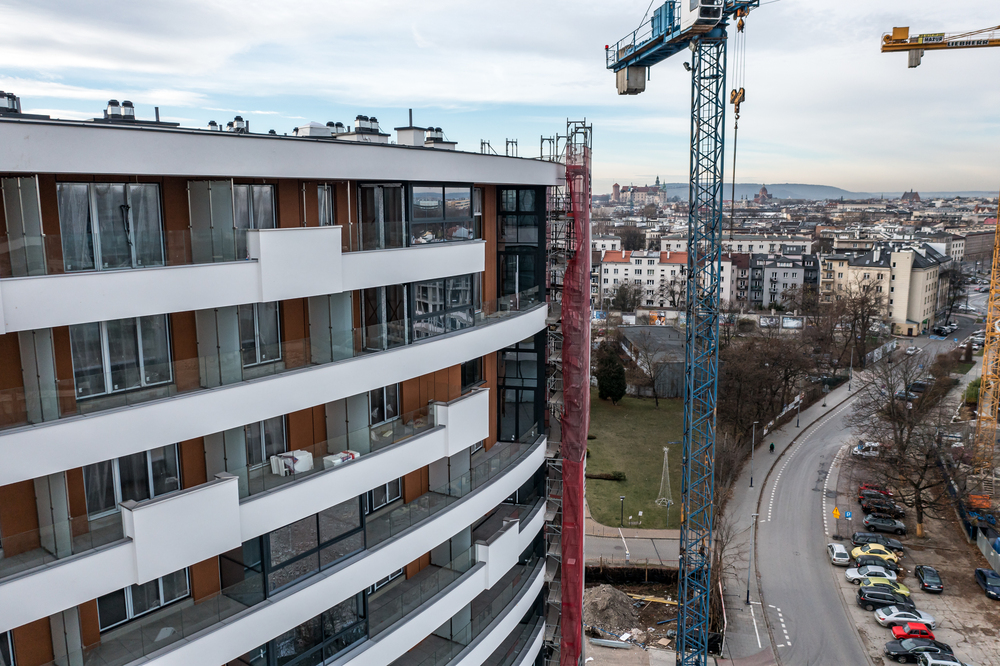

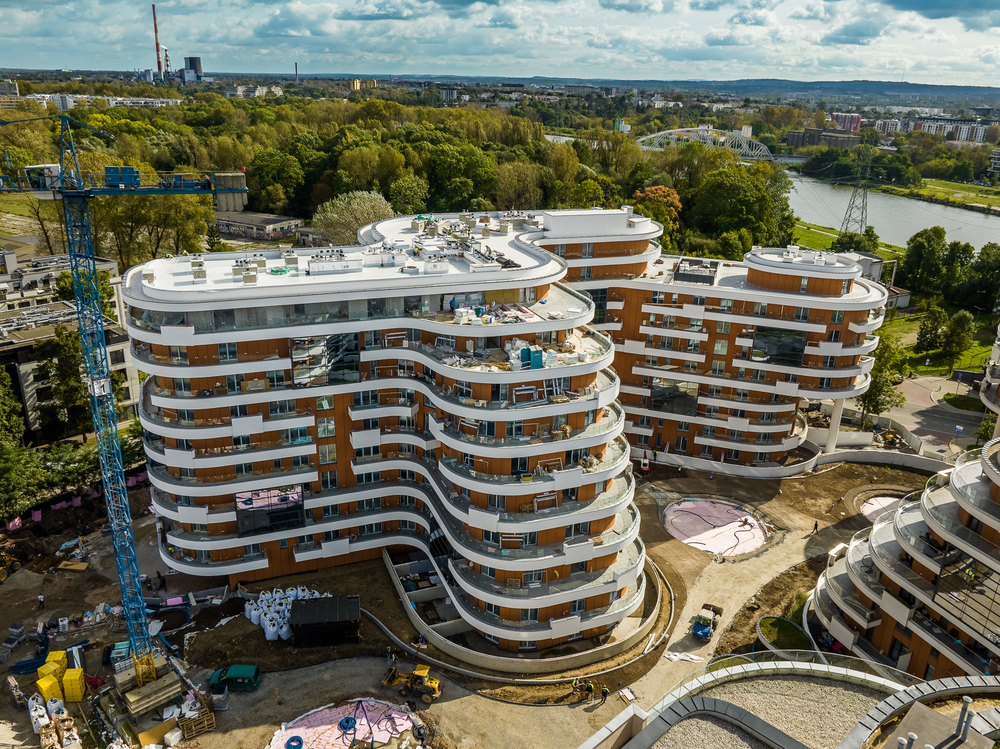

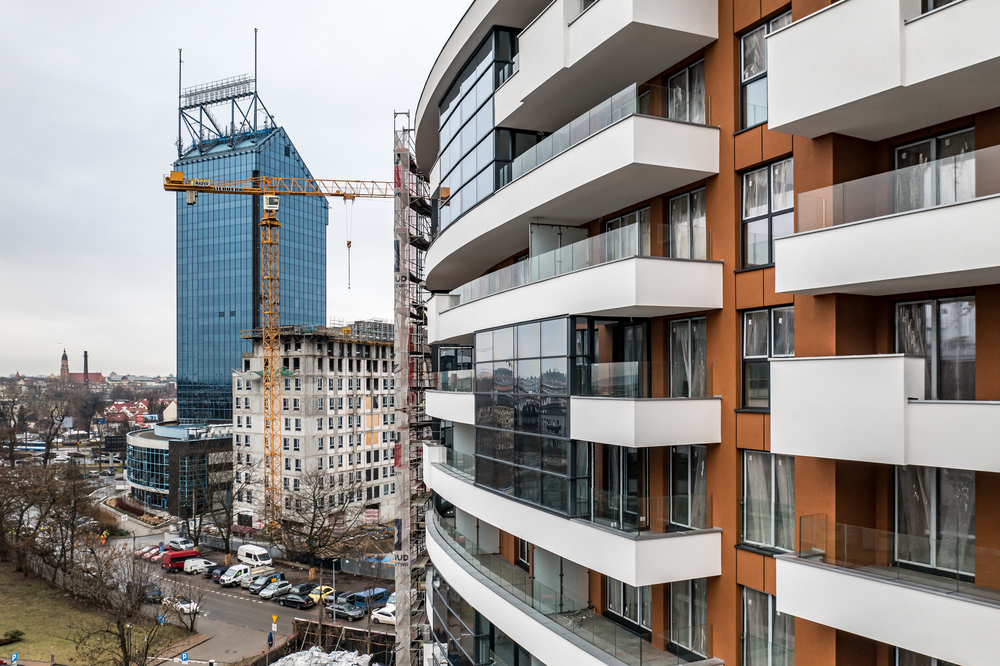

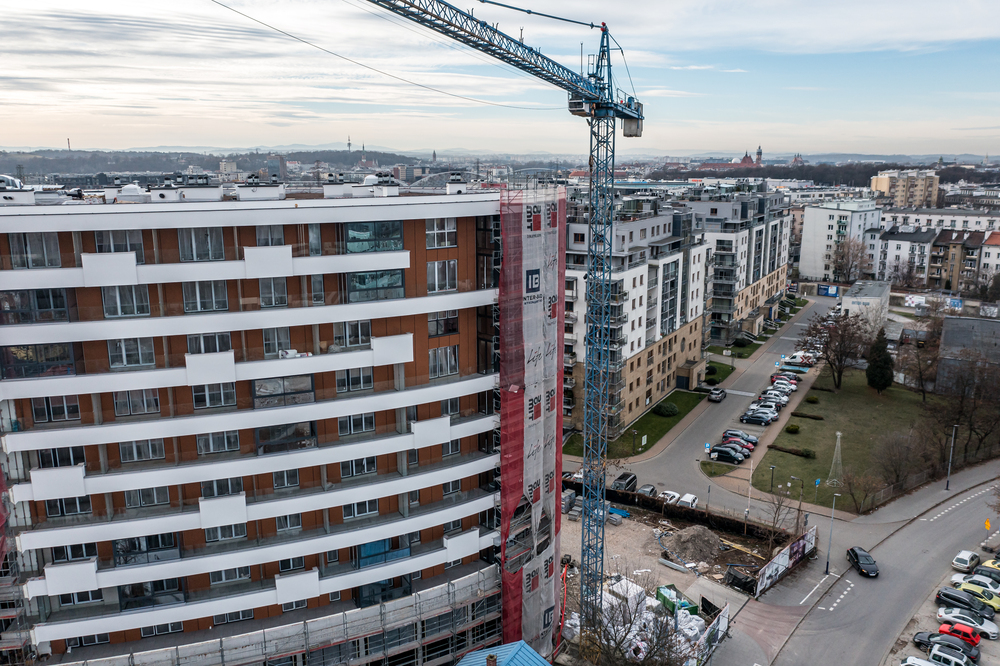

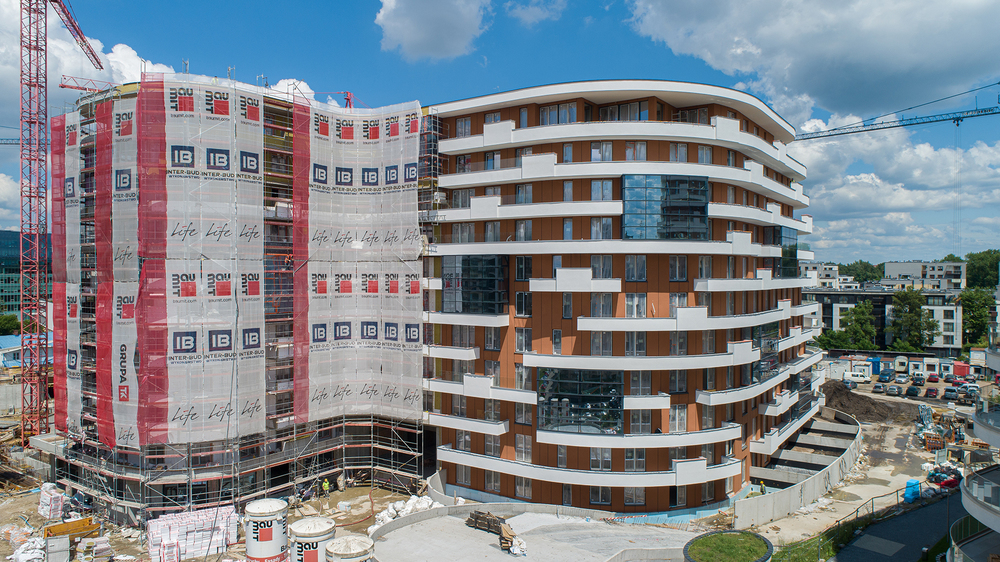

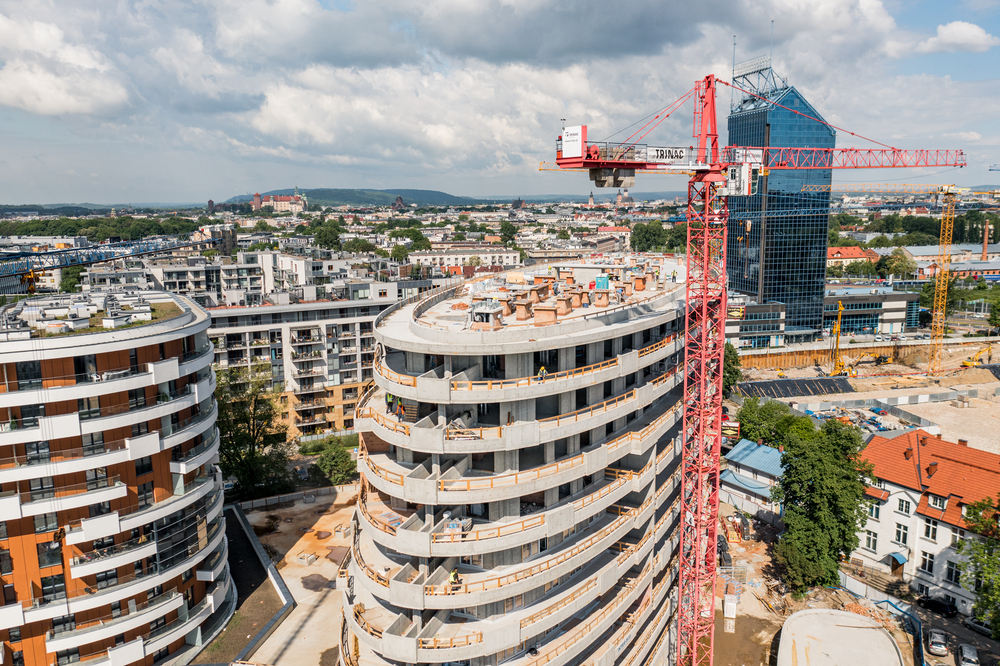

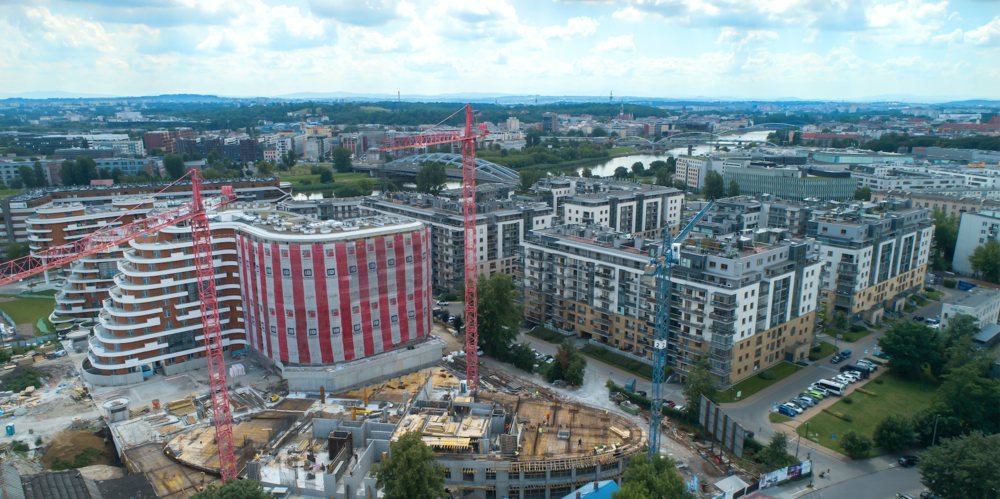

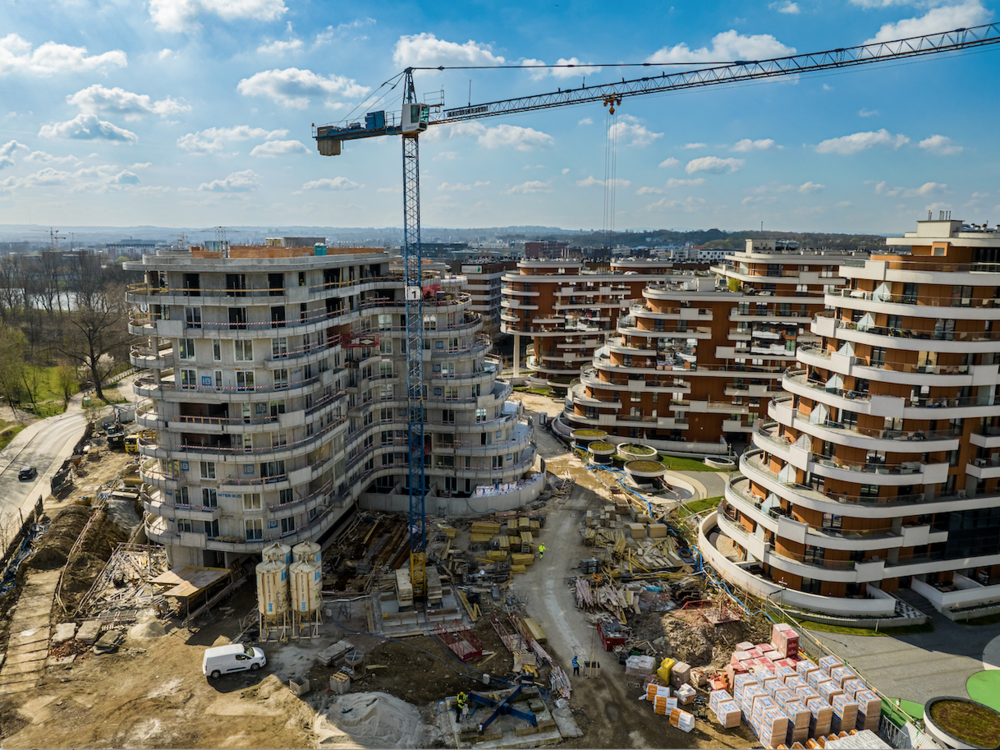

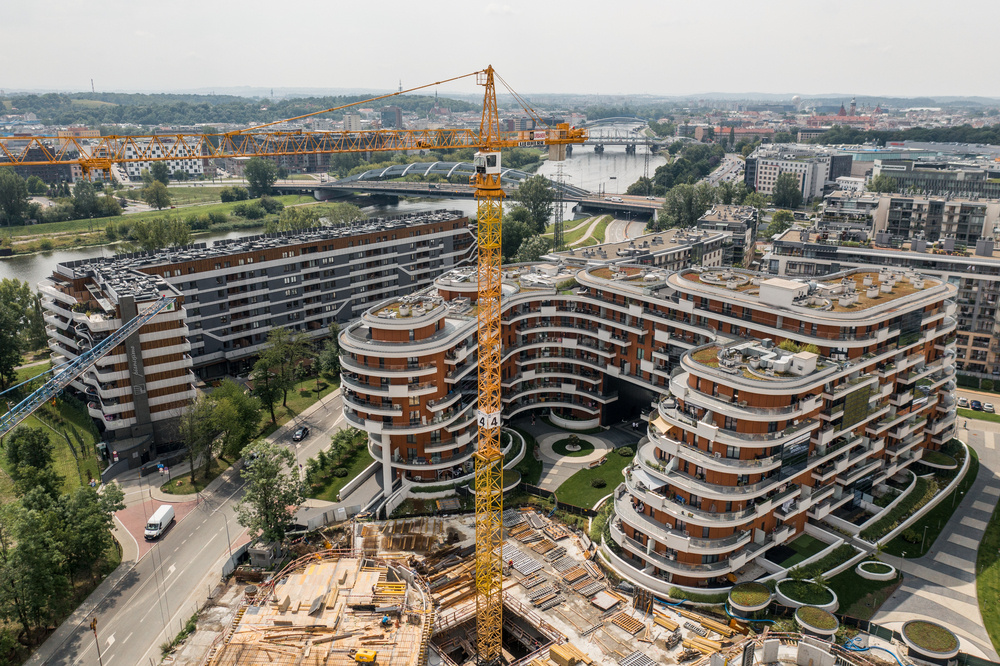

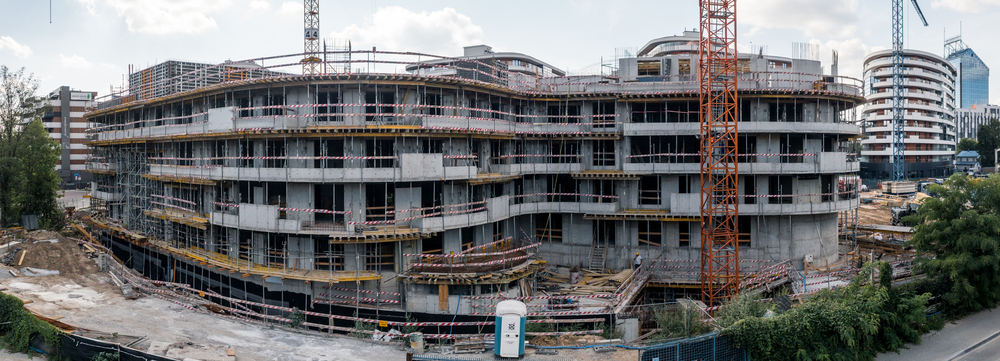

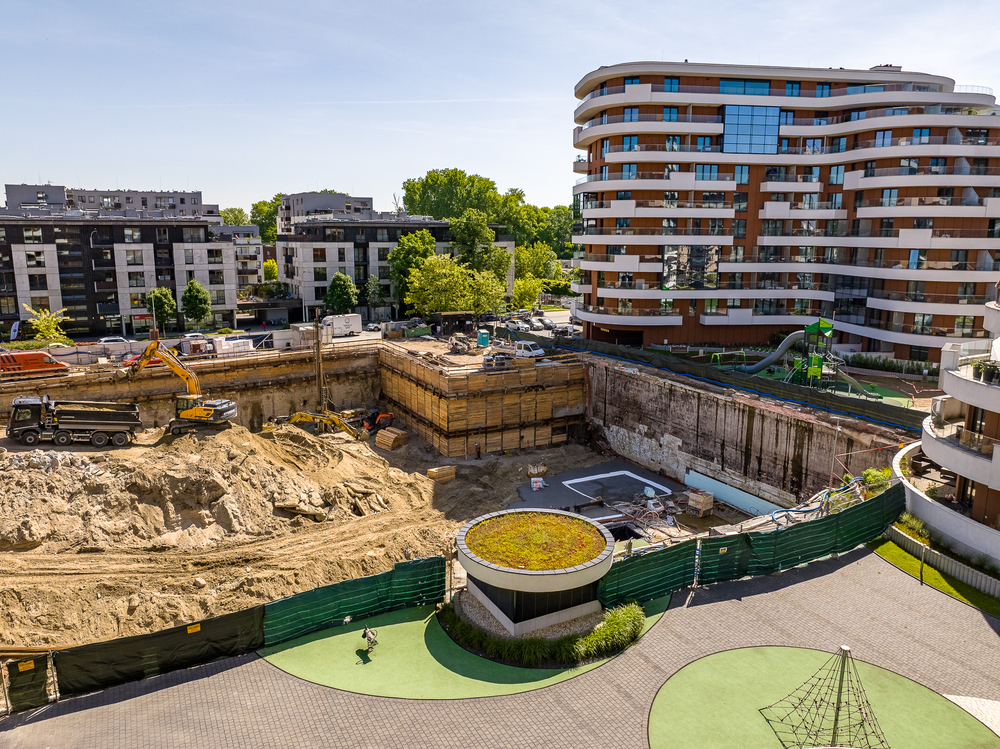

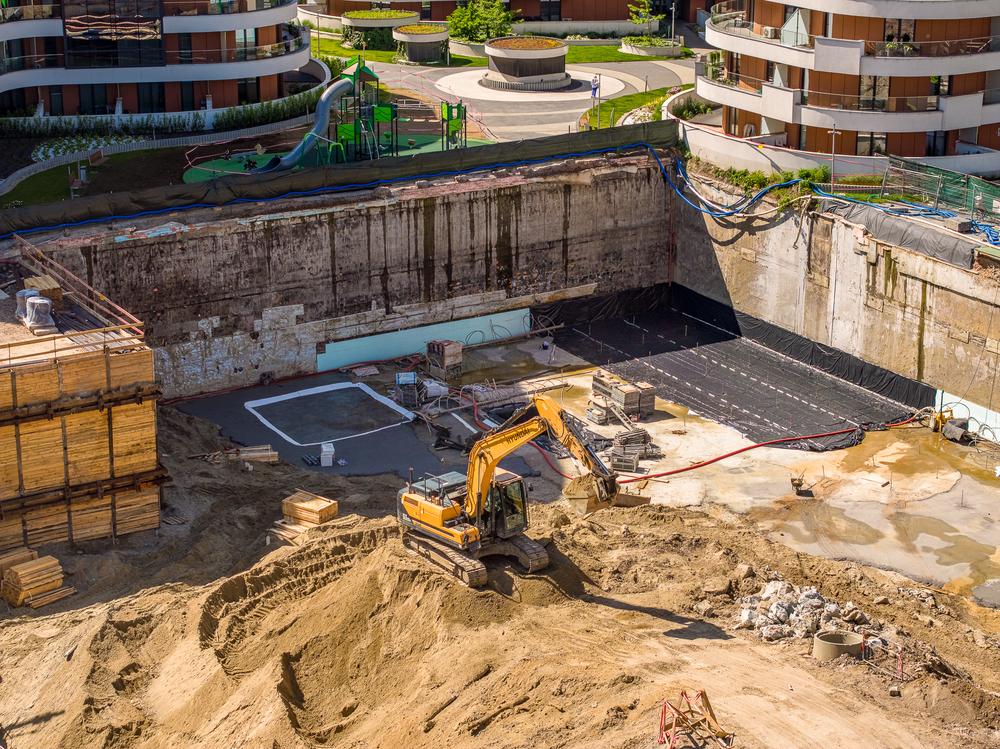

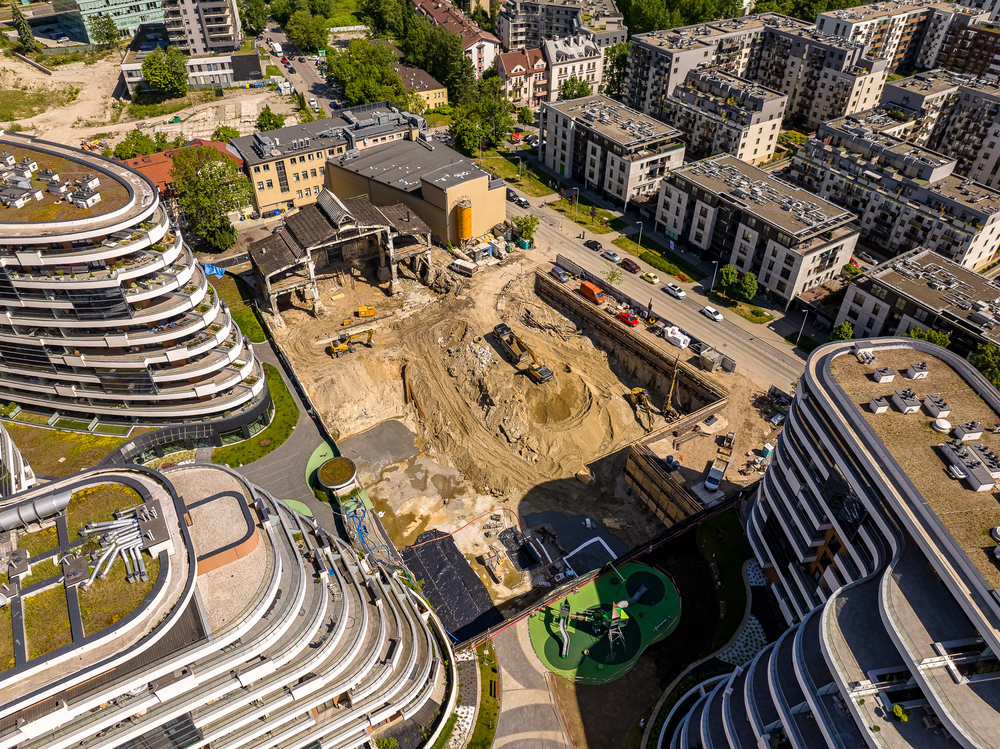

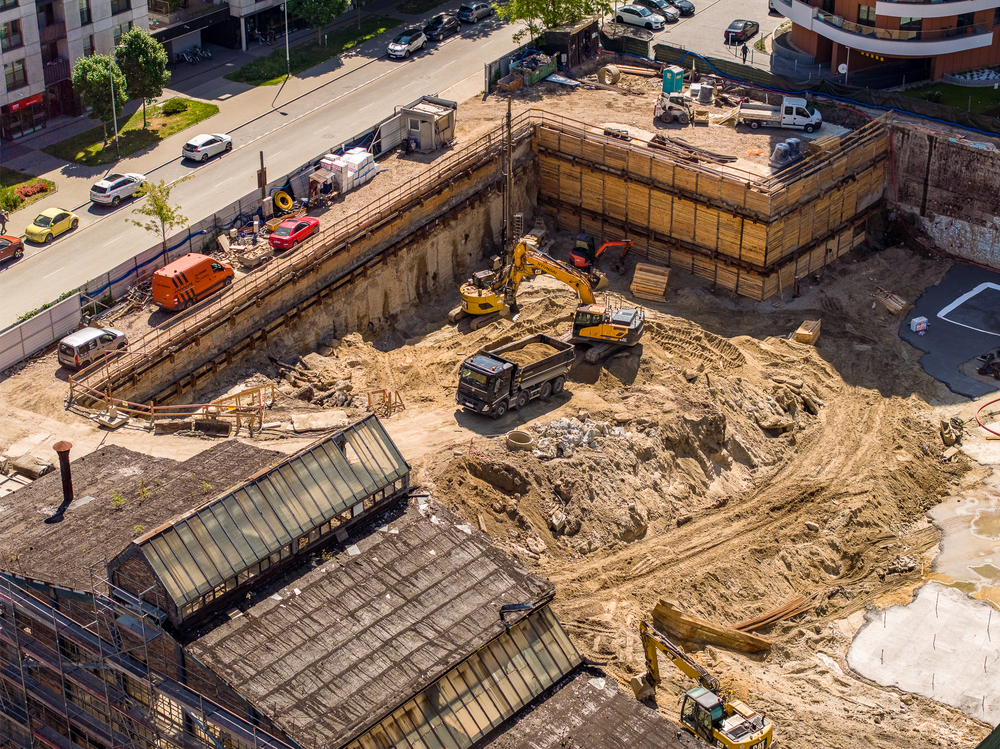

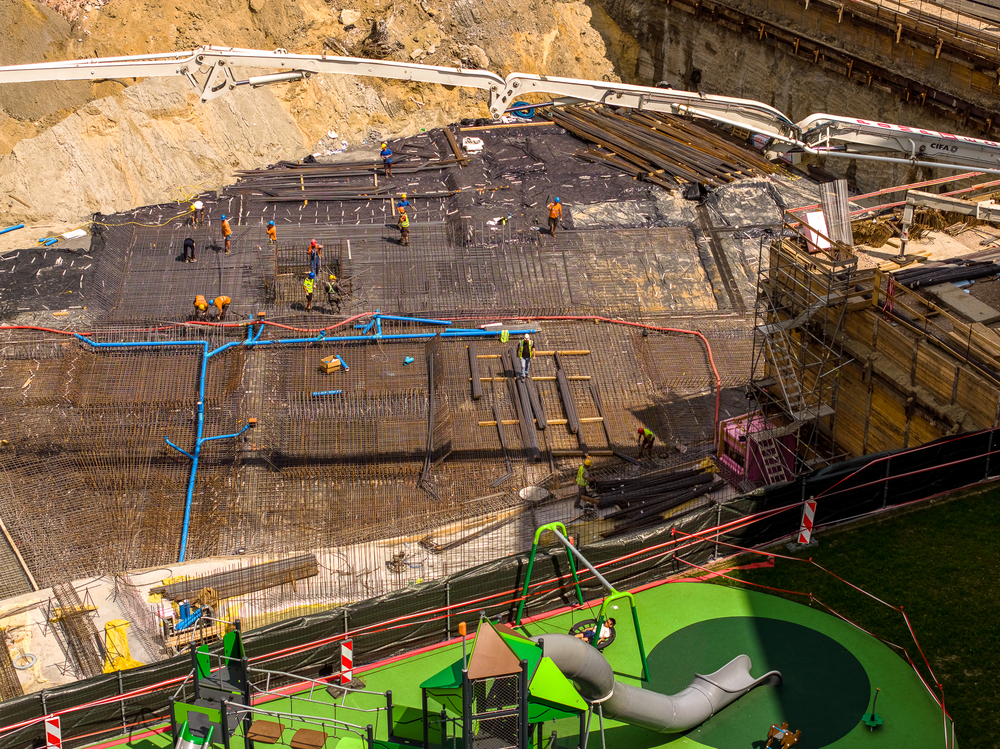

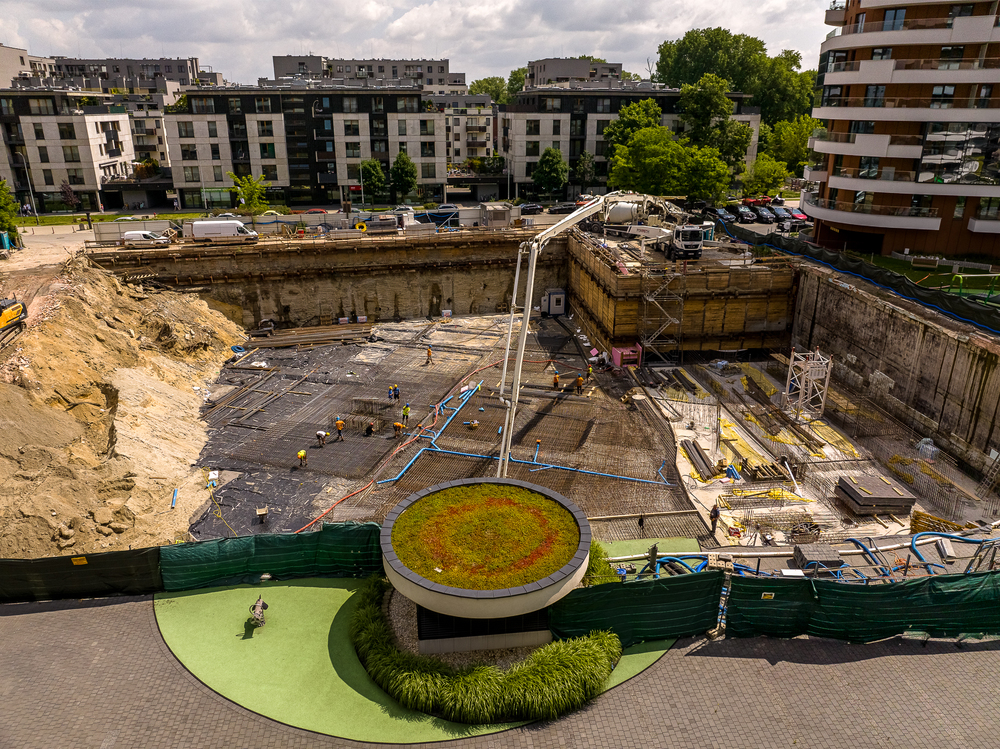

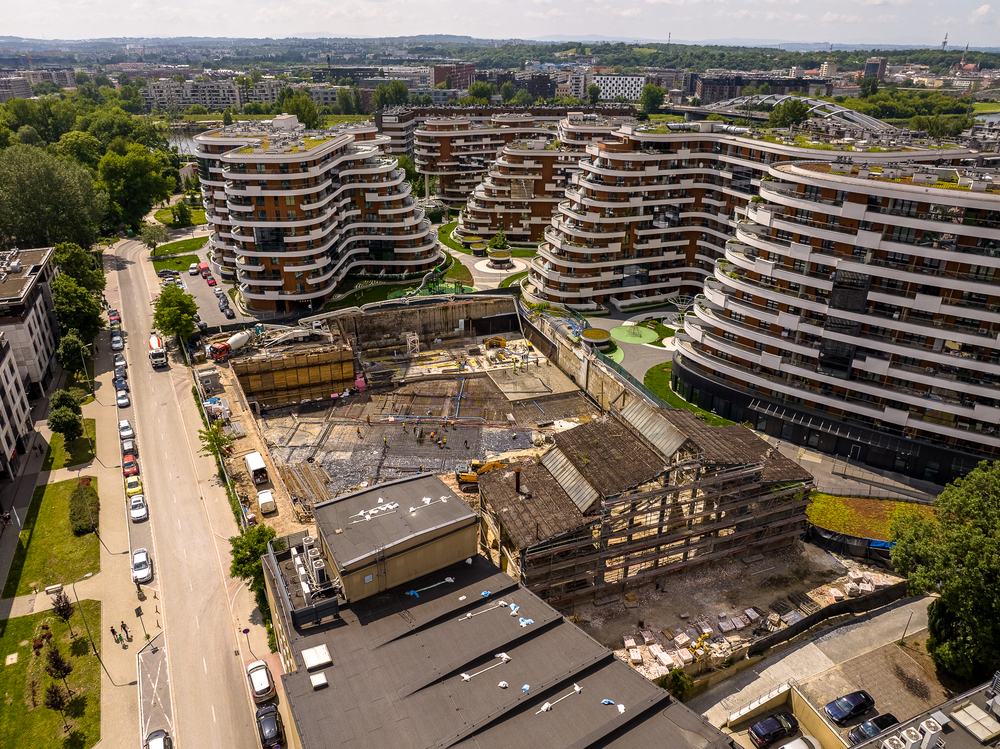

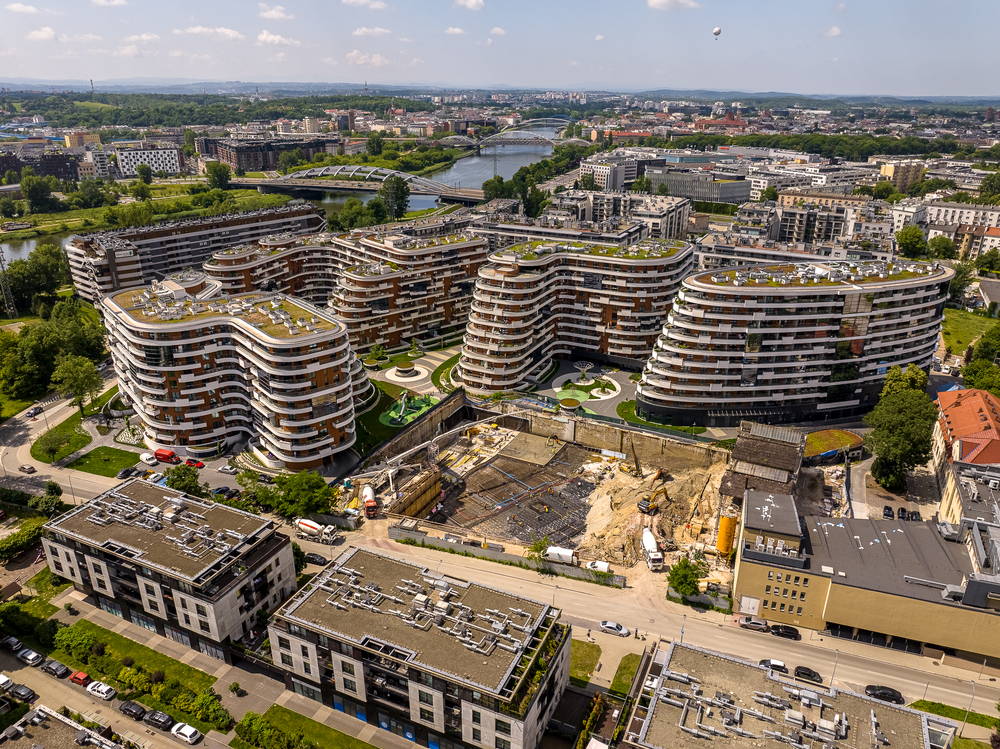

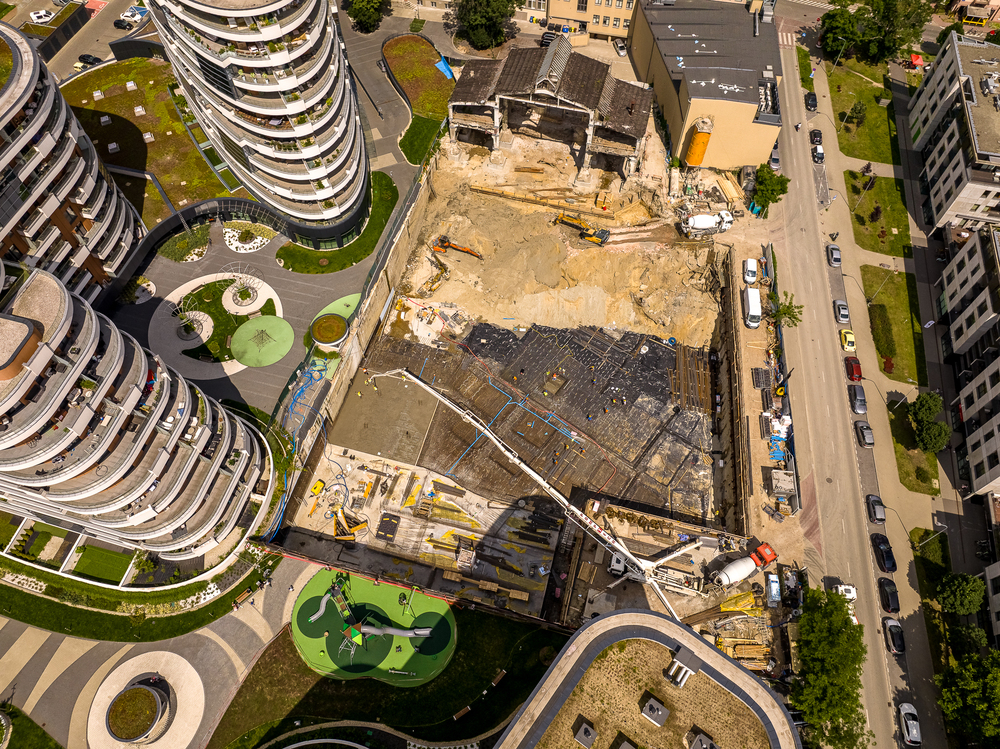

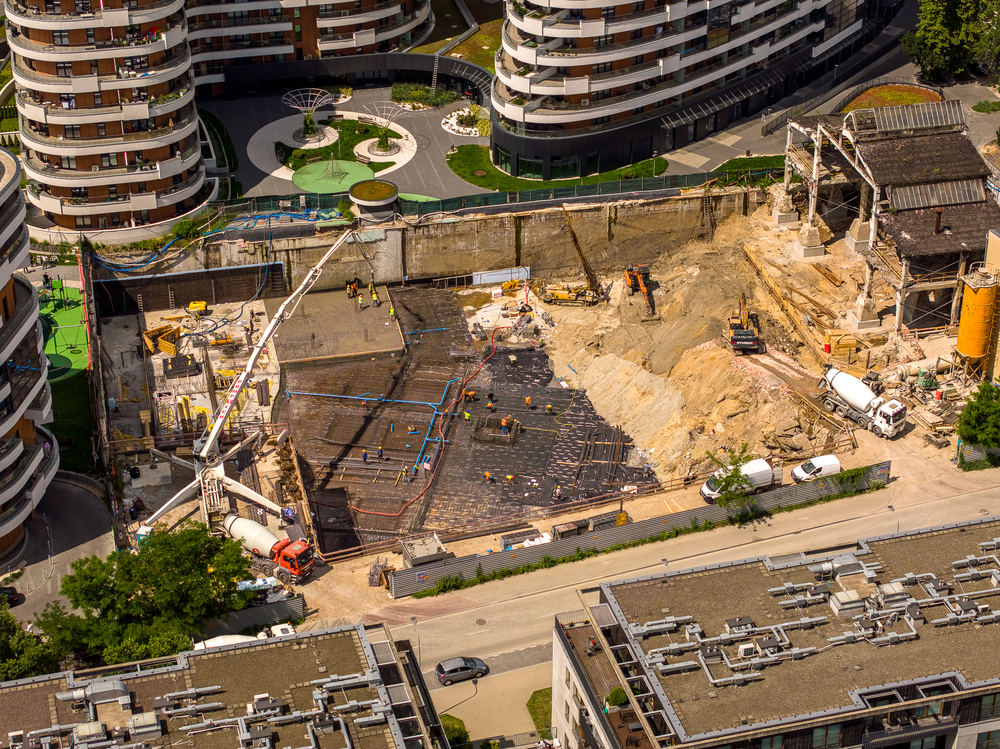

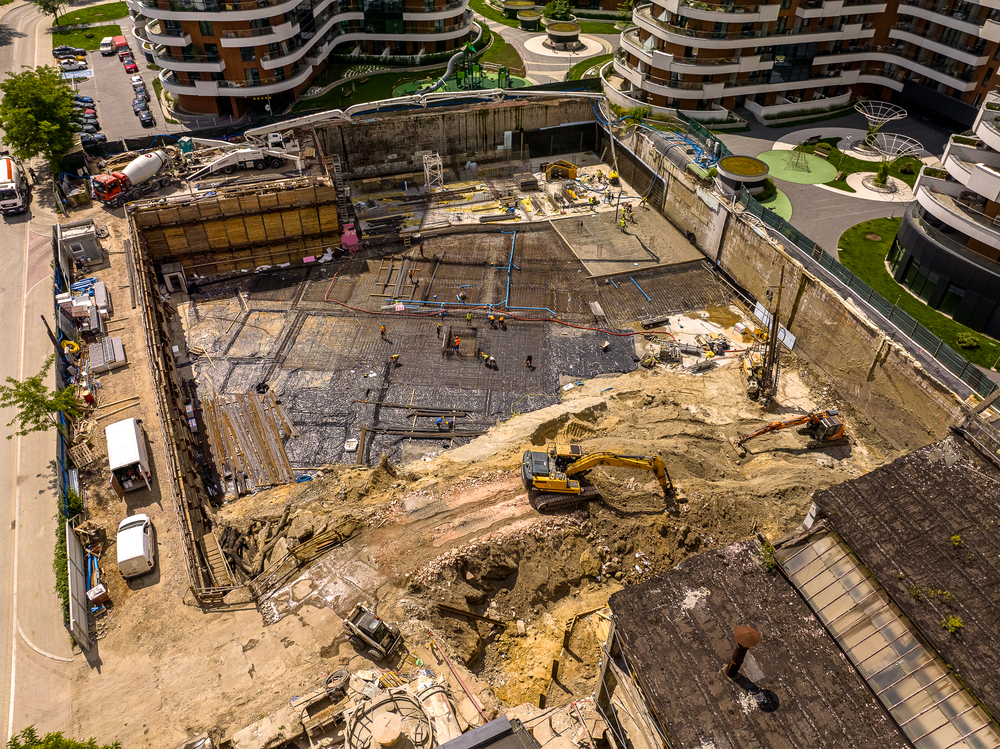

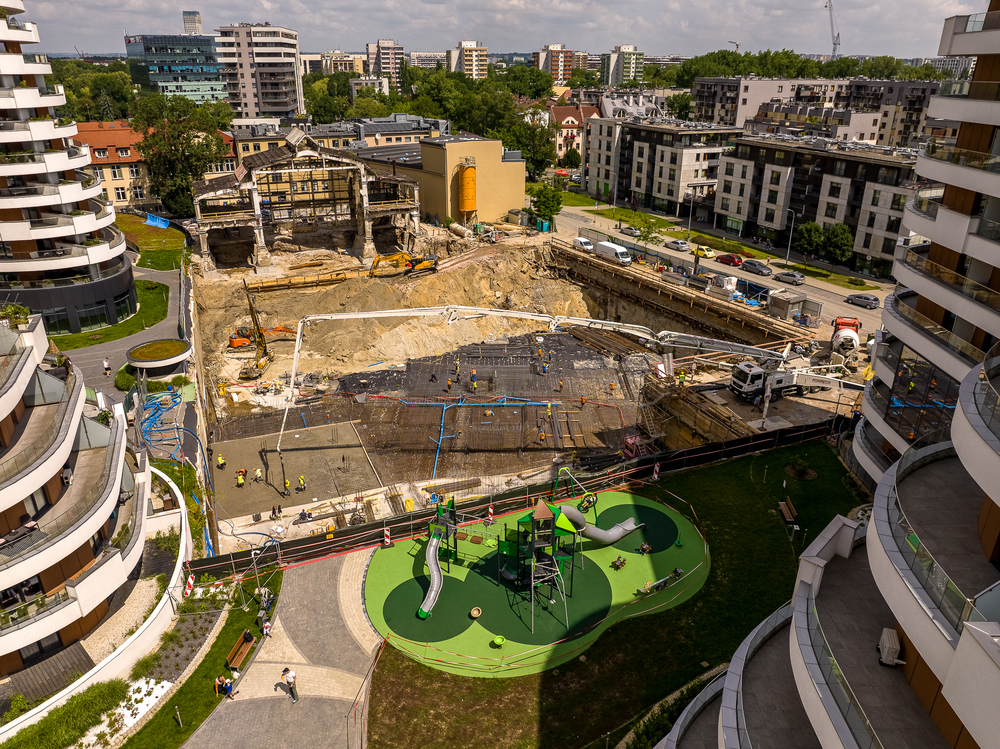

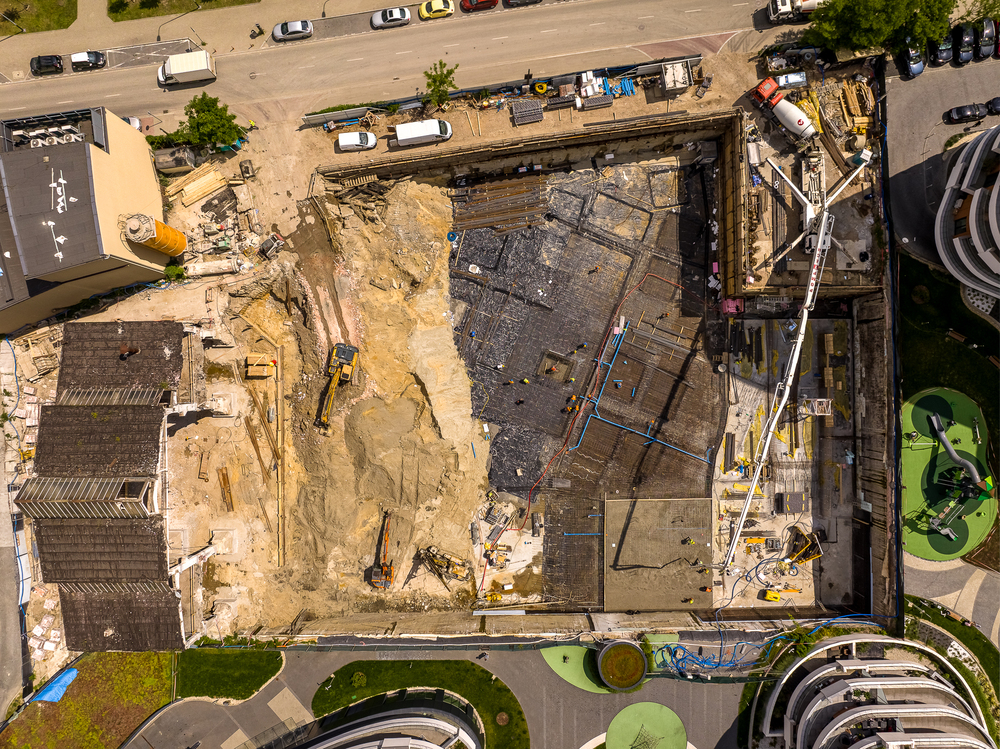

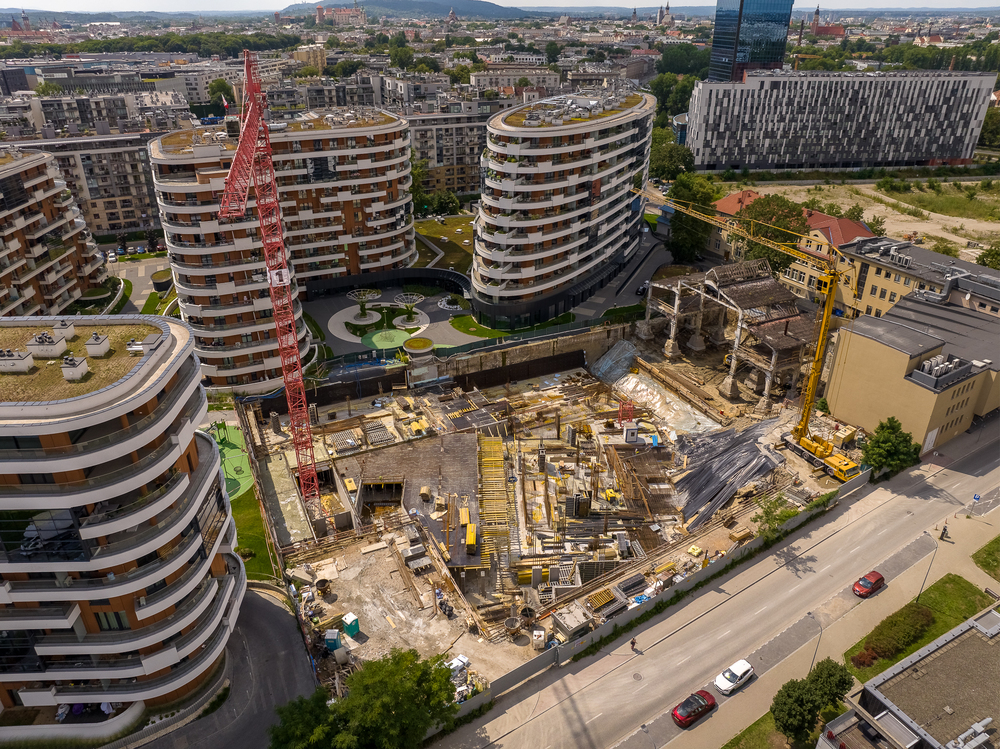

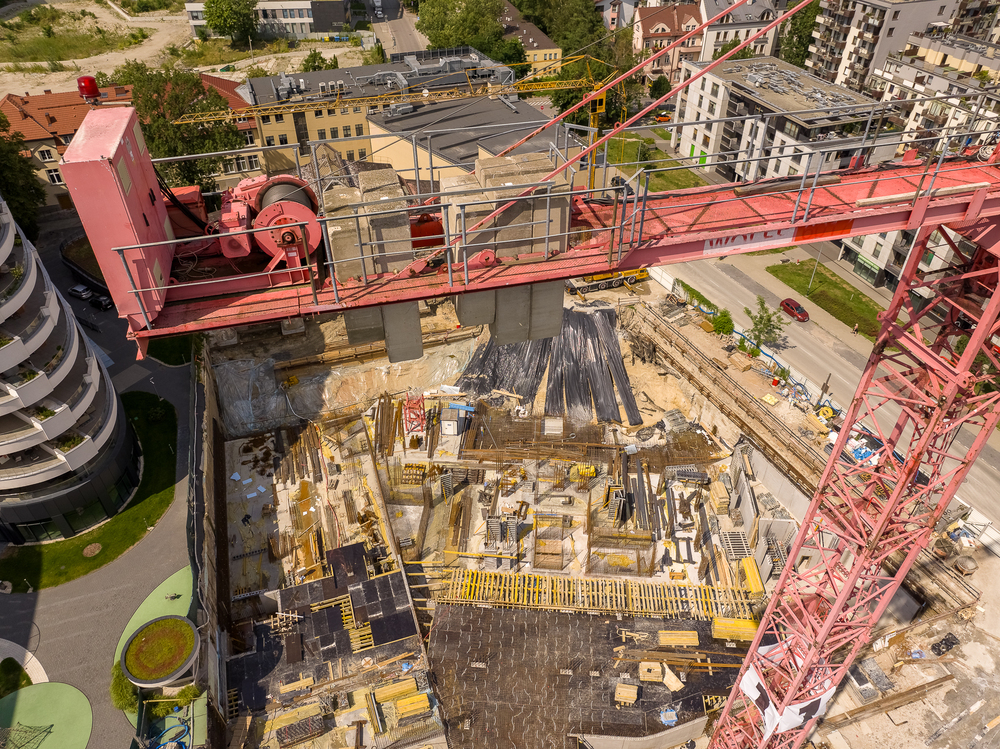

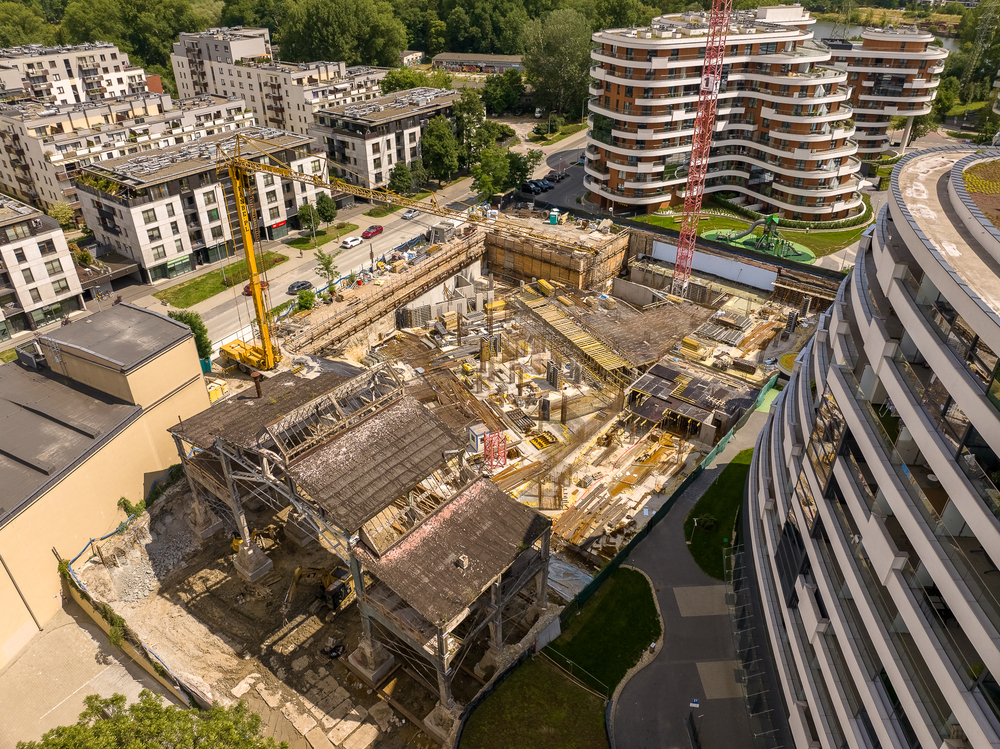

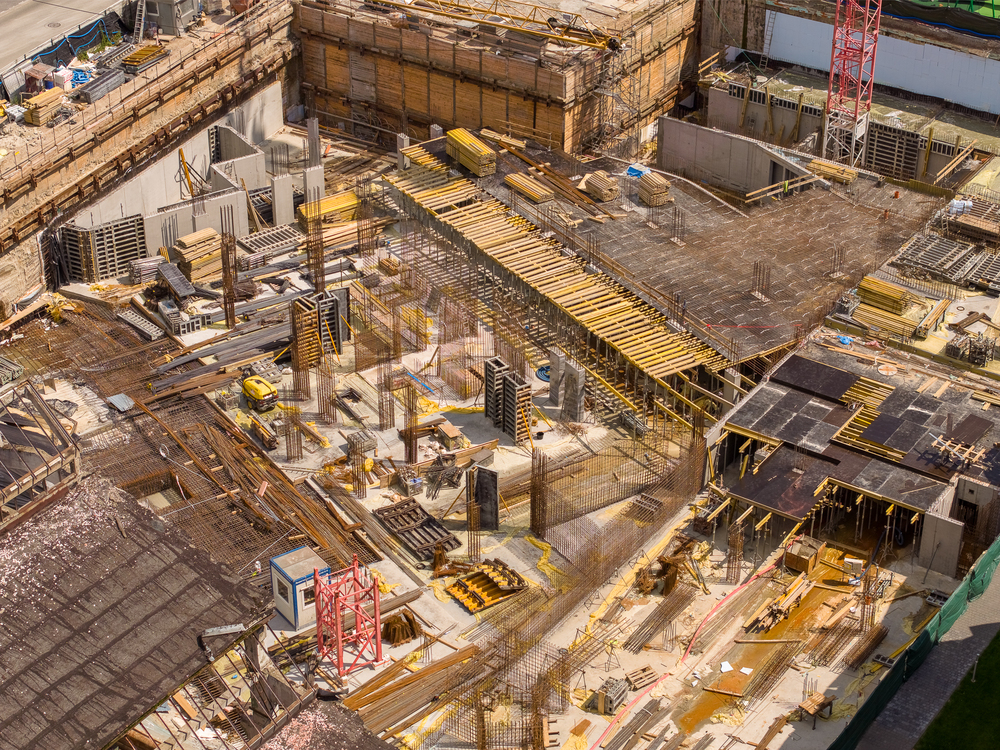

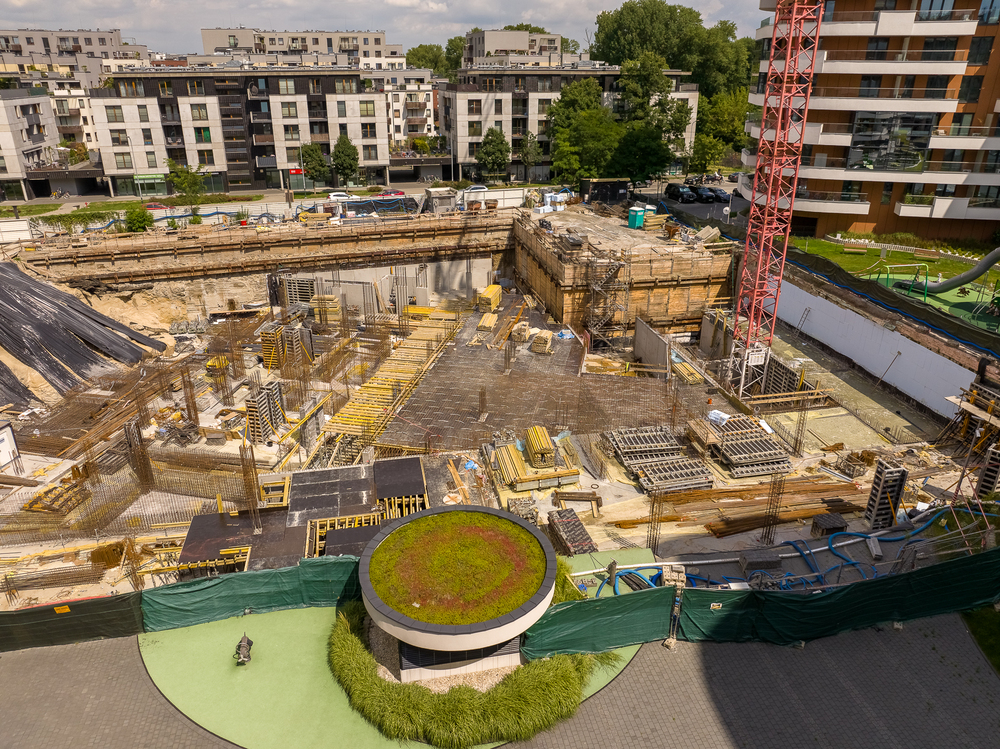

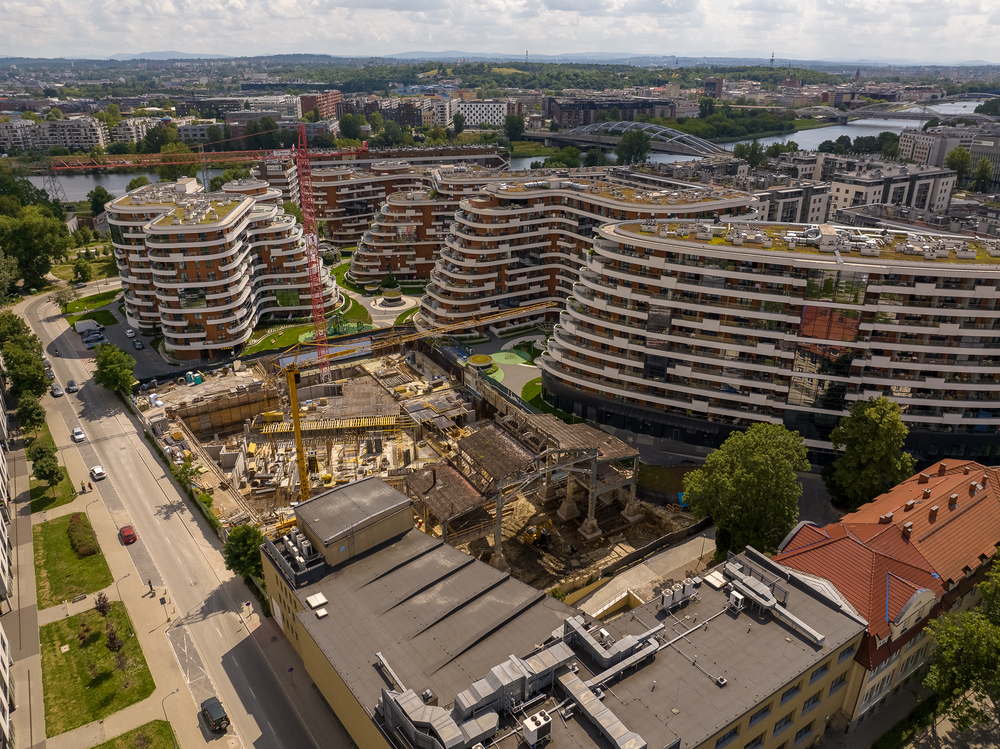

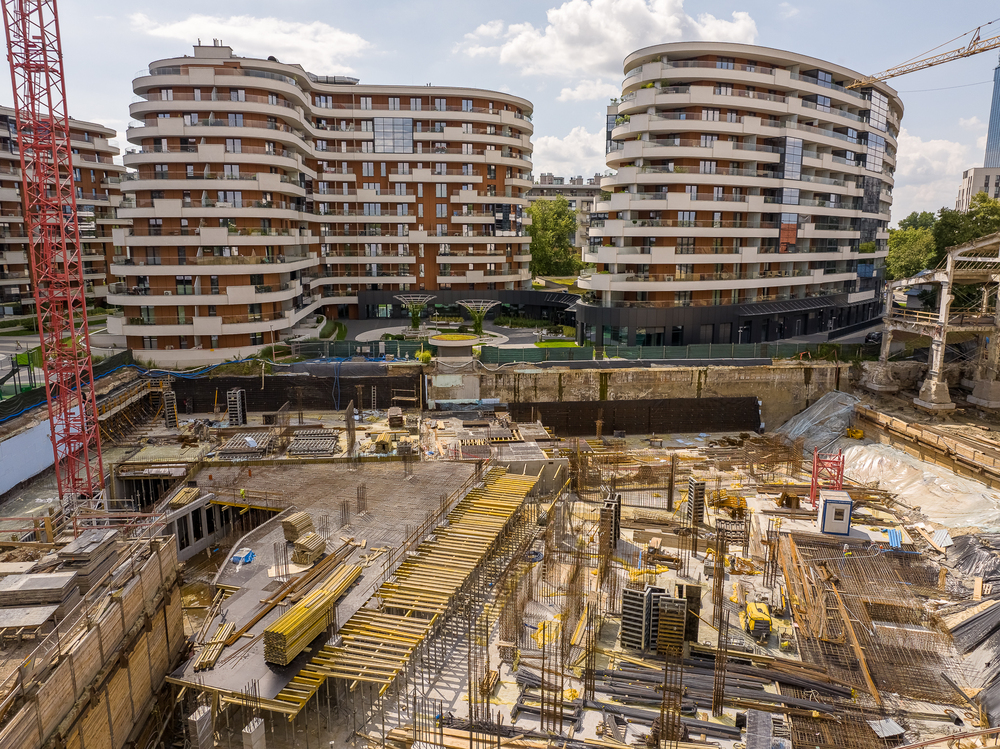

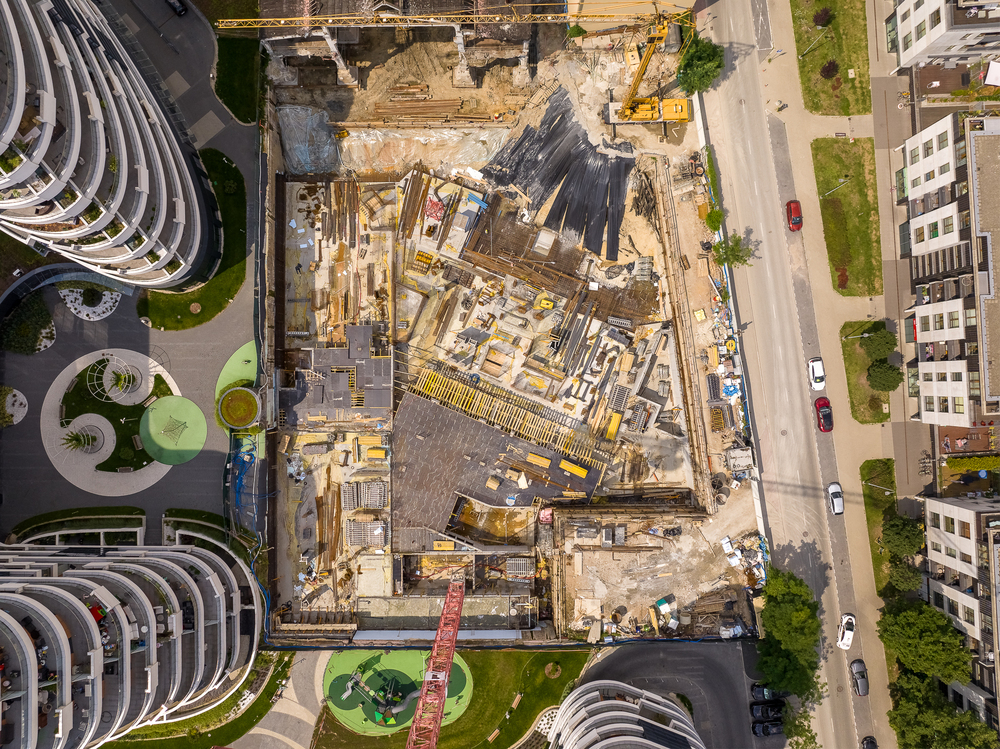

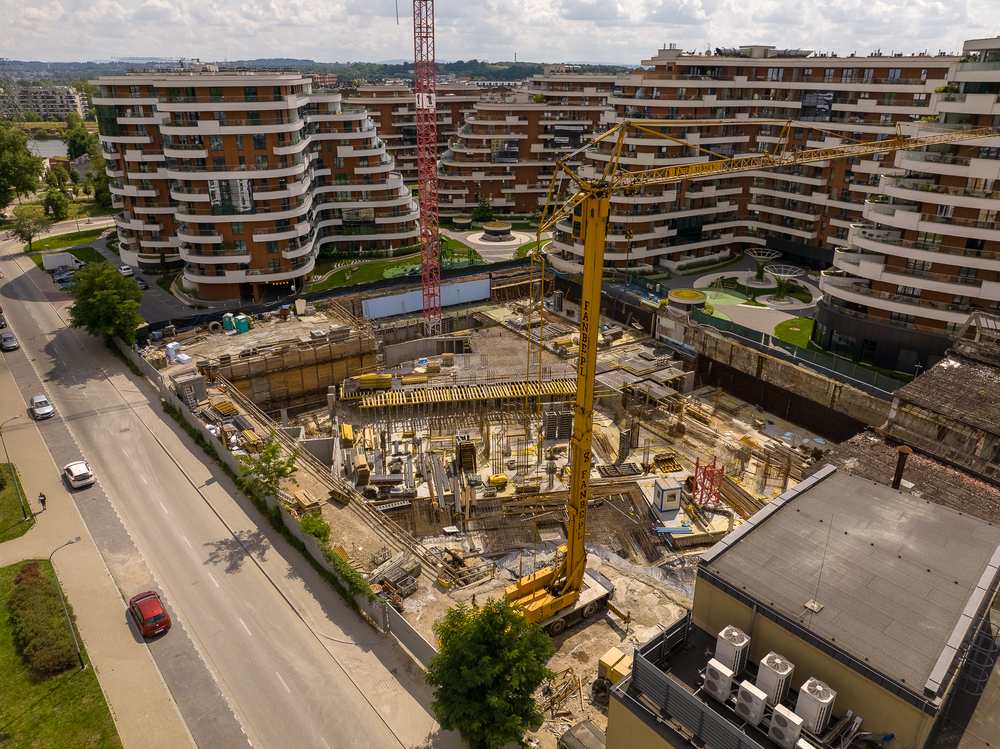

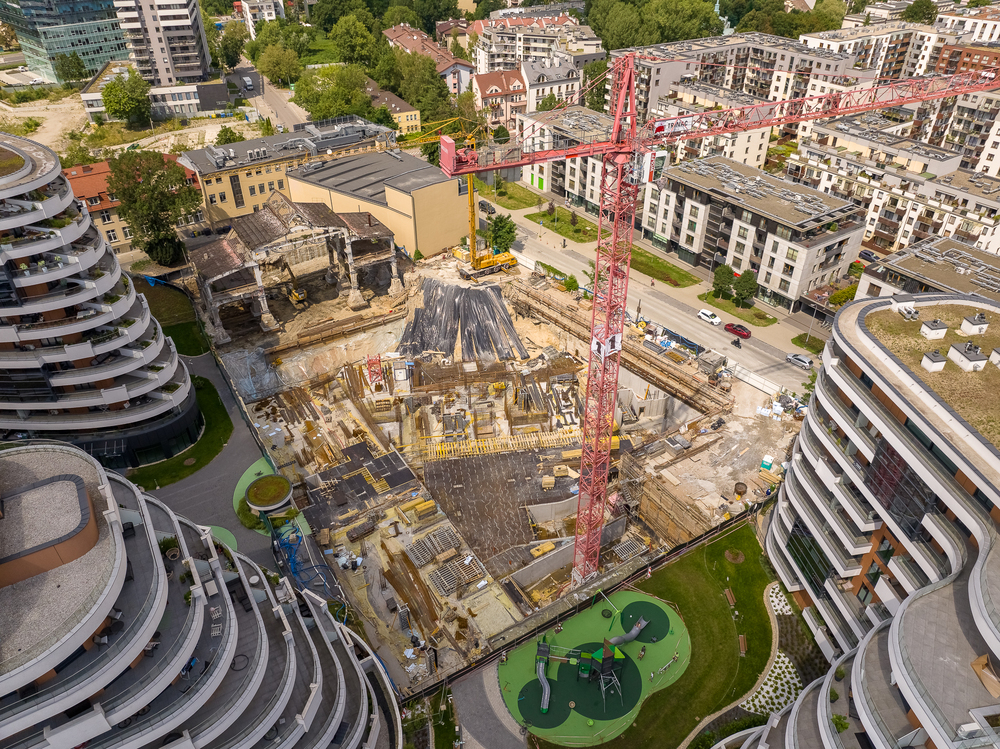

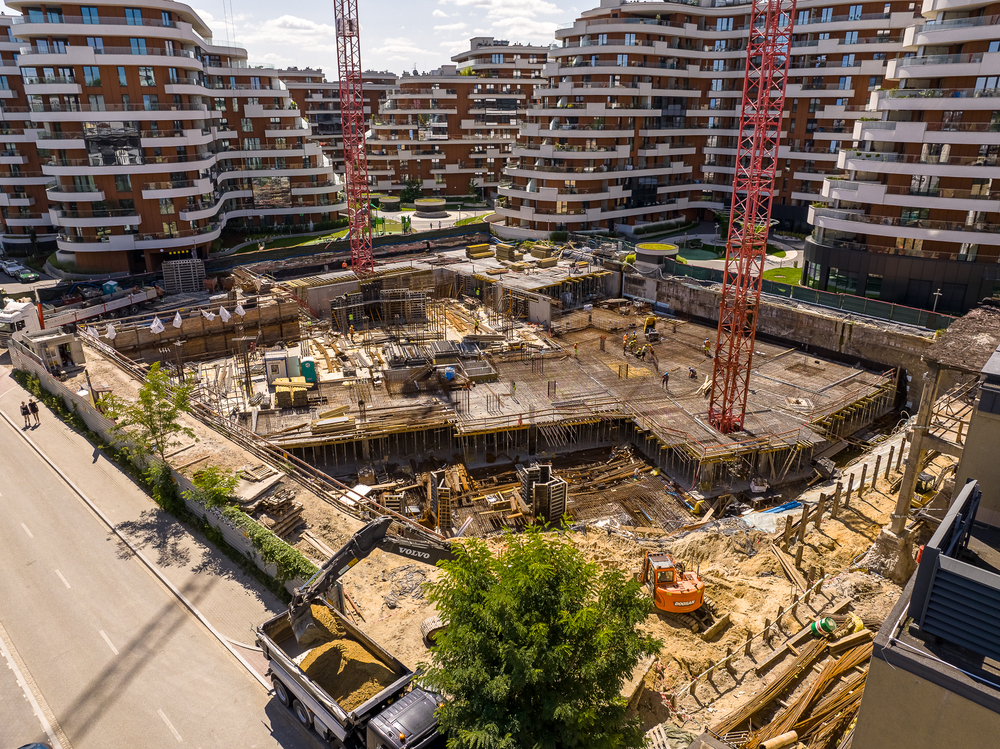

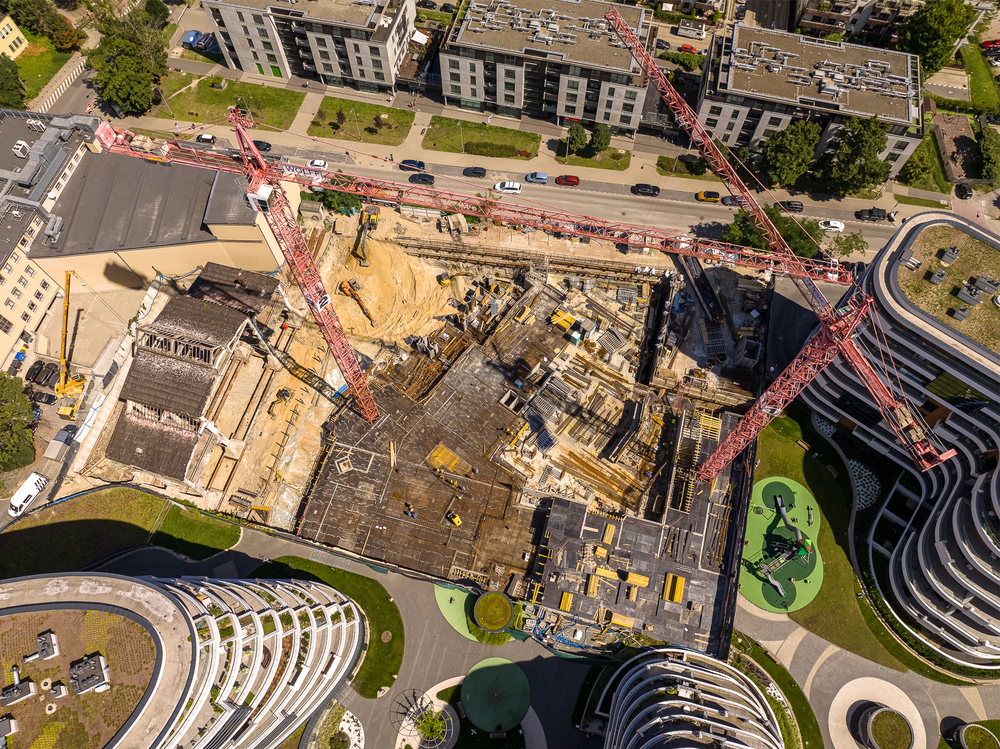

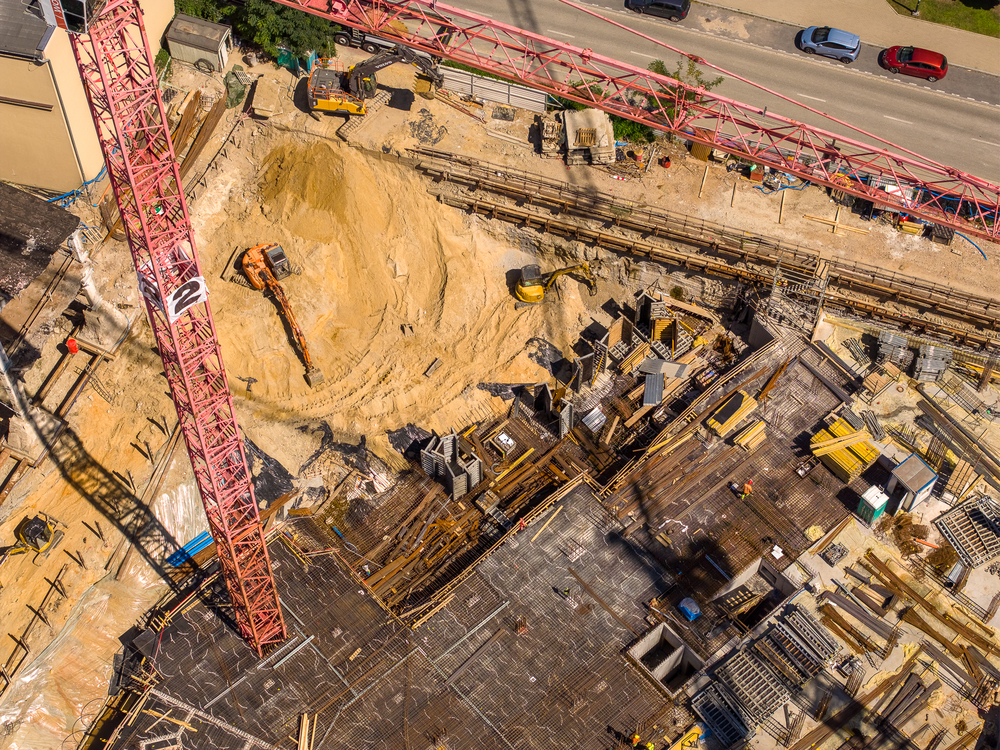

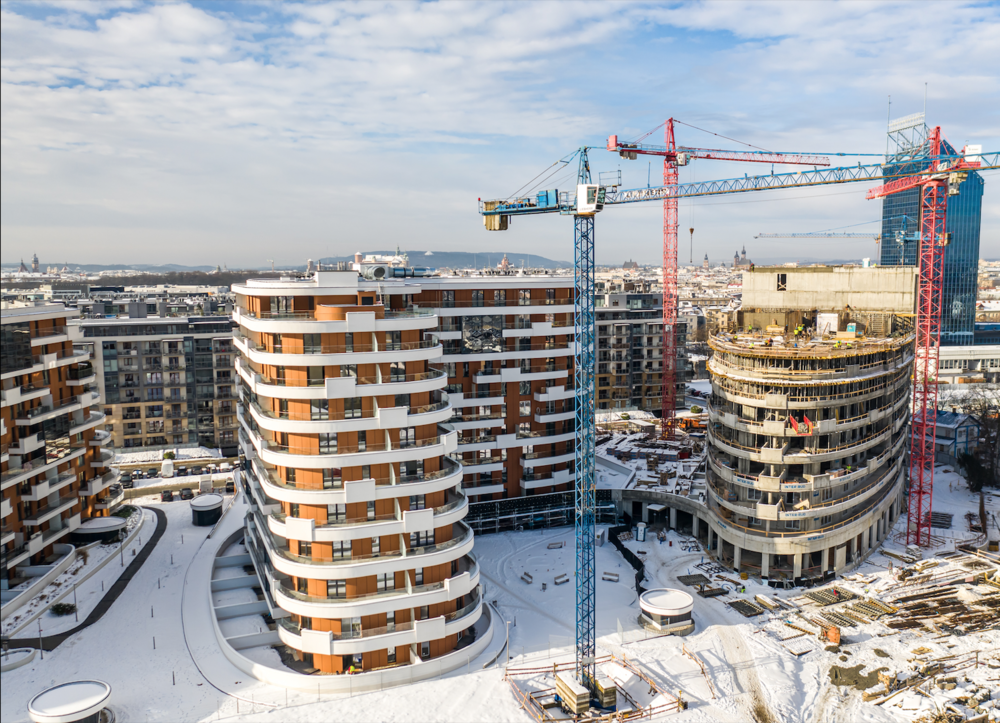

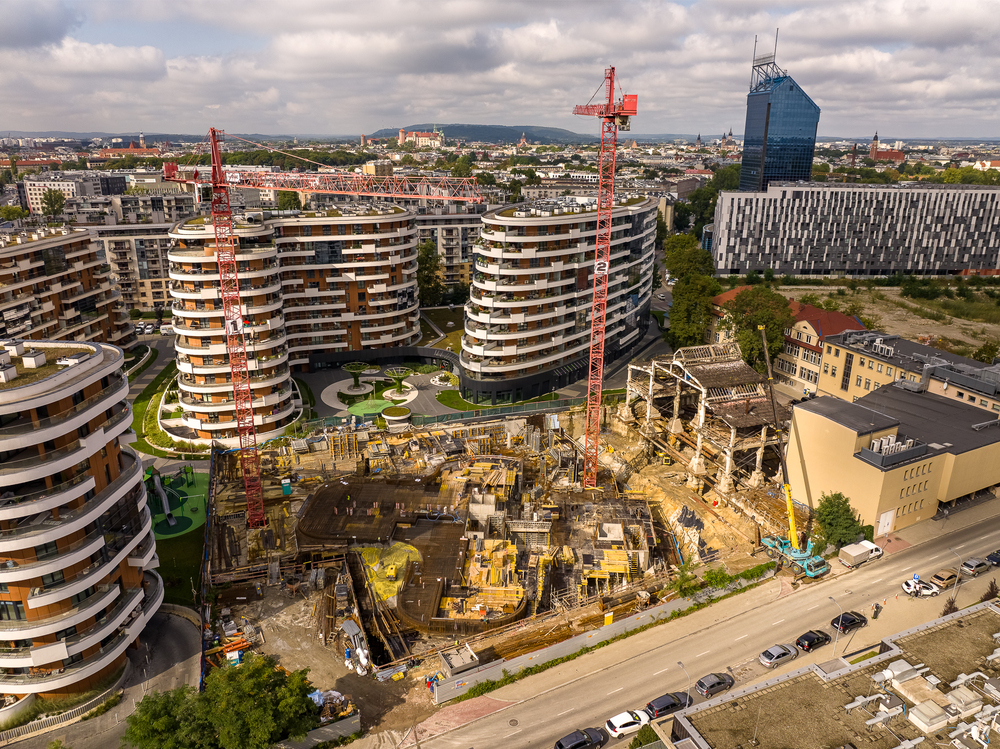

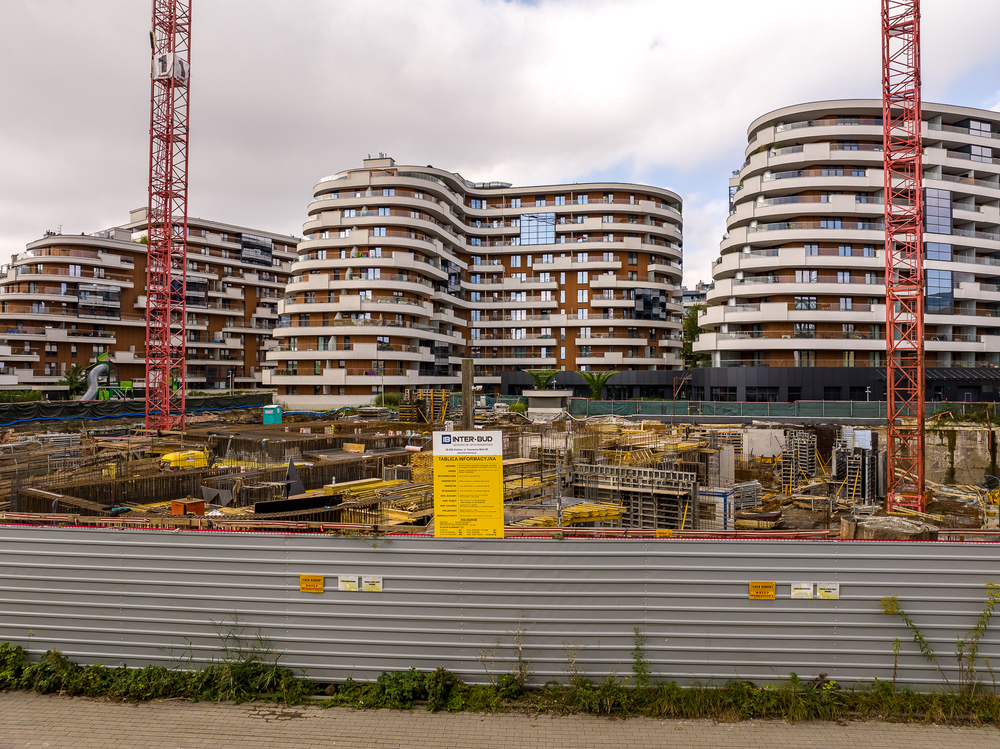

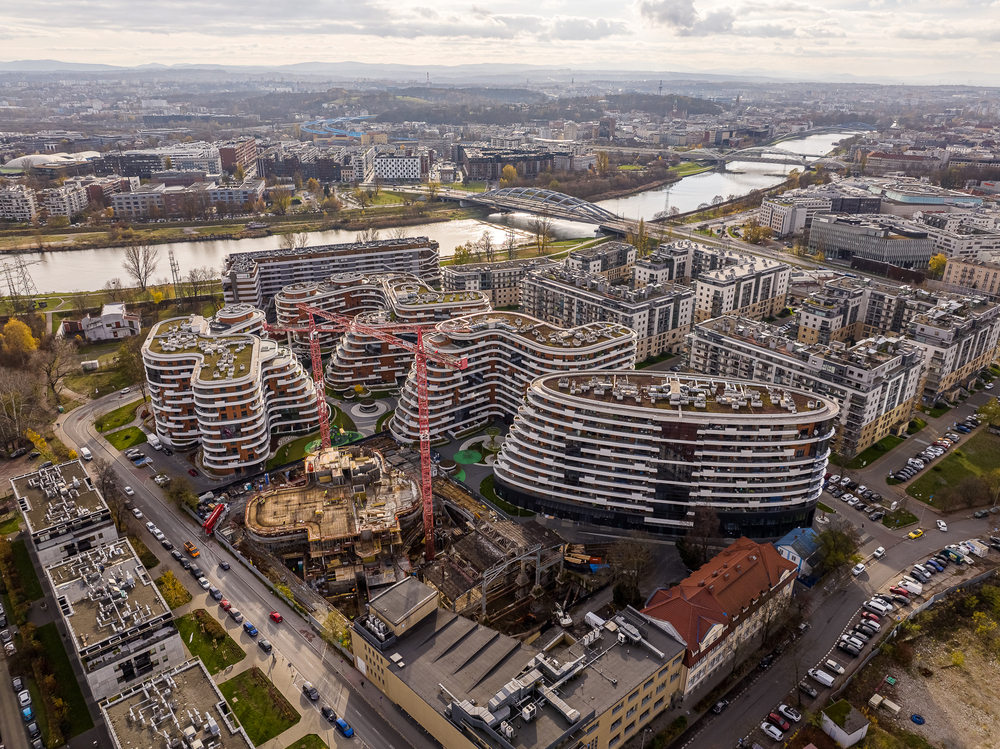

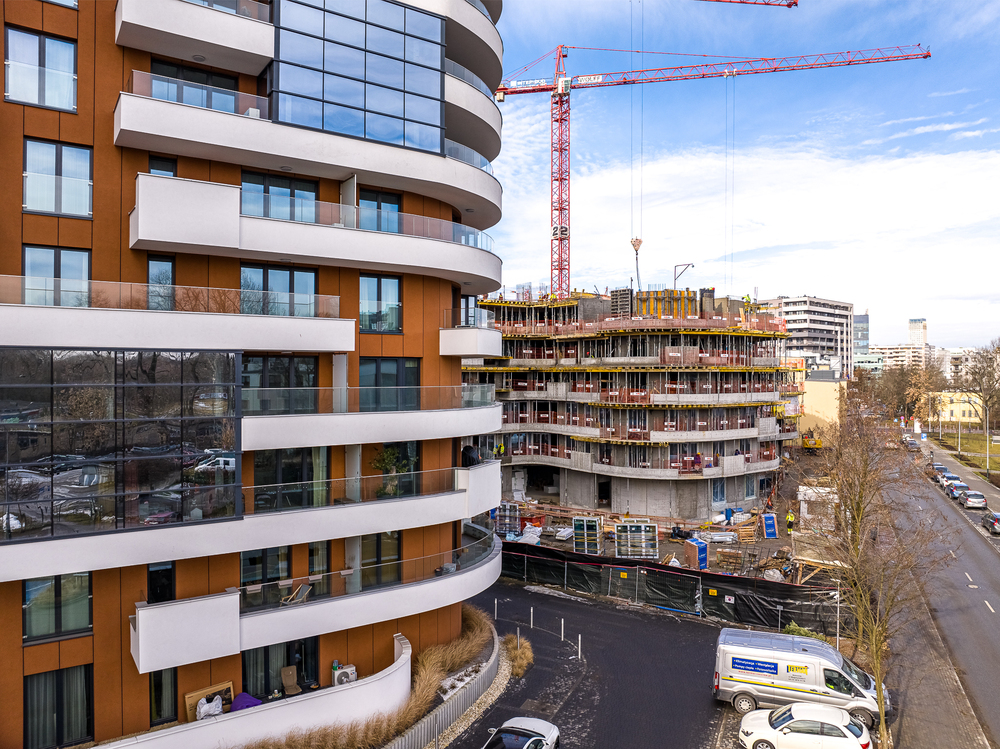

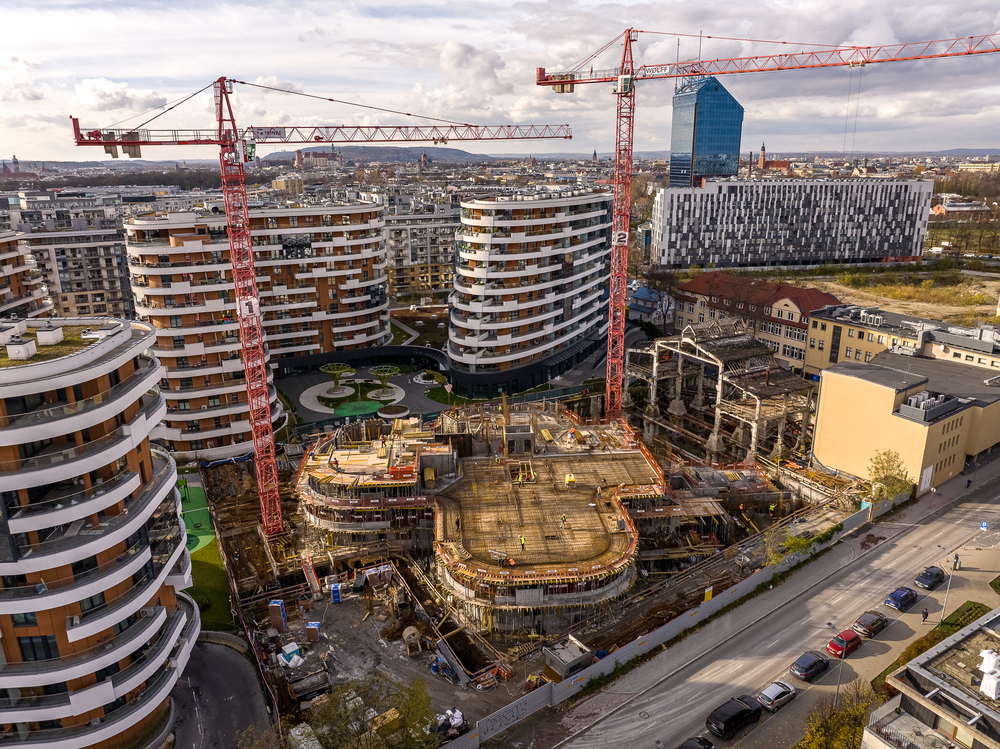

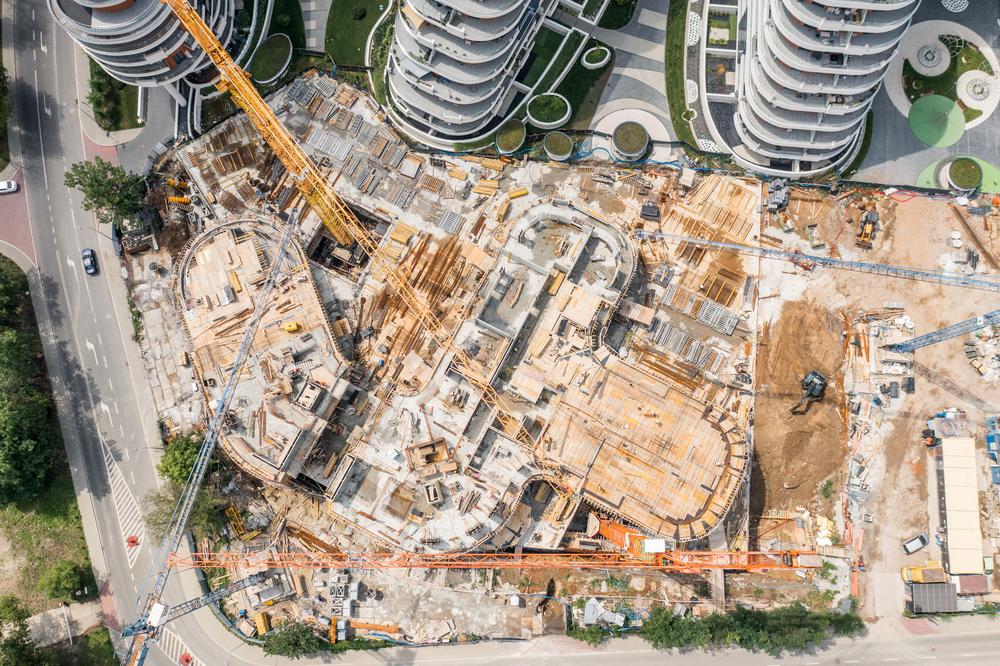

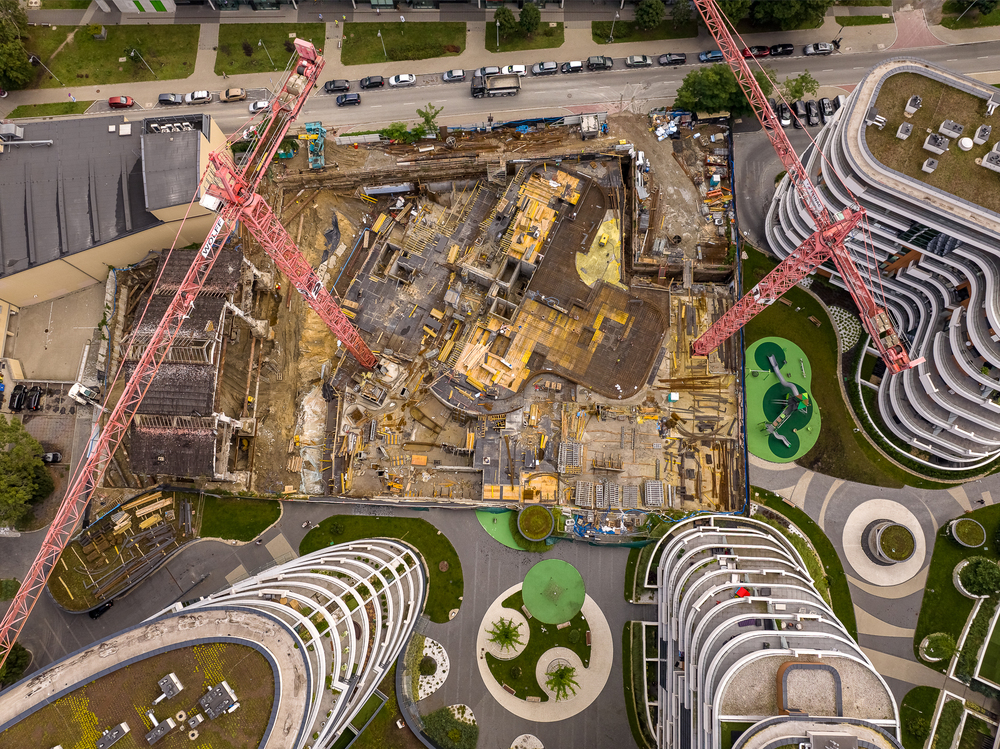

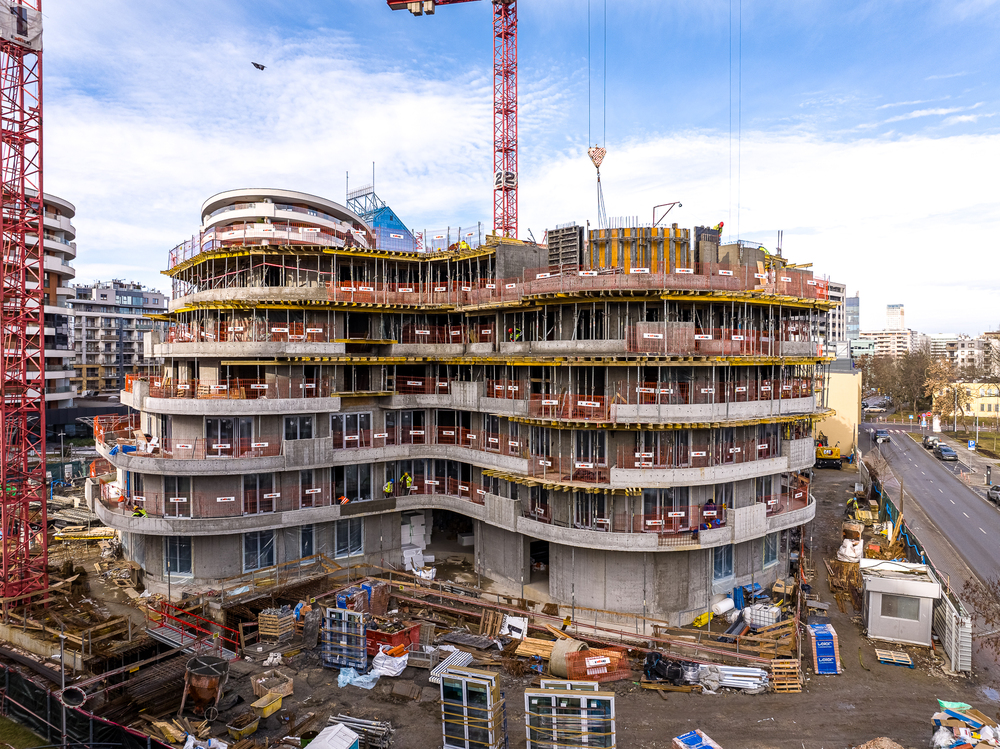

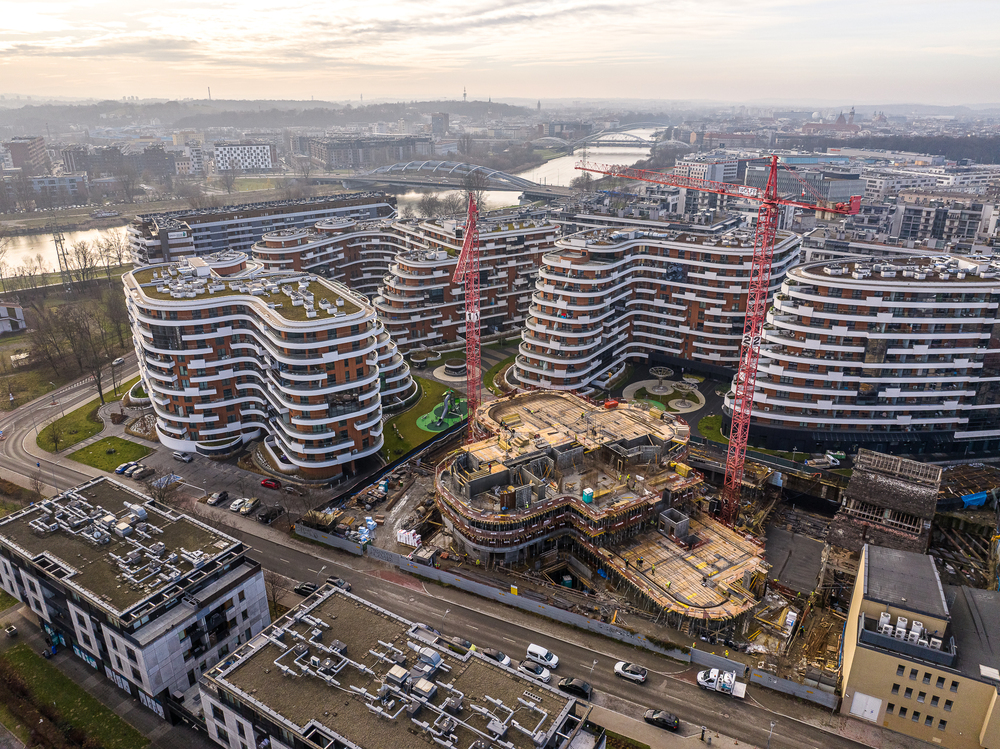

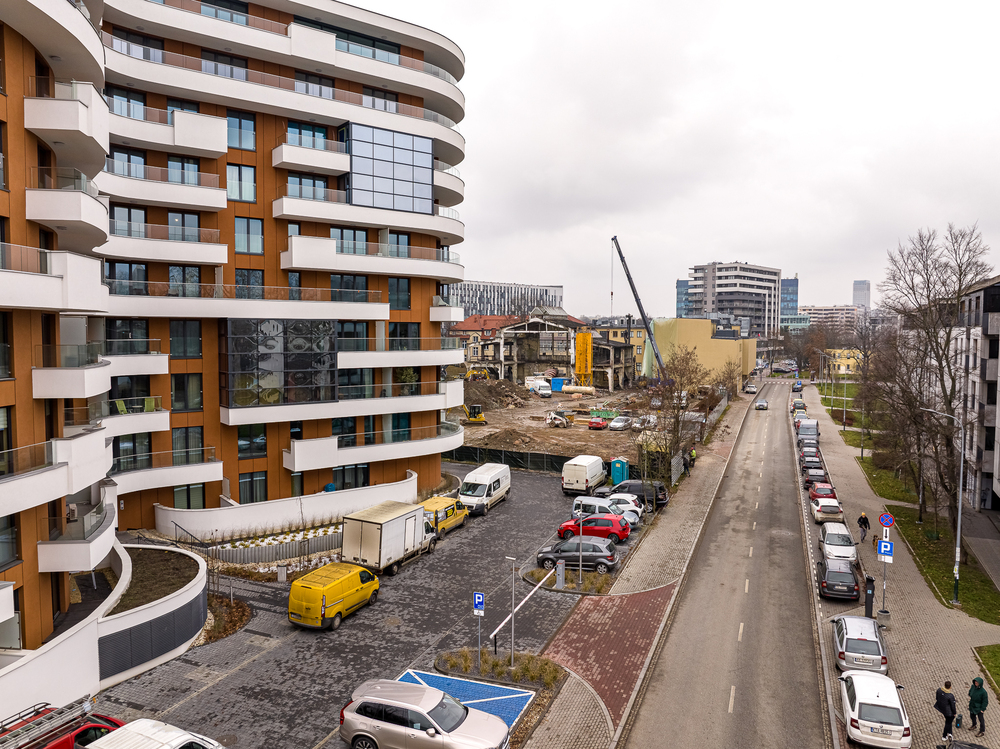

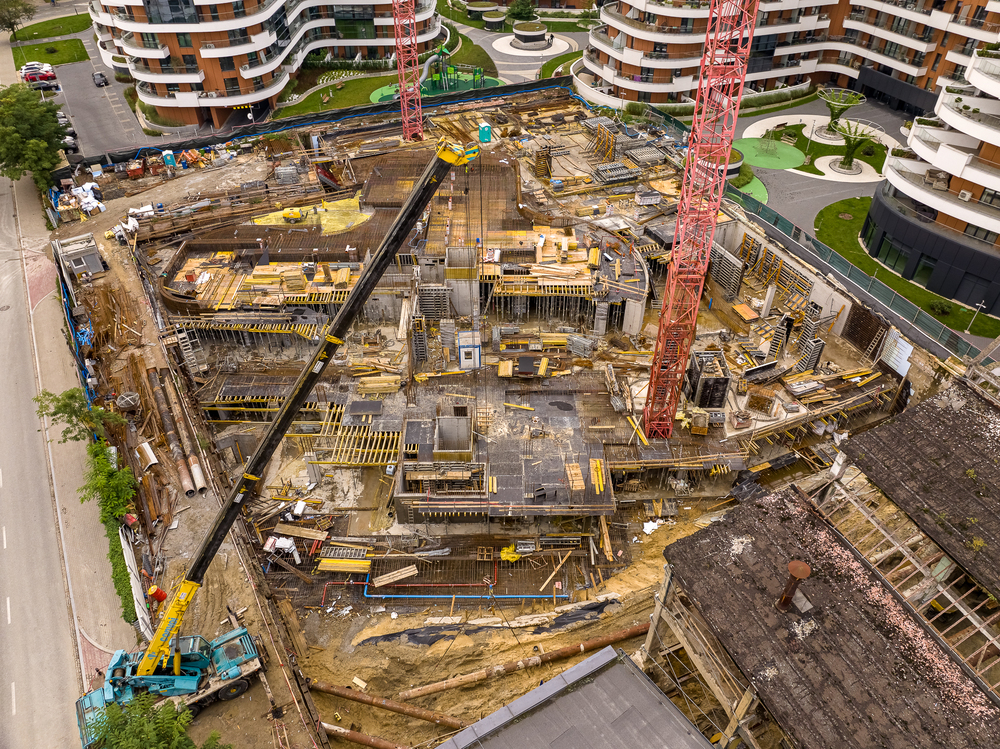

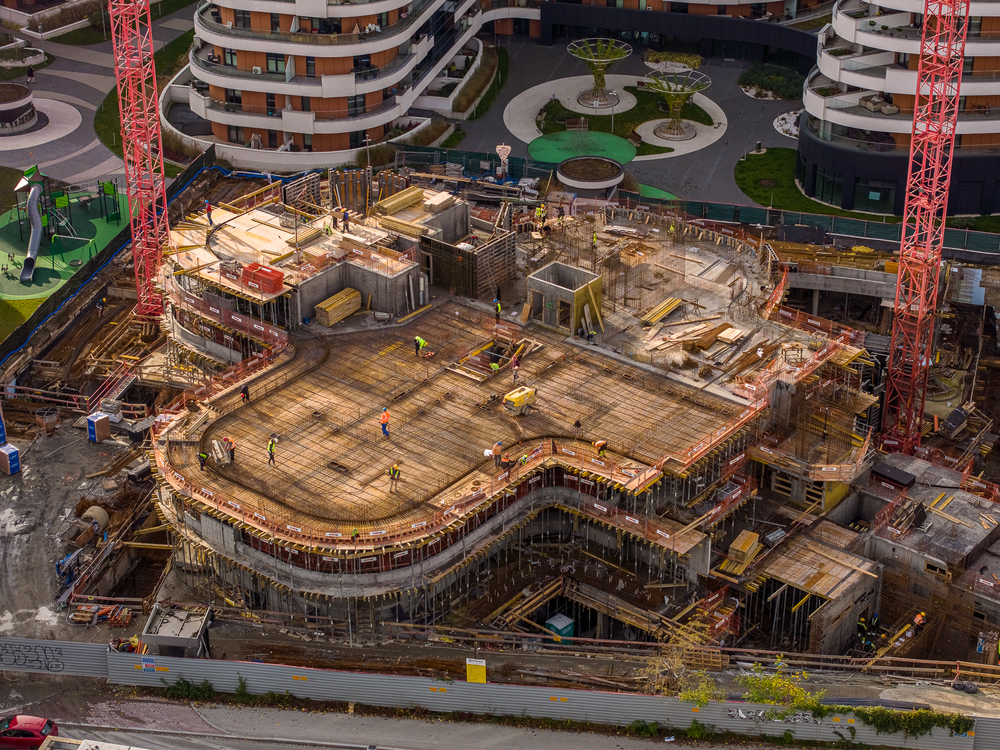

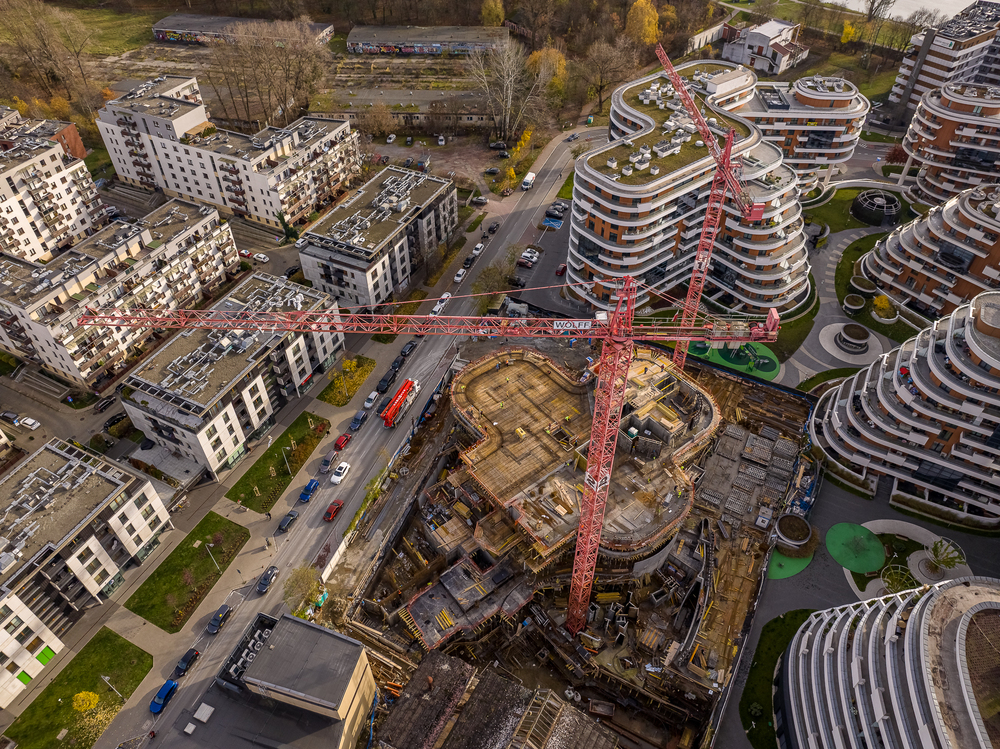

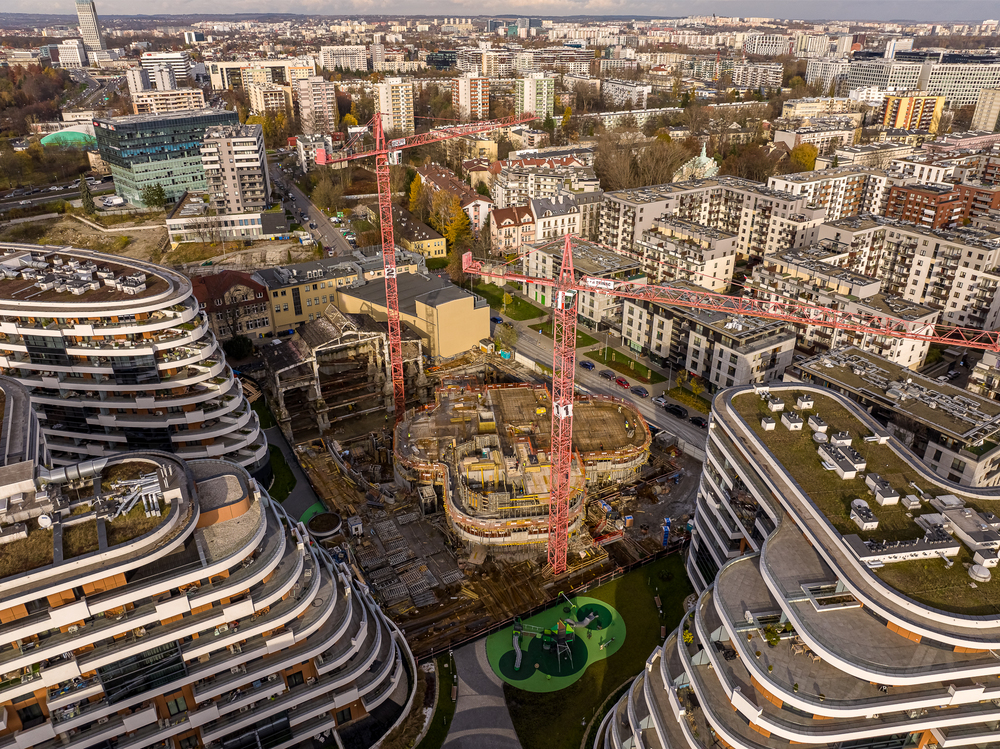

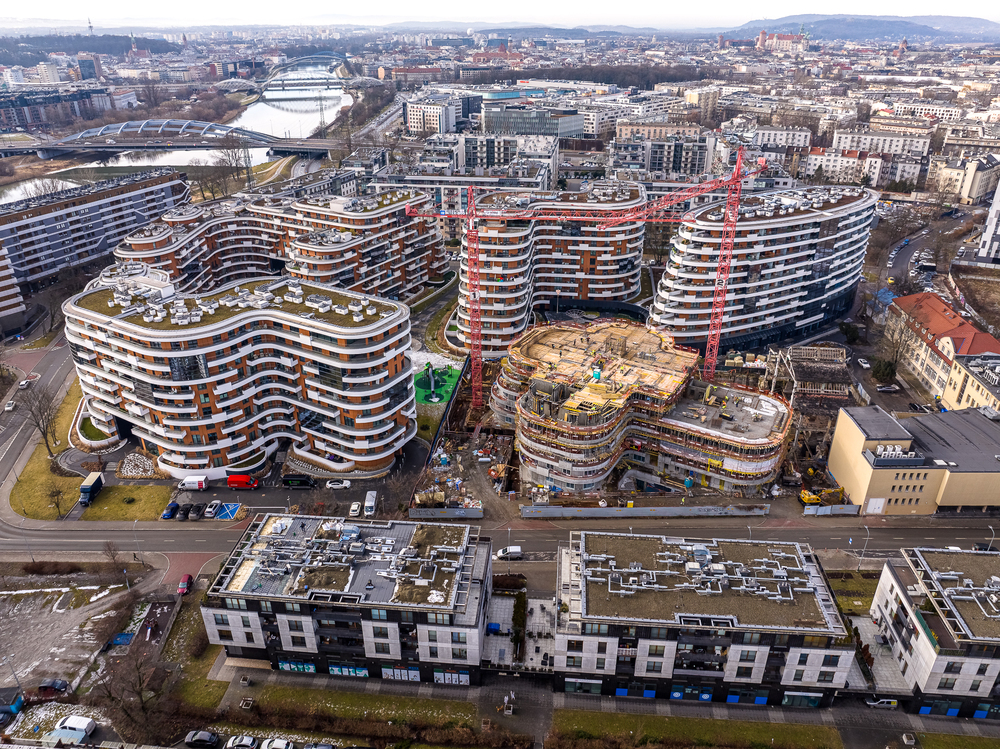

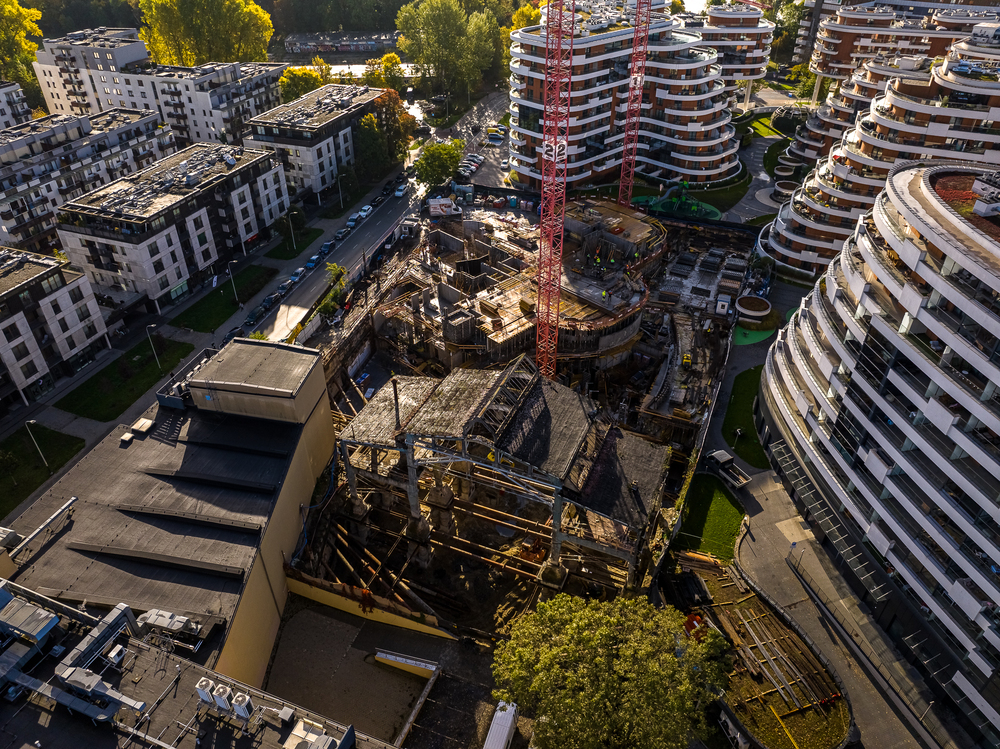

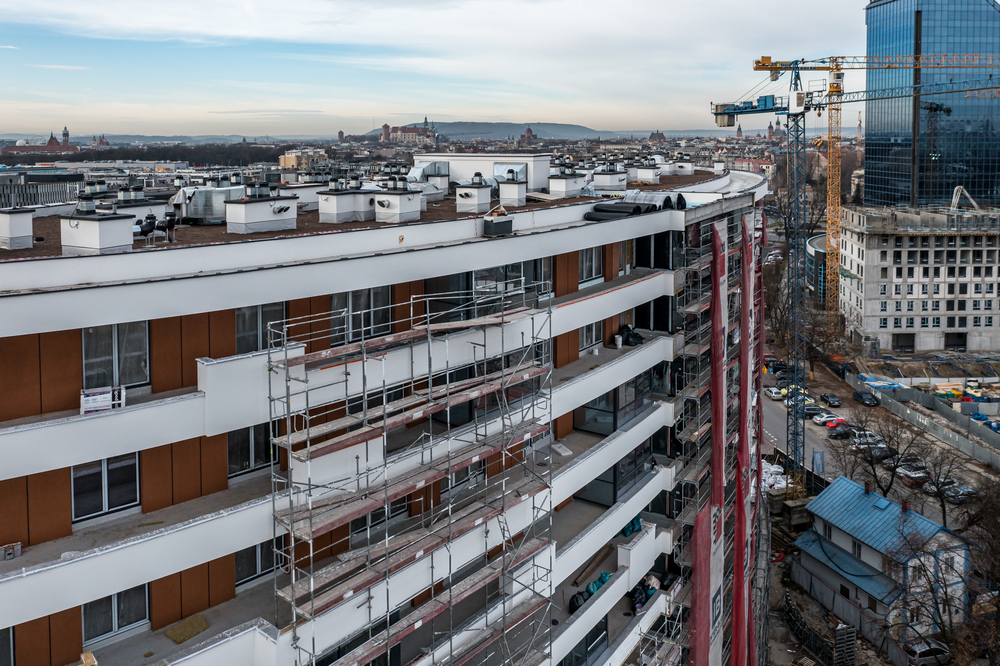

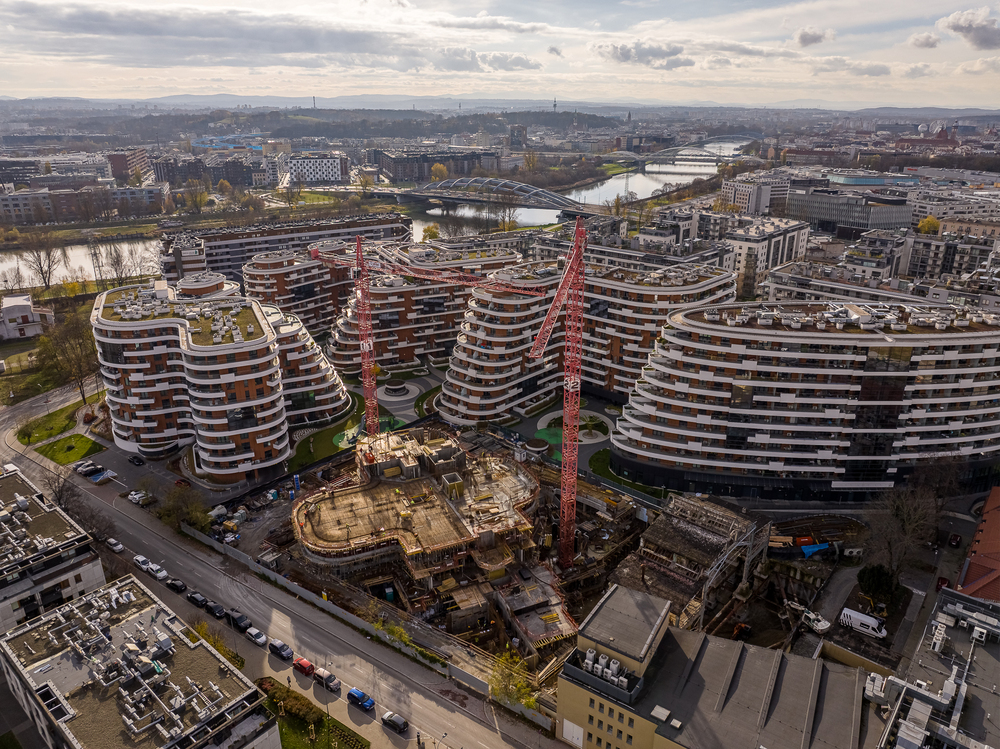

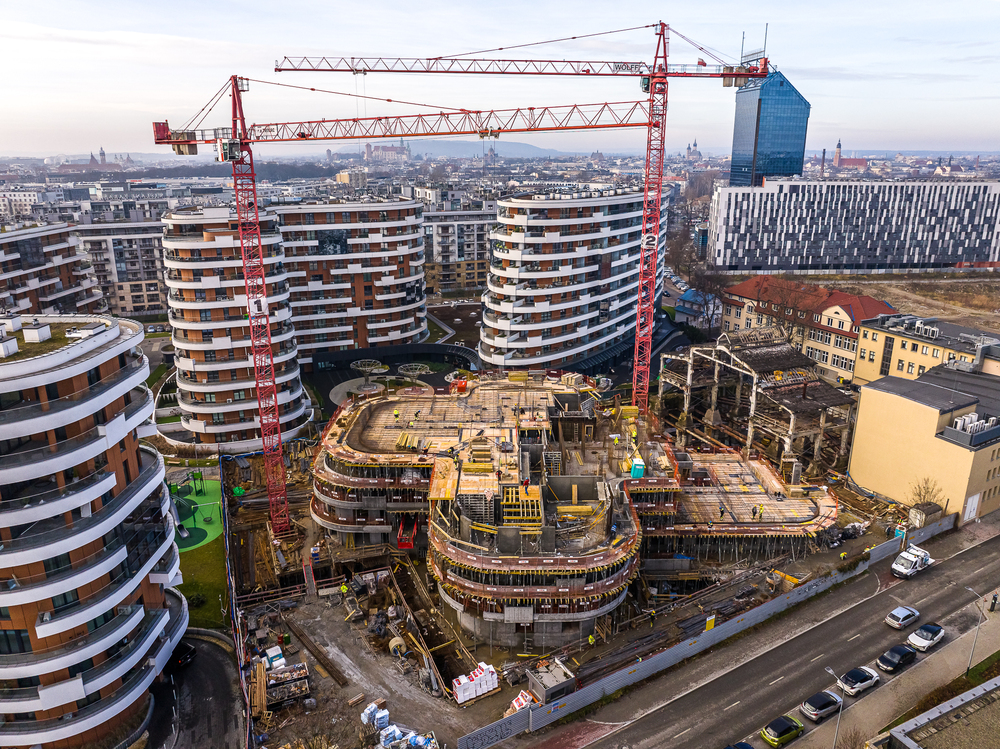

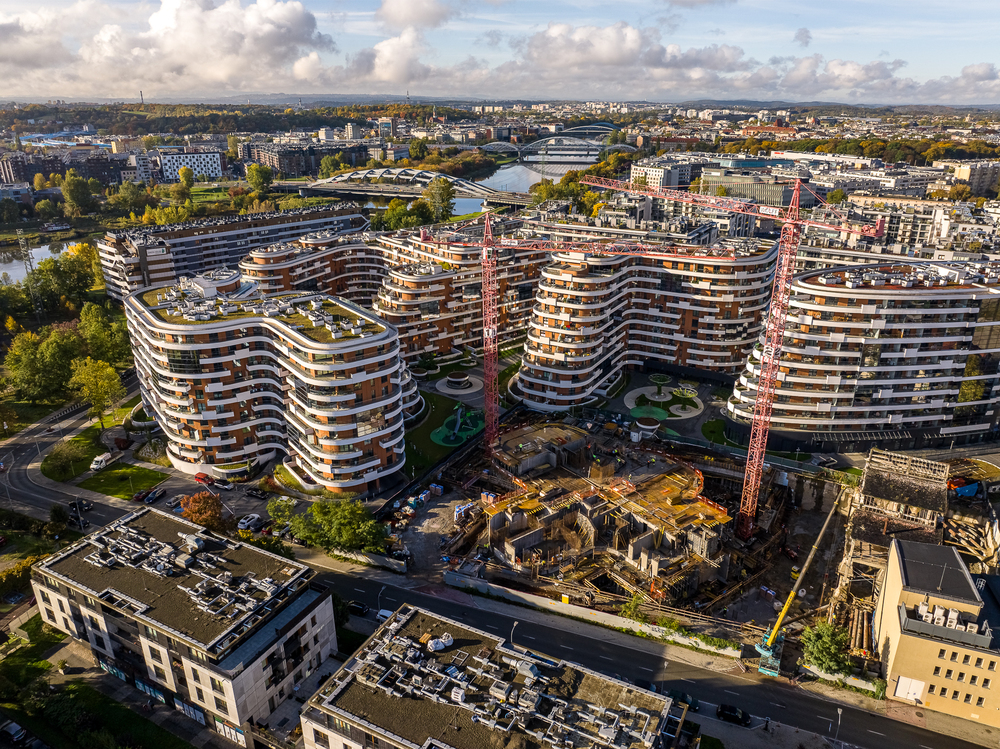

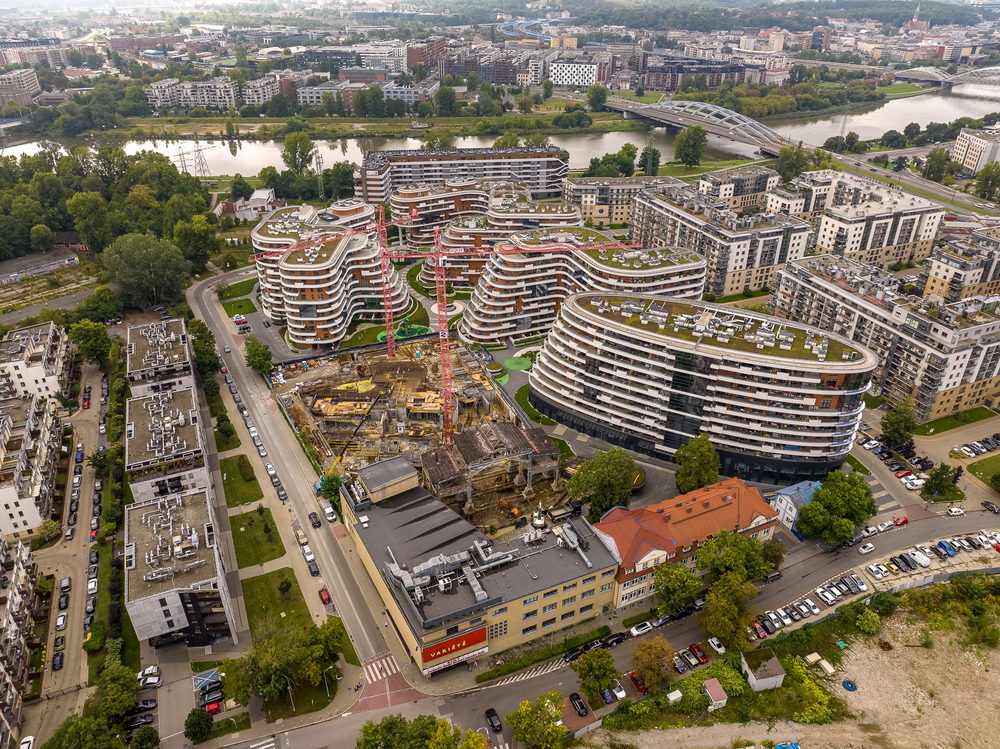

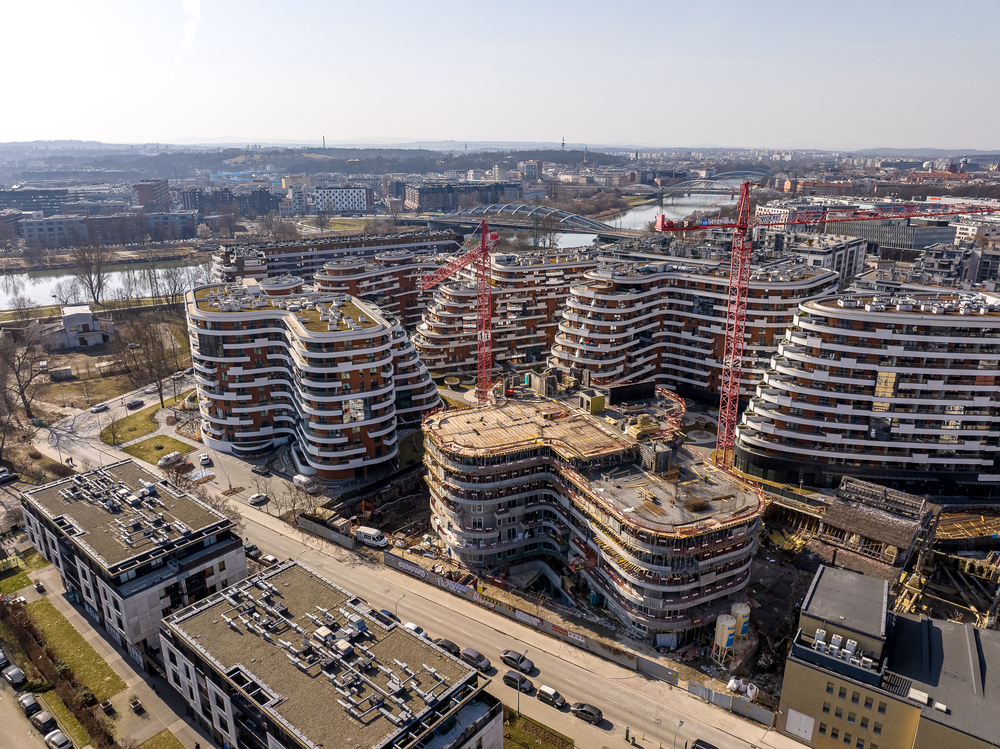

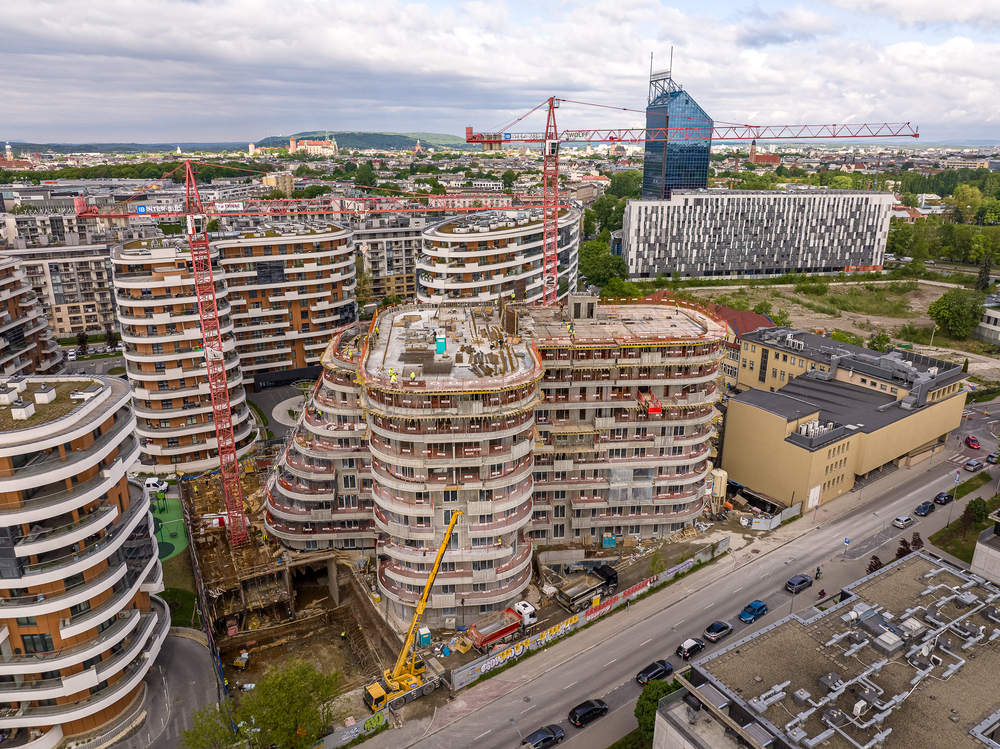

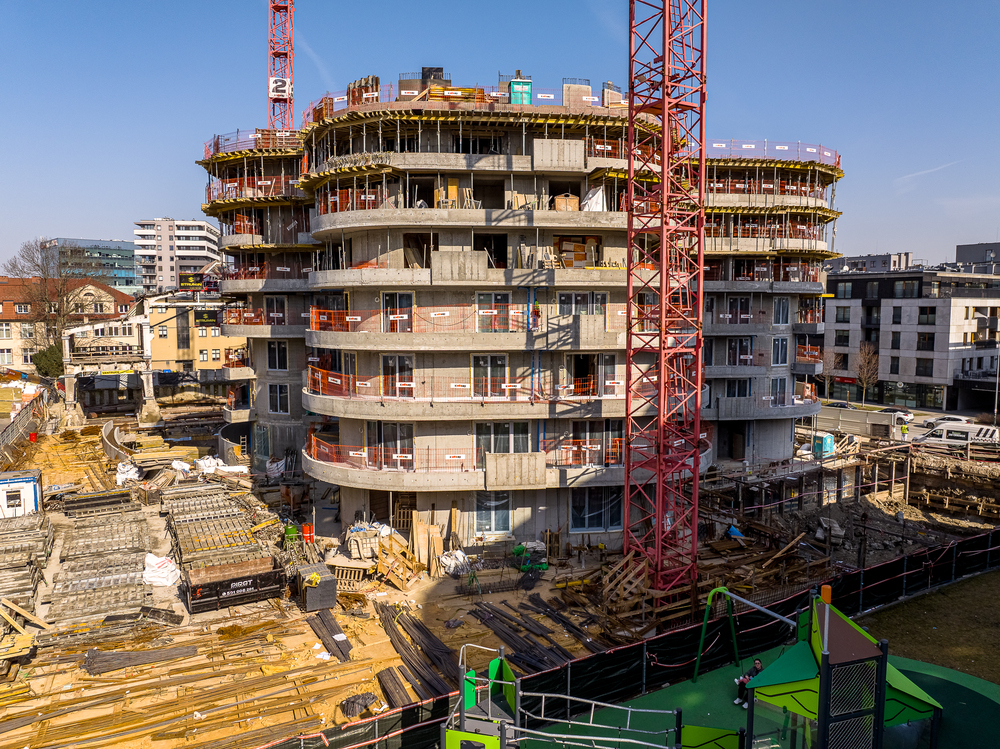

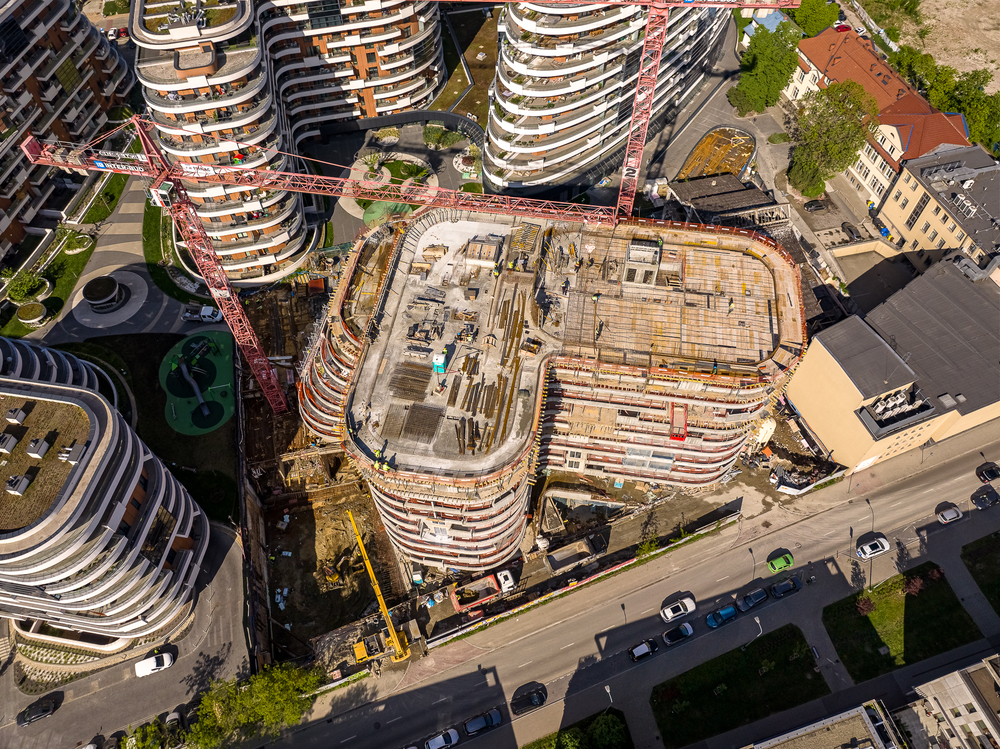

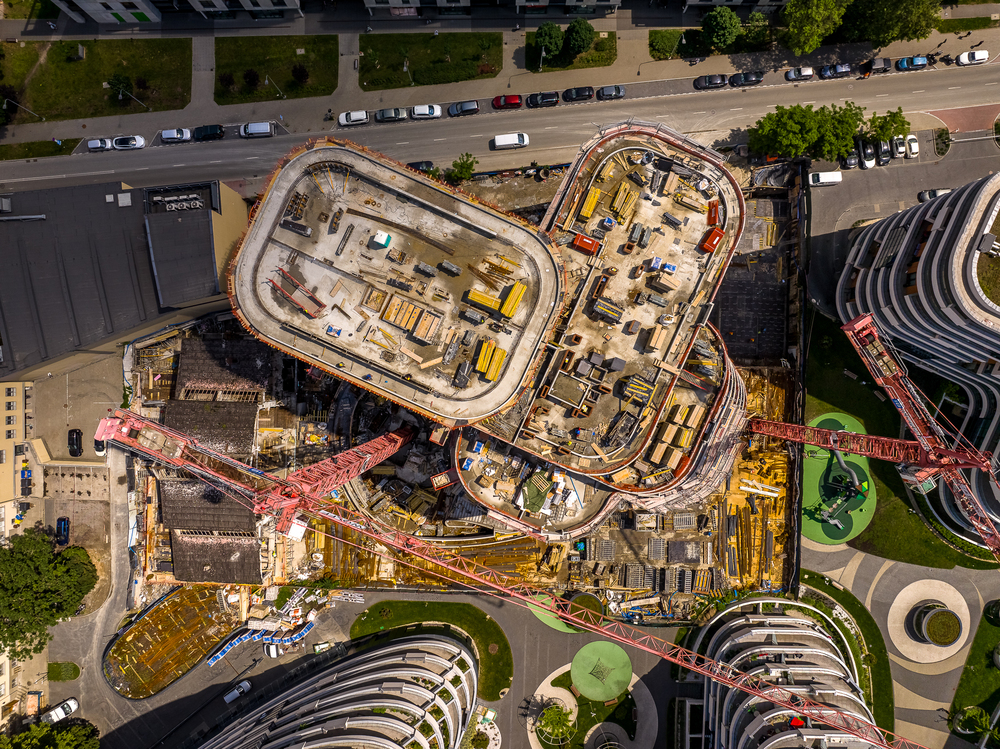

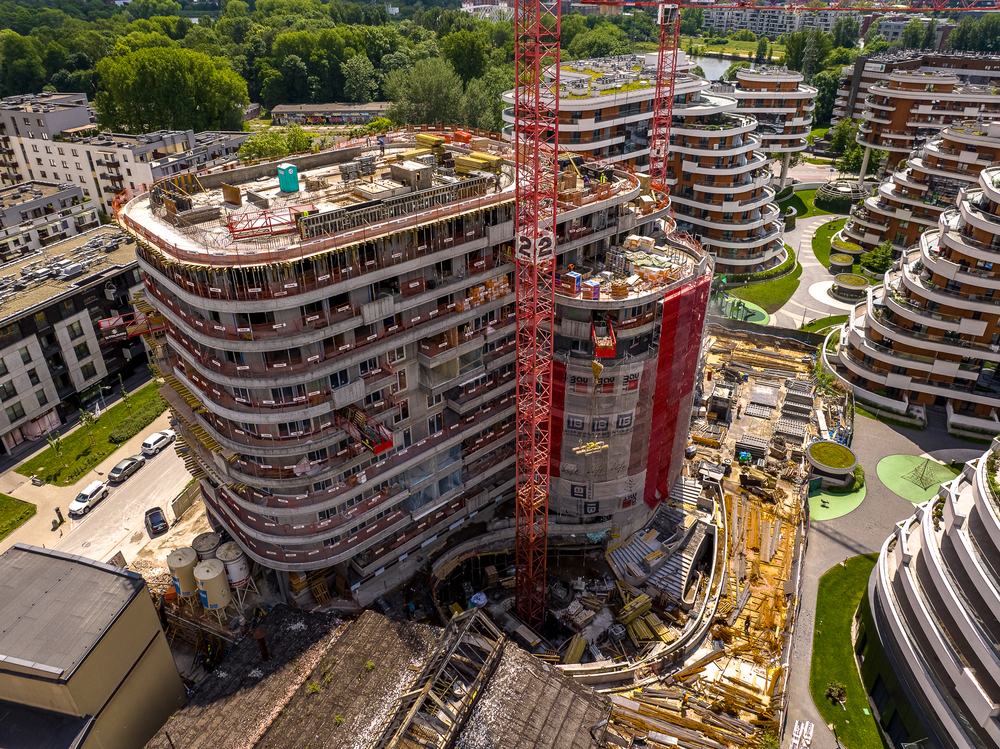

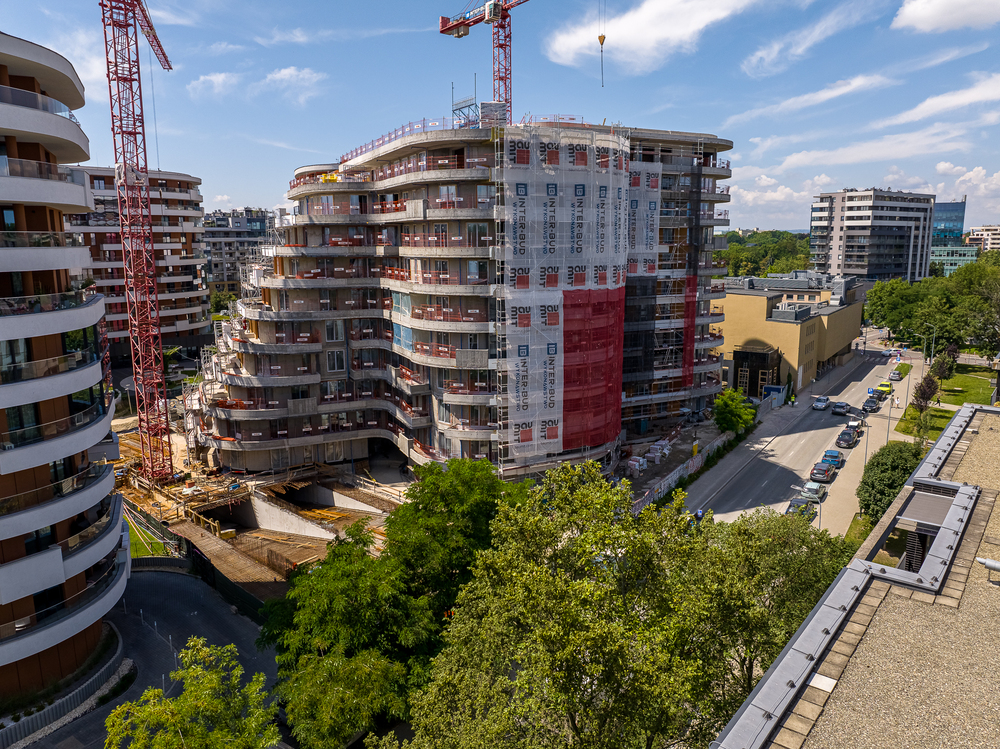

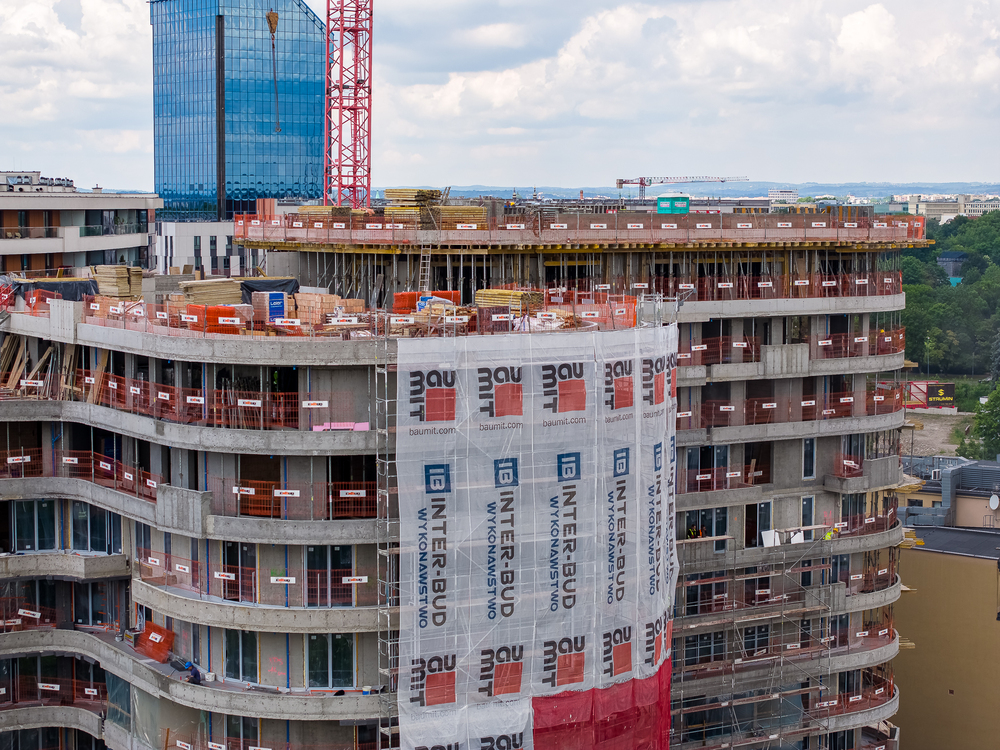

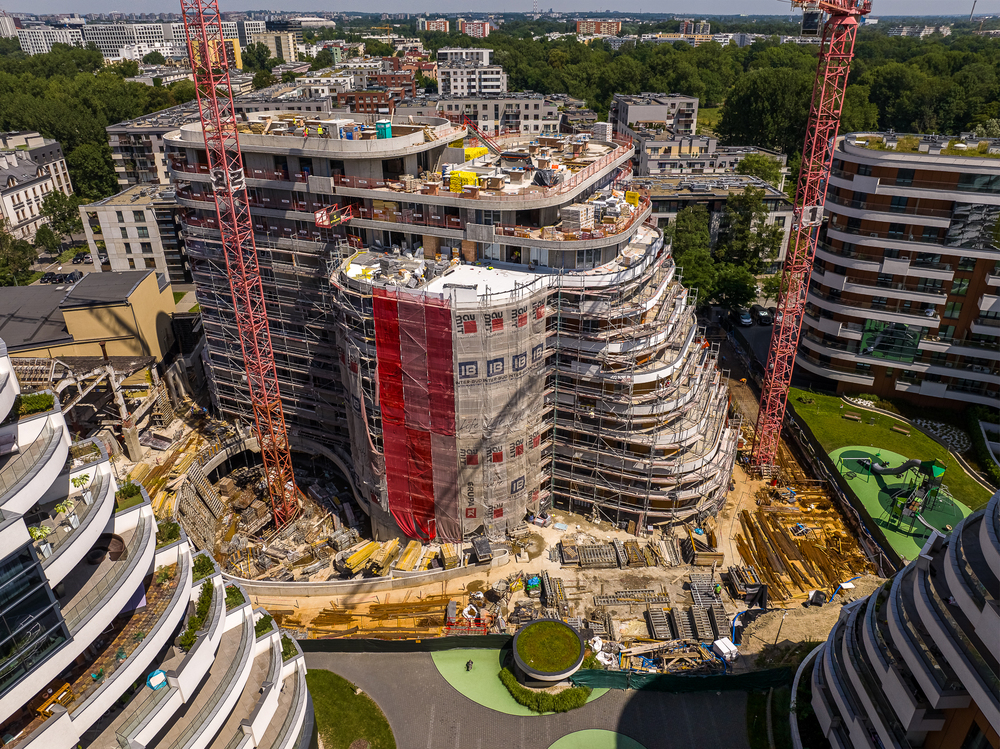

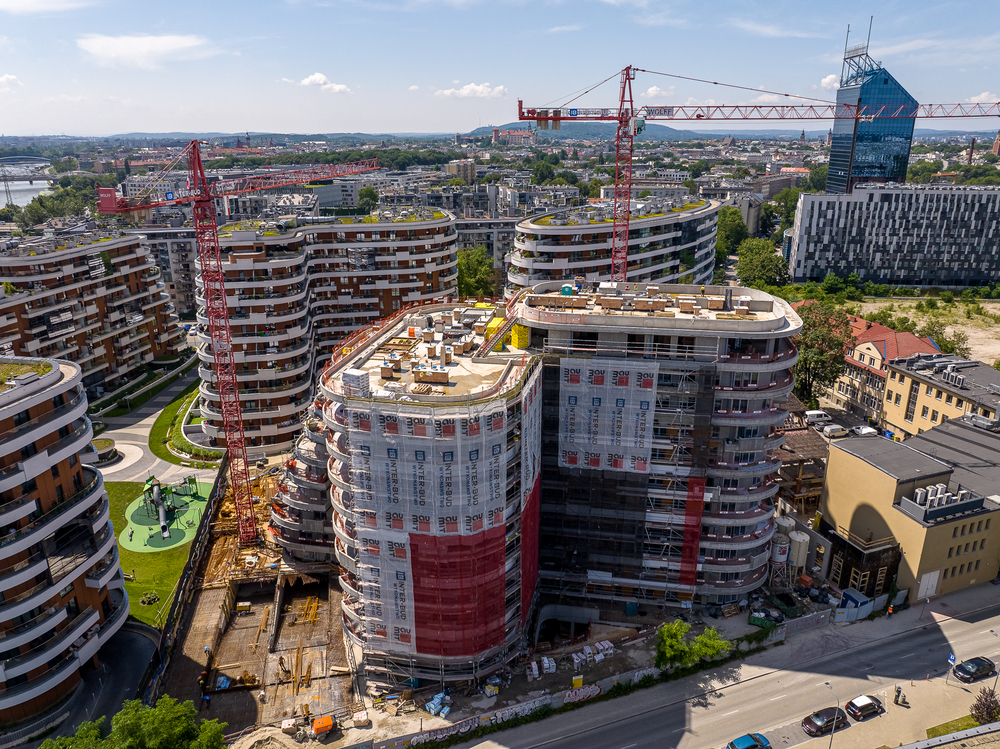

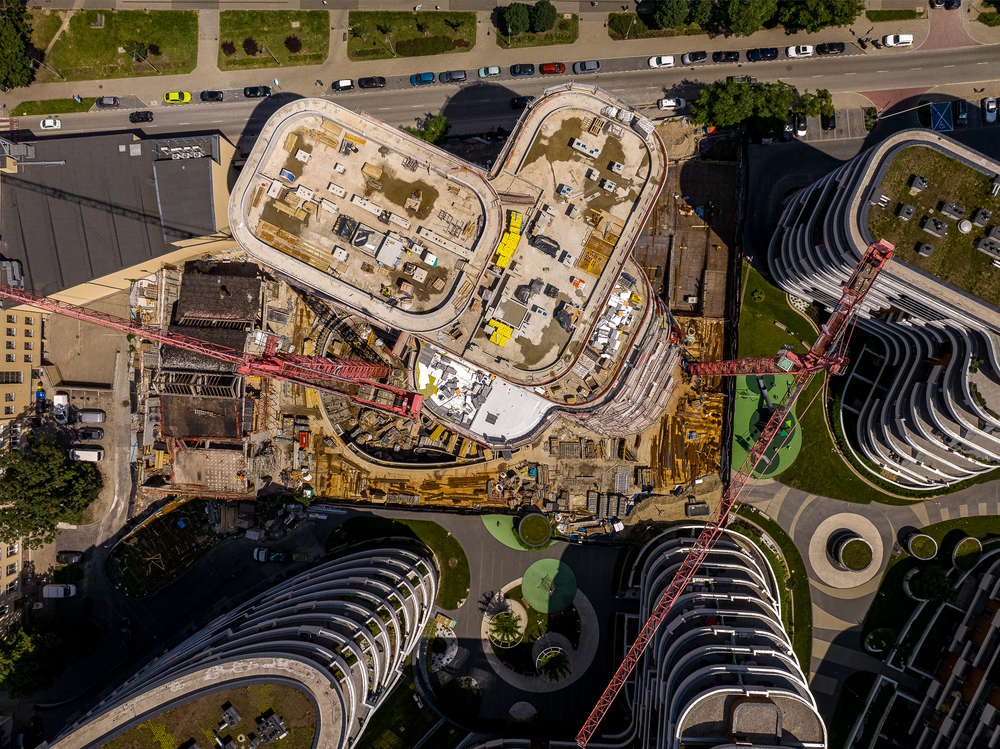

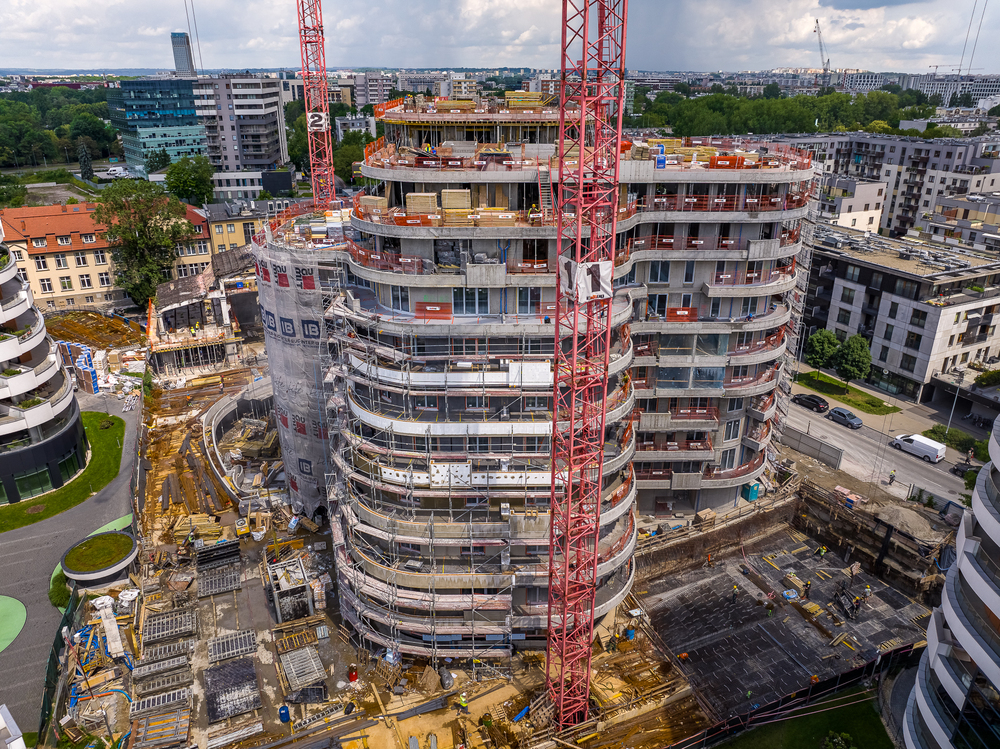

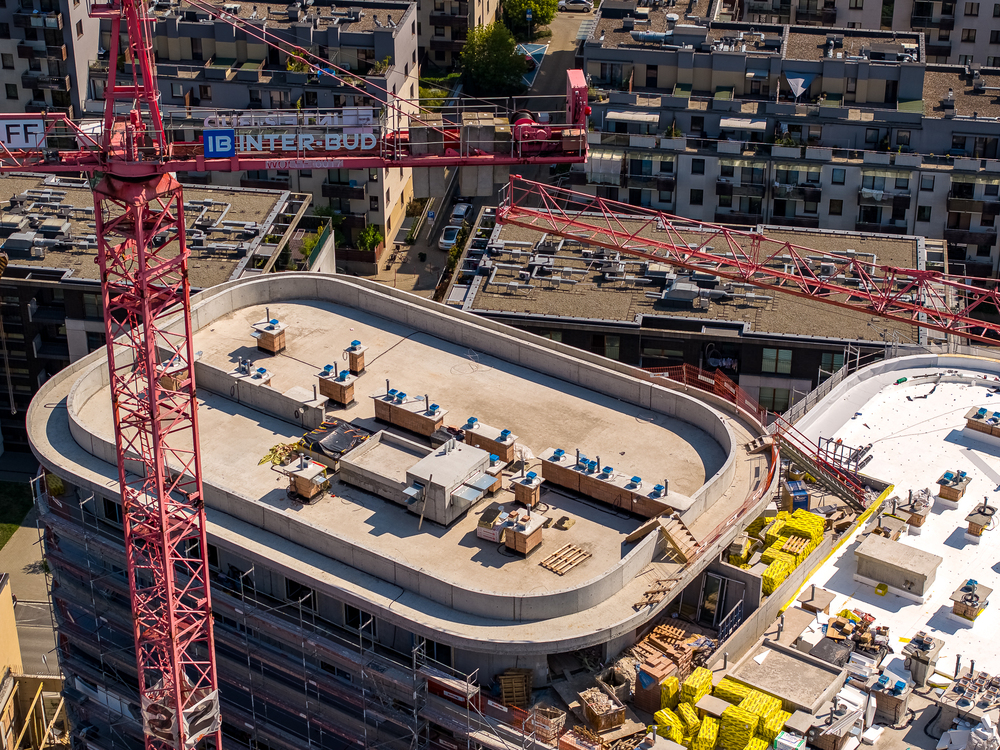

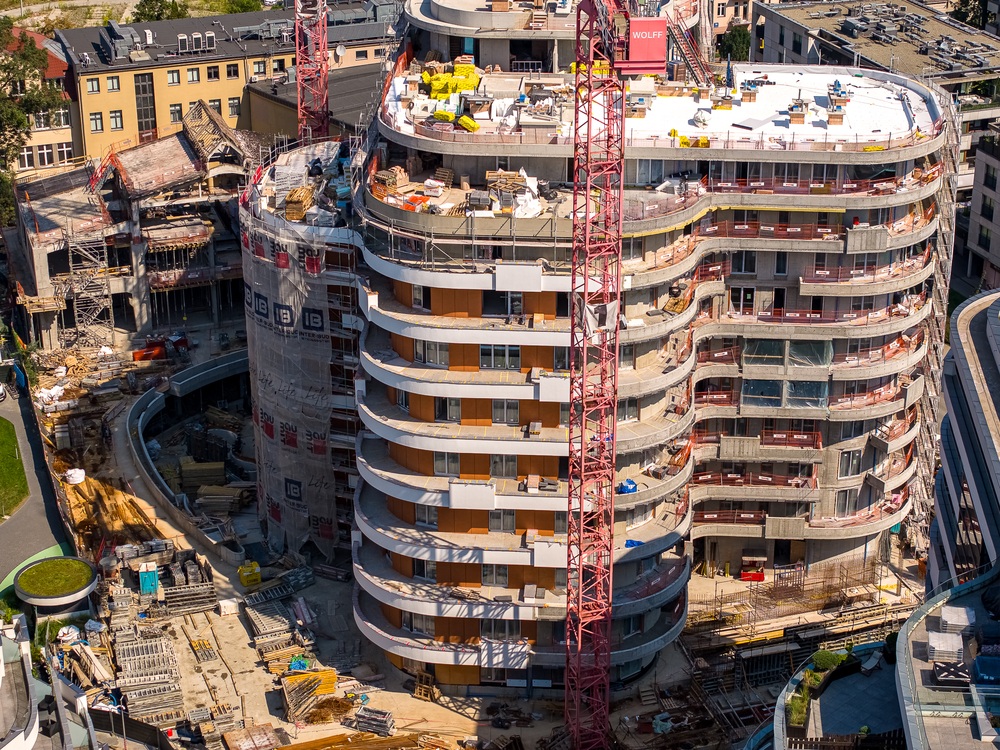

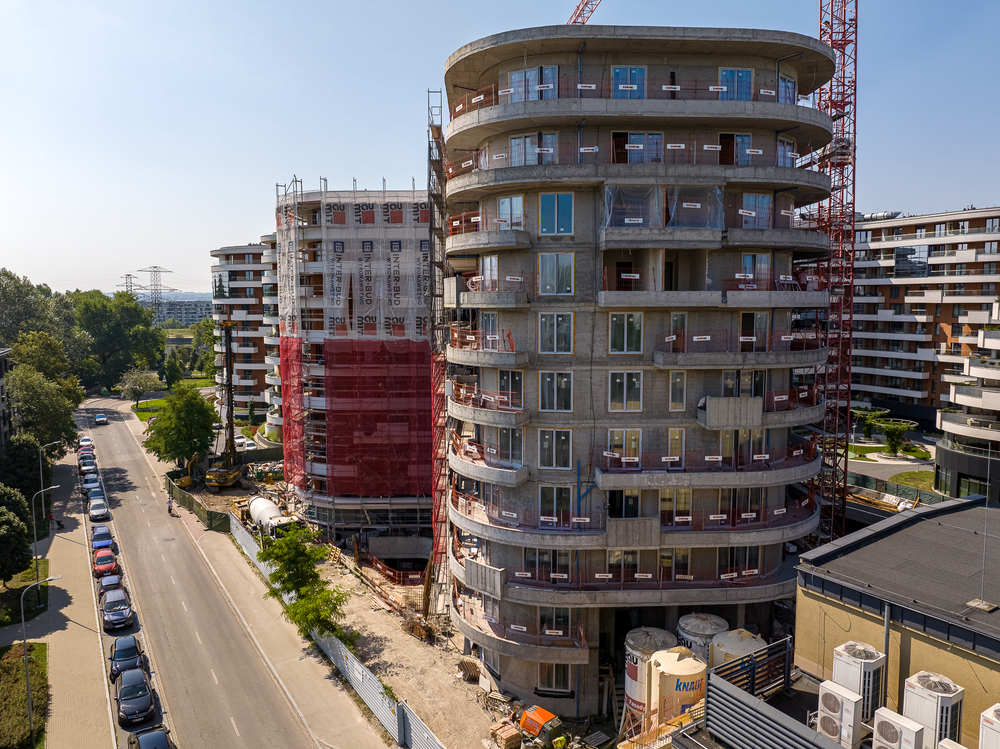

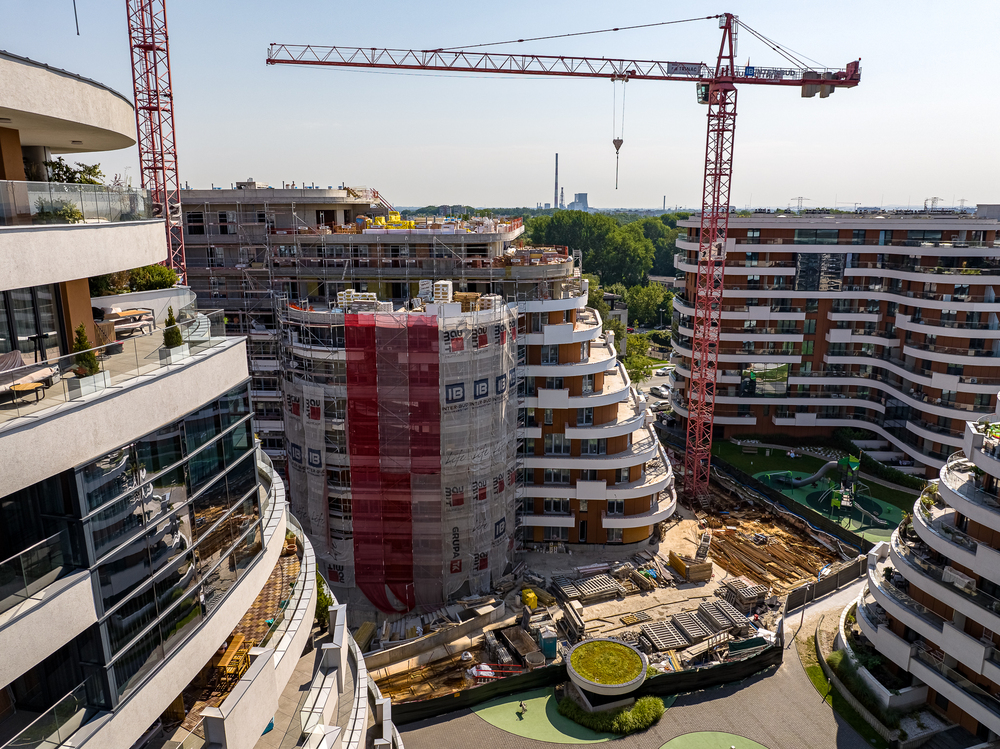

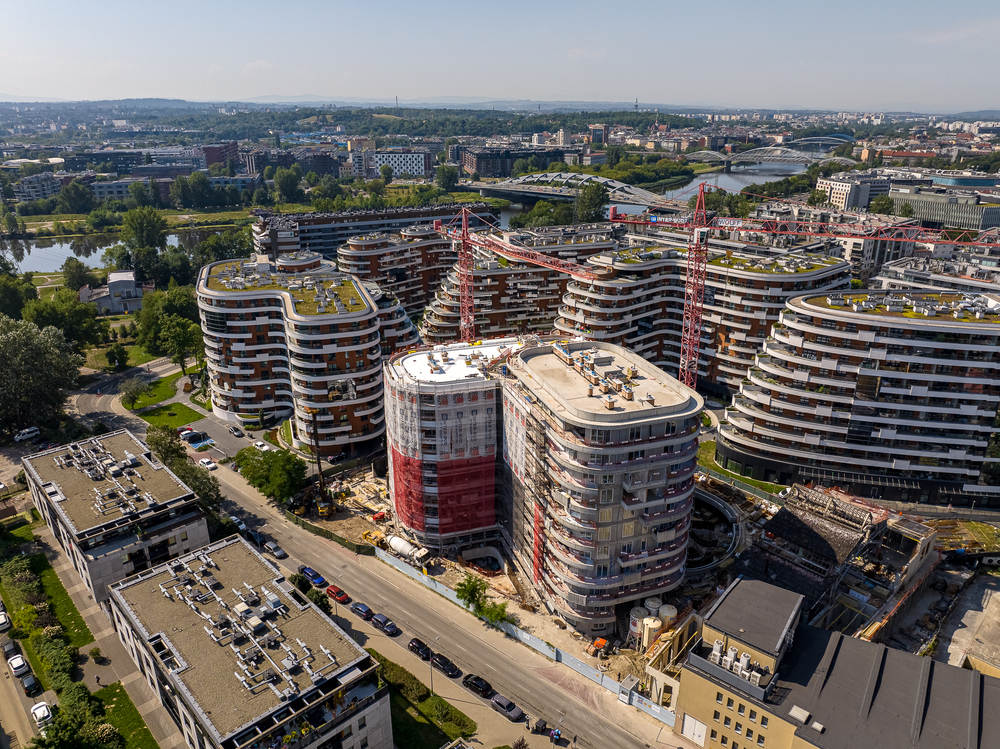

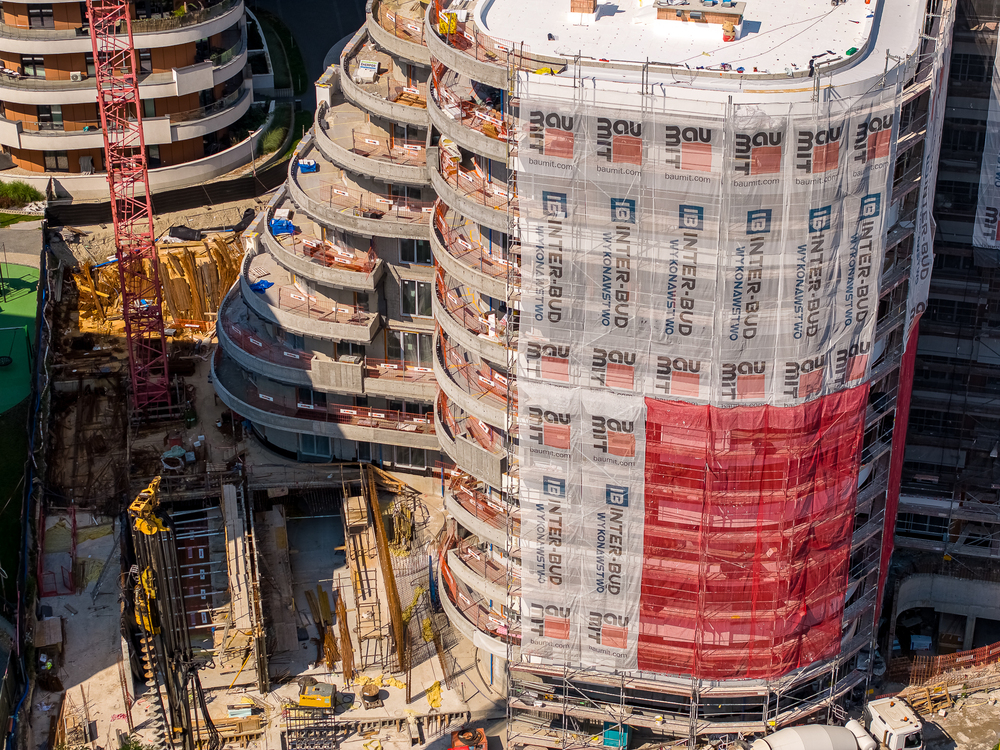

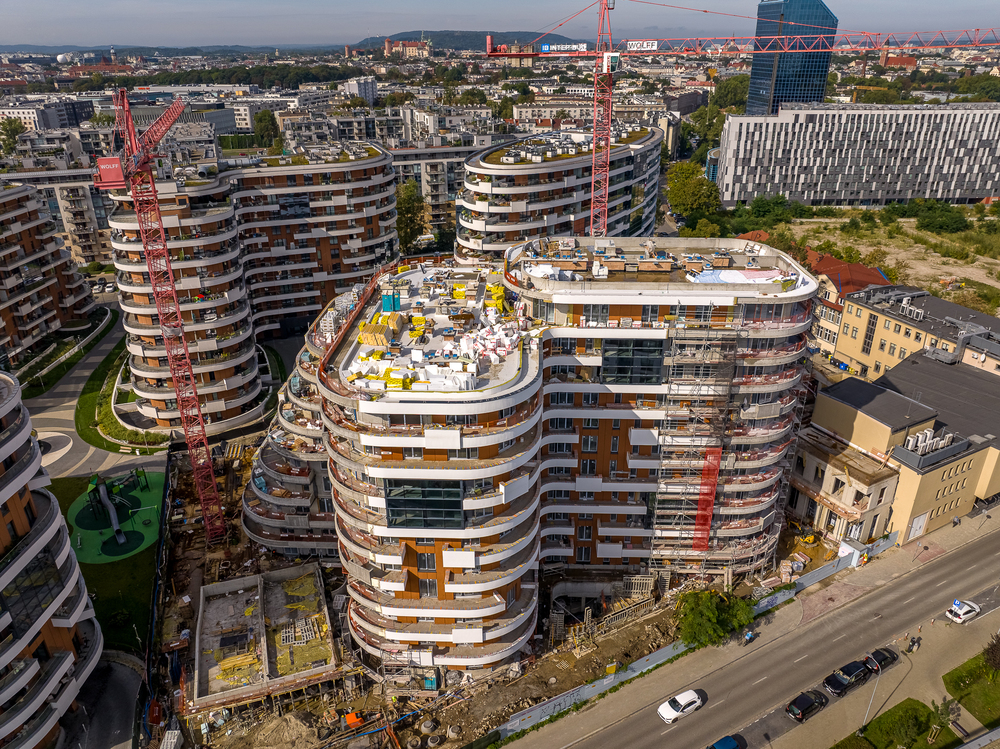

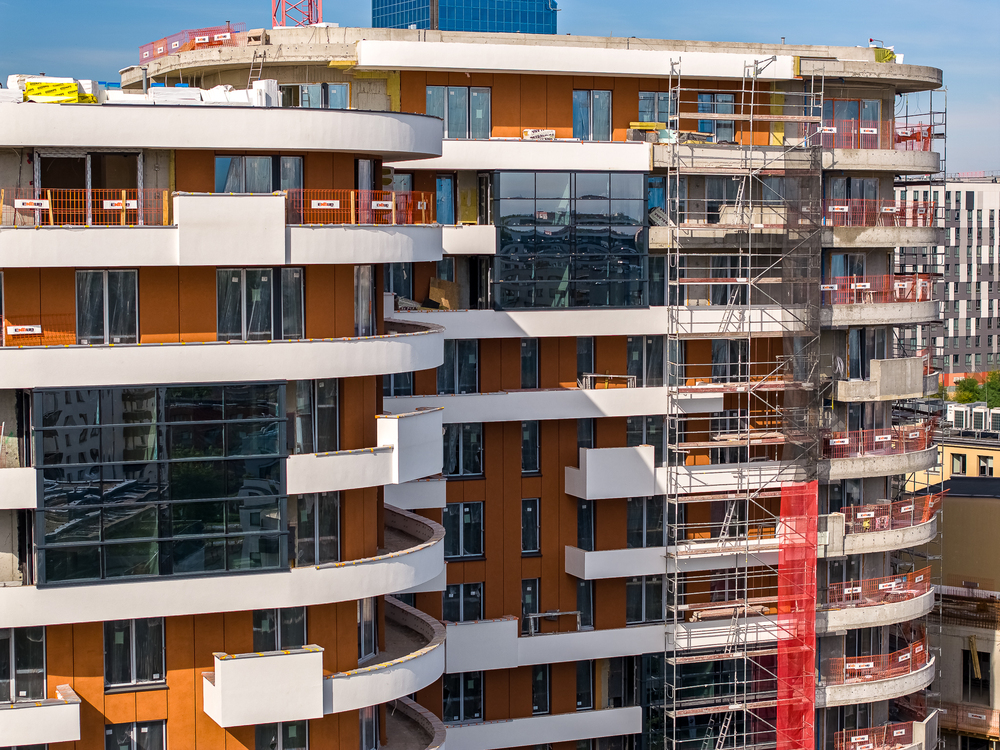

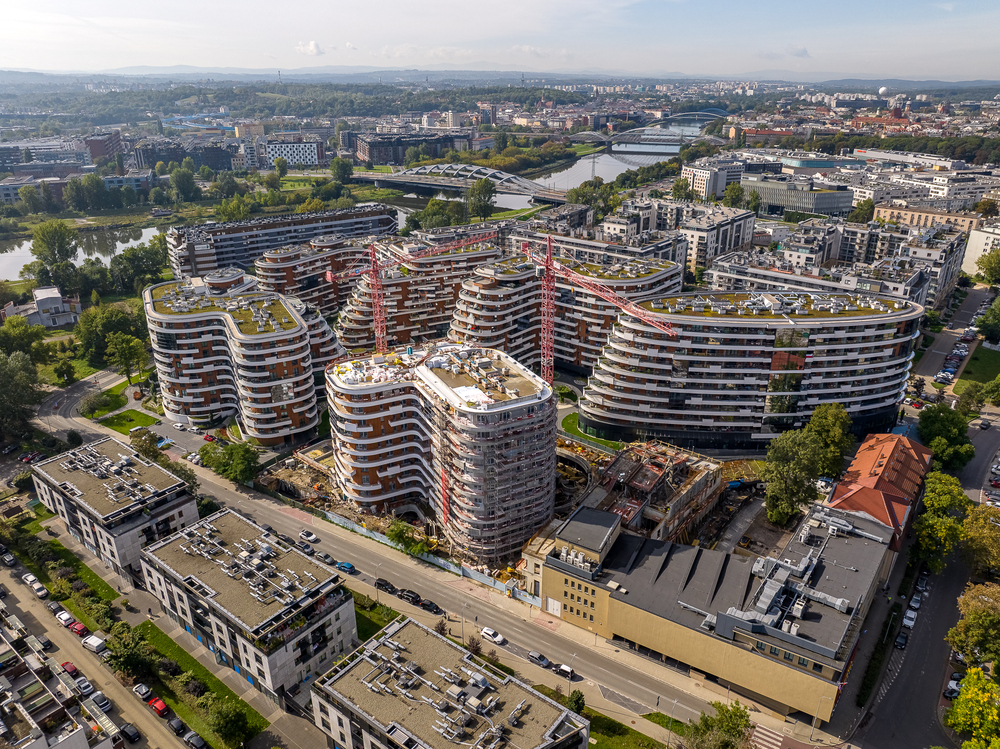

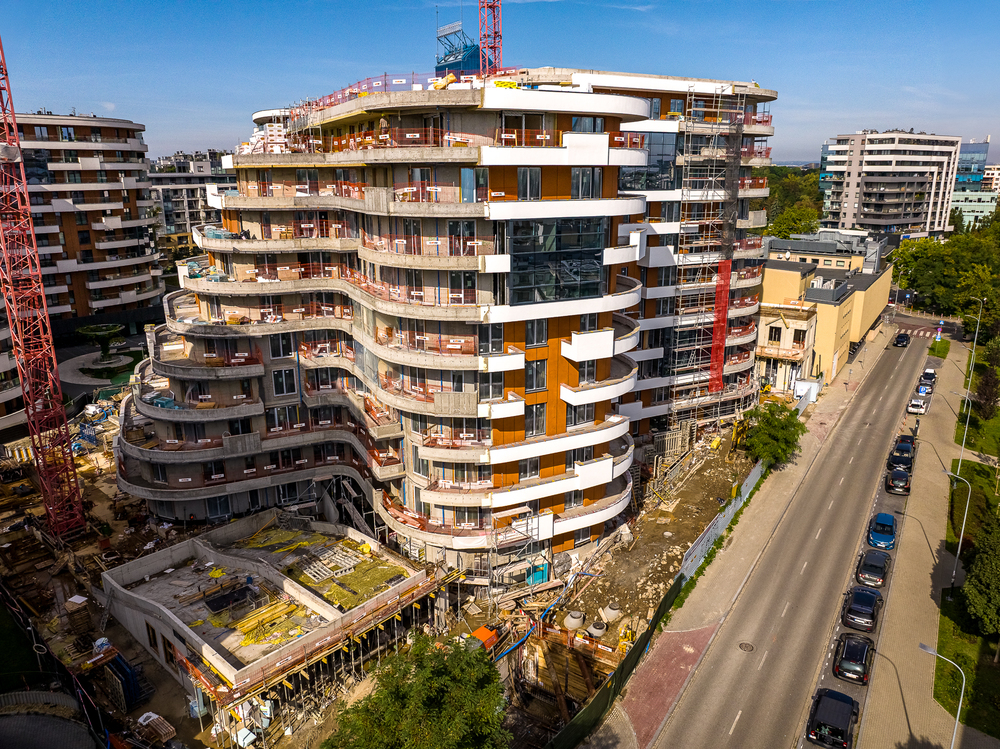

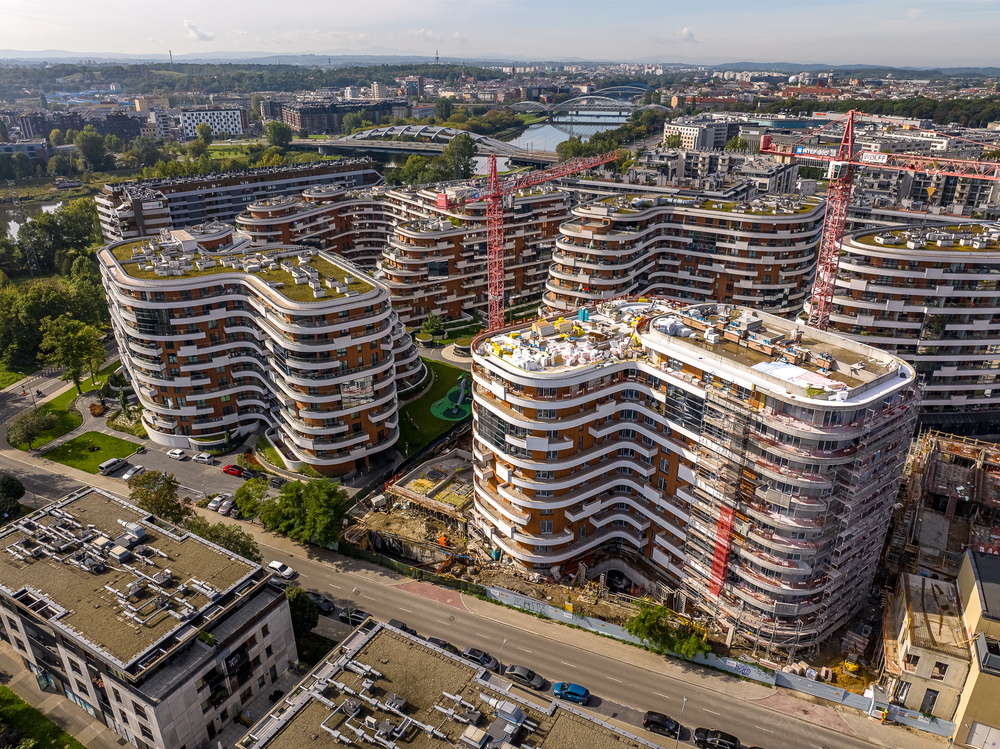

Stan zaawansowania robót na dzień 12.09.2024

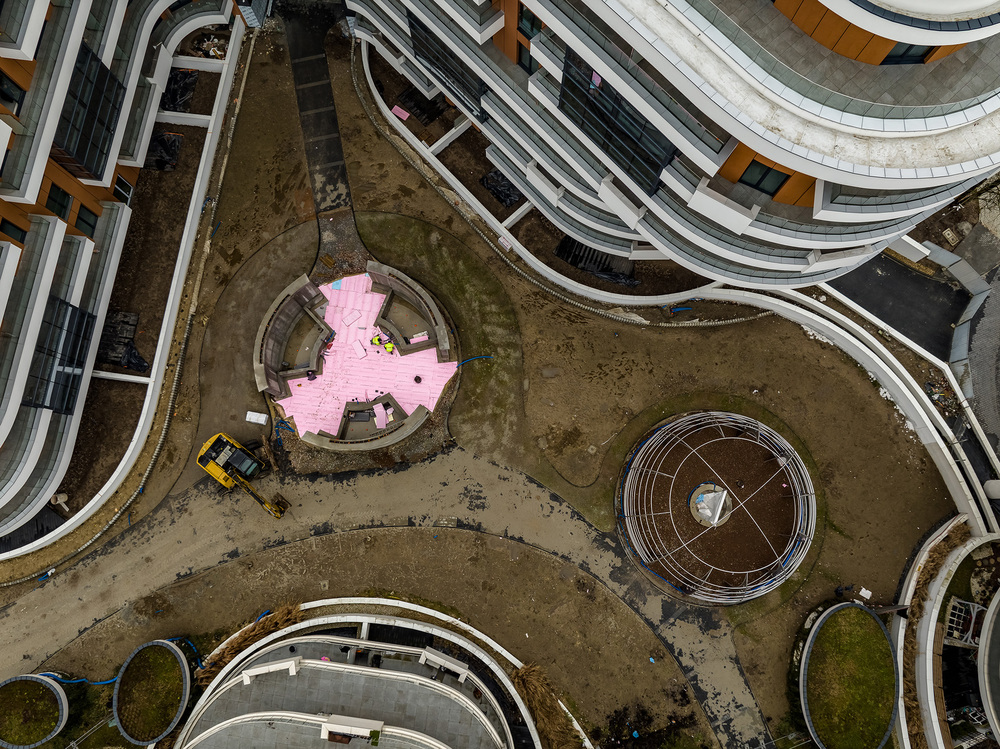

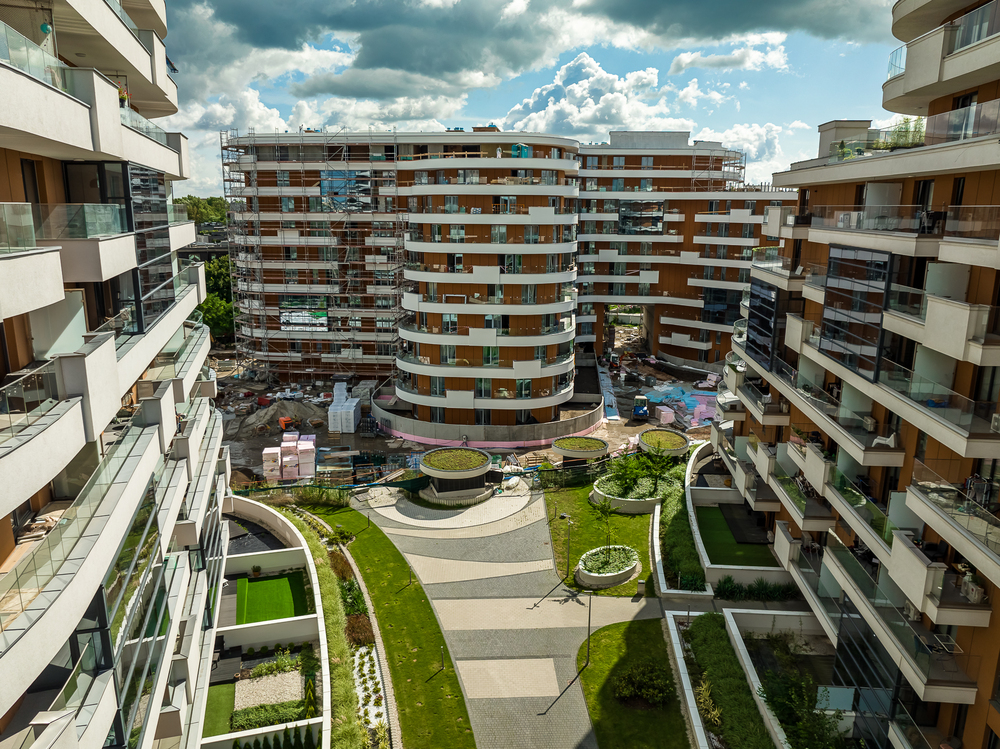

Aktualnie trwają prace zwiazane z zagospodarowaniem terenów wokół budynku (fontanna, trawniki, rabaty, ciągi komunikacyjne)
Stan zaawansowania robót na dzień 15.07.2024
Aktualnie trwają prace zwiazane z zagospodarowaniem terenów wokół budynku ( tęznia solankowa, foontanna, trawniki, rabaty, ciągi komunikacyjne)

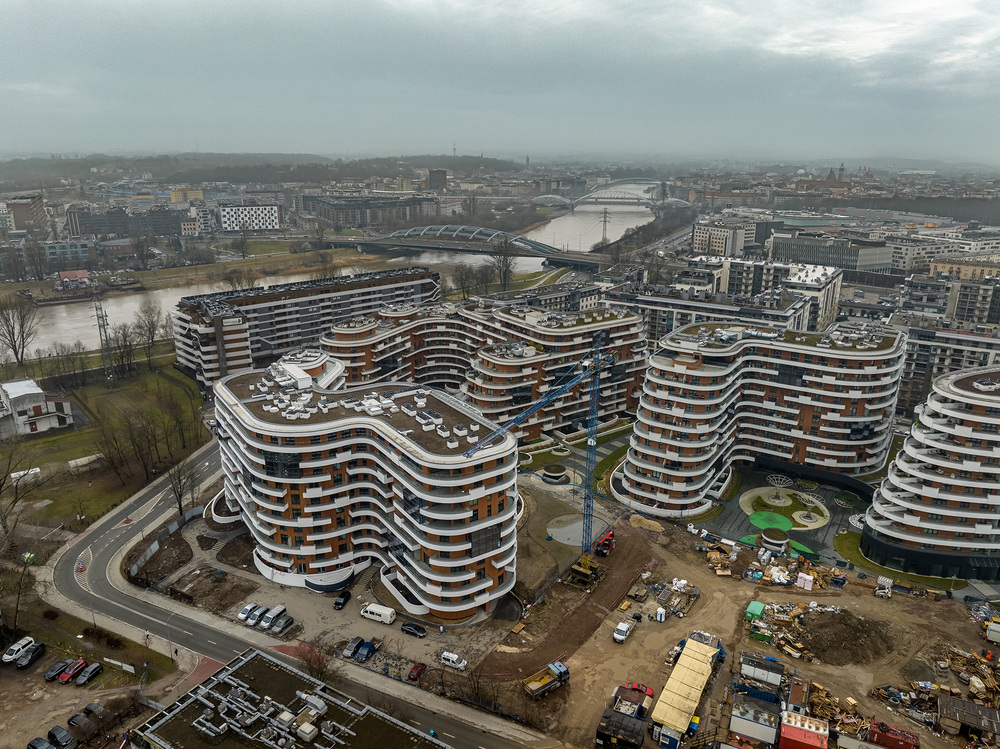

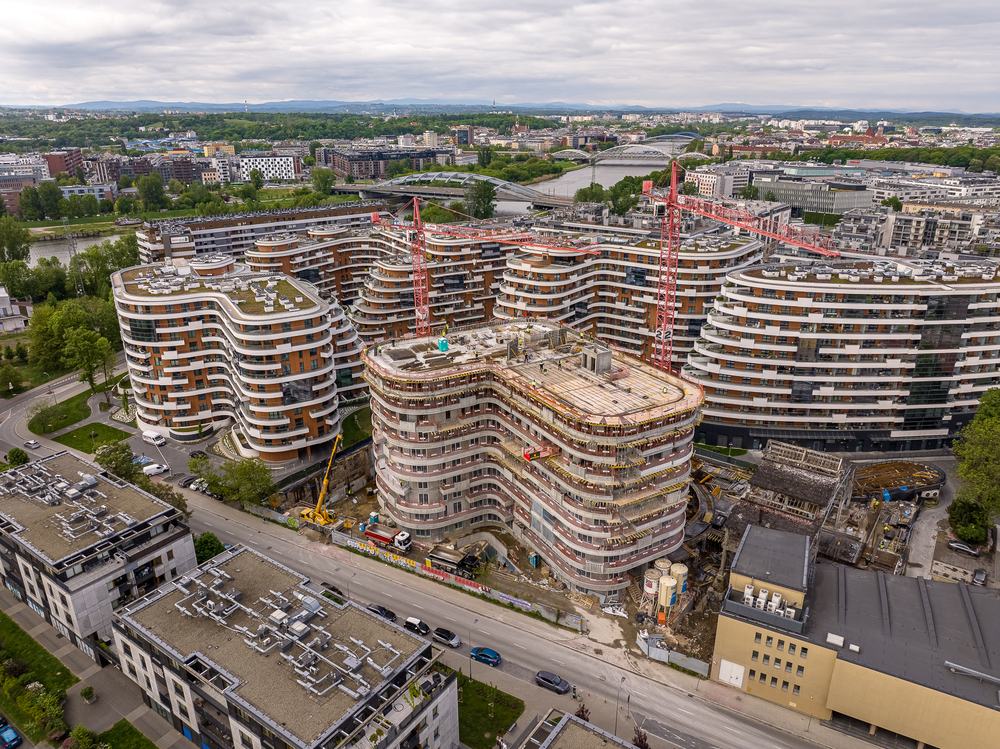

Stan zaawansowania robót na dzień 08.05.2024
Aktualnie trwają prace zwiazane z zagospodarowaniem terenów wokół budynku ( tęznia solankowa, foontanna, trawniki, rabaty, ciągi komunikacyjne)

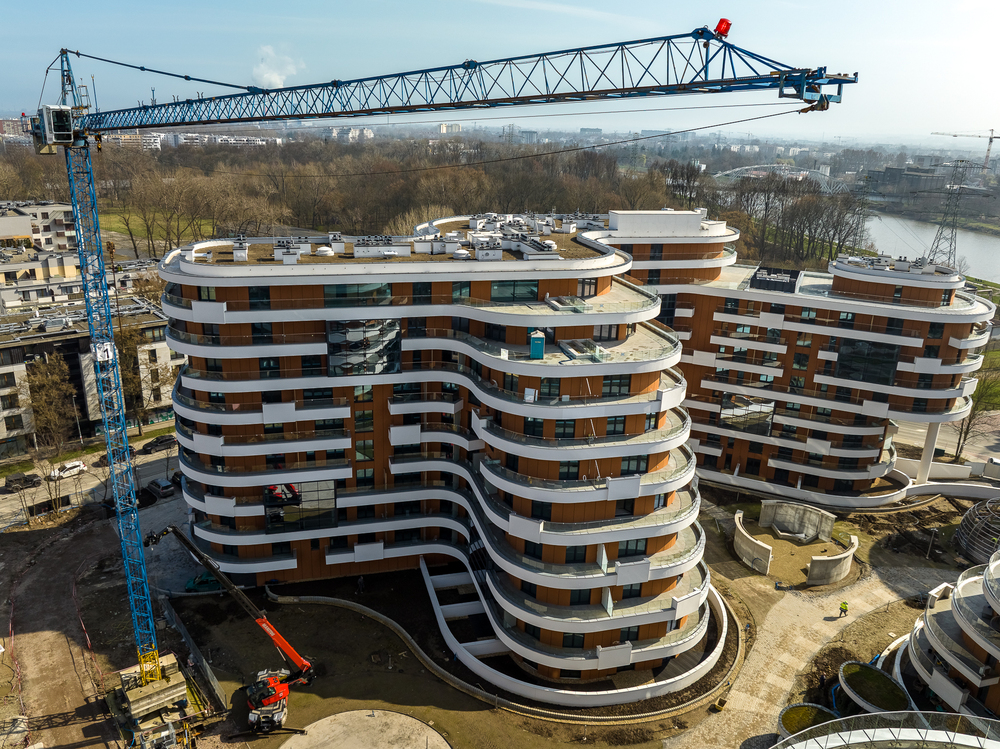

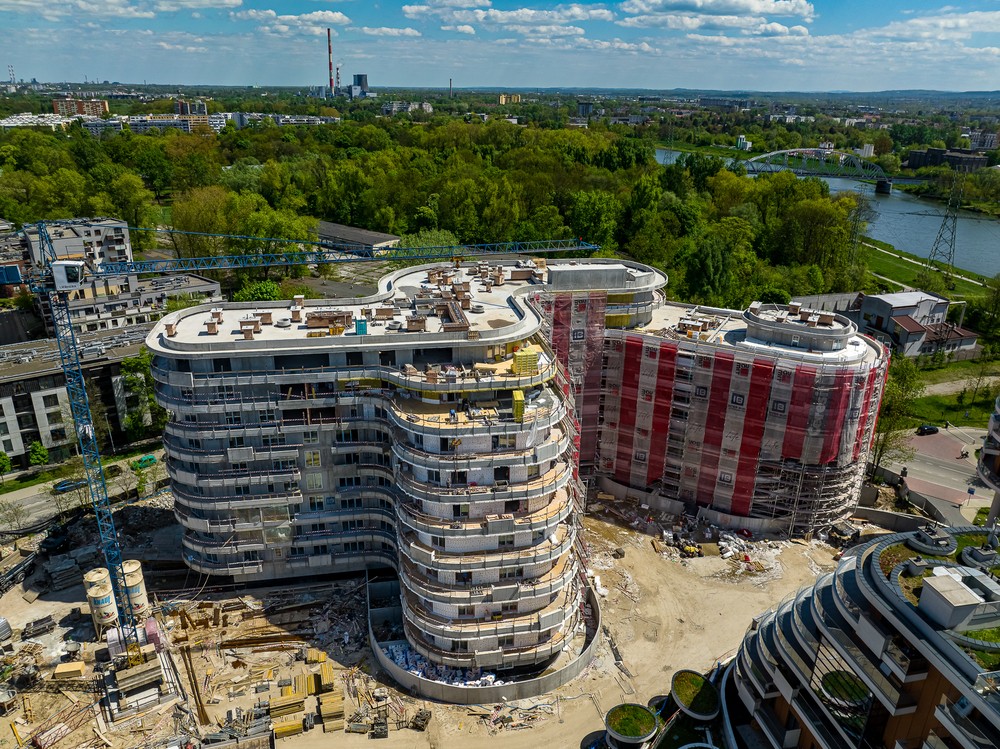

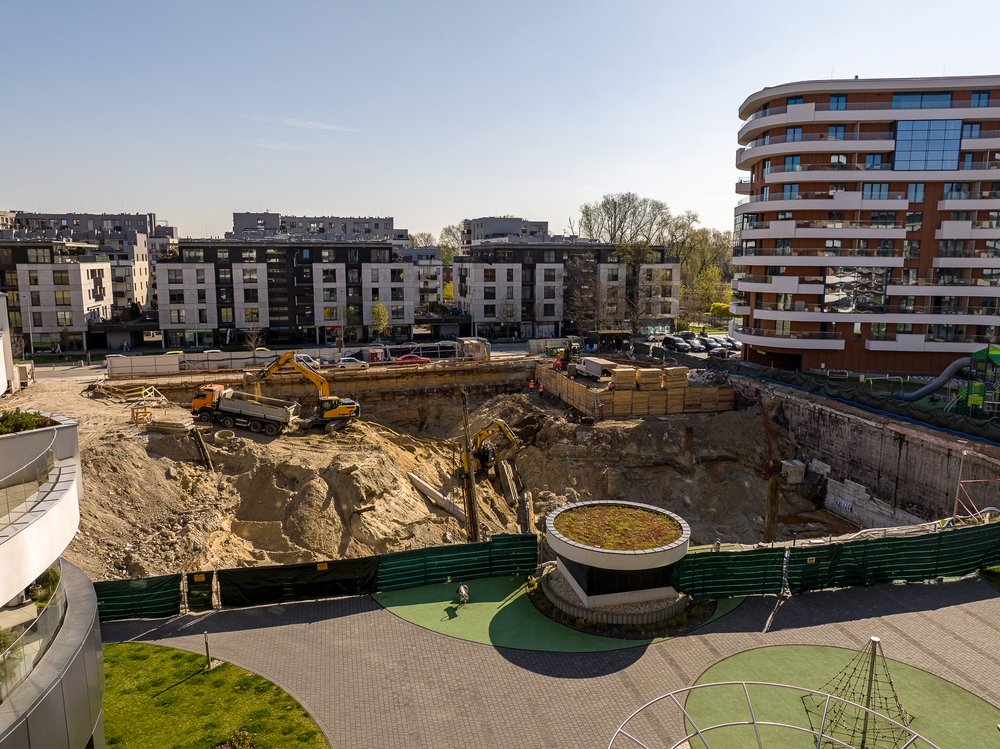

Stan zaawansowania robót na dzień 14.04.2024 r.

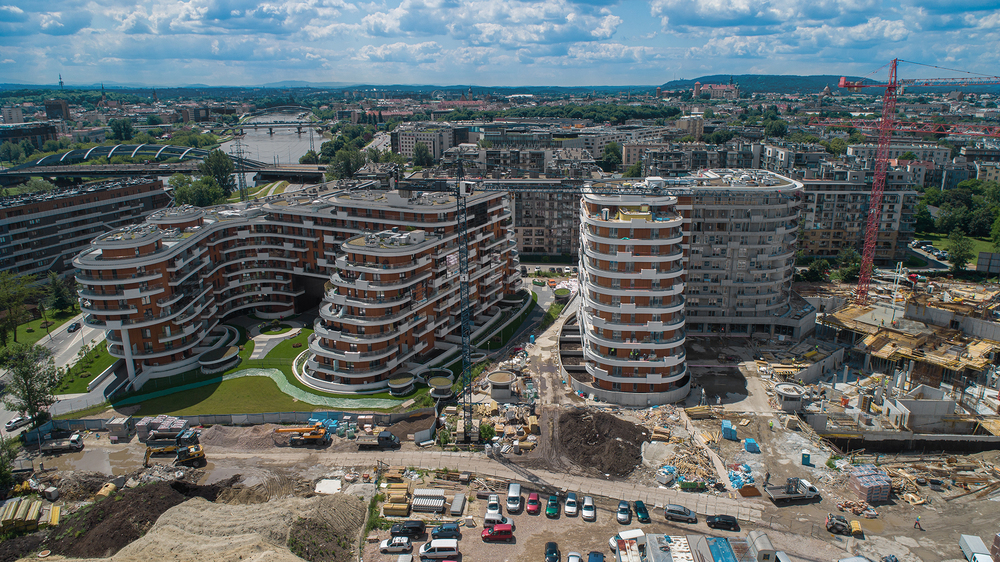

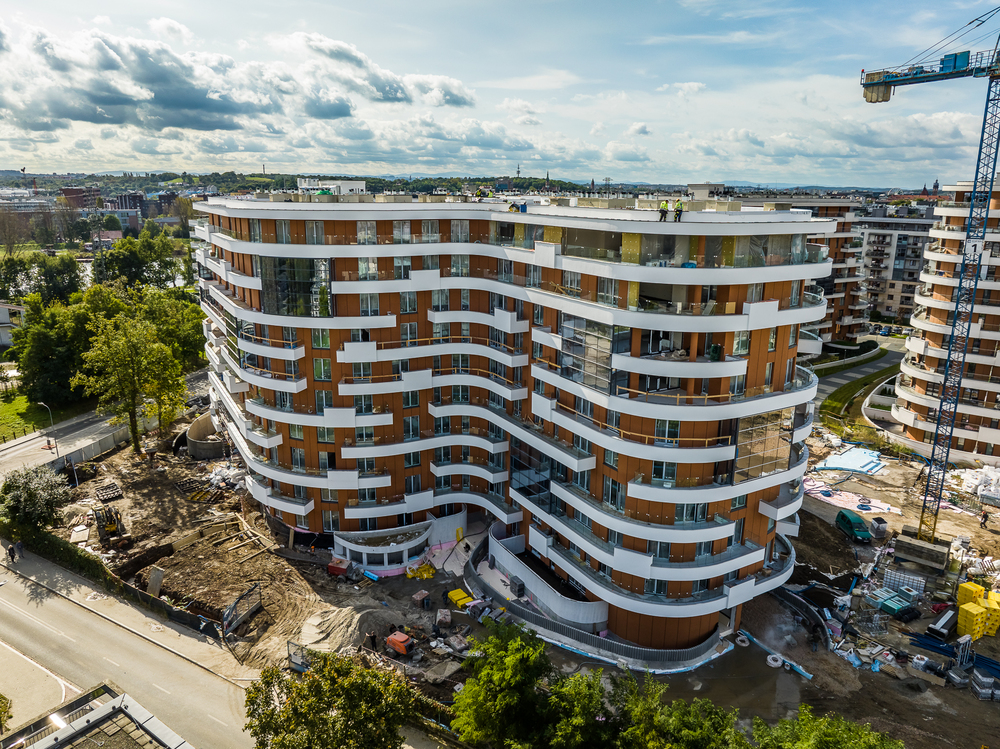

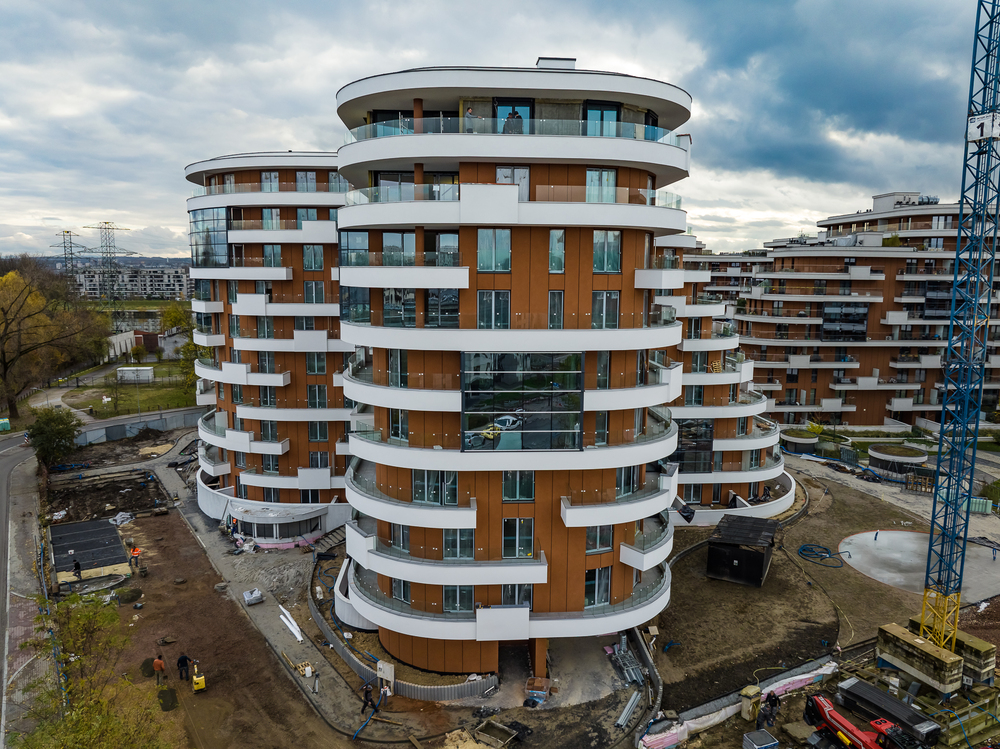

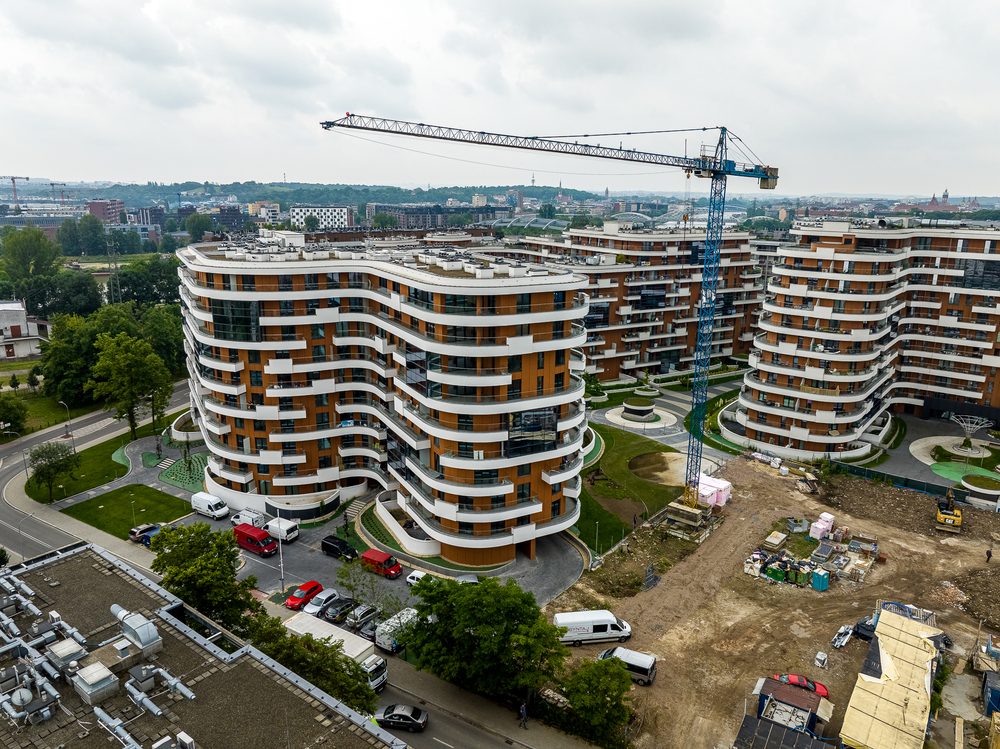

Budowa budynku B została zakończona, budynek uzyskał prawomocne pozwolenie na użytkowanie. Aktualnie trwają prace zwiazane z zagospodarowaniem terenów wokół budynku ( tęznia solankowa, foontanna, trawniki, rabaty, ciągi komunikacyjne)

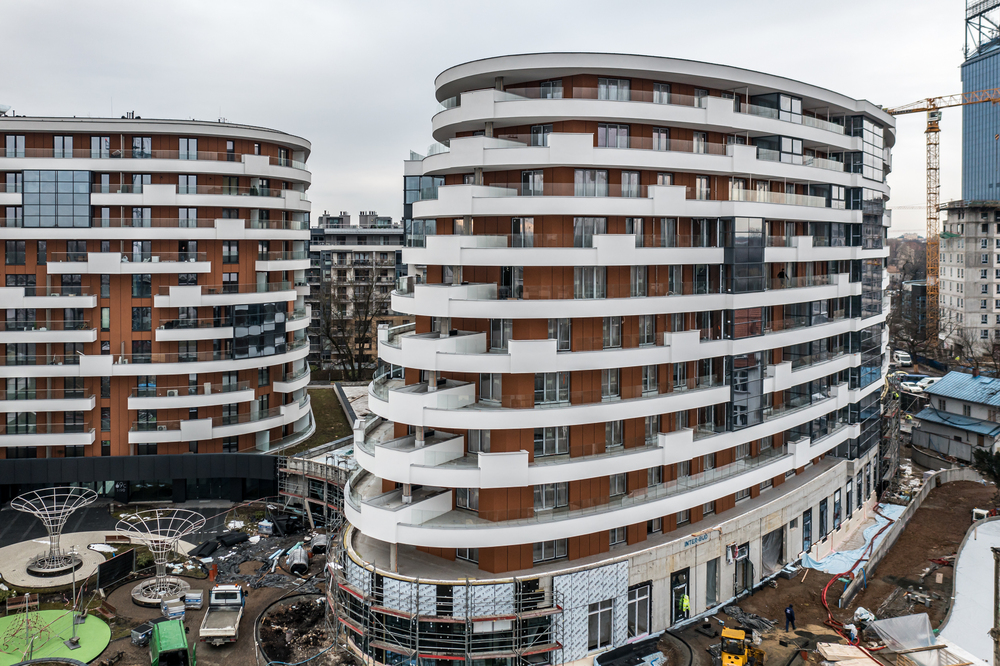

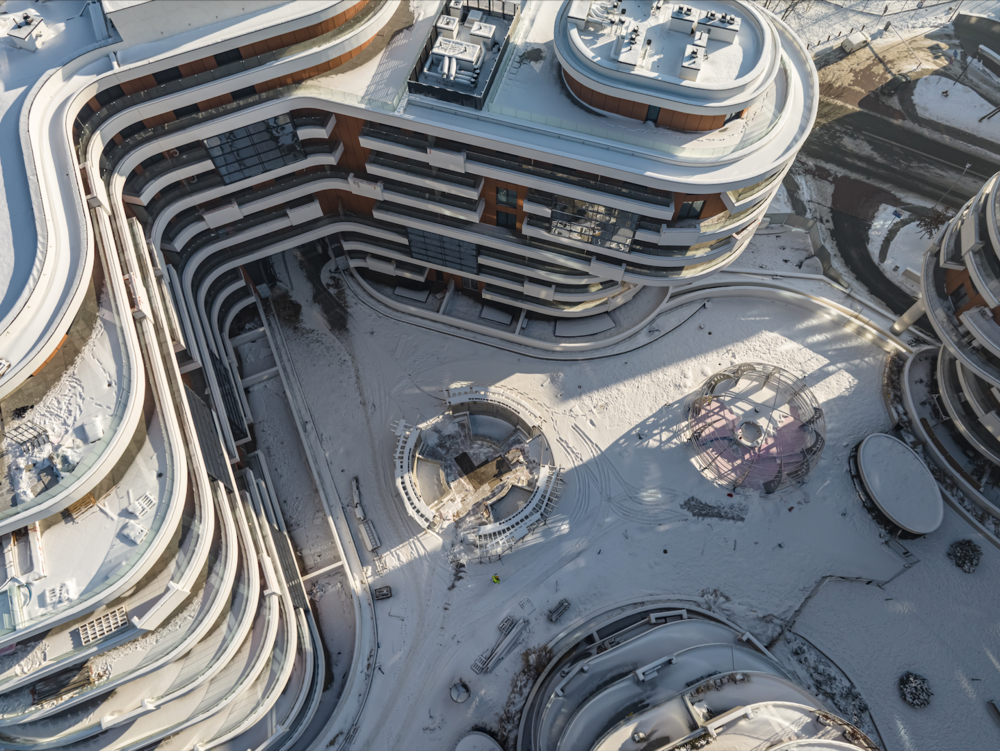

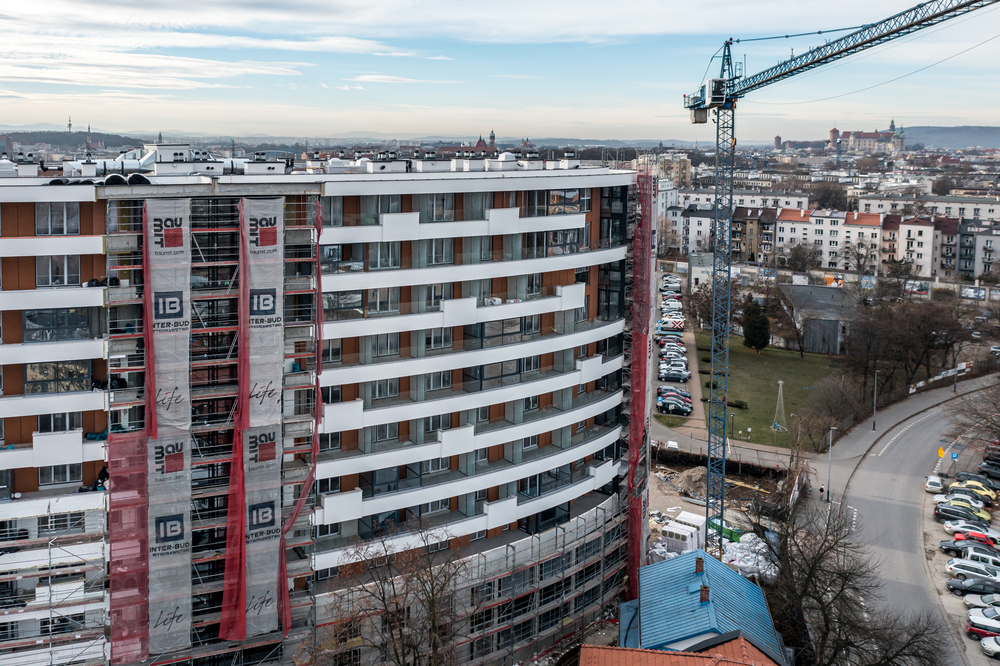

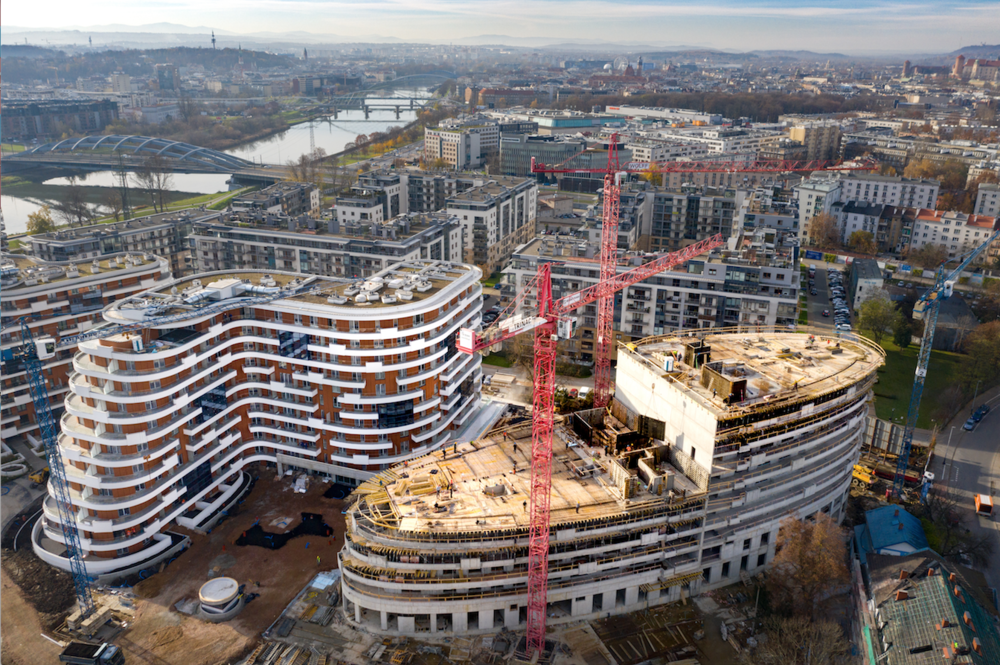

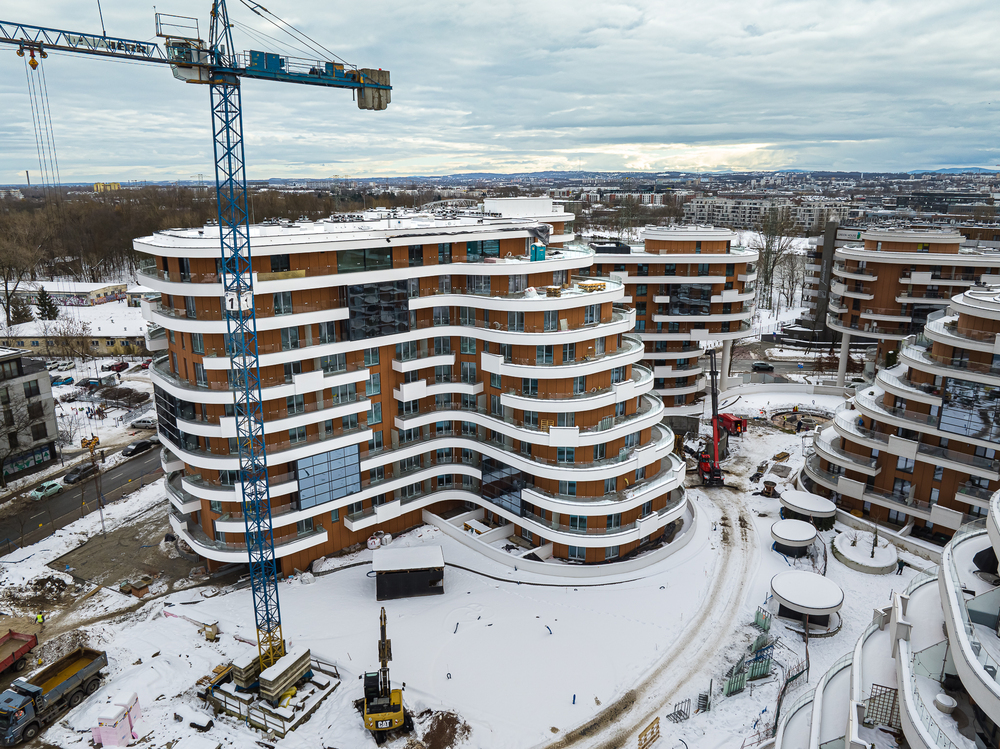

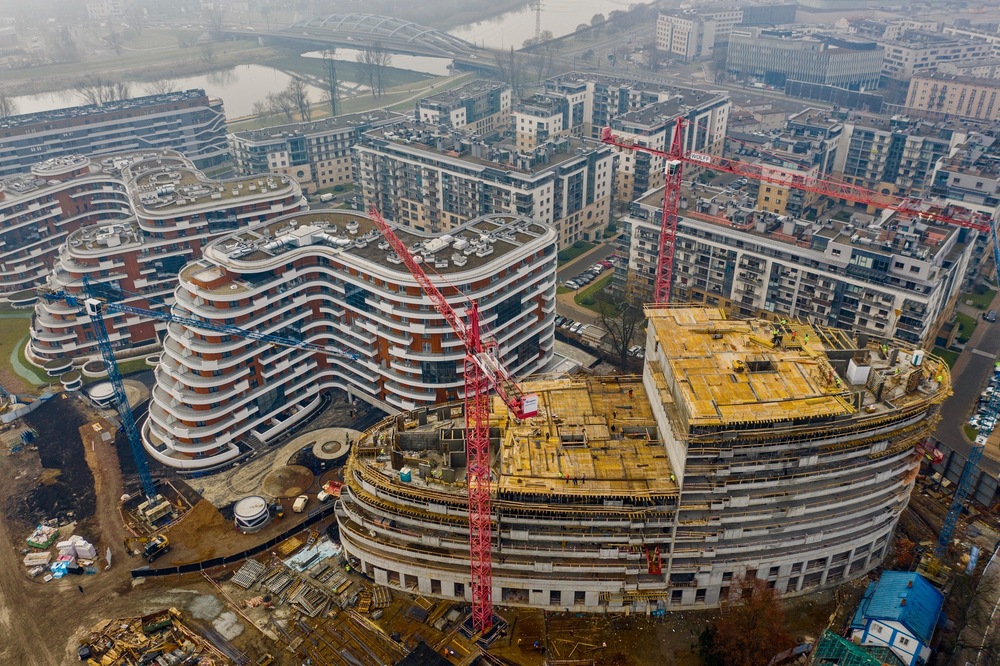

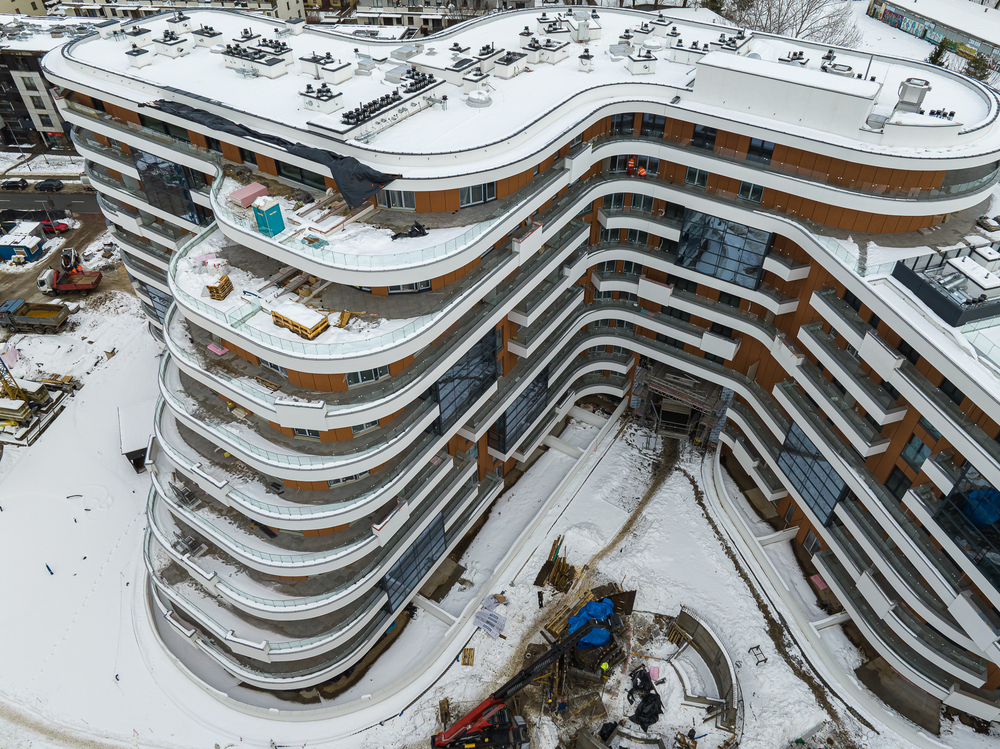

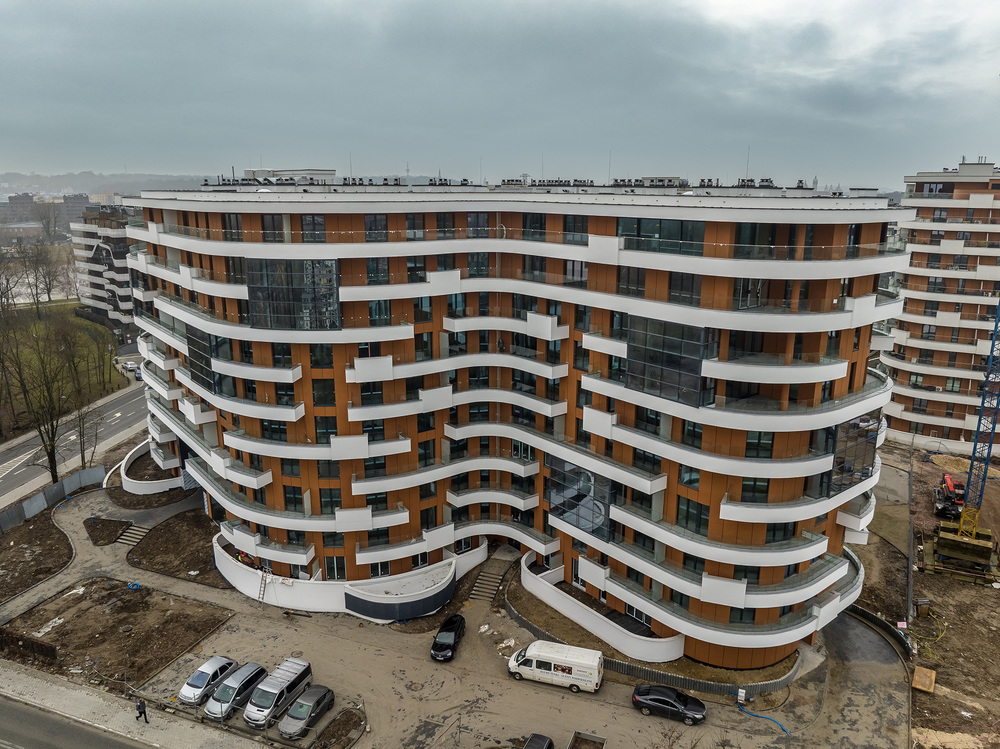

Stan zaawansowania robót na dzień 13.12.2023 r.
Budowa przebiega bez zakłóceń.
Budynek B:
instalacja sanitarna 100%
instalacja elektryczna 95%
elewacja 100%
dach 100%
zagospodarowanie terenu 95%

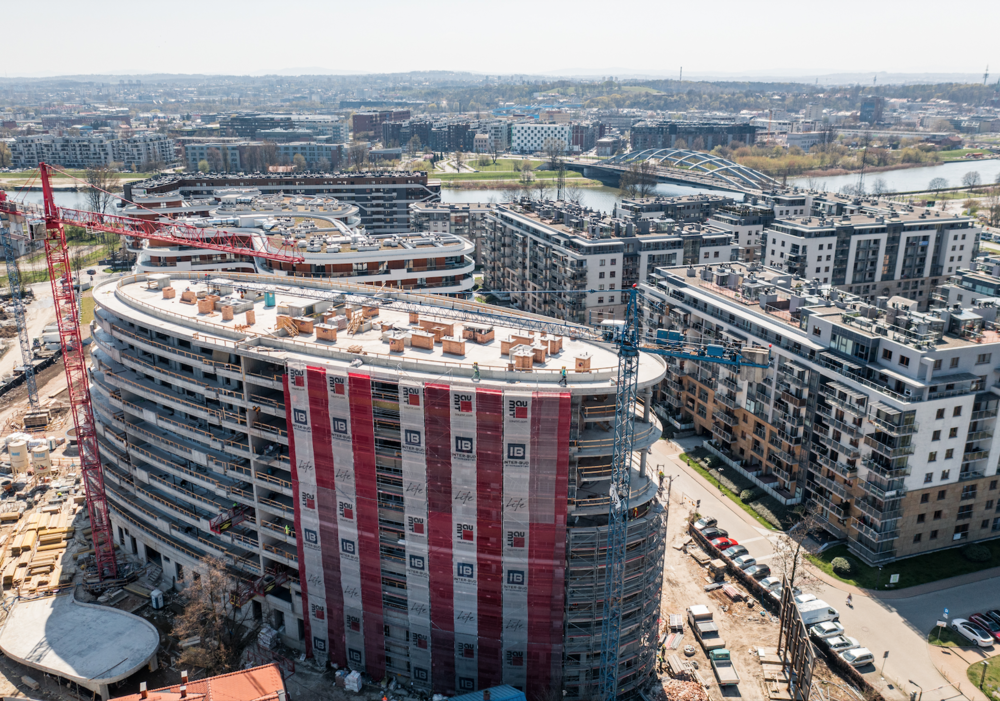

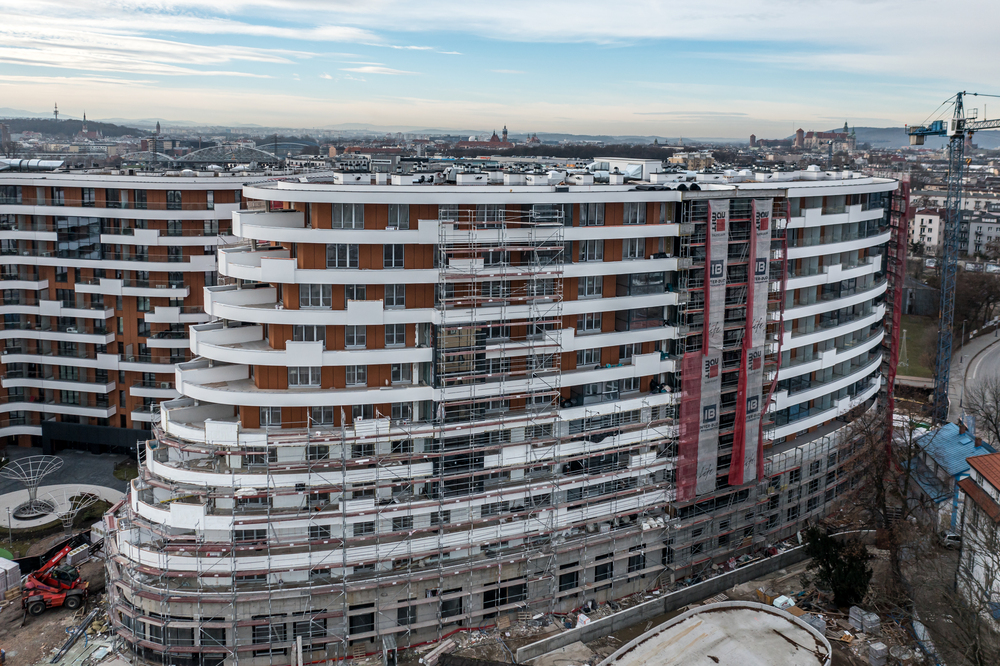

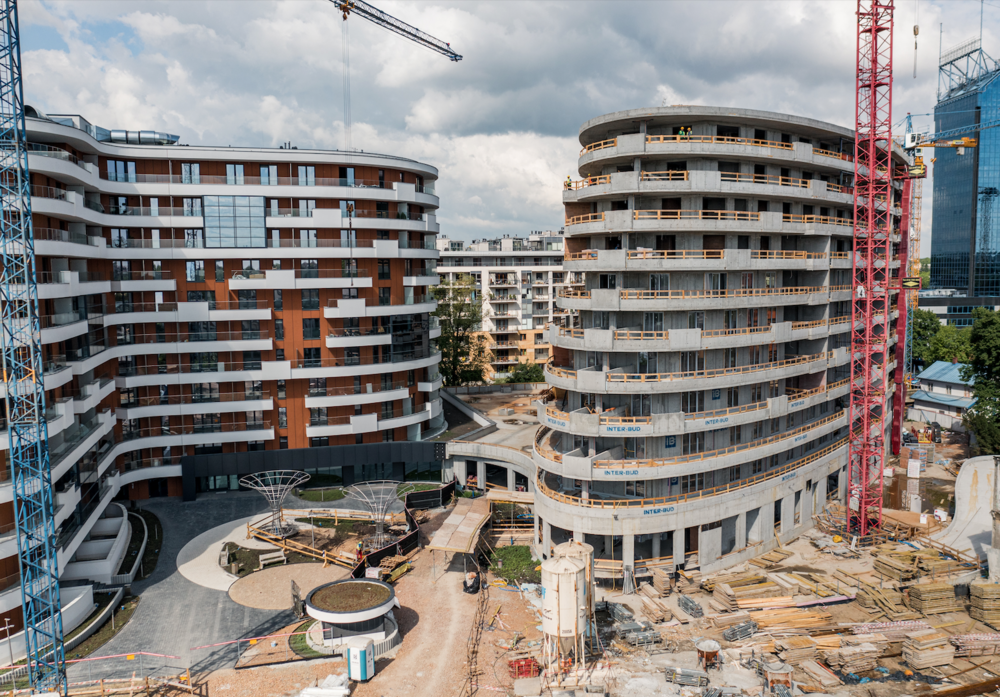

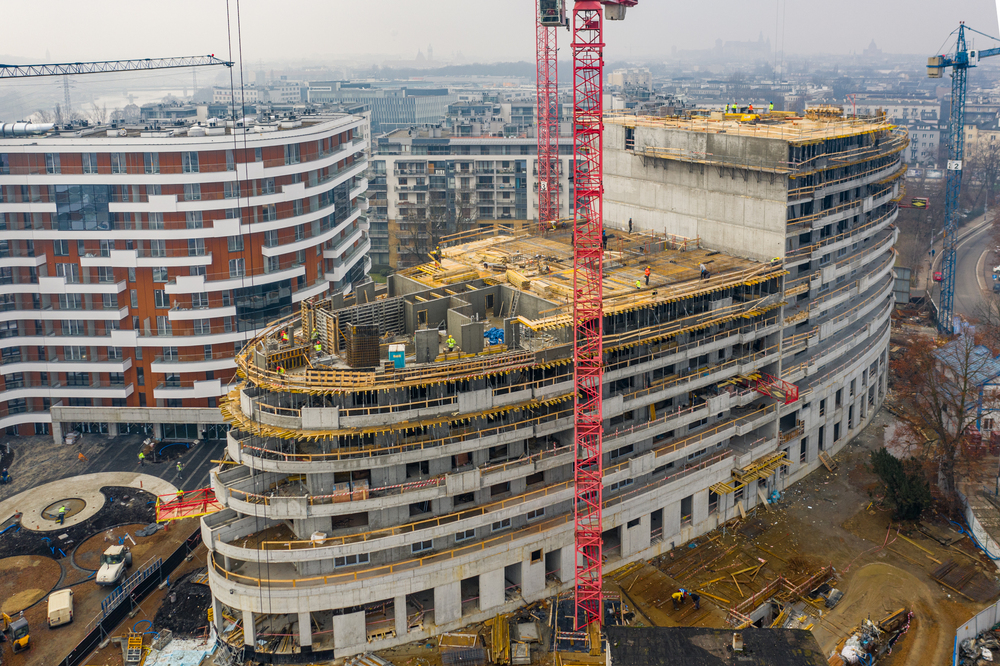

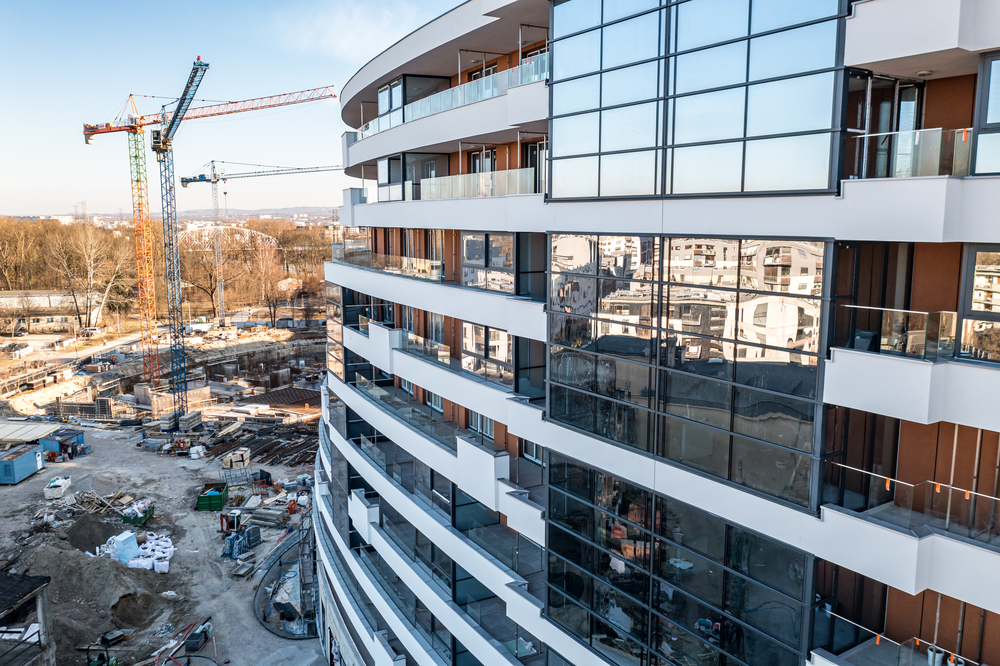

Stan zaawansowania robót na dzień 20.11.2023 r.
Budowa przebiega bez zakłóceń.
Budynek B:
instalacja sanitarna 95%
instalacja elektryczna 90%
elewacja 100%
dach 100%
zagospodarowanie terenu 90%

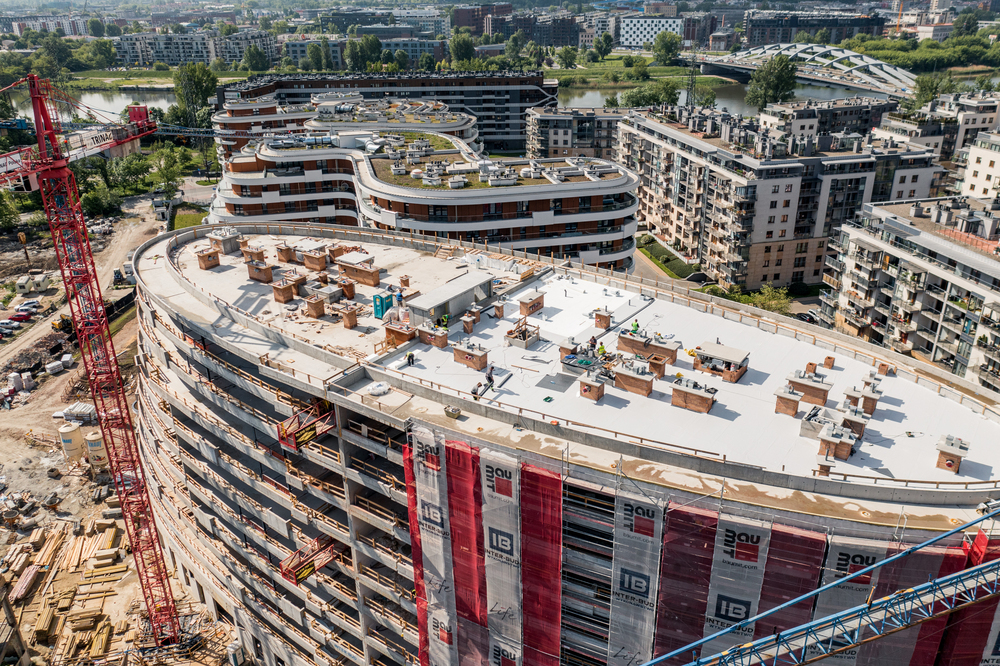

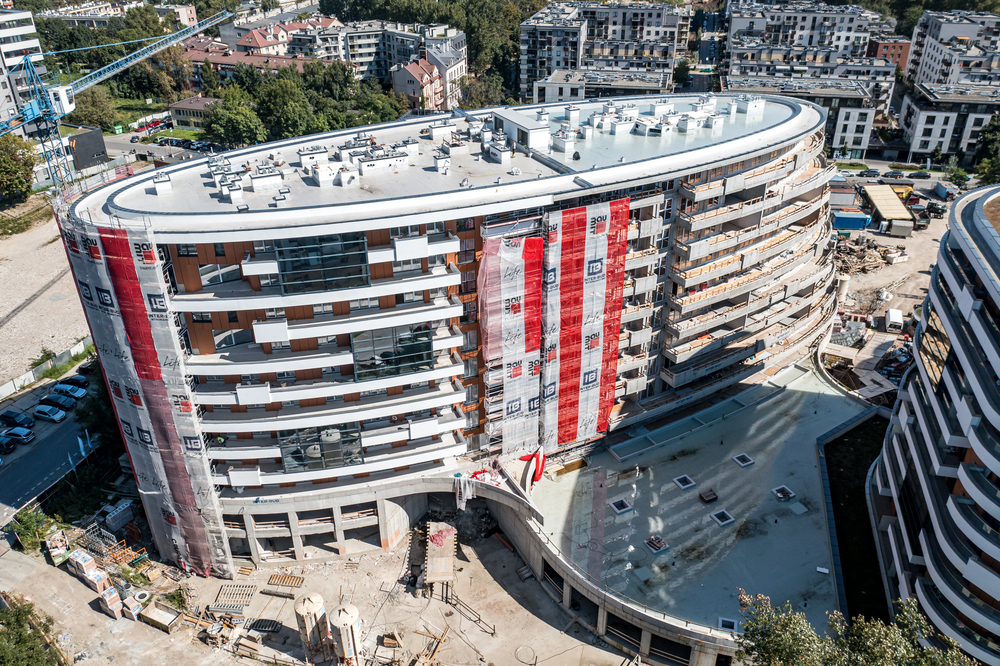

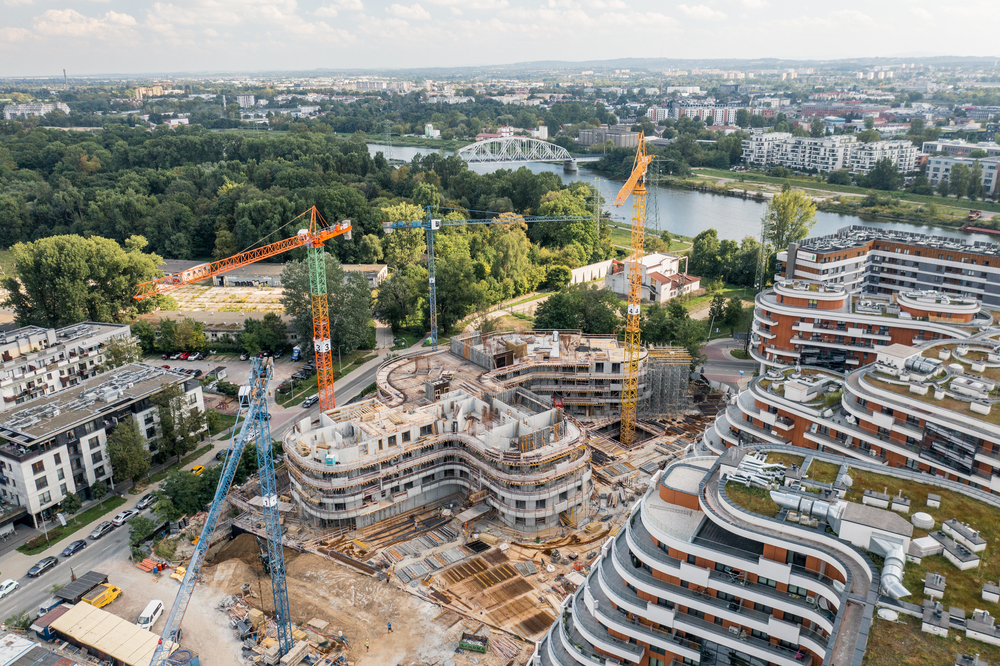

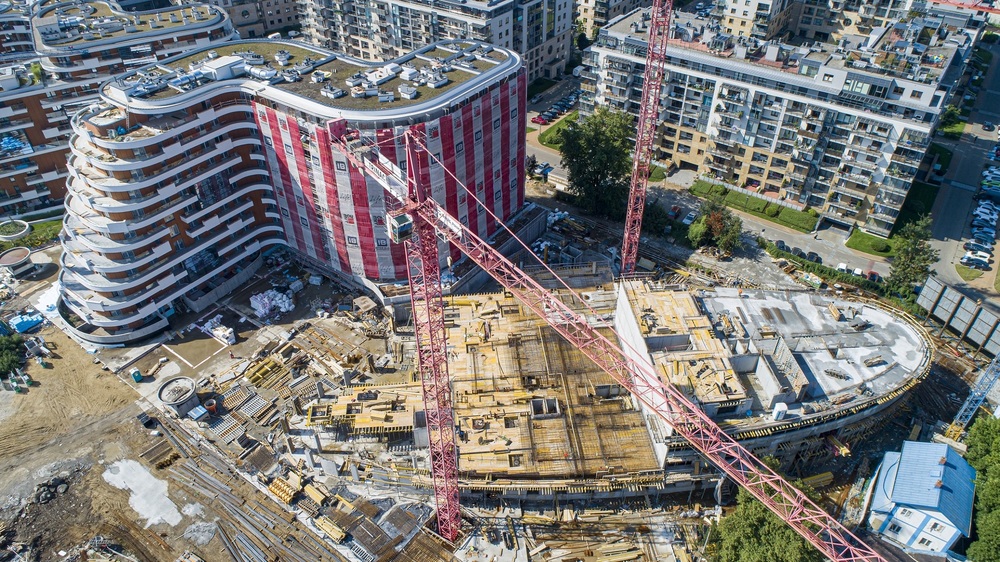

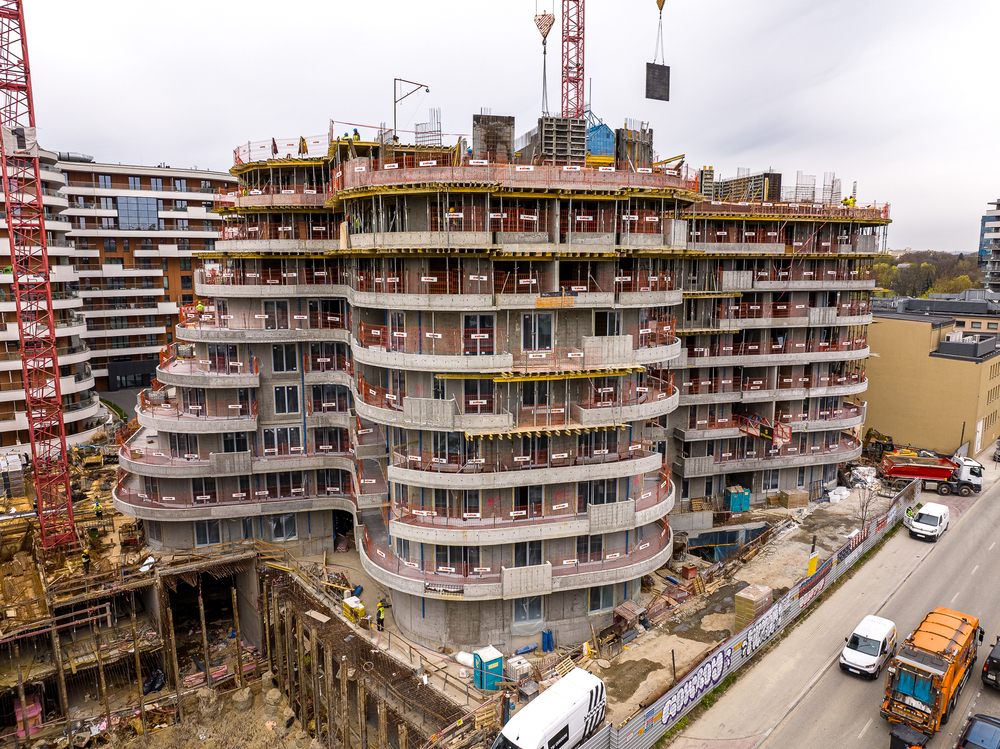

Stan zaawansowania robót na dzień 06.10.2023 r.
Budowa przebiega bez zakłóceń.
Budynek B:
instalacja sanitarna 90%
instalacja elektryczna 85%
elewacja 95%
dach - 100%
zagospodarowanie terenu 60%

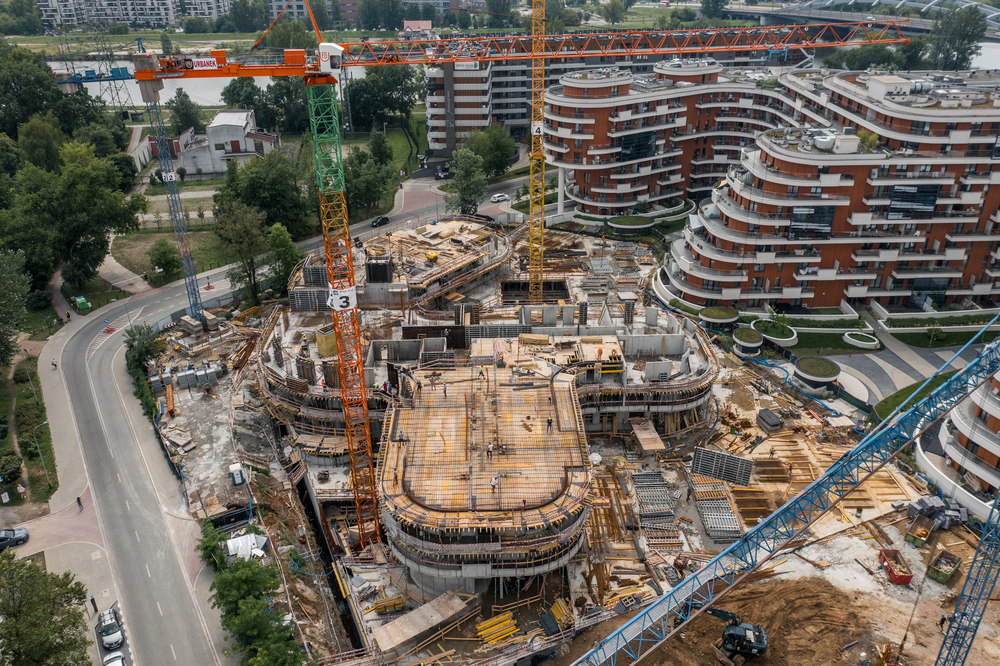

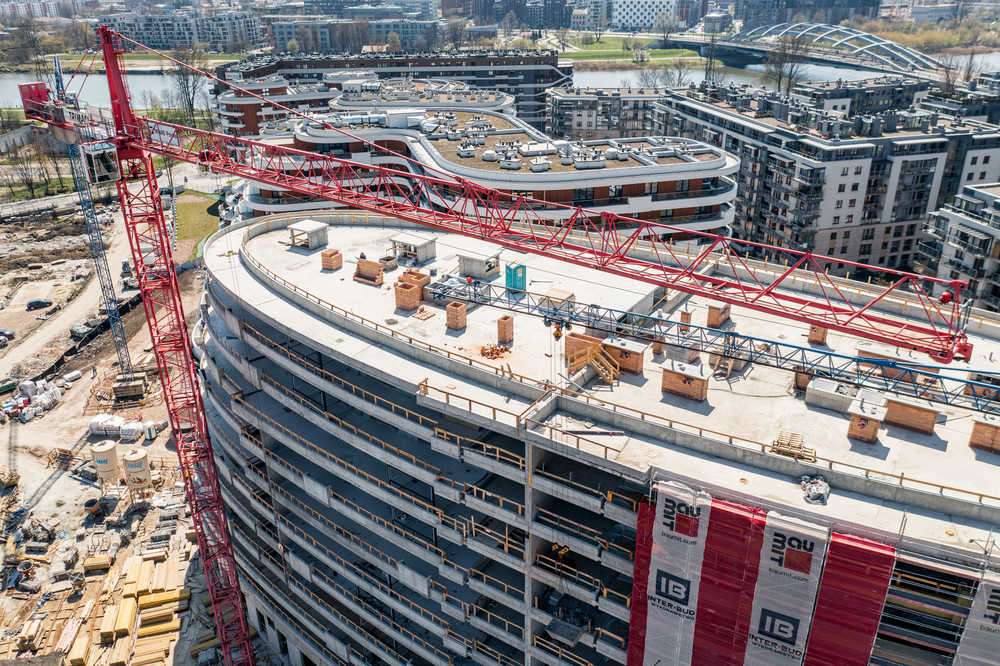

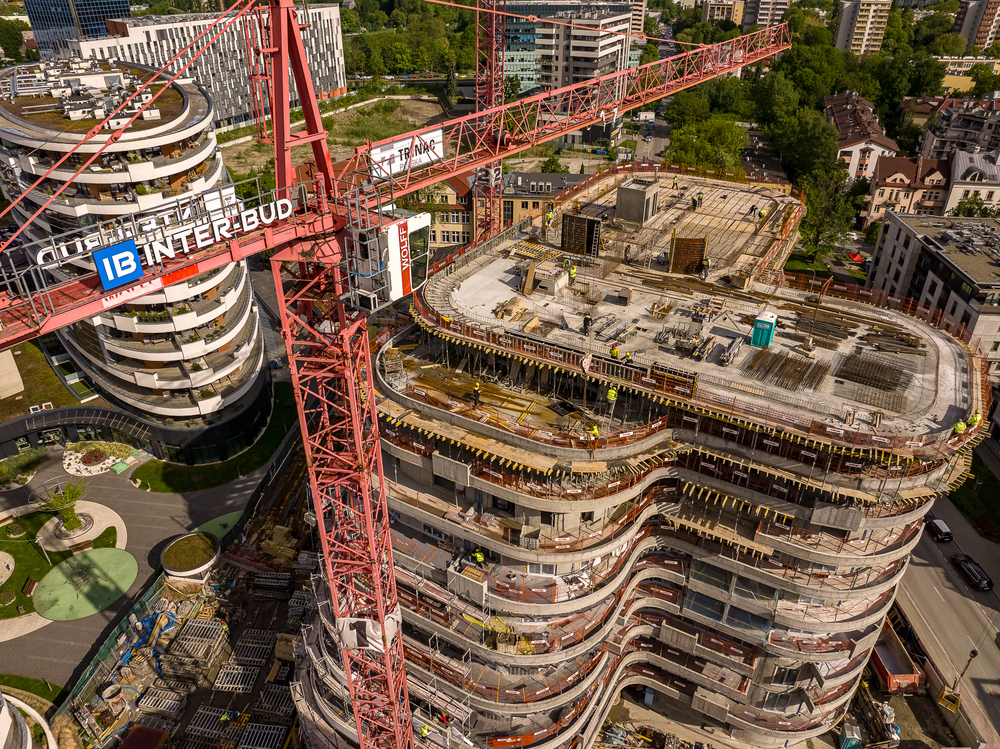

Stan zaawansowania robót na dzień 06.09.2023 r.
Budowa przebiega bez zakłóceń.
Budynek B:
instalacja sanitarna 85%
instalacja elektryczna 80%
elewacja 90%
dach - 80%
zagospodarowanie terenu 40%

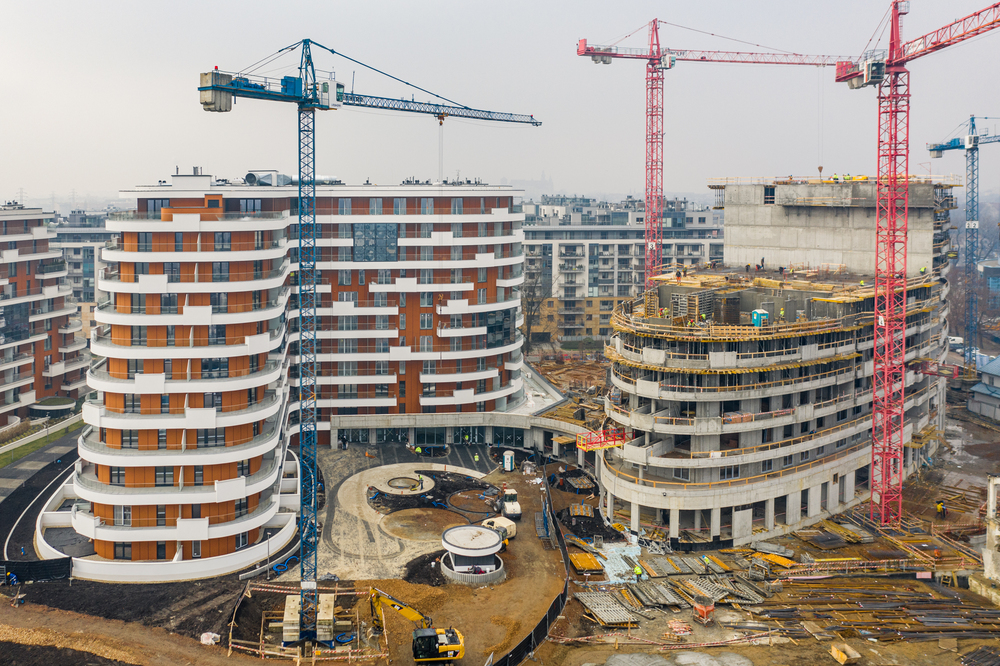

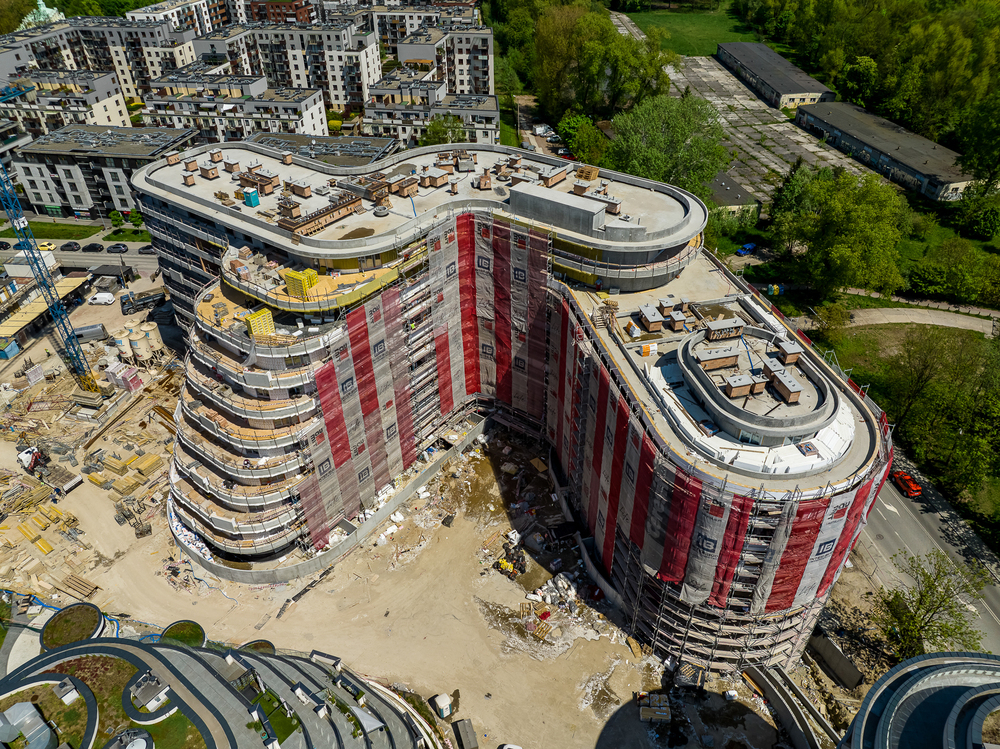

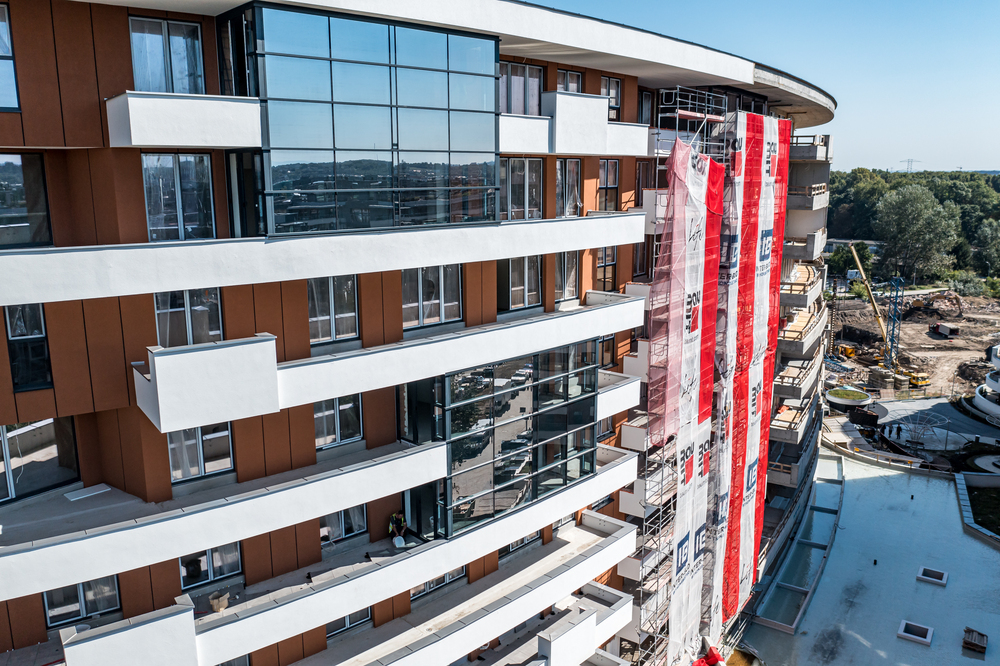

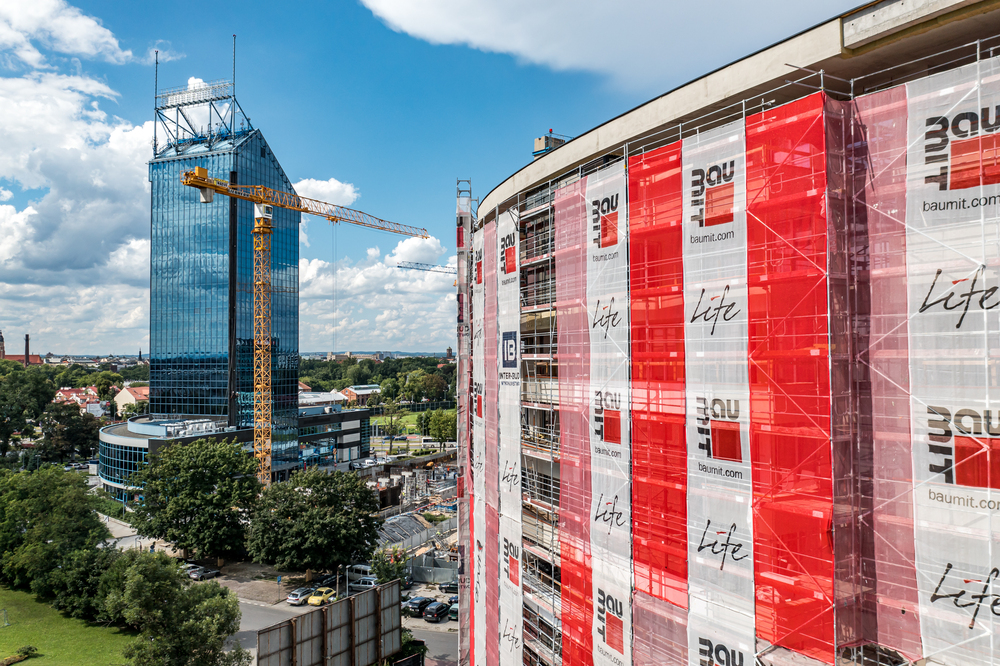

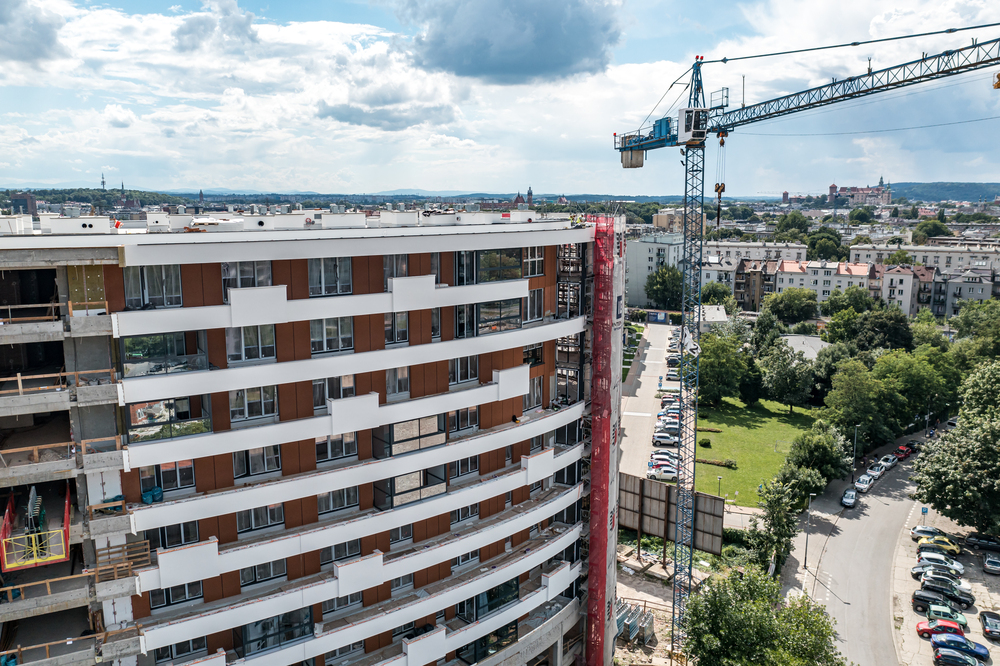

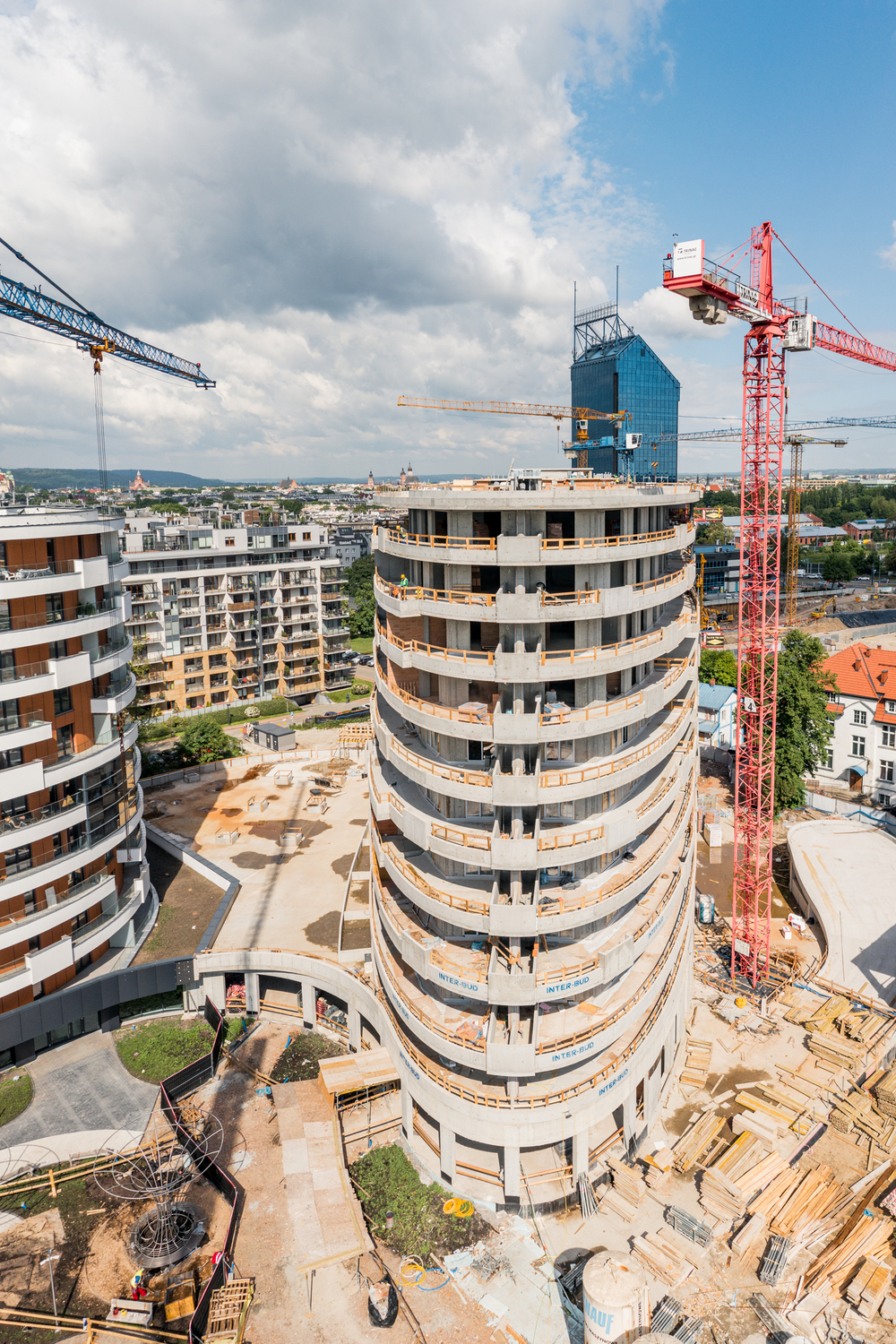

Stan zaawansowania robót na dzień 17.08.2023 r.
Budowa przebiega bez zakłóceń.
Budynek B:
instalacja sanitarna 80%
instalacja elektryczna 75%
elewacja - 80%
izolacja balkonów 100%
dach - 60%
zagospodarowanie terenu 20%

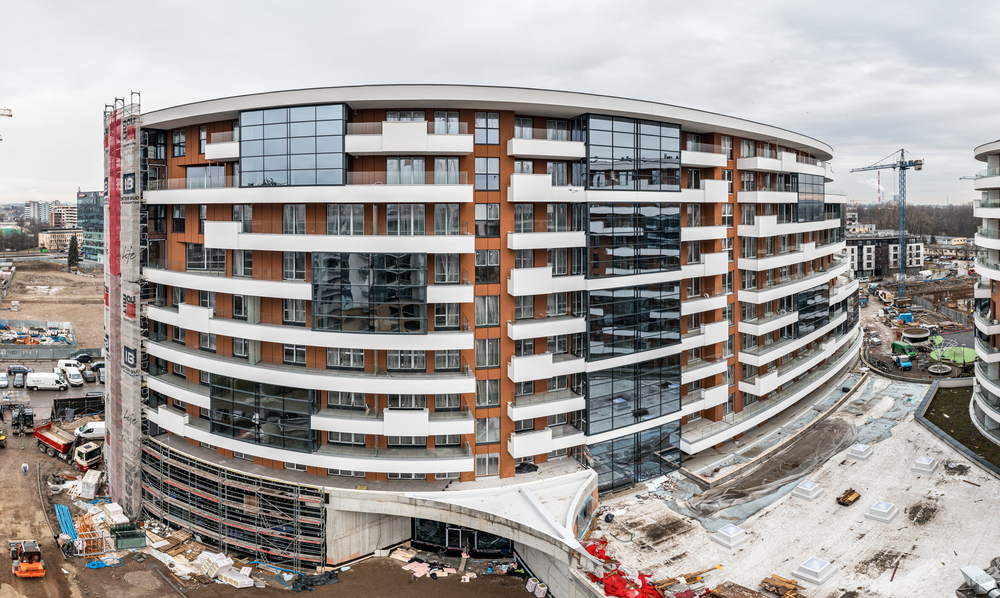

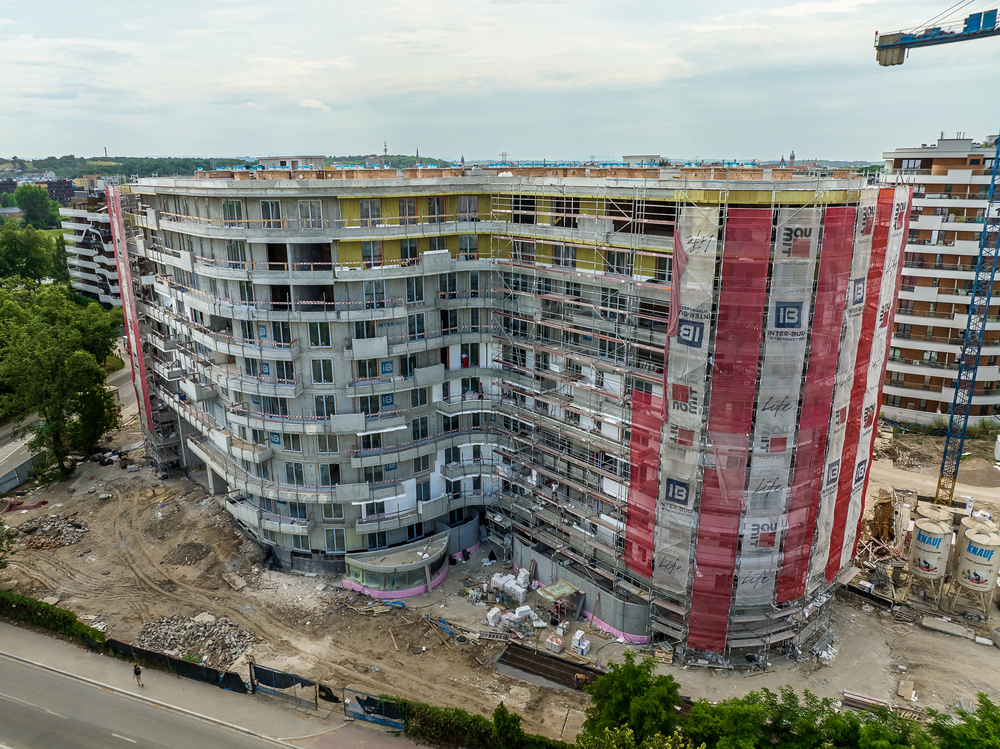

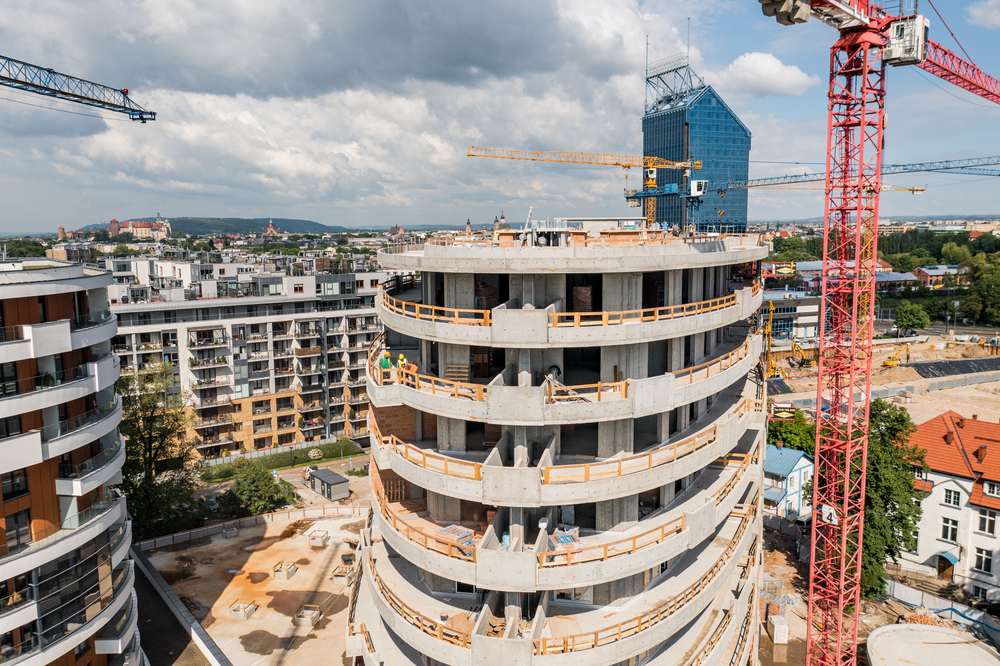

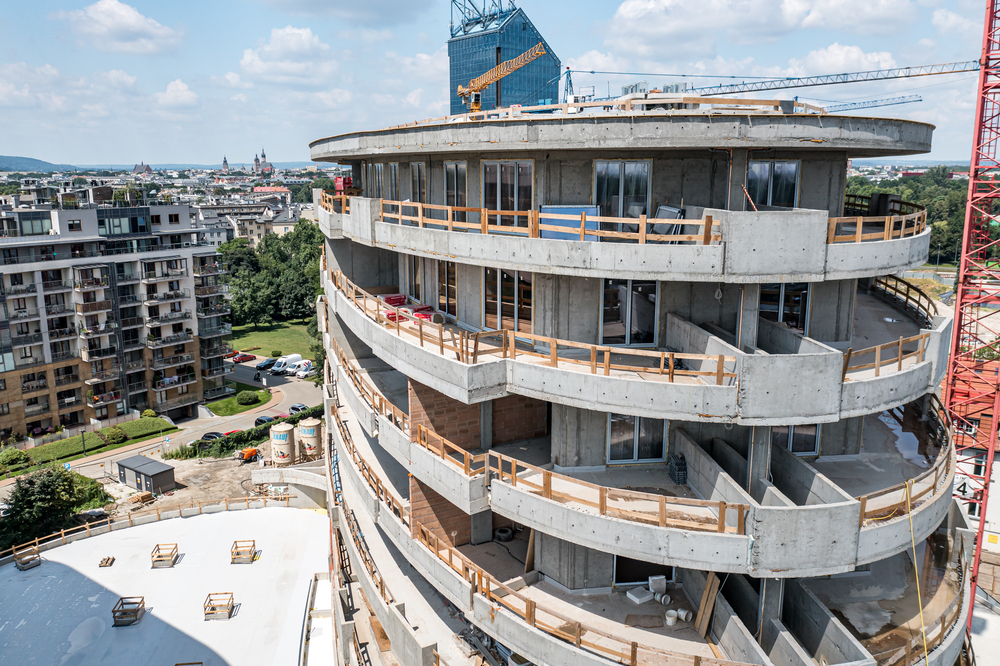

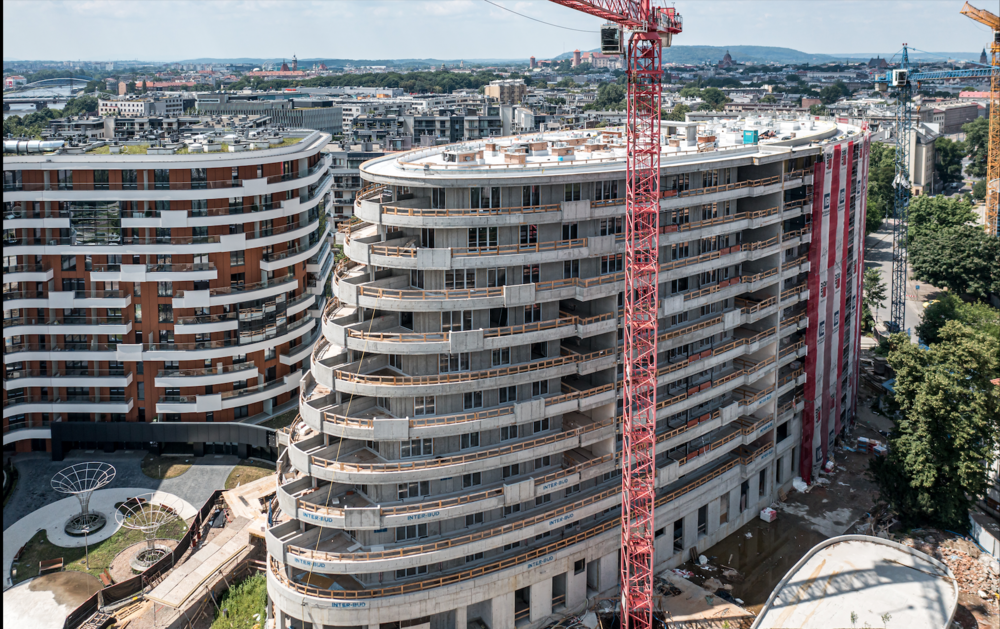

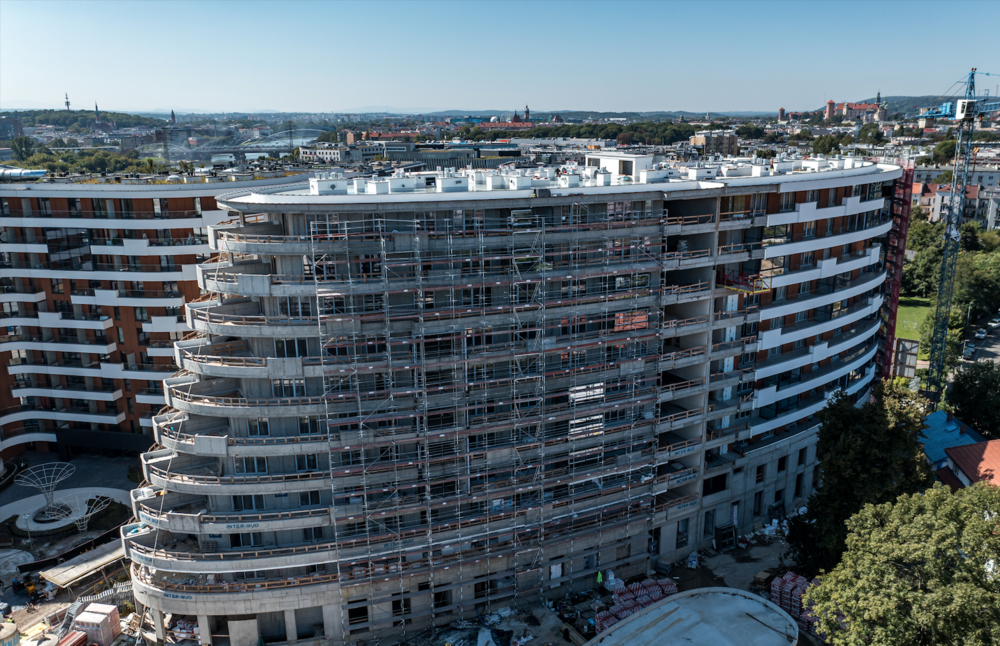

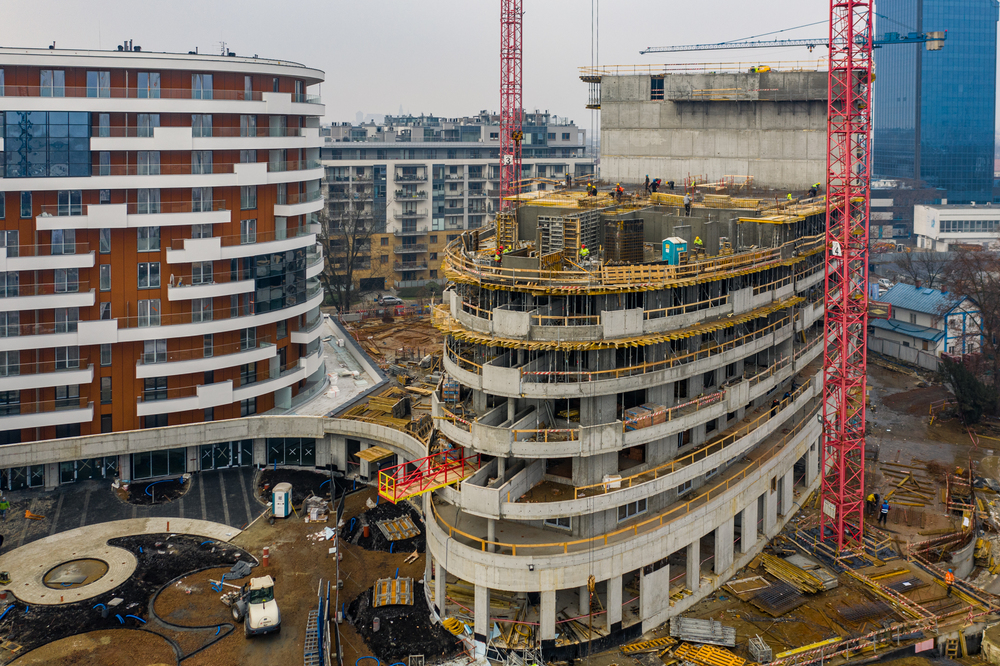

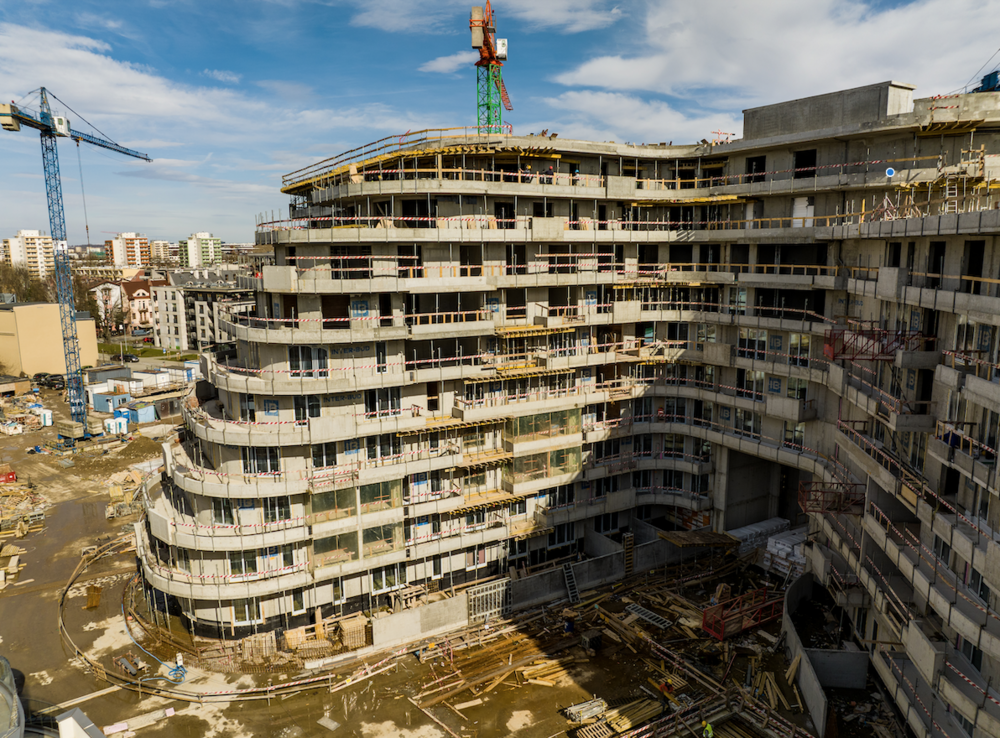

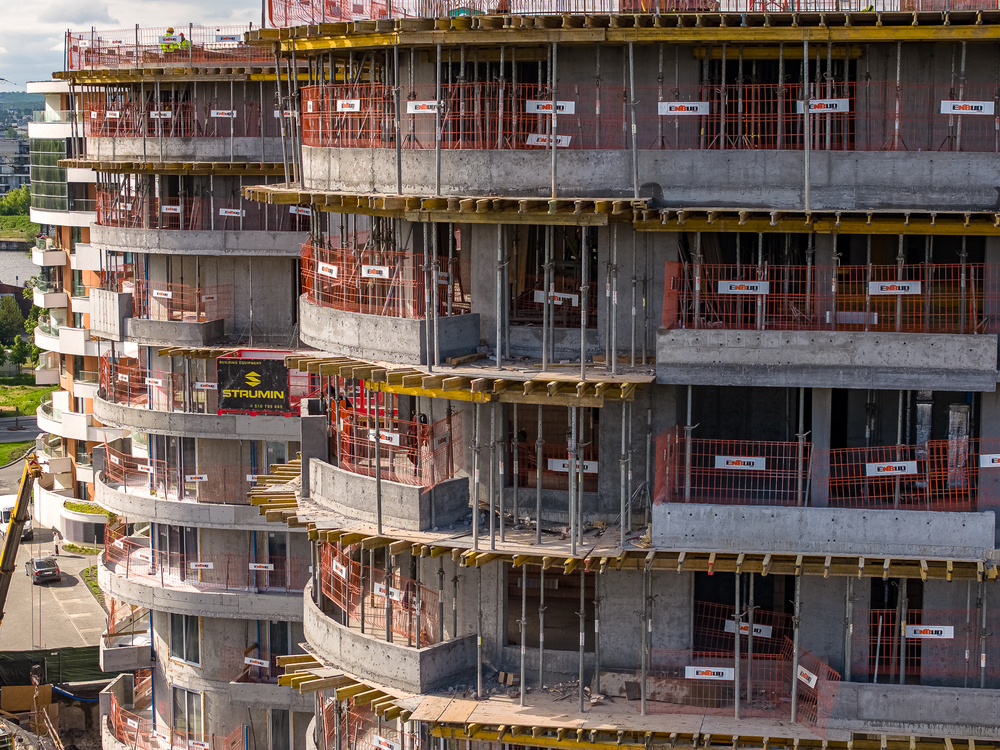

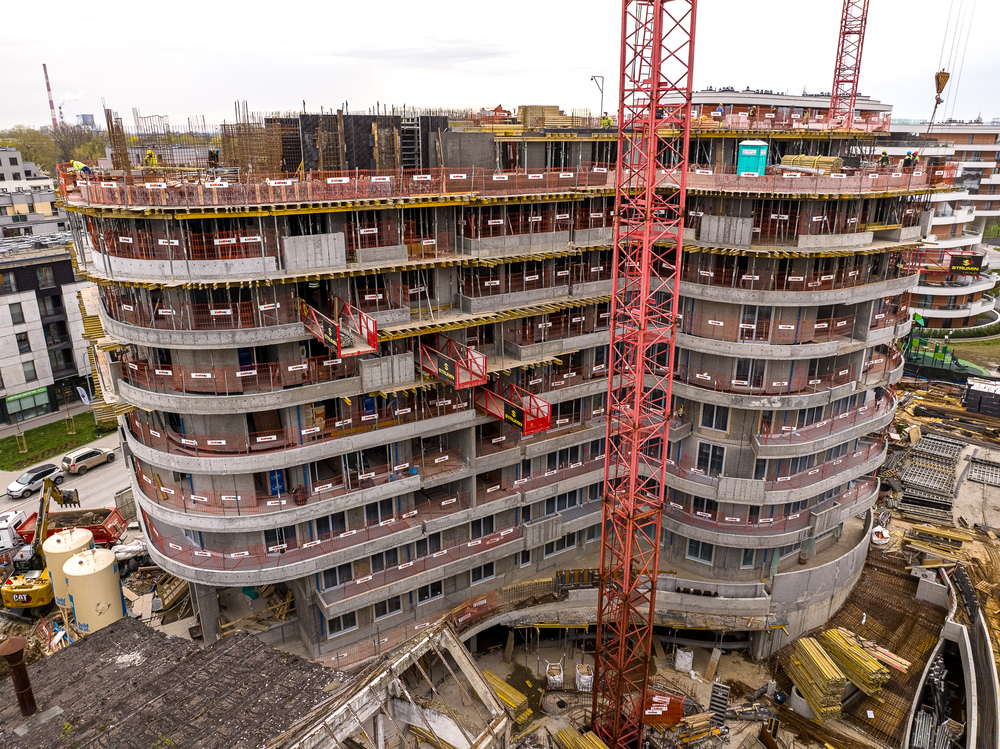

Stan zaawansowania robót na dzień 11.07.2023 r.
Budowa przebiega bez zakłóceń.
Budynek B:
instalacja sanitarna 75%
instalacja elektryczna 70%
elewacja - 55%
izolacja balkonów 90%
dach - 40%

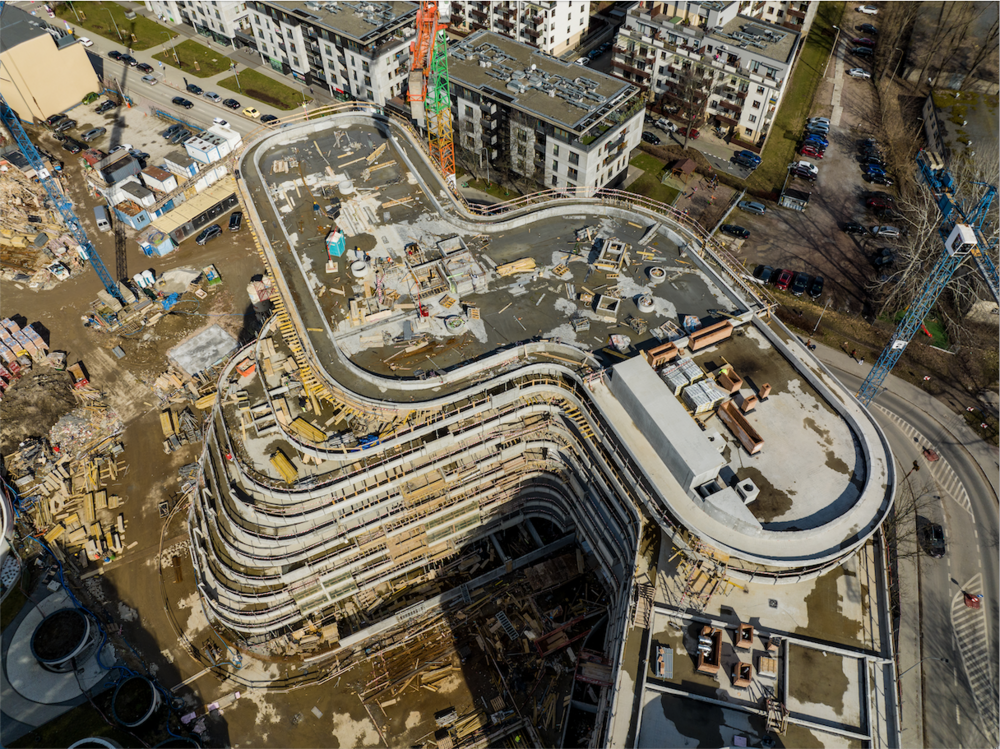

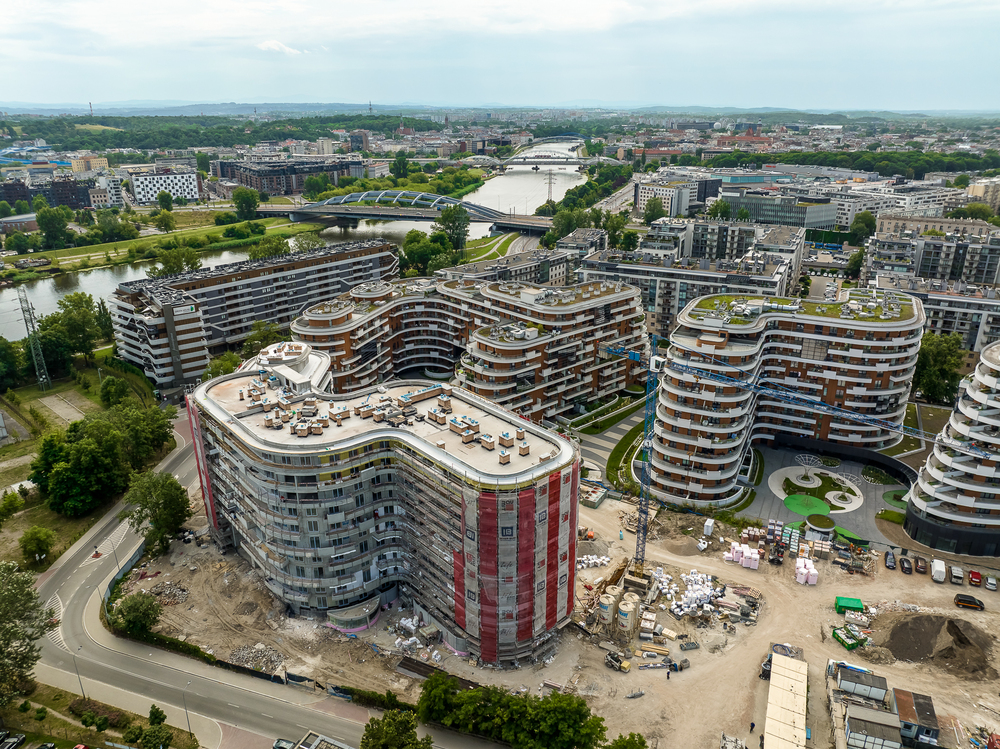

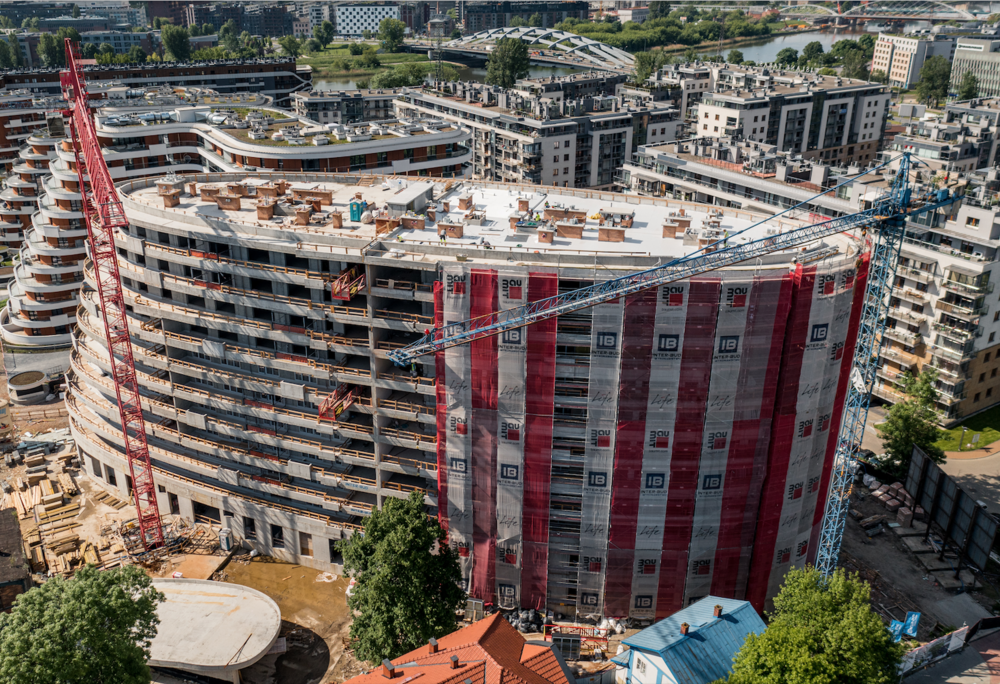

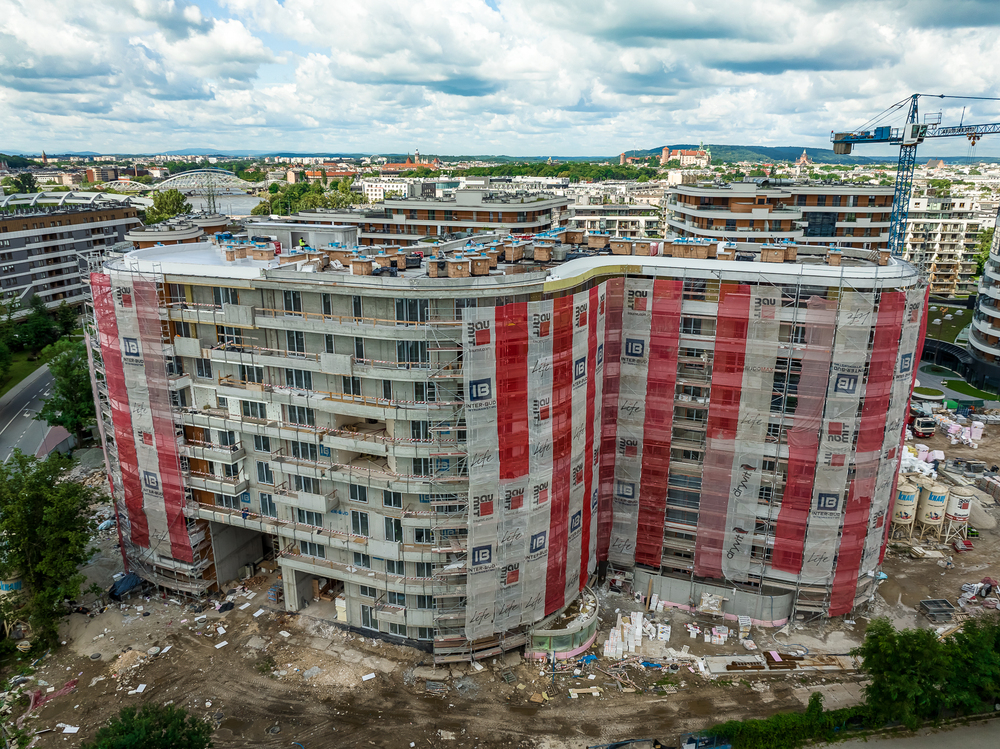

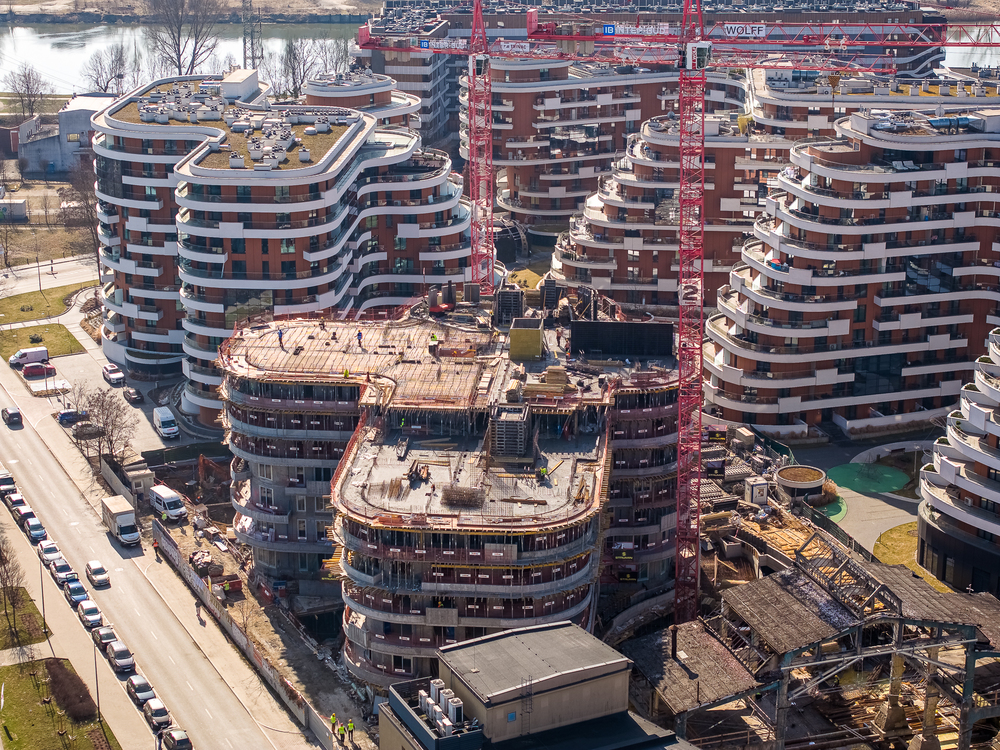

Stan zaawansowania robót na dzień 05.06.2023 r.
Budowa przebiega bez zakłóceń.
Budynek B:
instalacja sanitarna 70%
instalacja elektryczna 65%
elewacja - 45%
izolacja balkonów 80%
dach - 20%

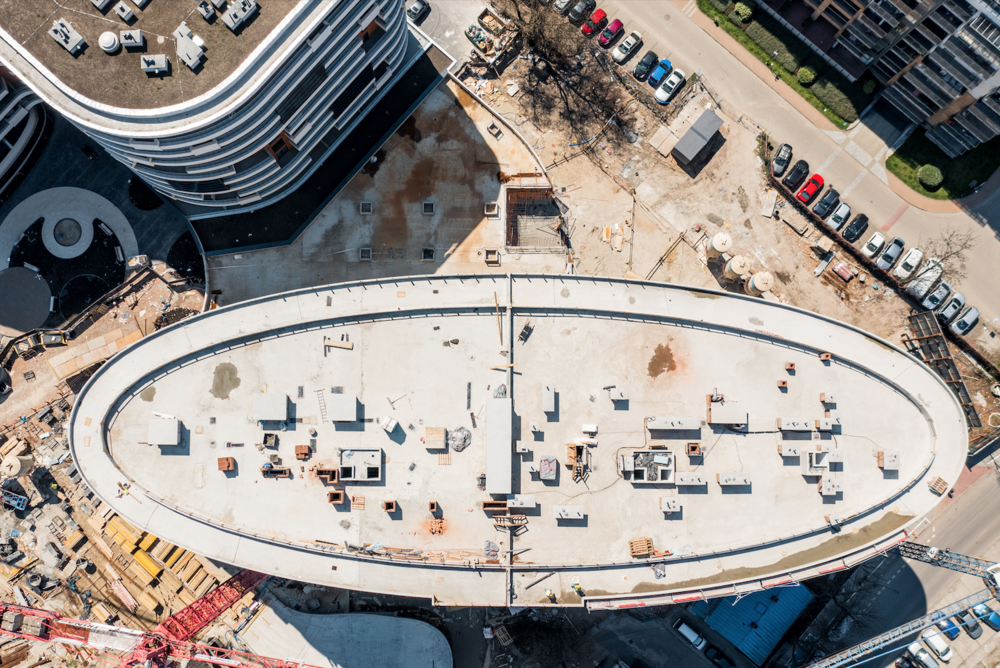

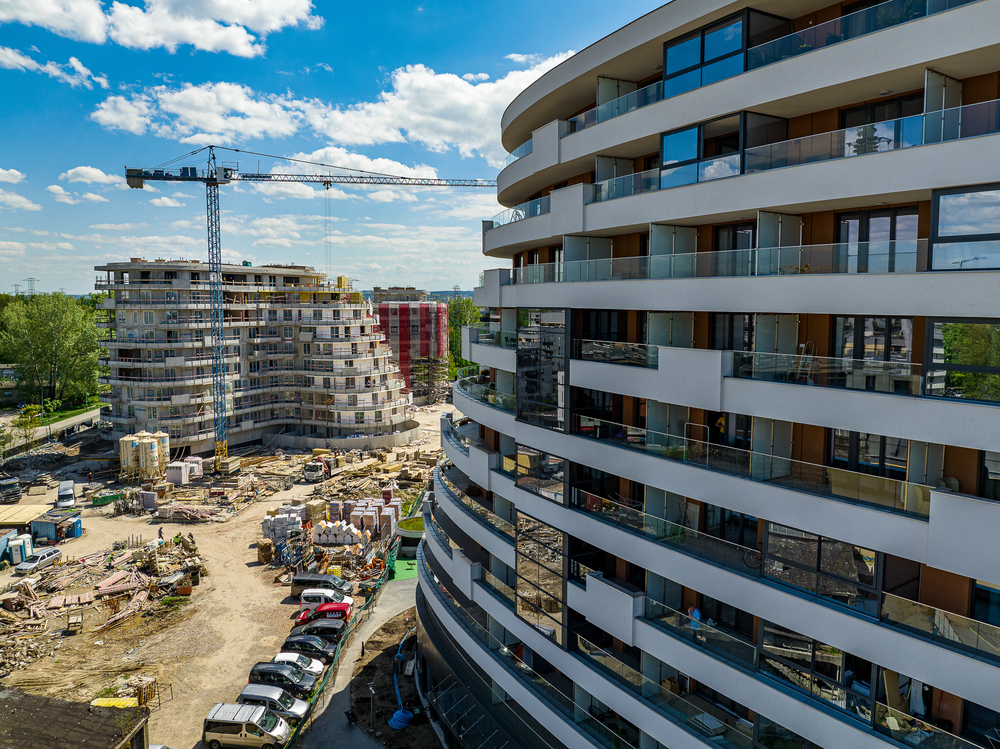

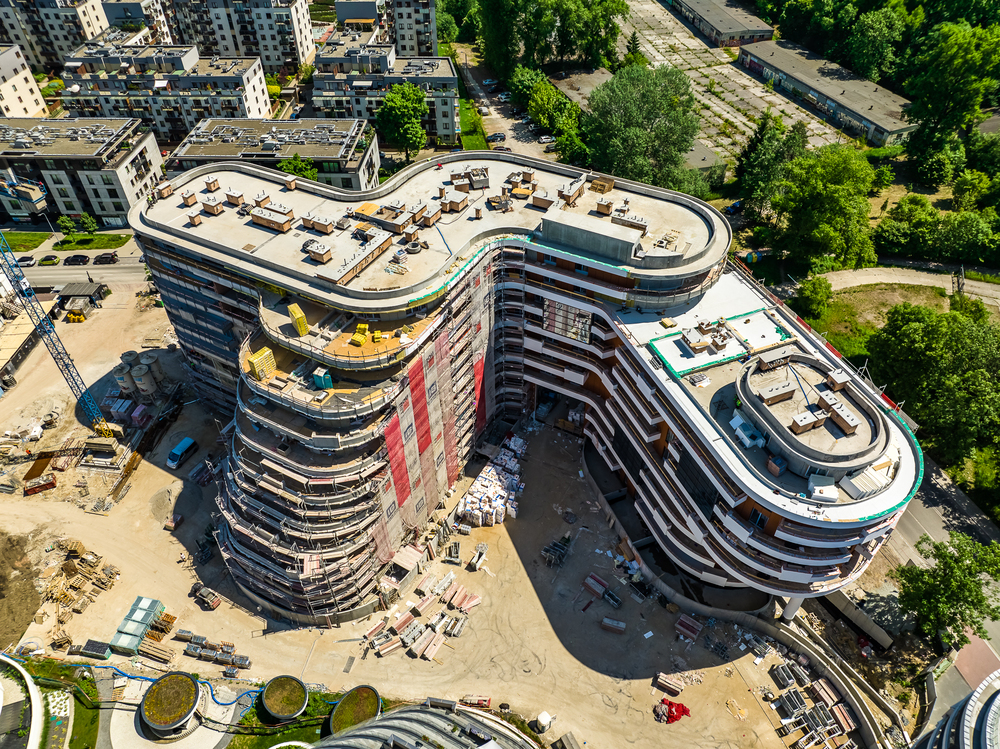

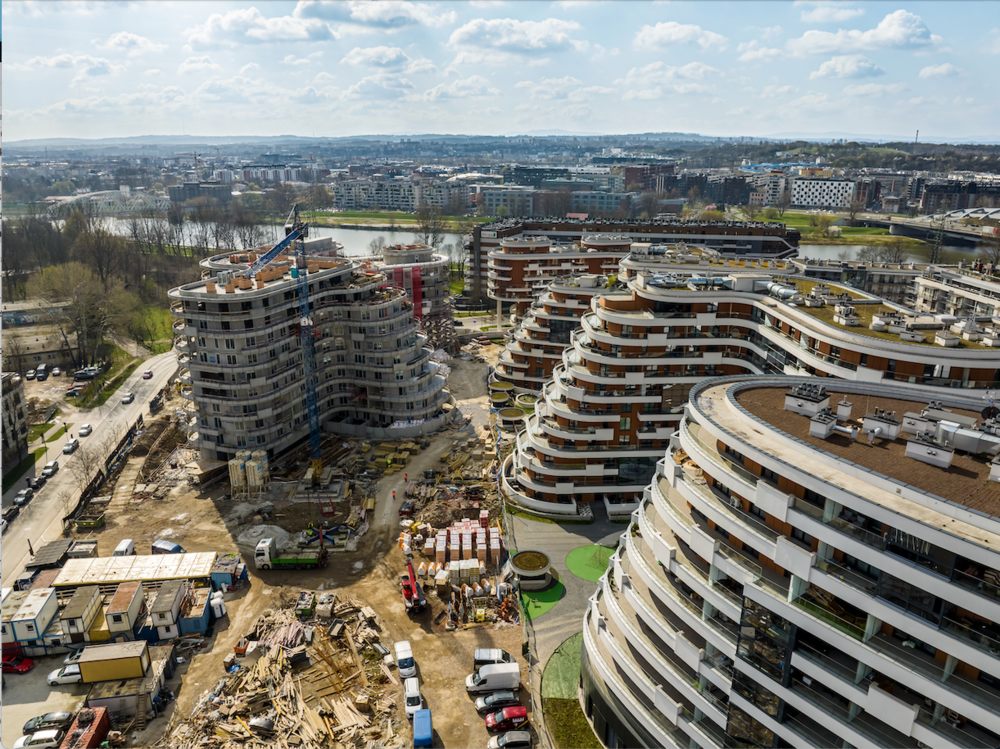

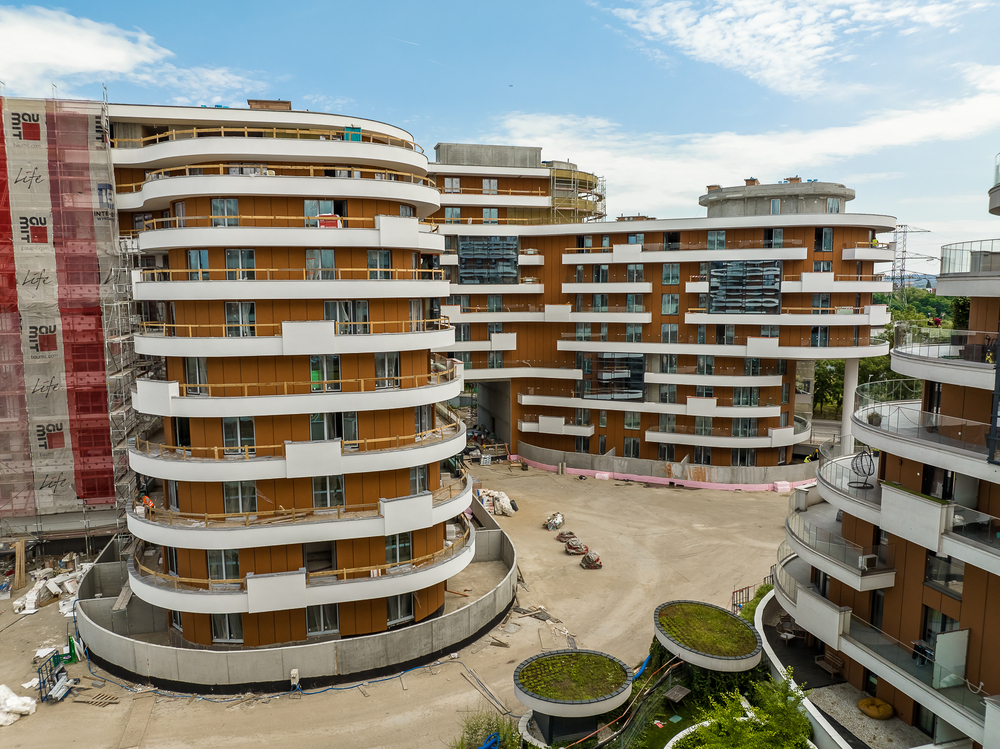

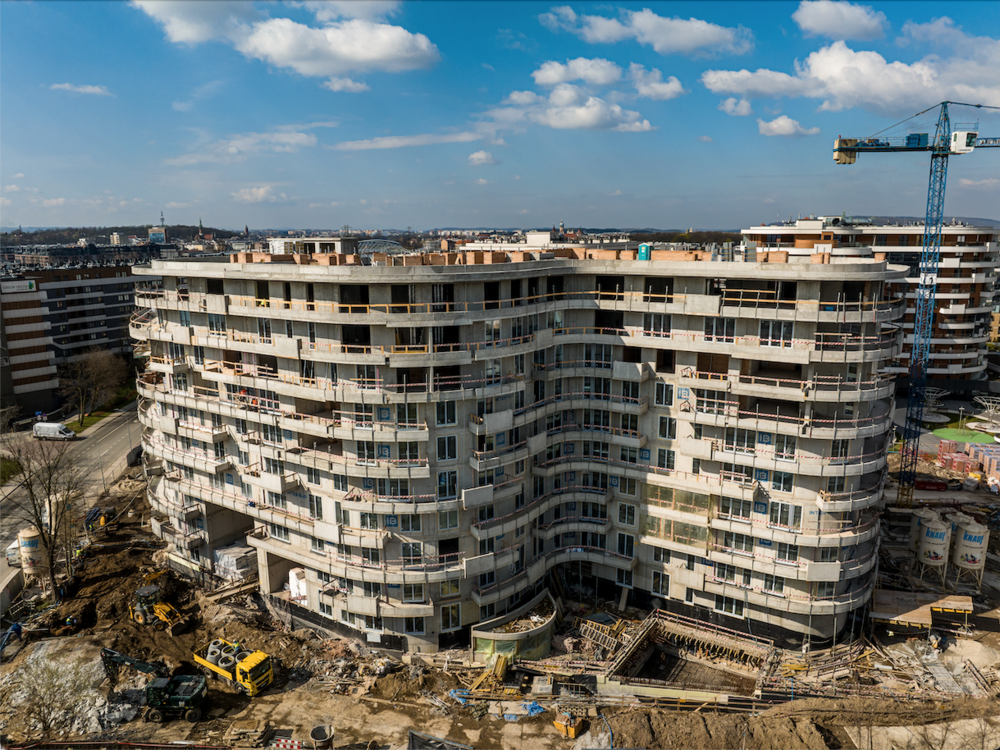

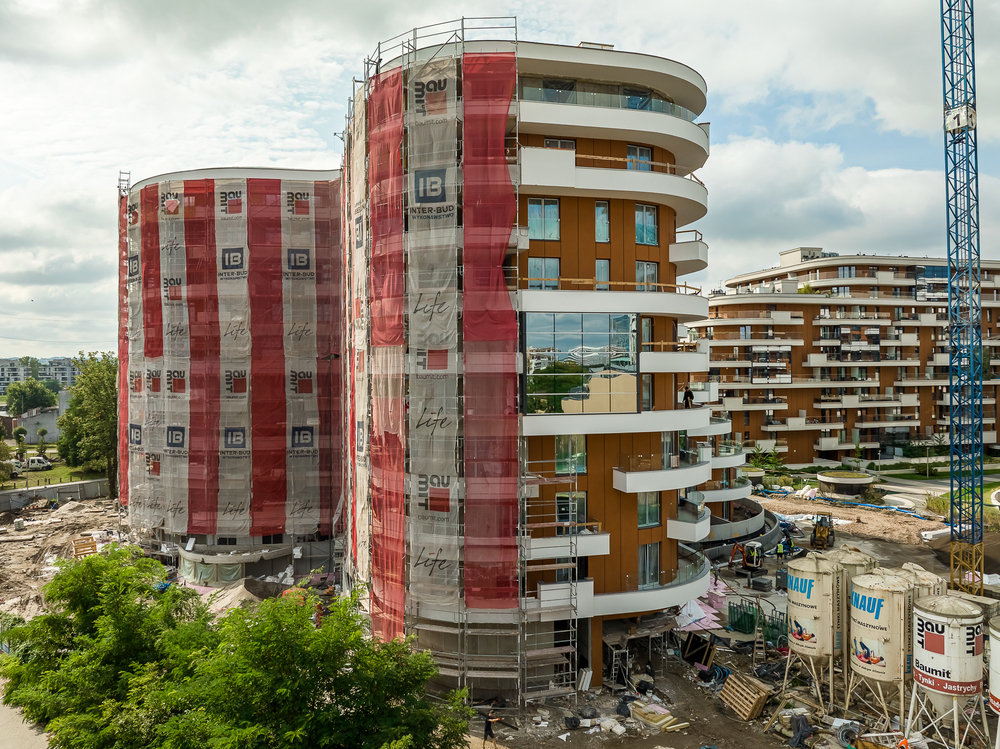

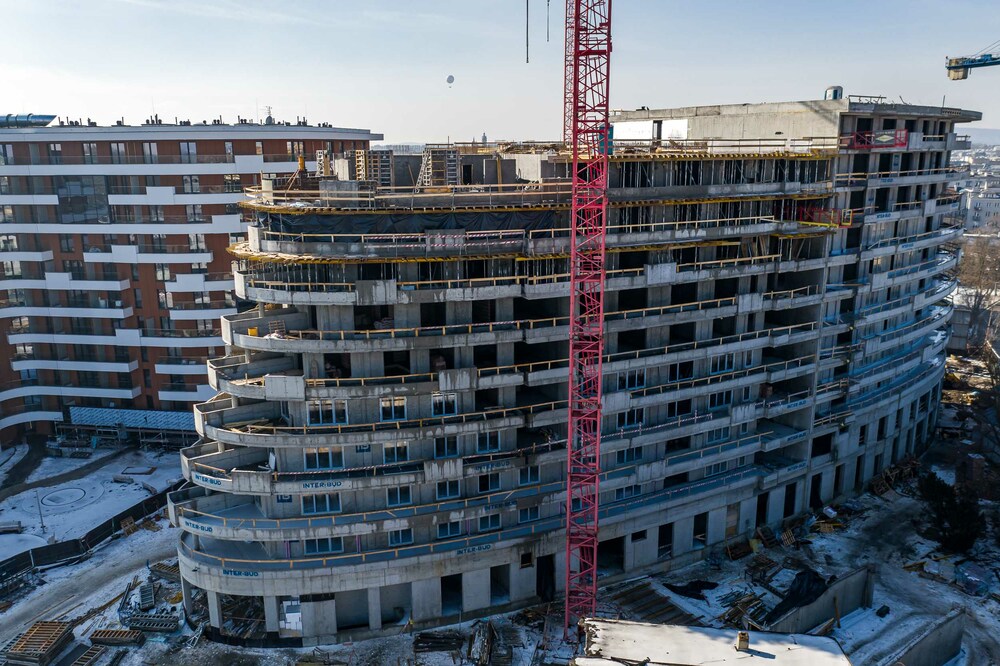

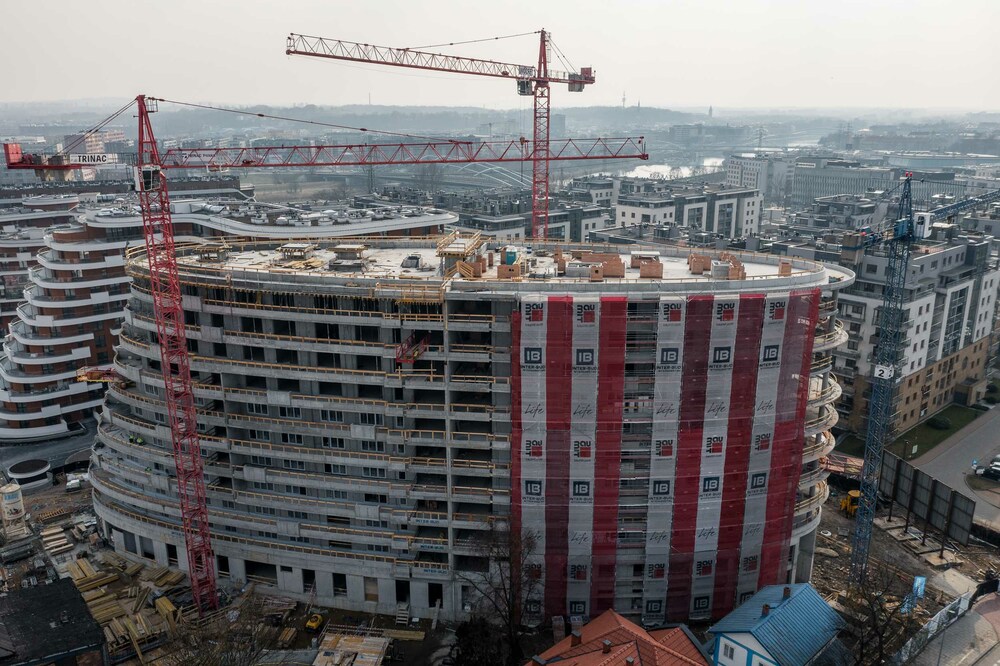

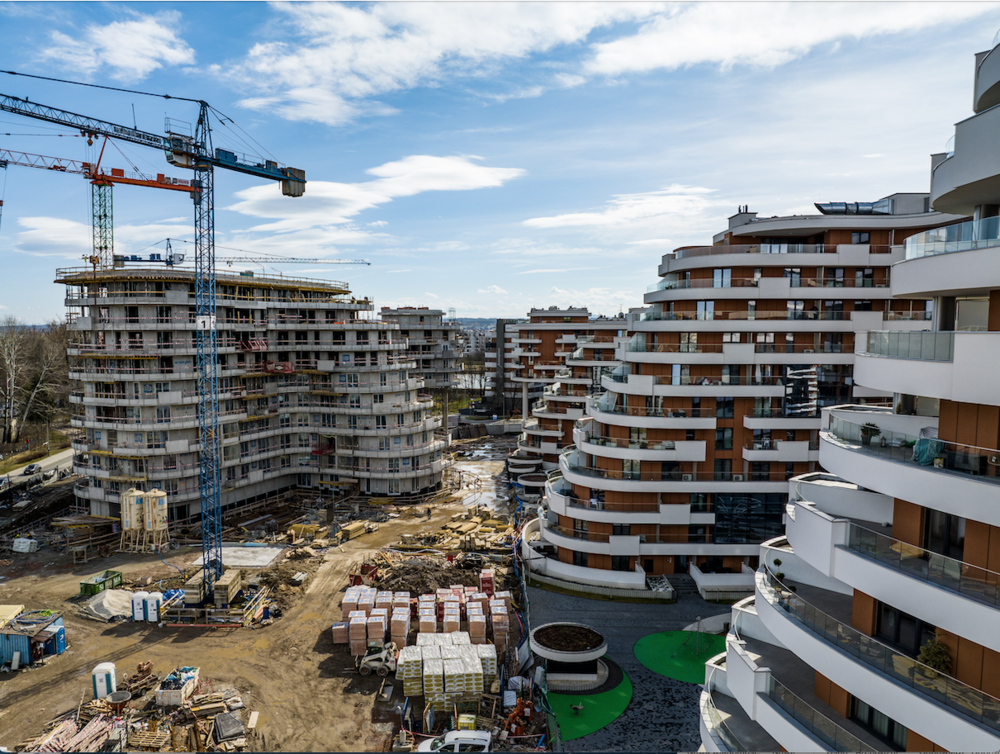

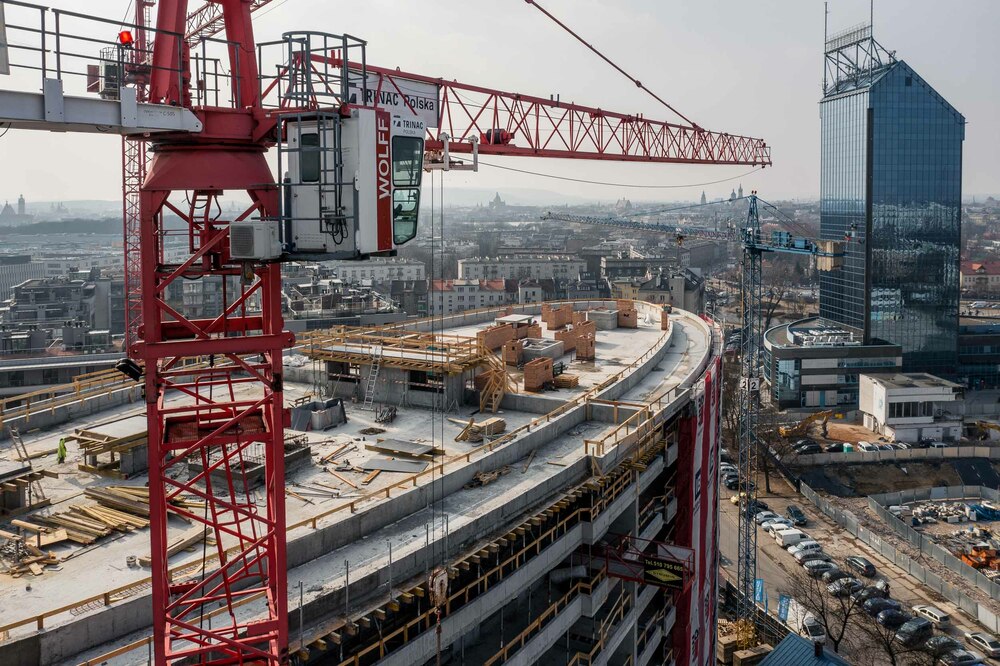

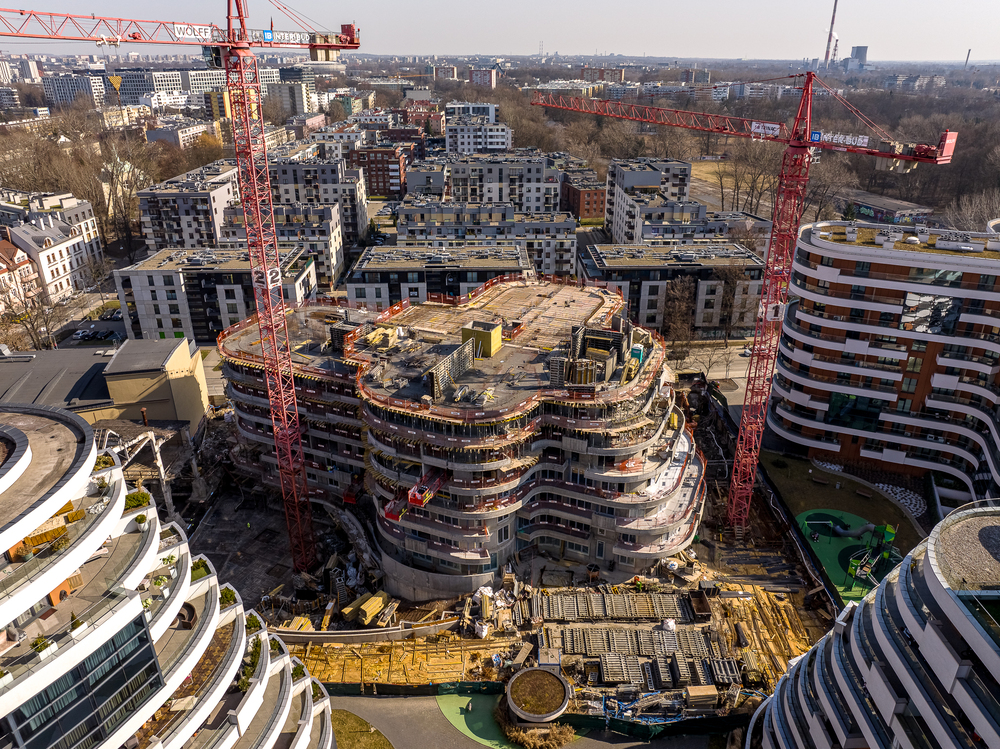

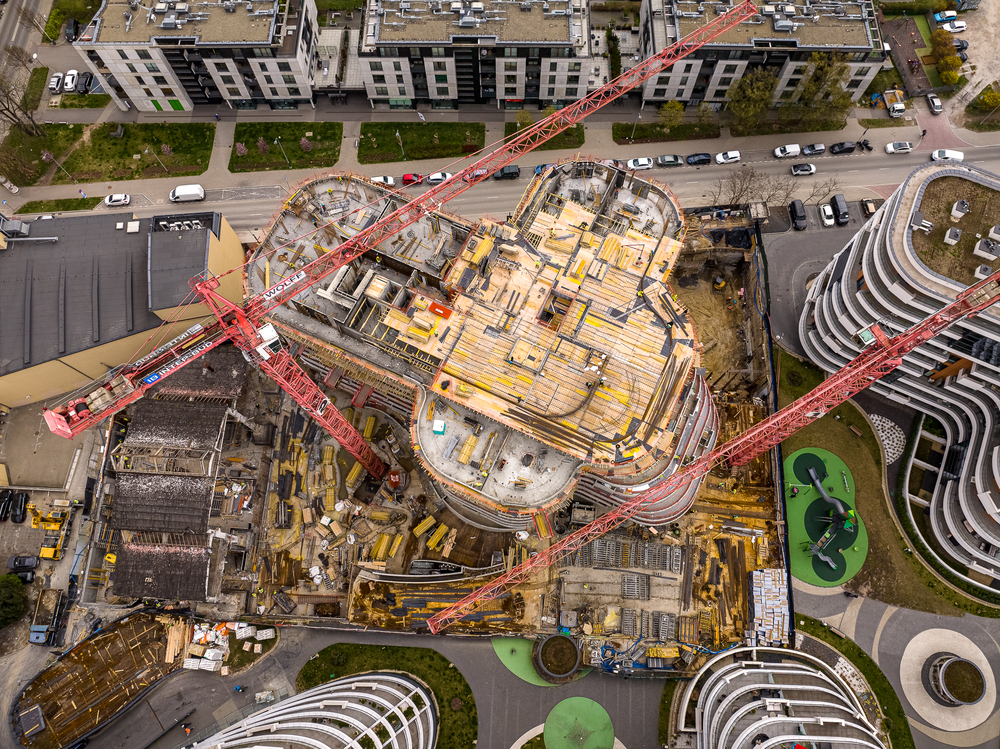

Stan zaawansowania robót na dzień 10.05.2023 r.
Budowa przebiega bez zakłóceń.
Budynek B:
stolarka okienna 100%
instalacja sanitarna 60%
instalacja elektryczna 60%
elewacja - 35%
izolacja balkonów 60%

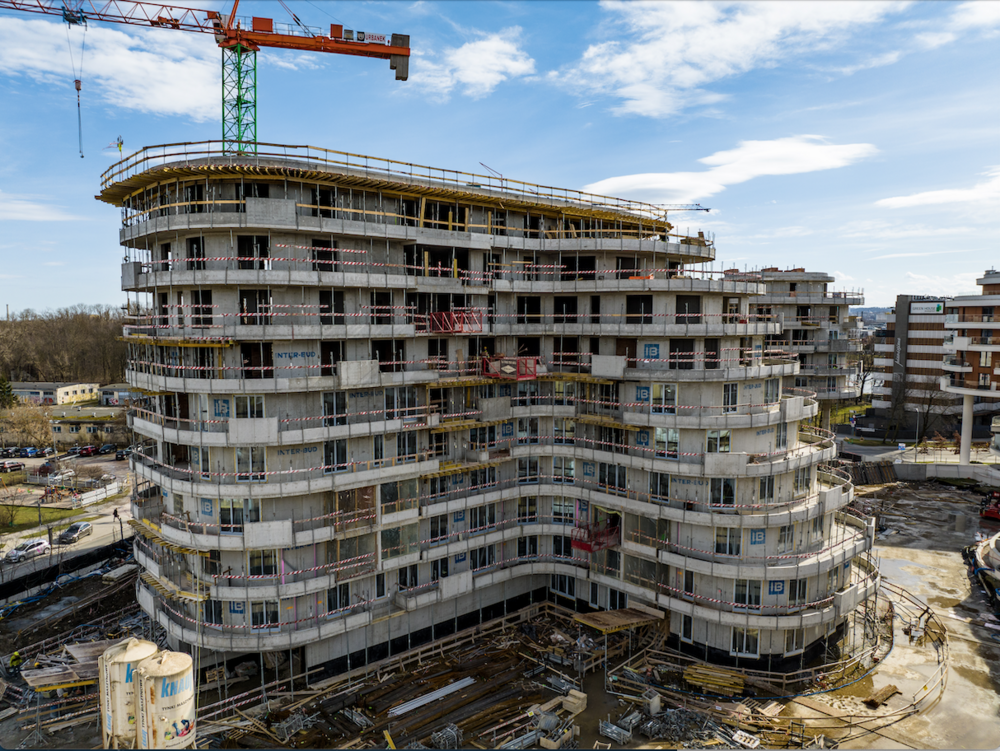

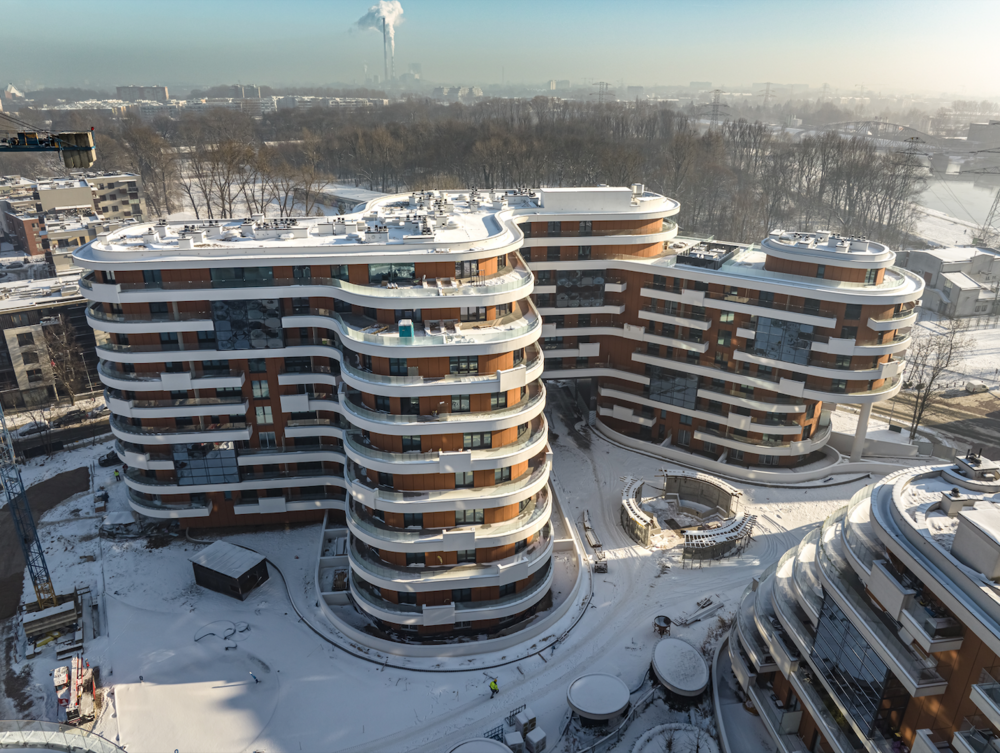

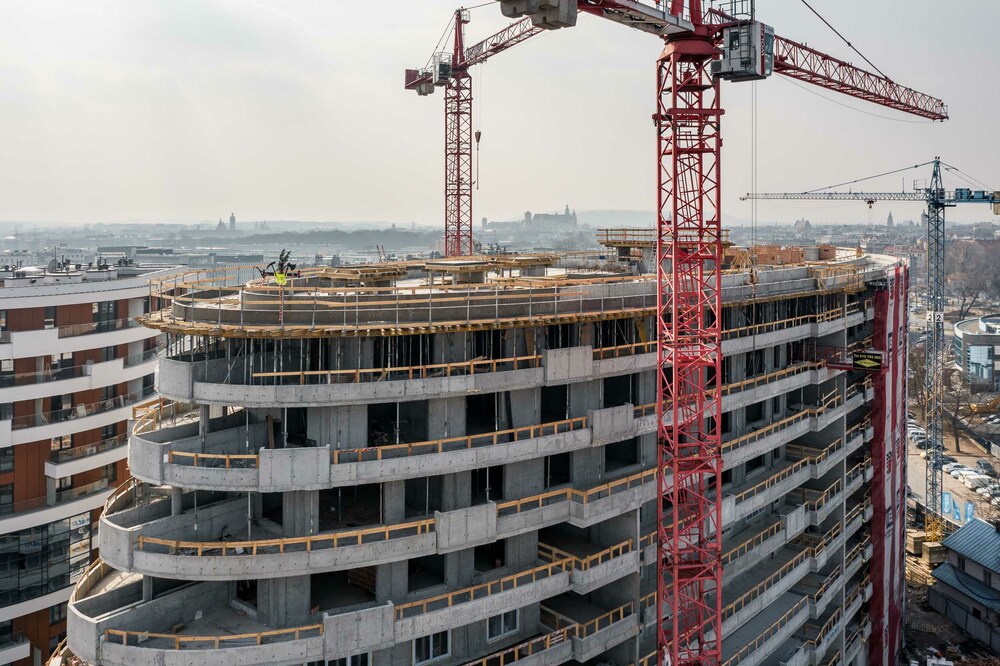

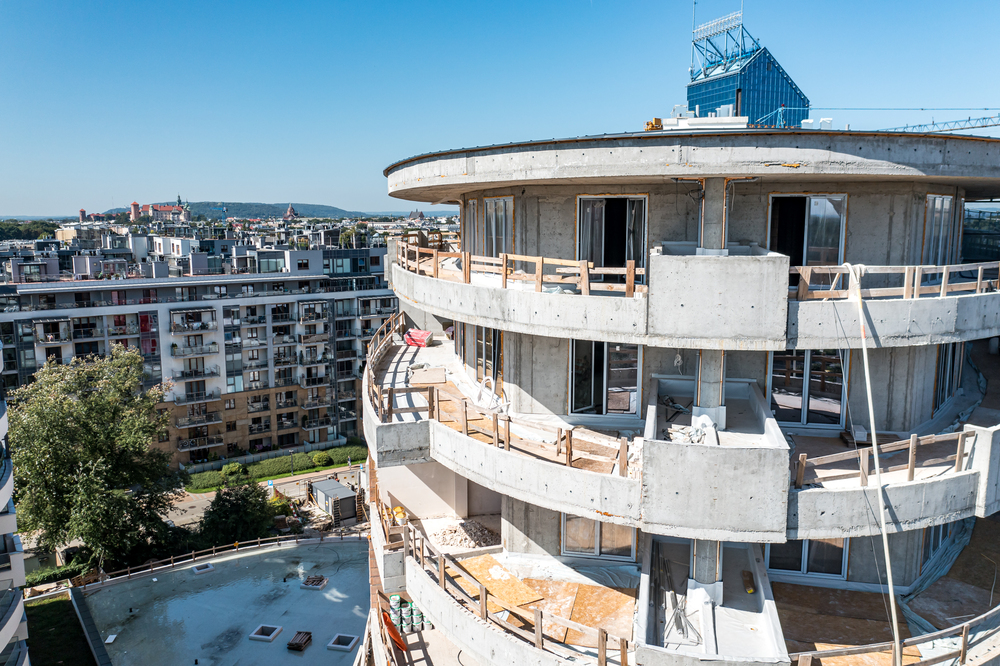

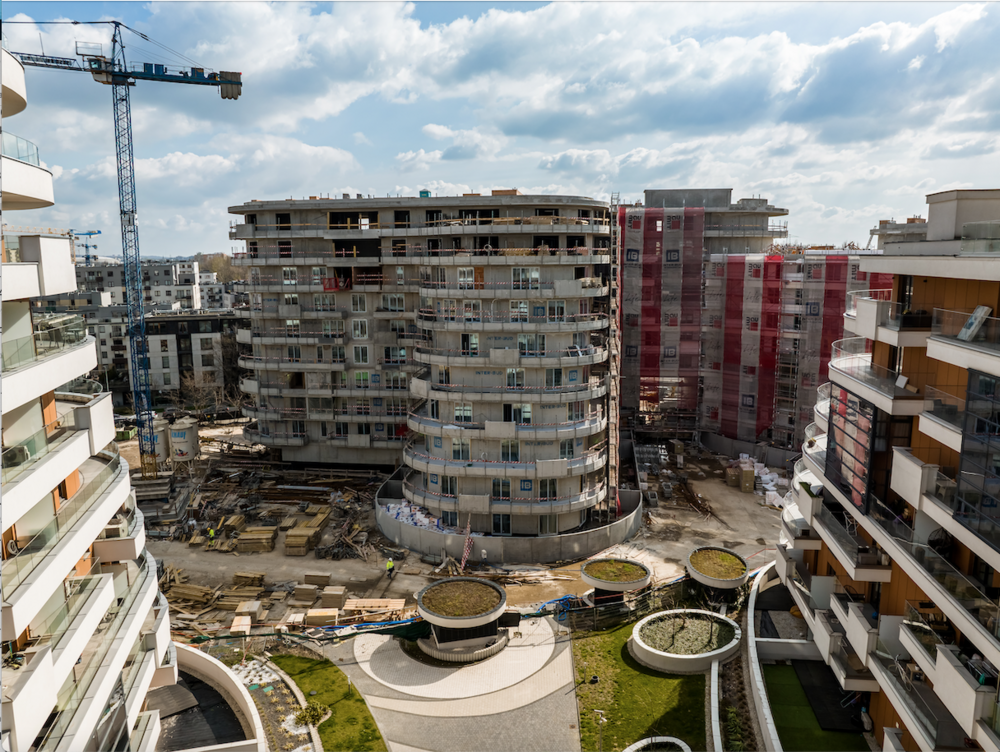

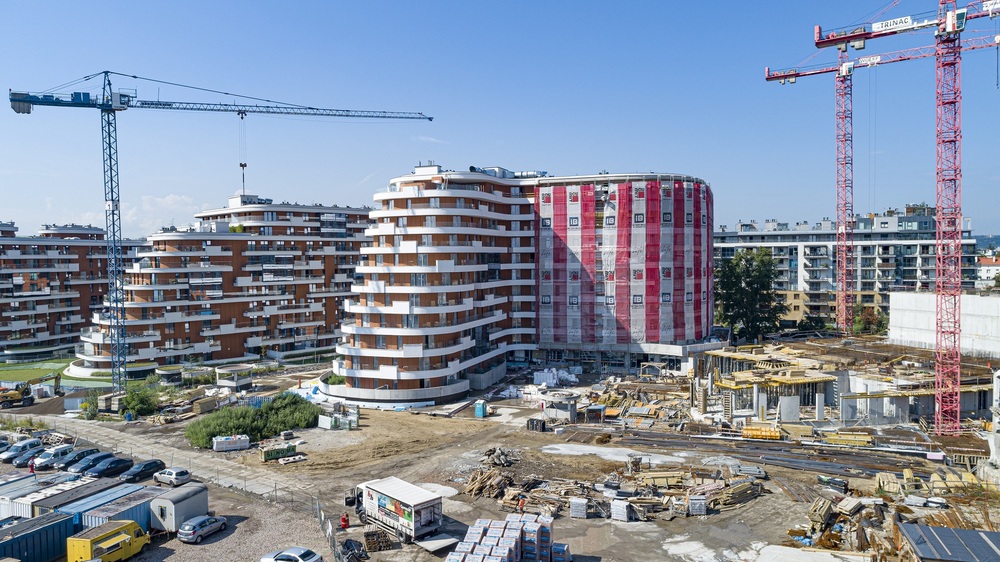

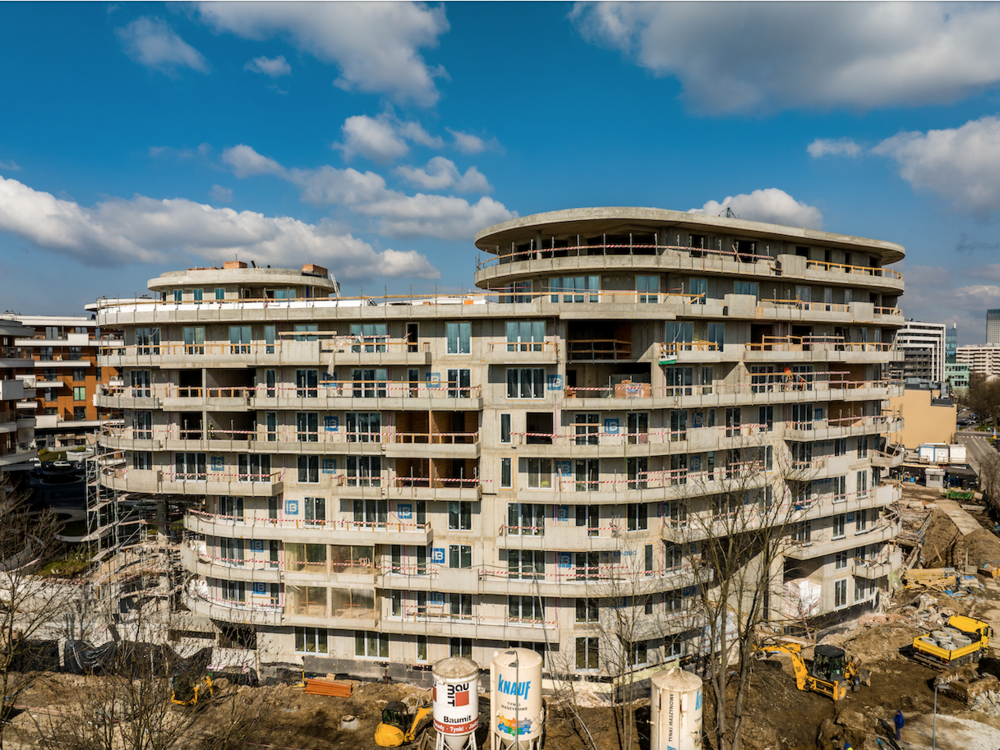

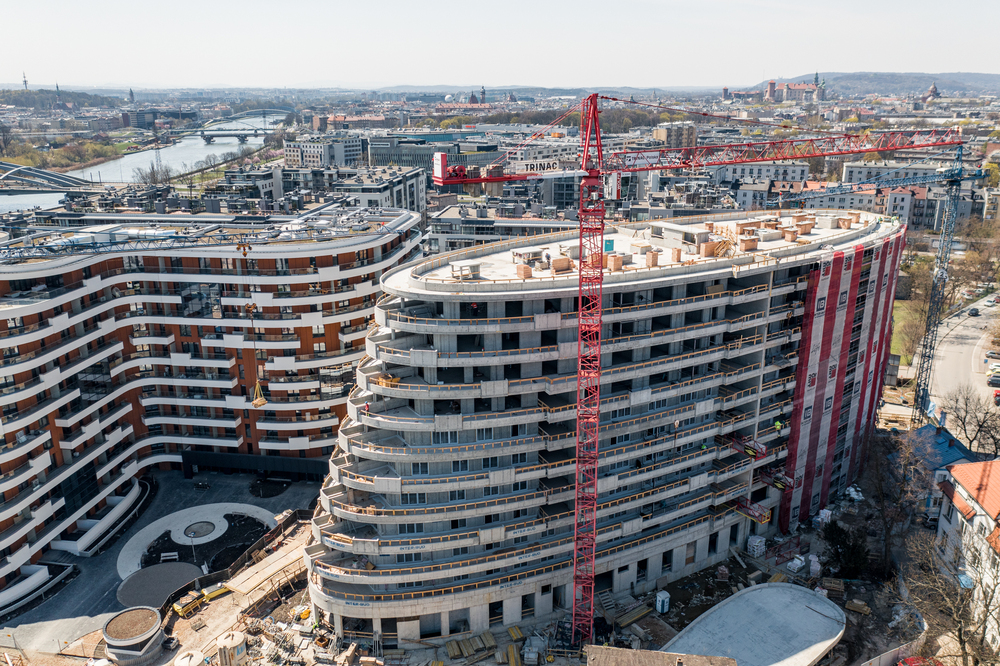

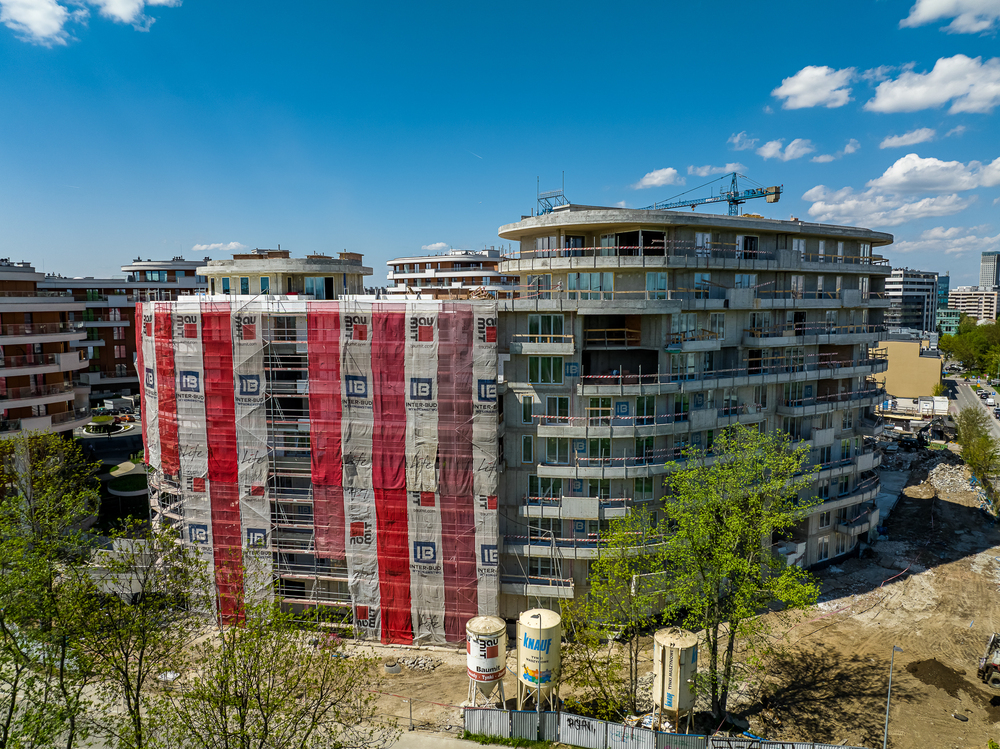

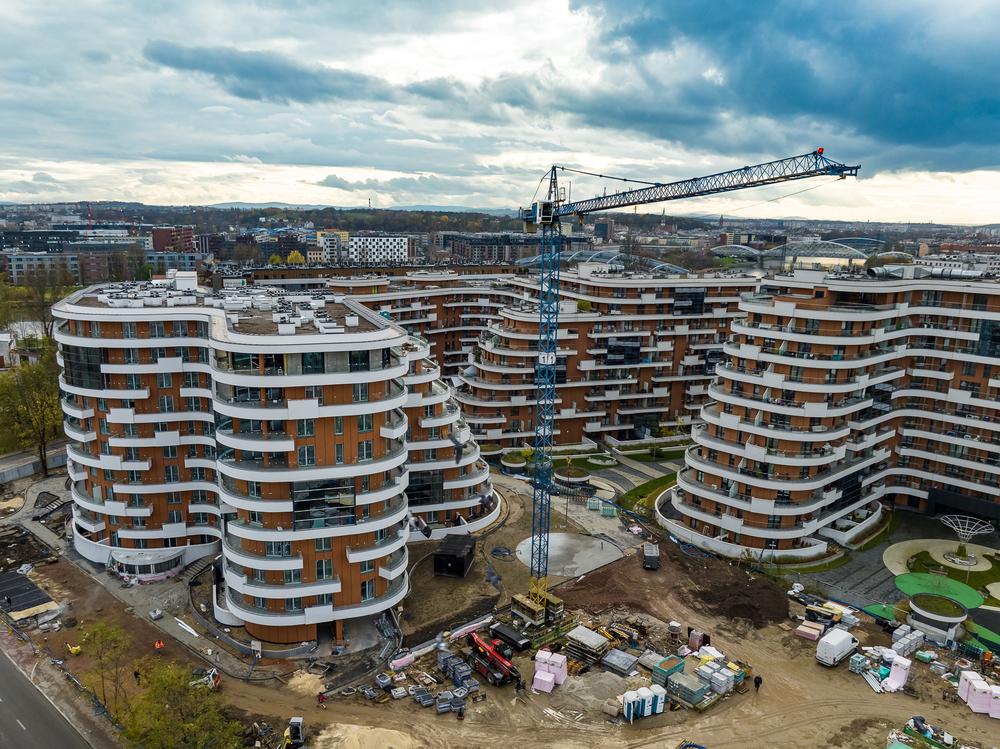

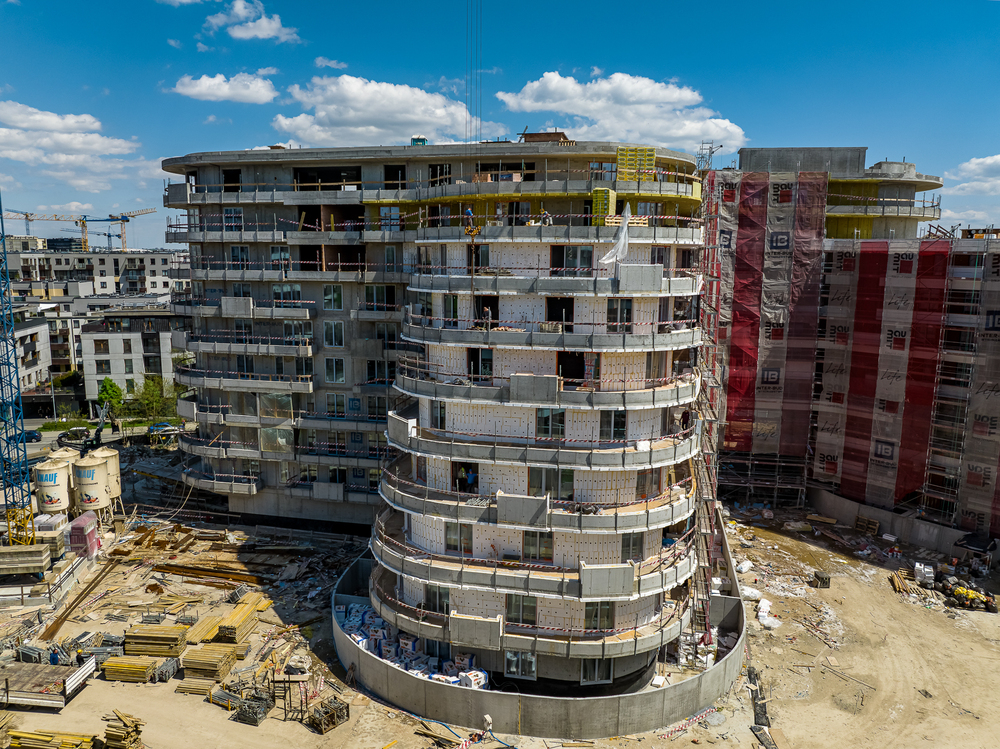

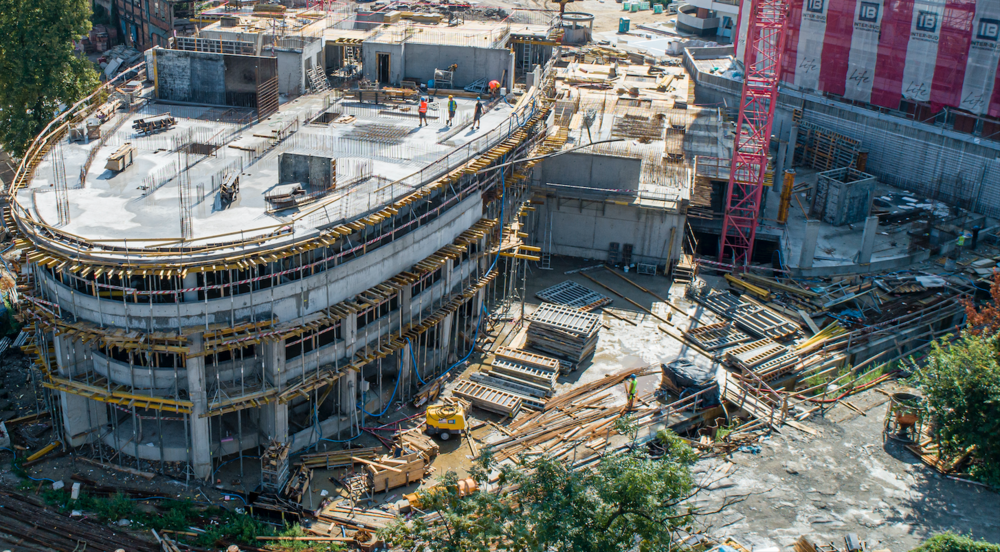

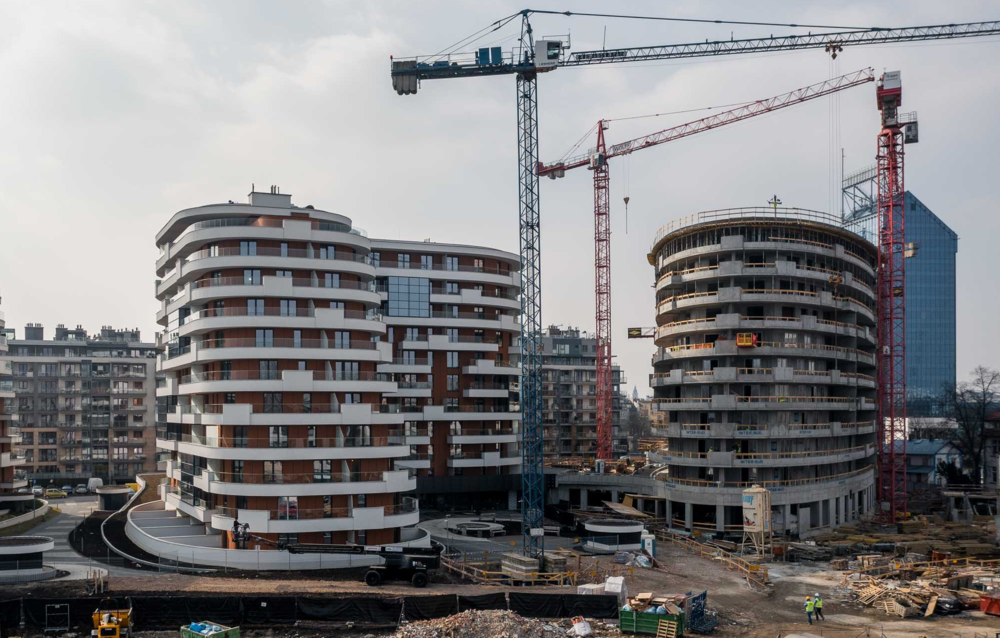

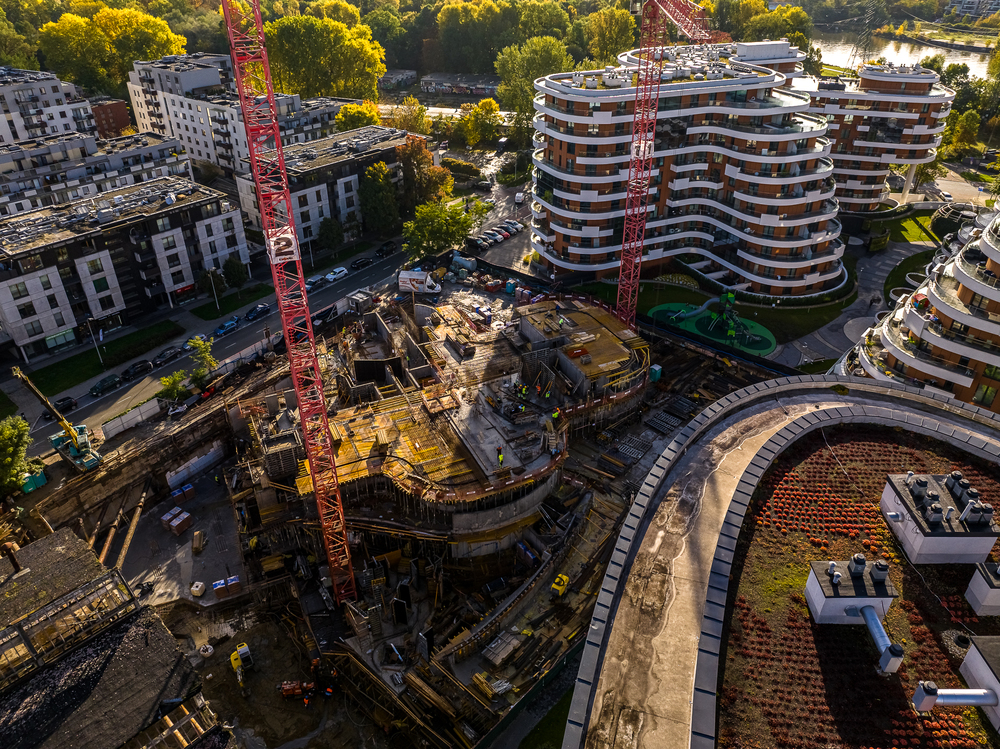

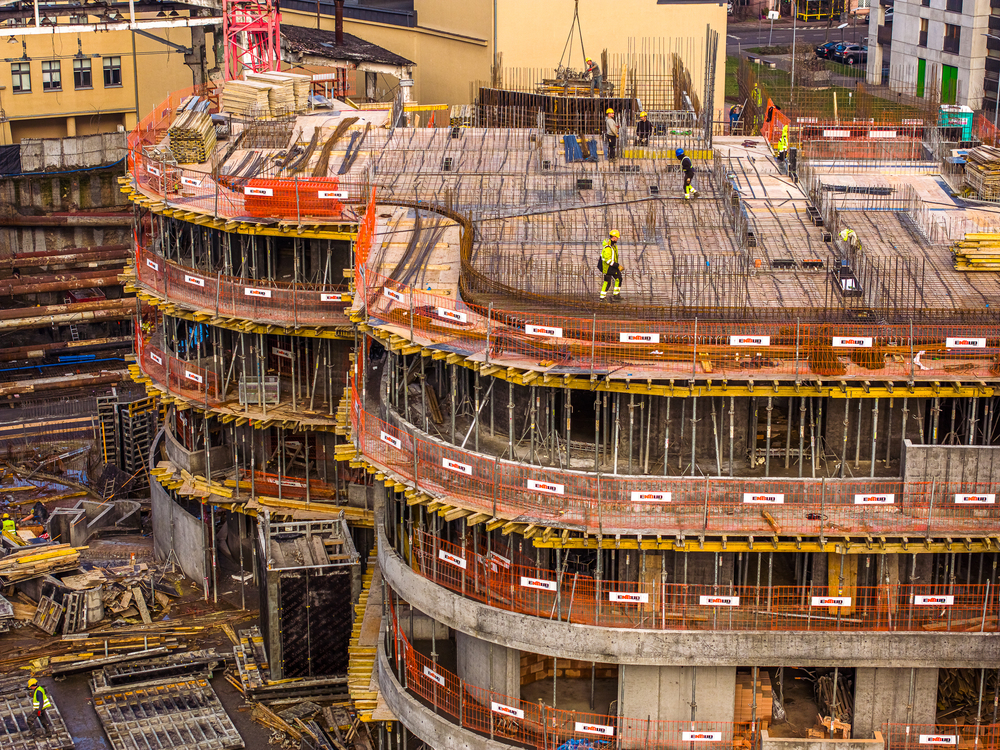

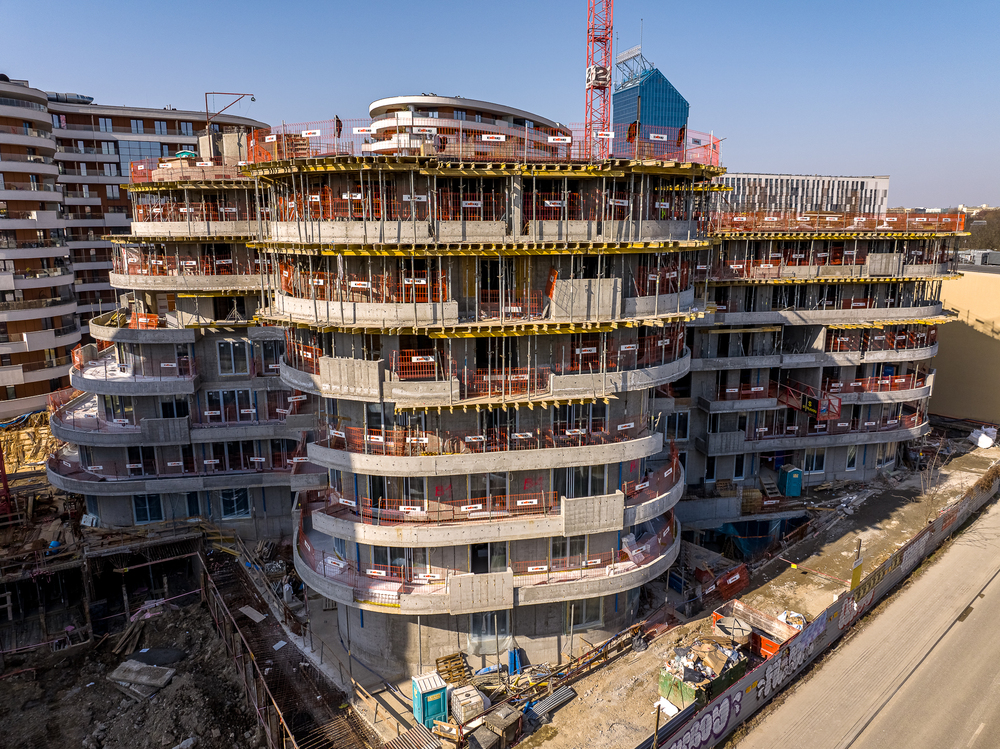

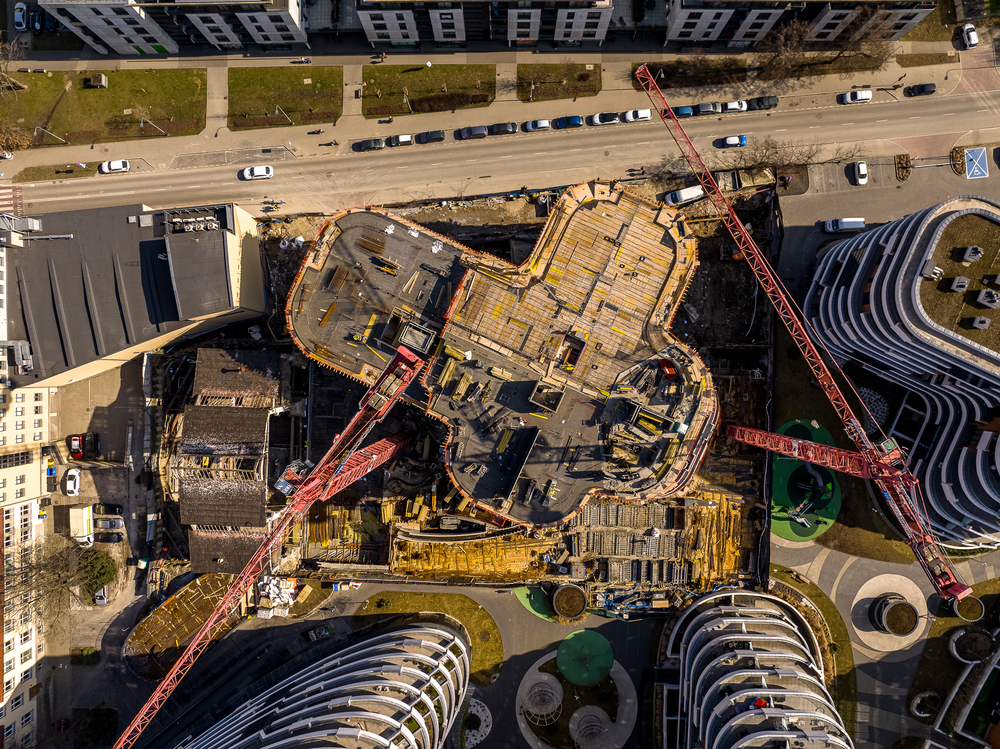

Stan zaawansowania robót na dzień 06.04.2023 r.
Budynek B:
stan surowy 100%
stolarka okienna 90%
instalacja sanitarna 50%
instalacja elektryczna 50%
elewacja - 20%
izolacja balkonów 40%
Stan zaawansowania robót na dzień 10.03.2023 r.
Budynek B:
stan surowy 100%
stolarka okienna 70%
instalacja sanitarna 40%
instalacja elektryczna 40%
elewacja - rozpoczęto
izolacja balkonów 30%

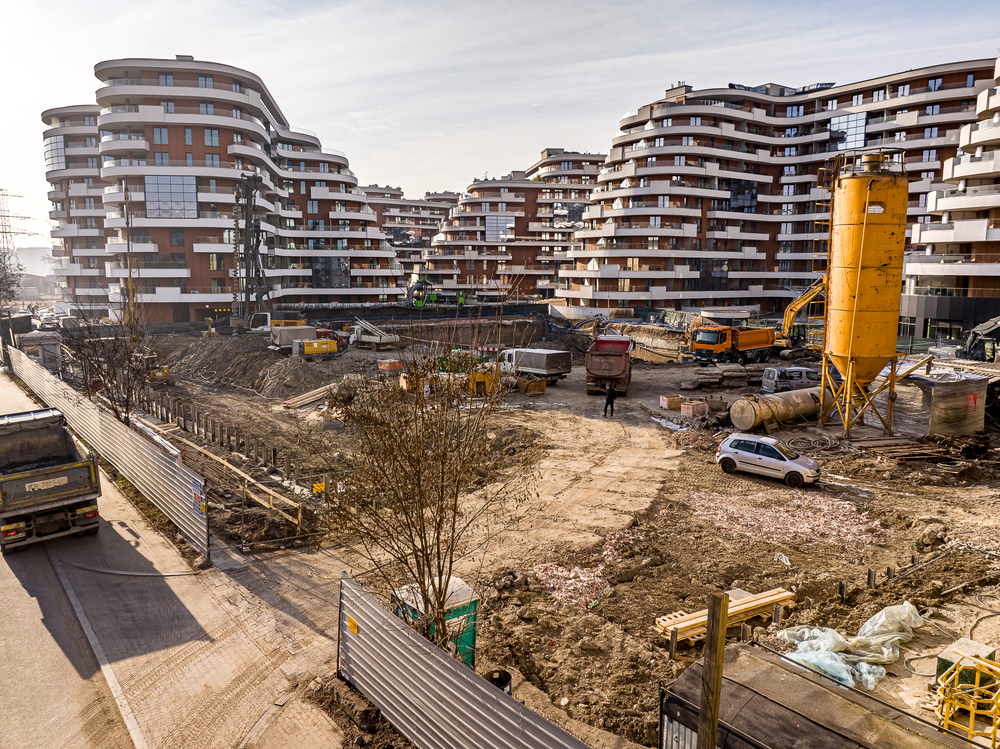

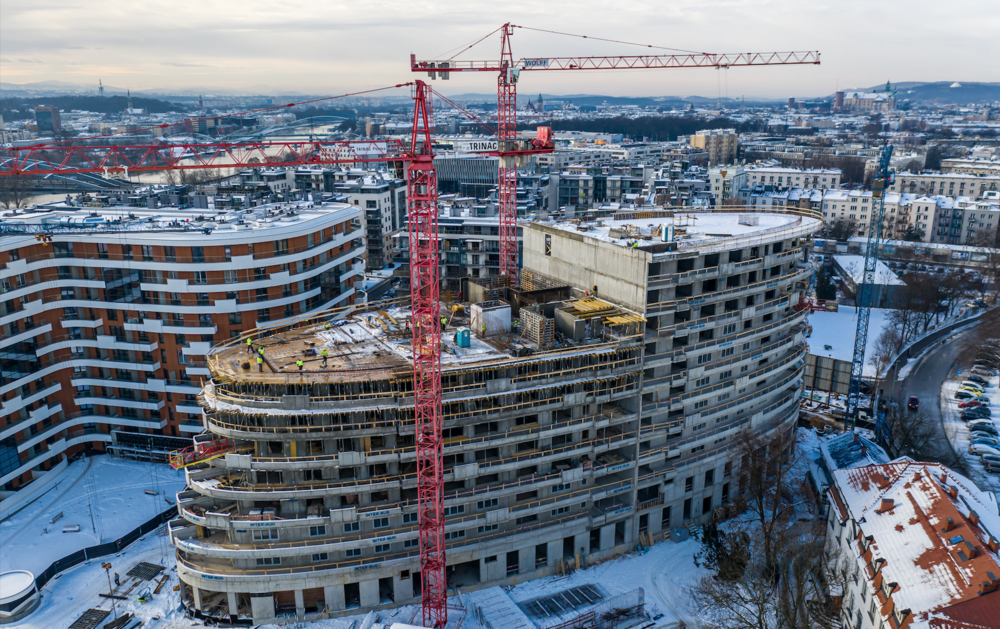

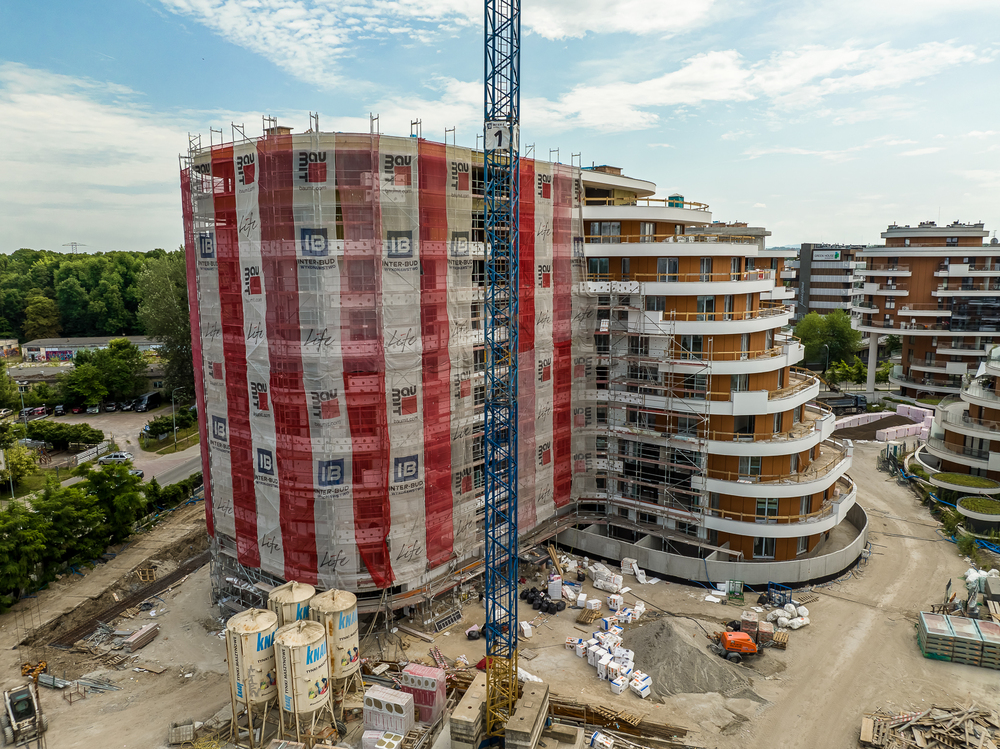

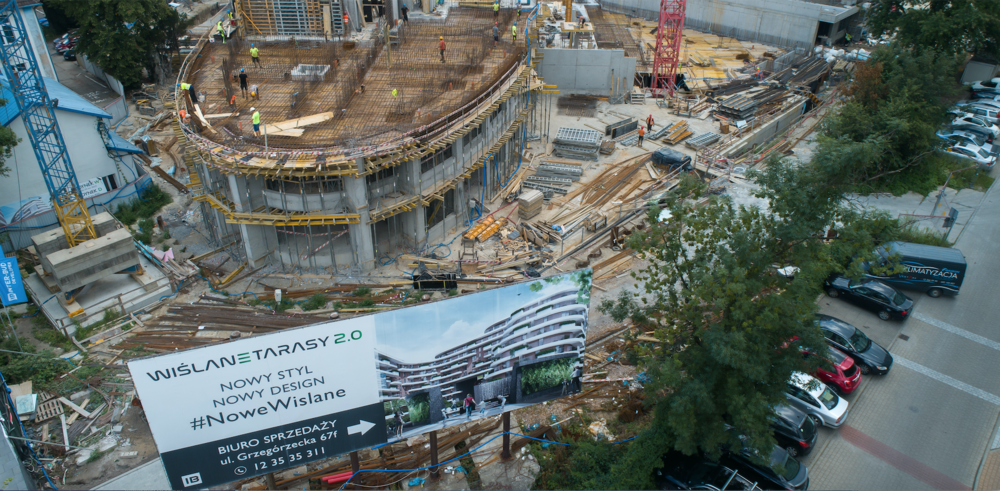

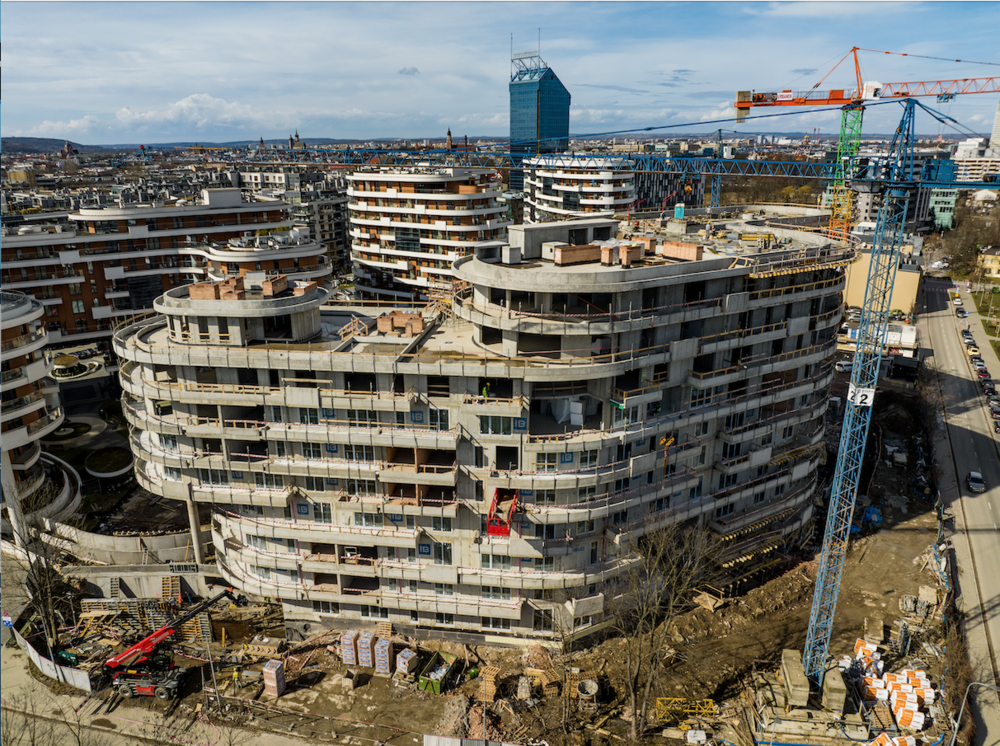

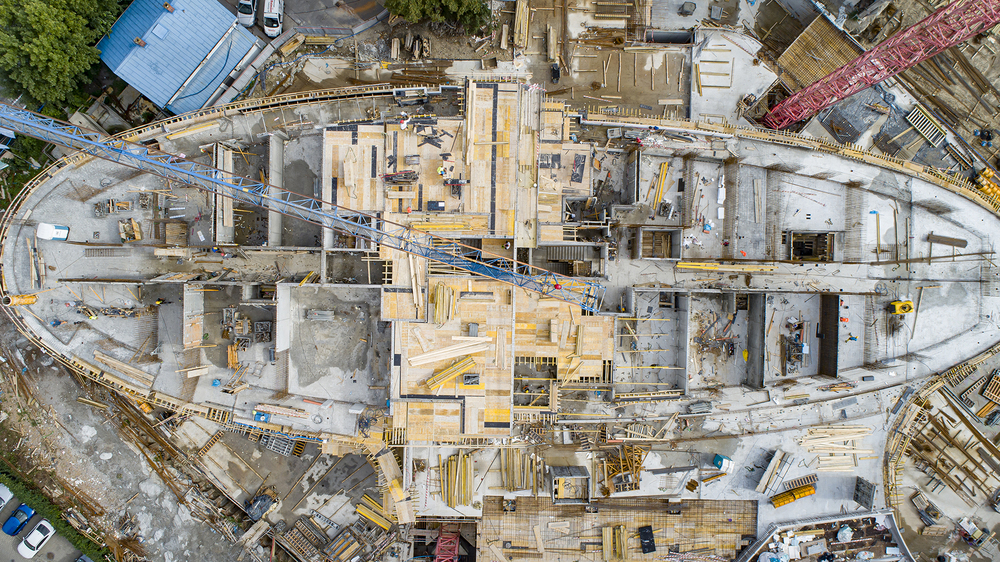

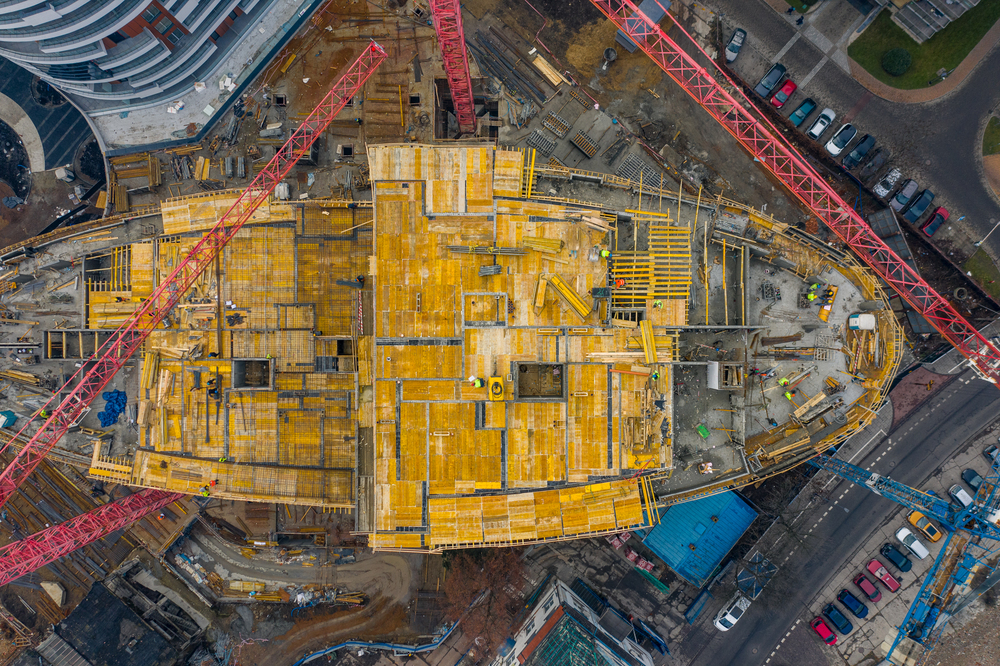

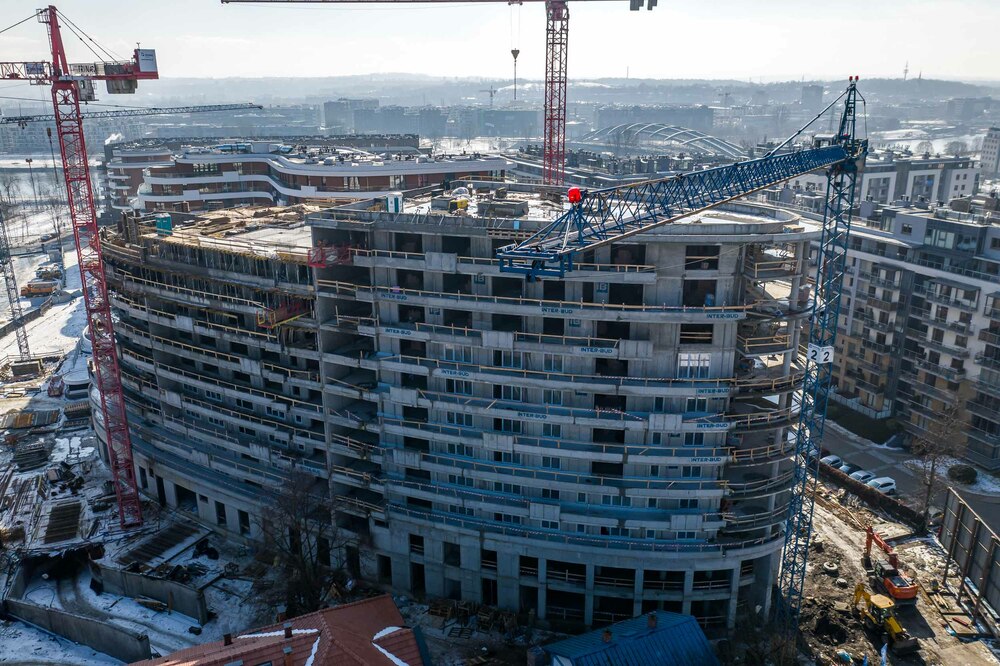

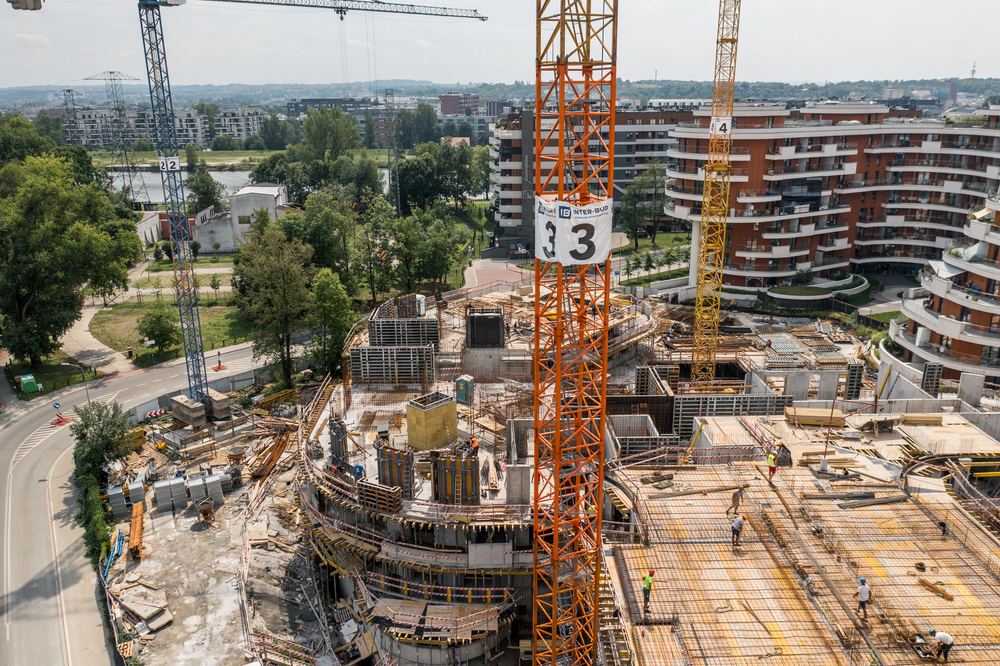

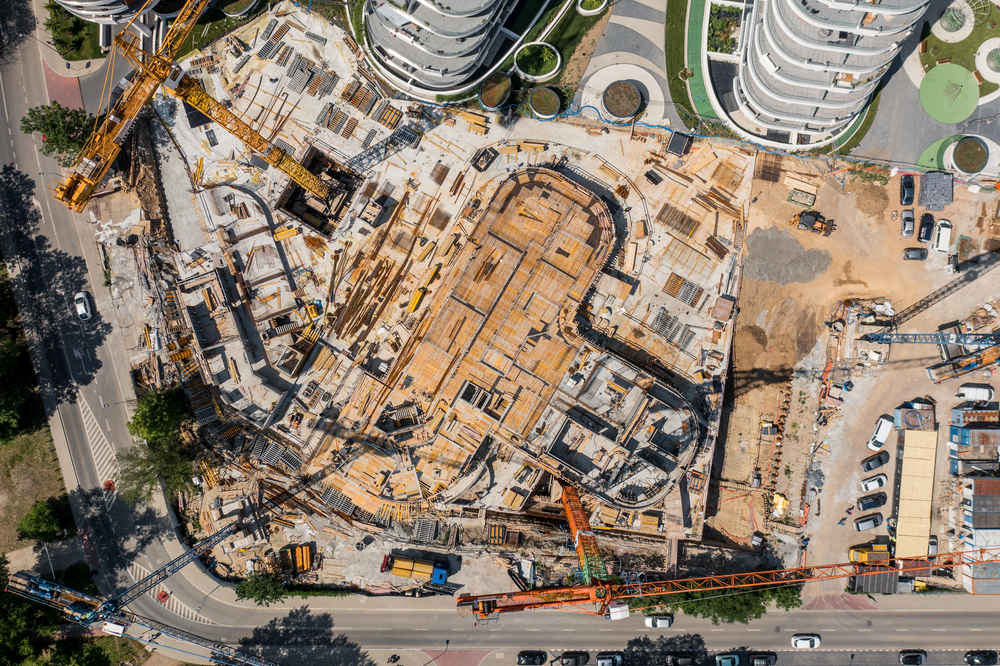

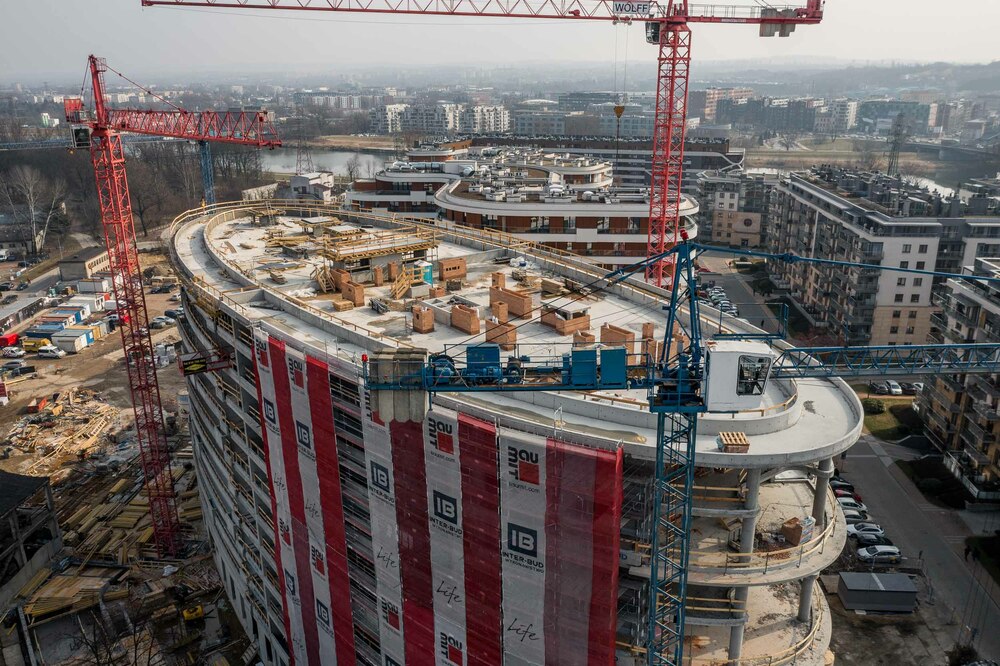

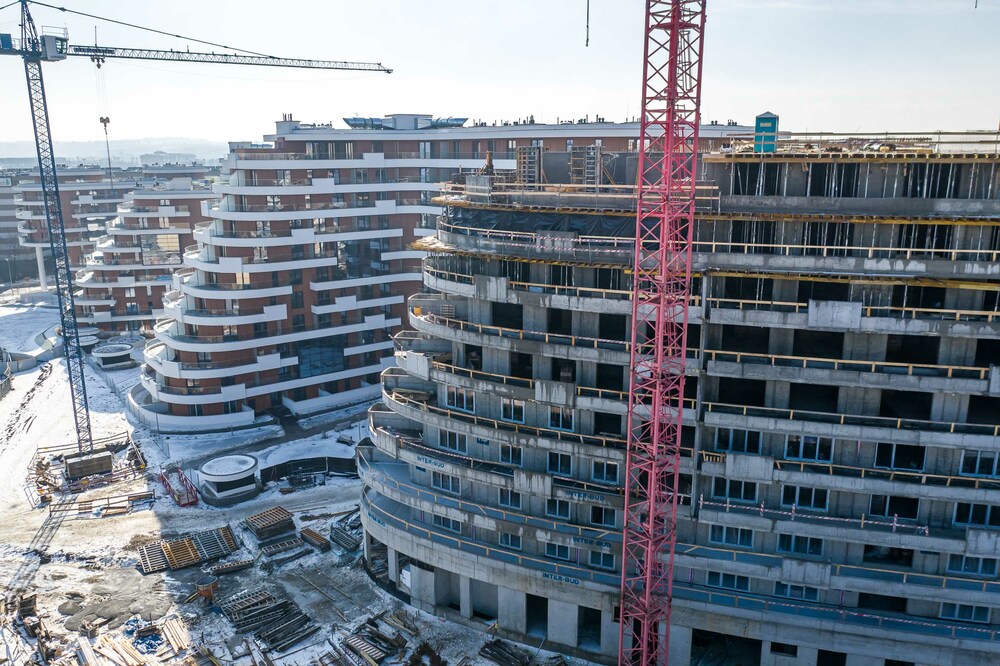

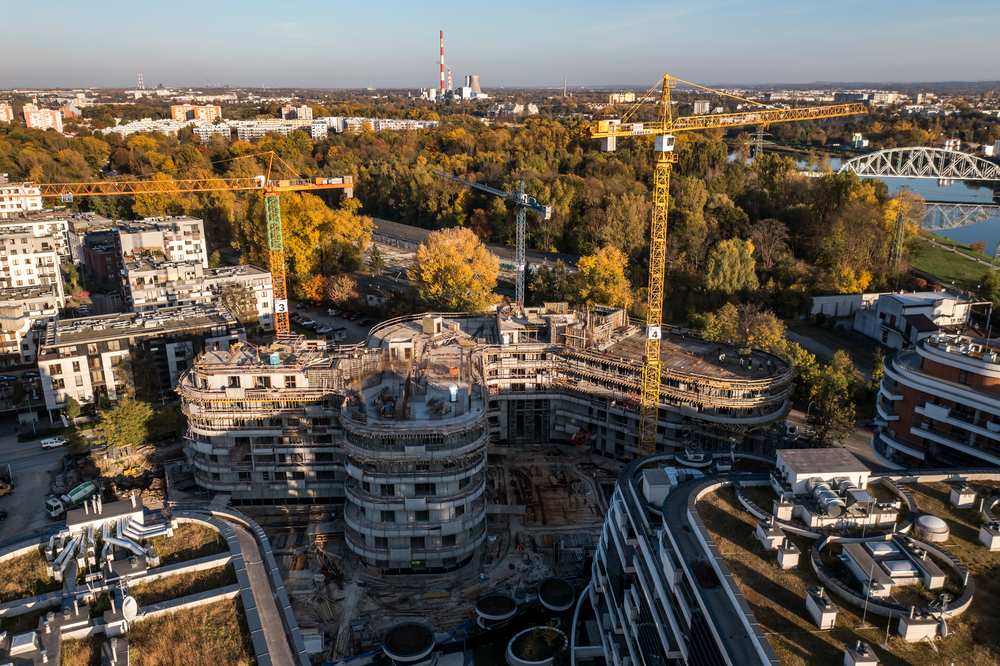

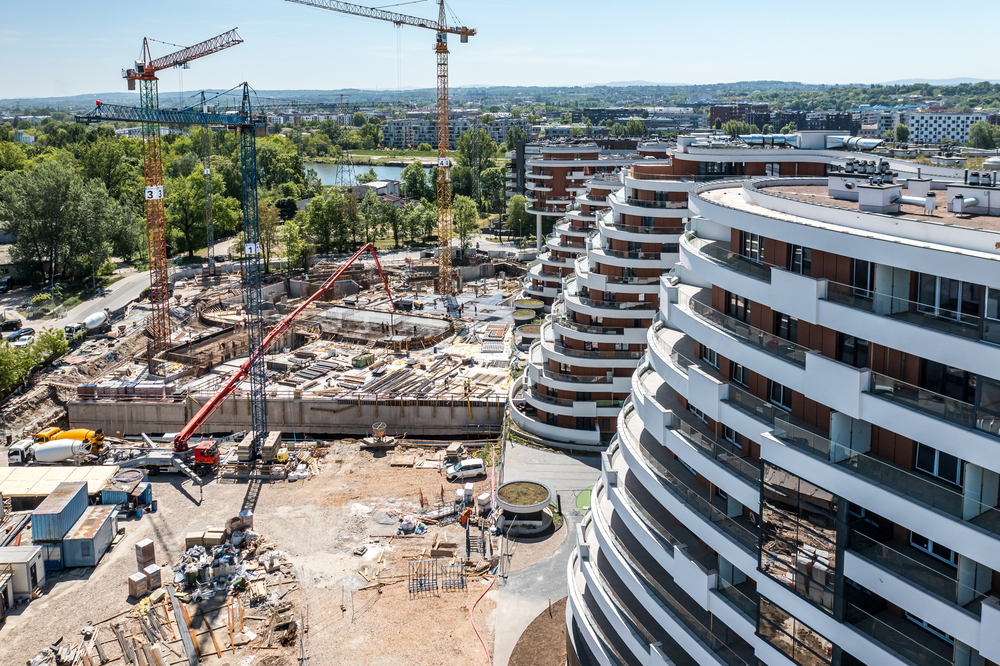

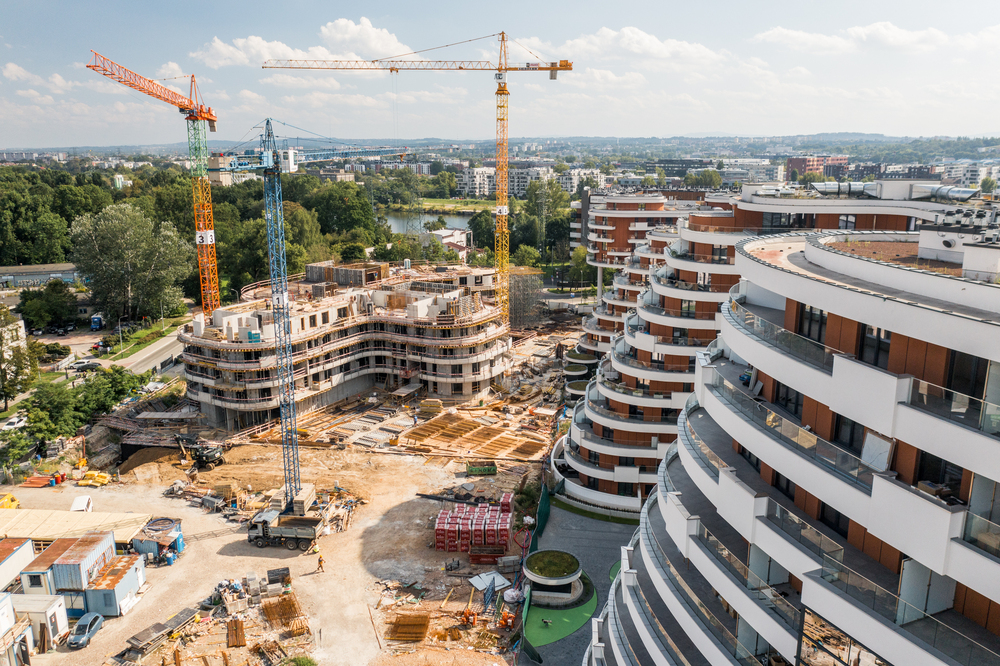

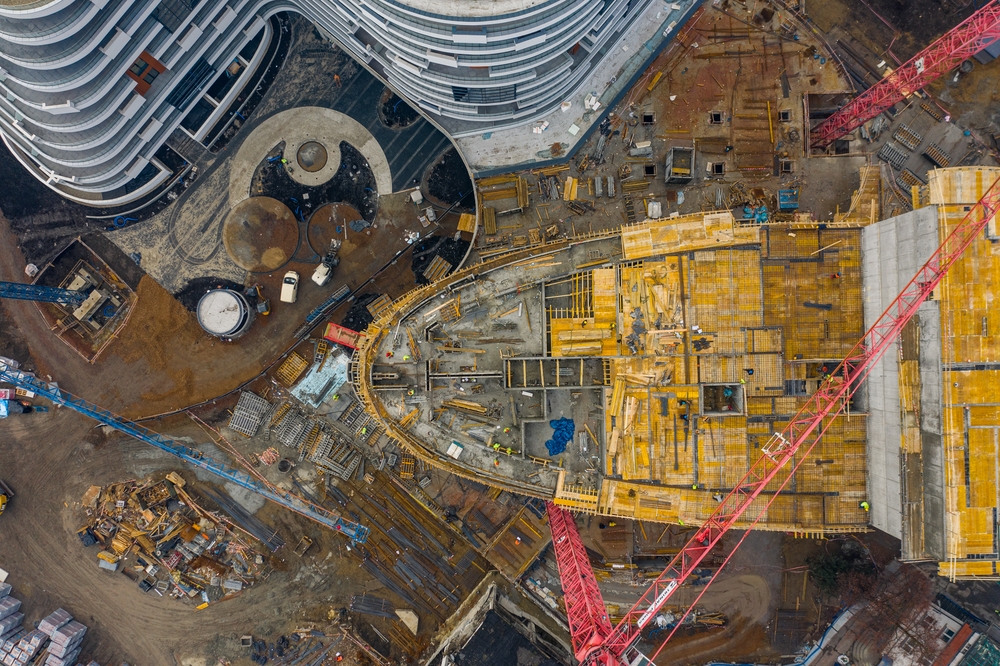

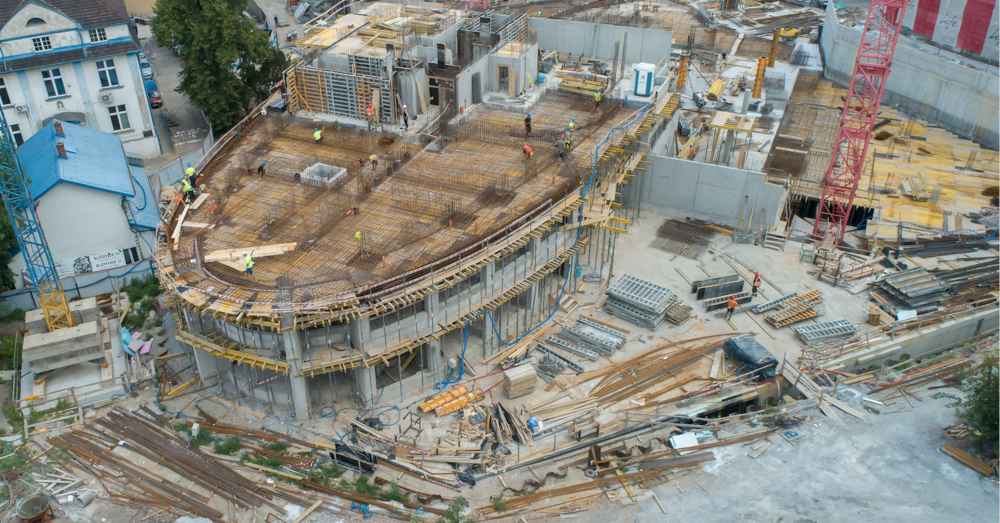

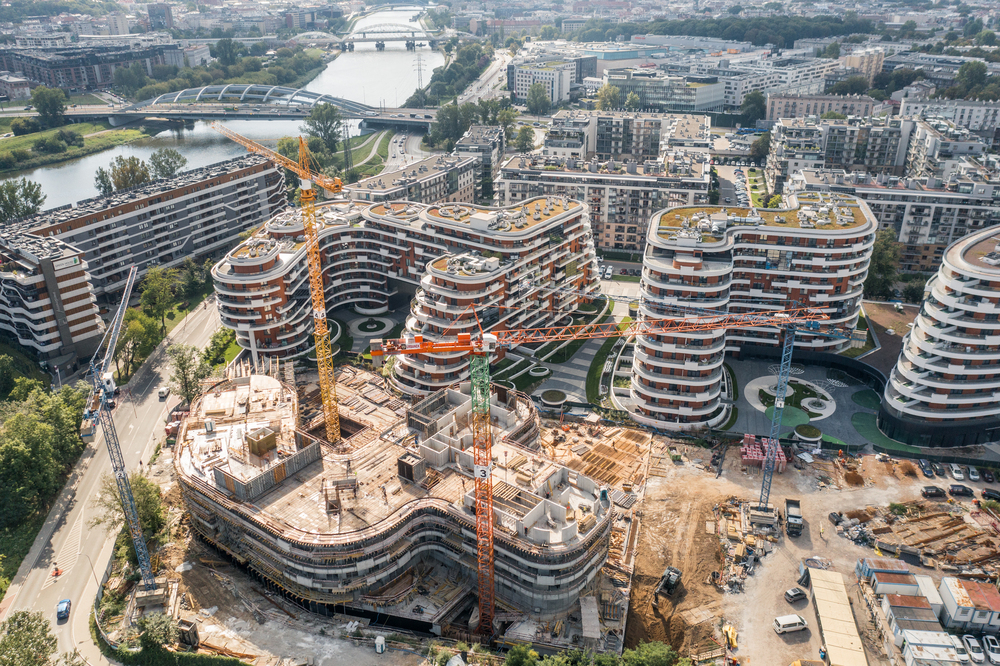

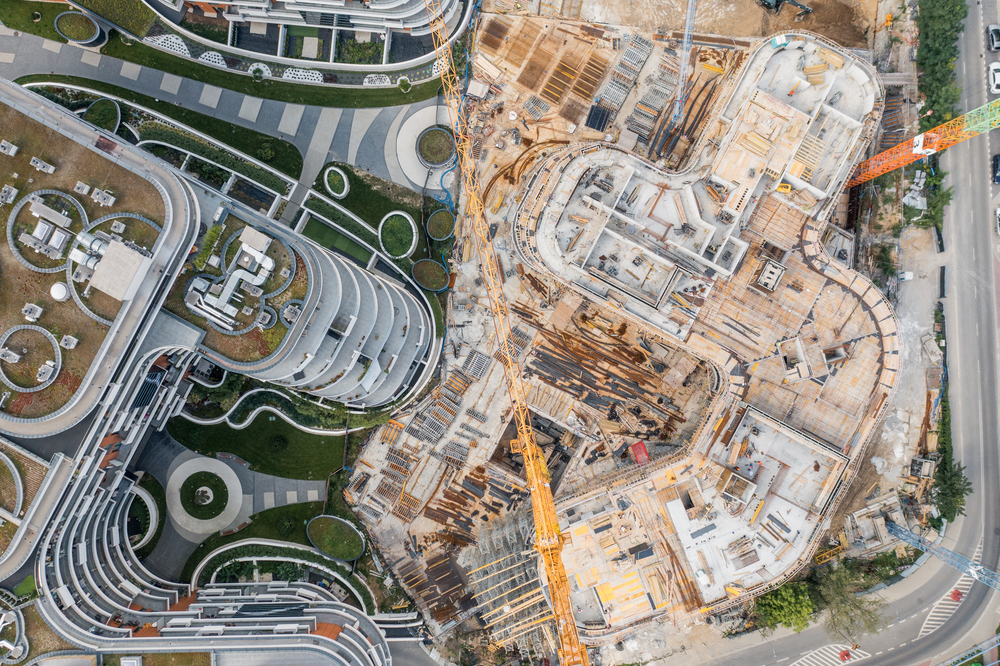

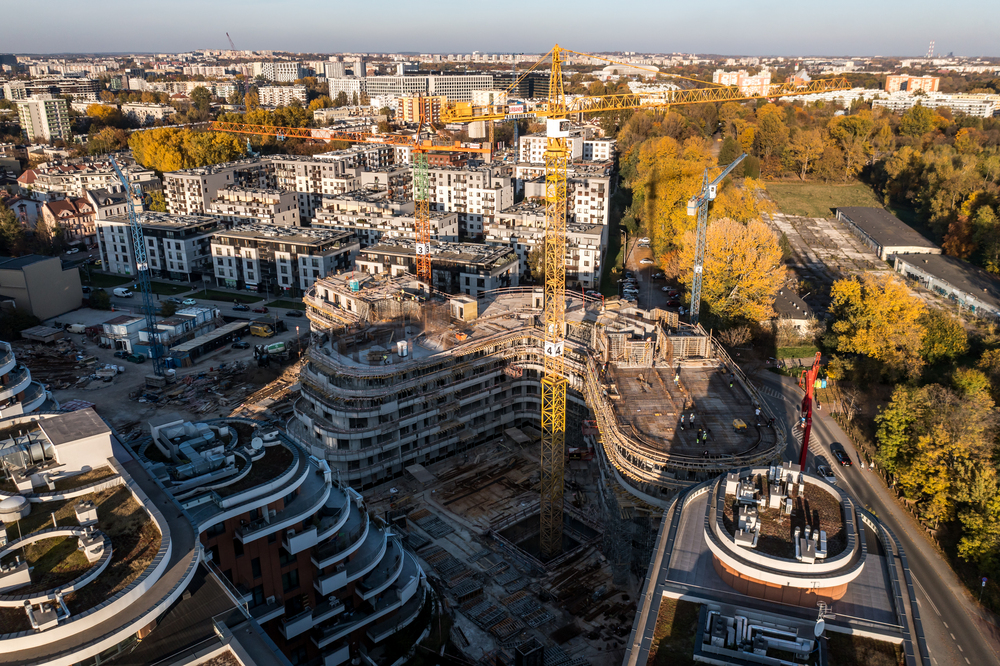

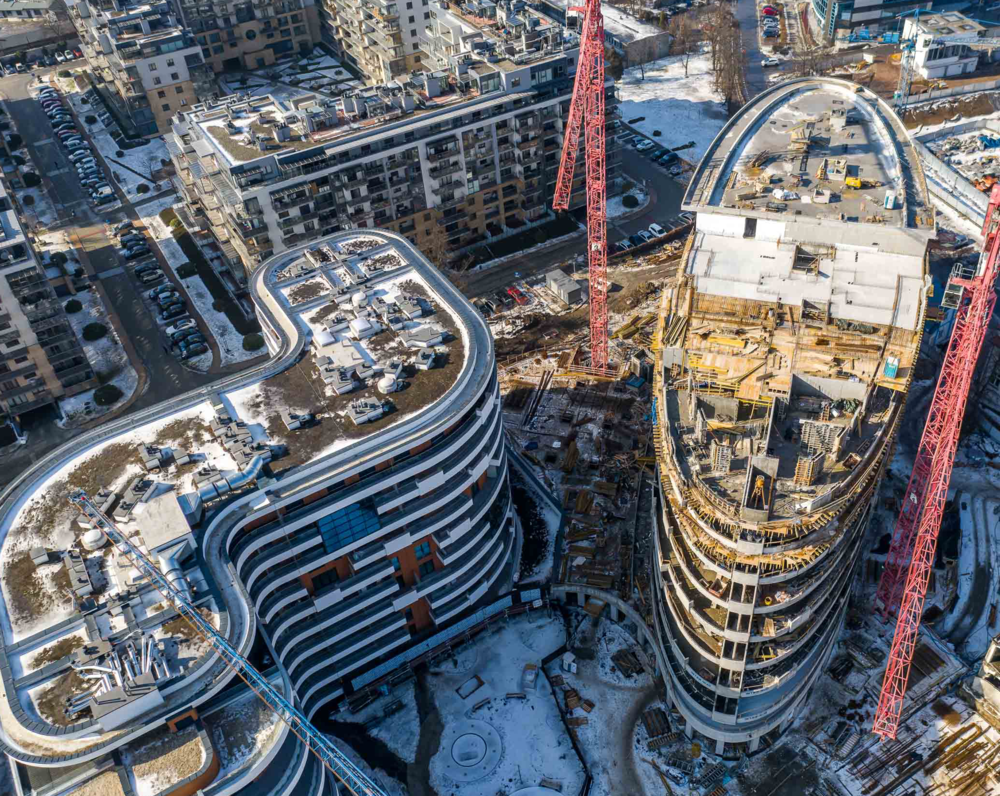

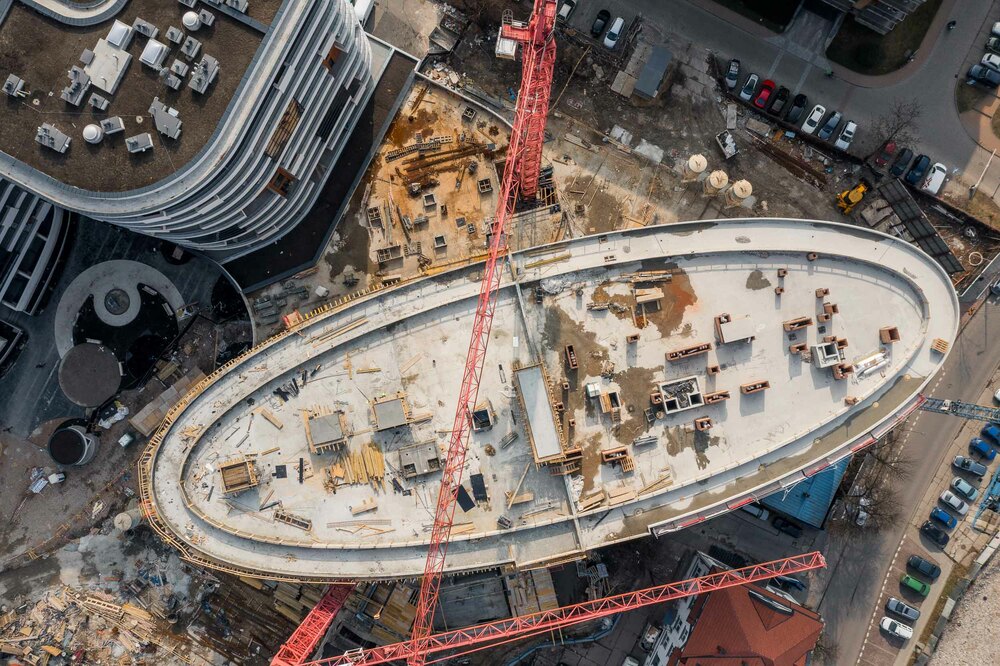

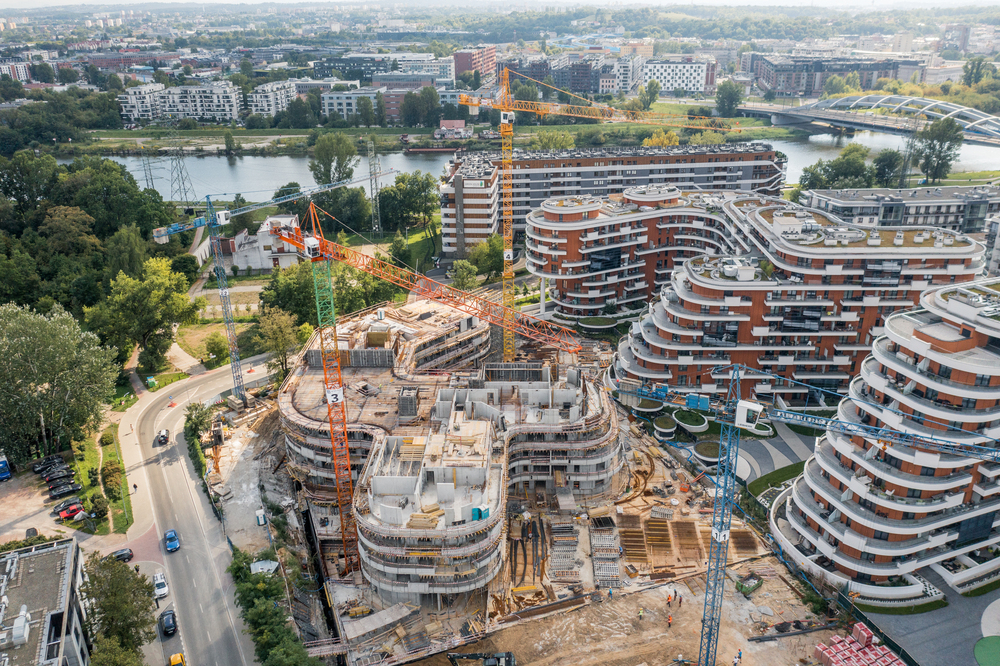

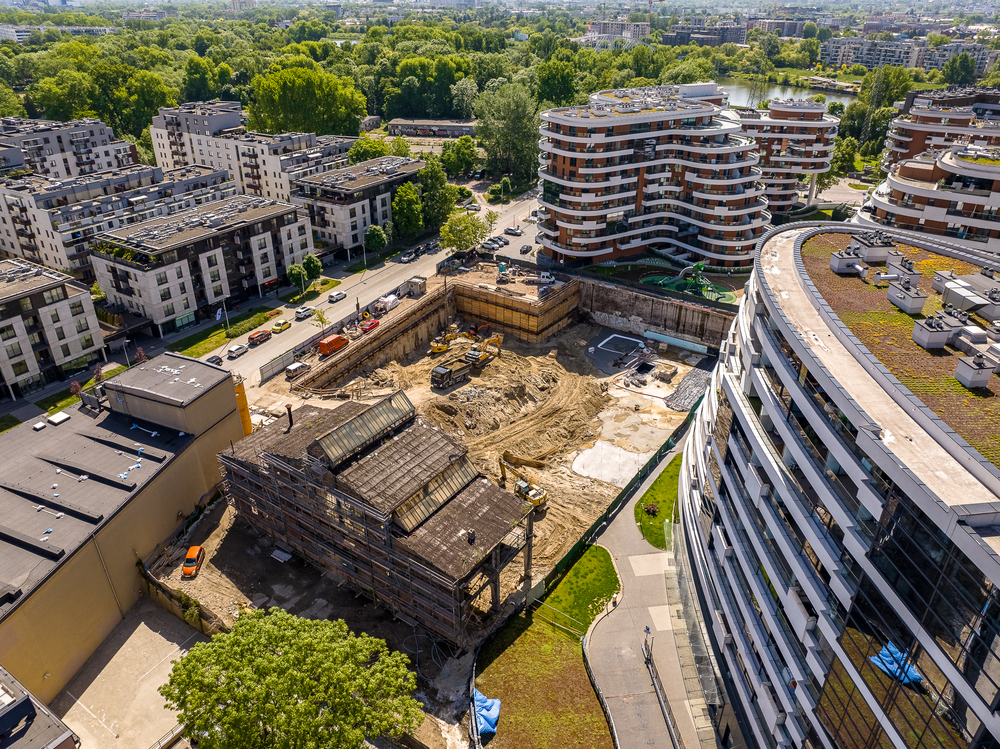

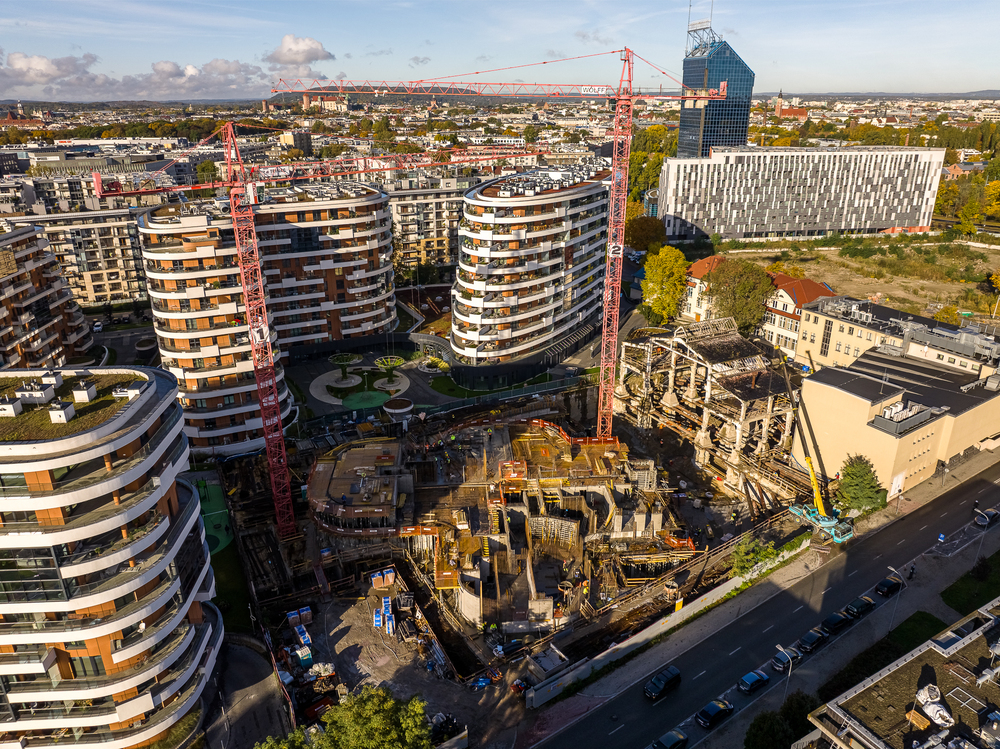

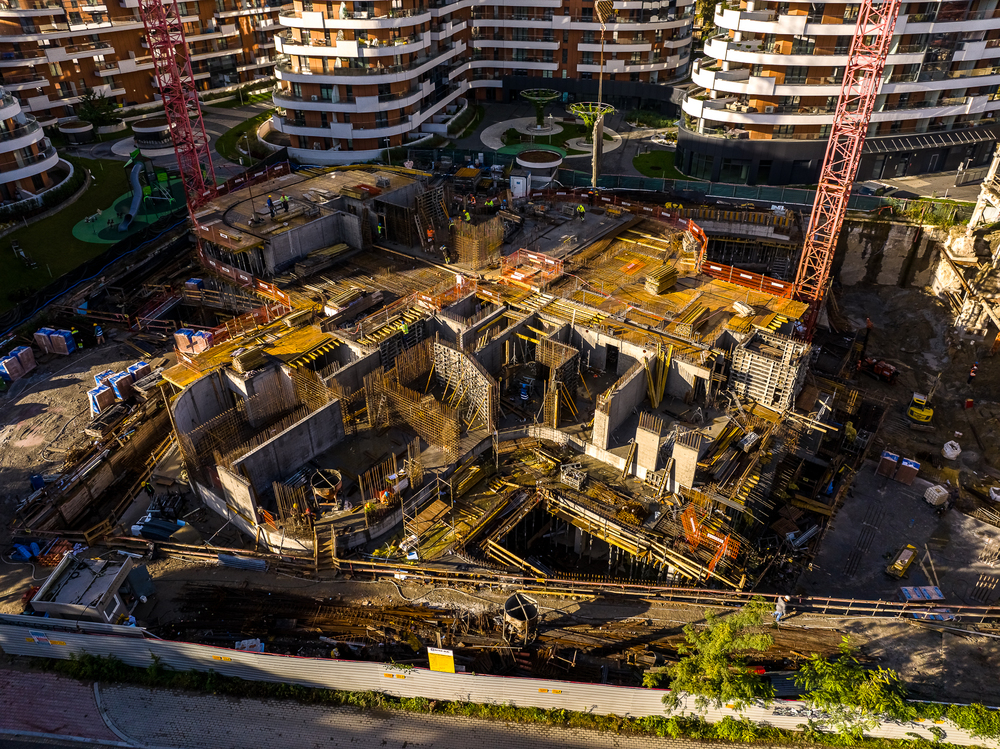

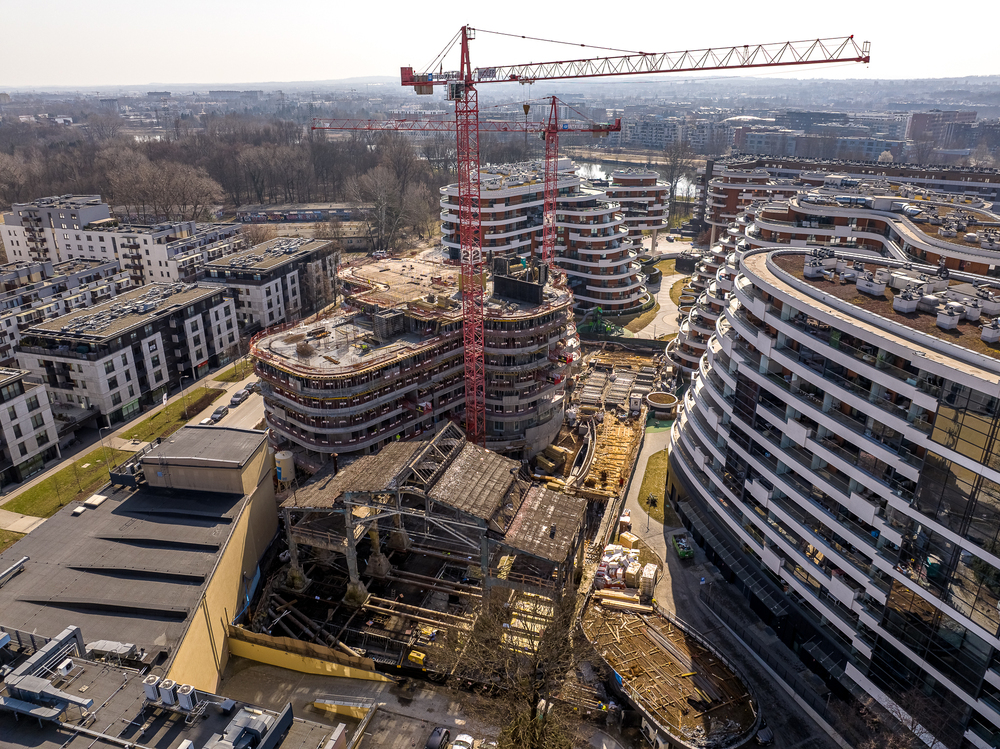

Stan zaawansowania robót na dzień 17.10.2022 r.
Budynek B:
IV piętro stan surowy 100%
V piętro stan surowy 100%
VI piętro stan surowy 80%

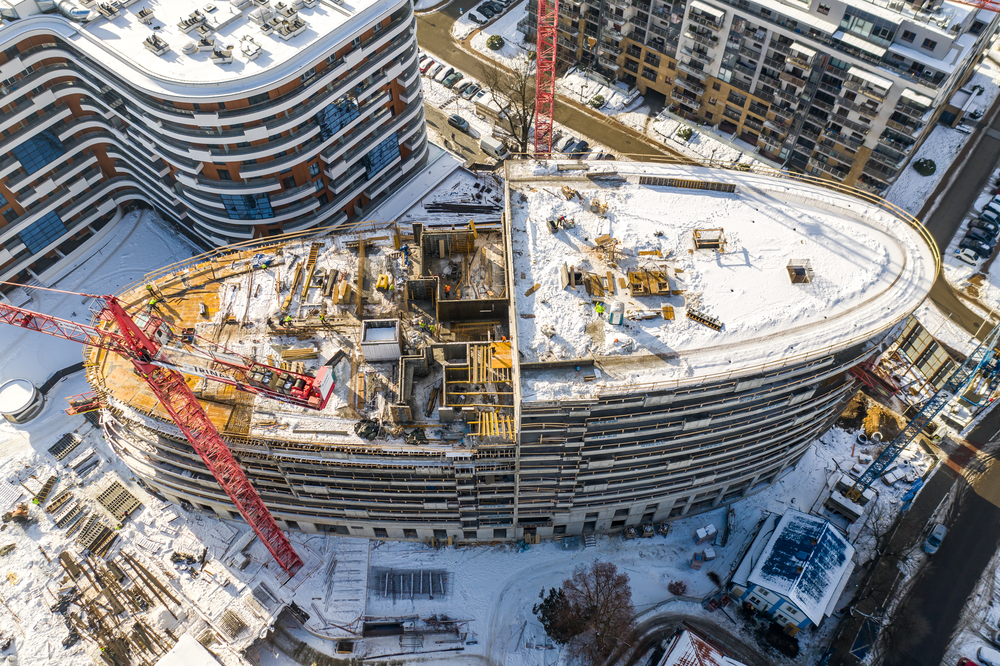

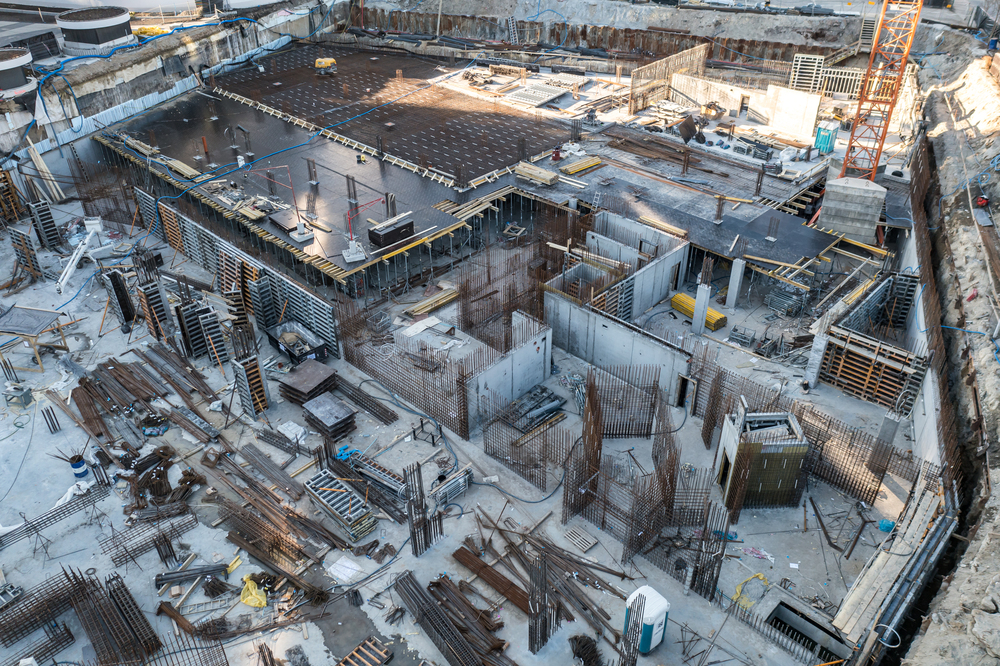

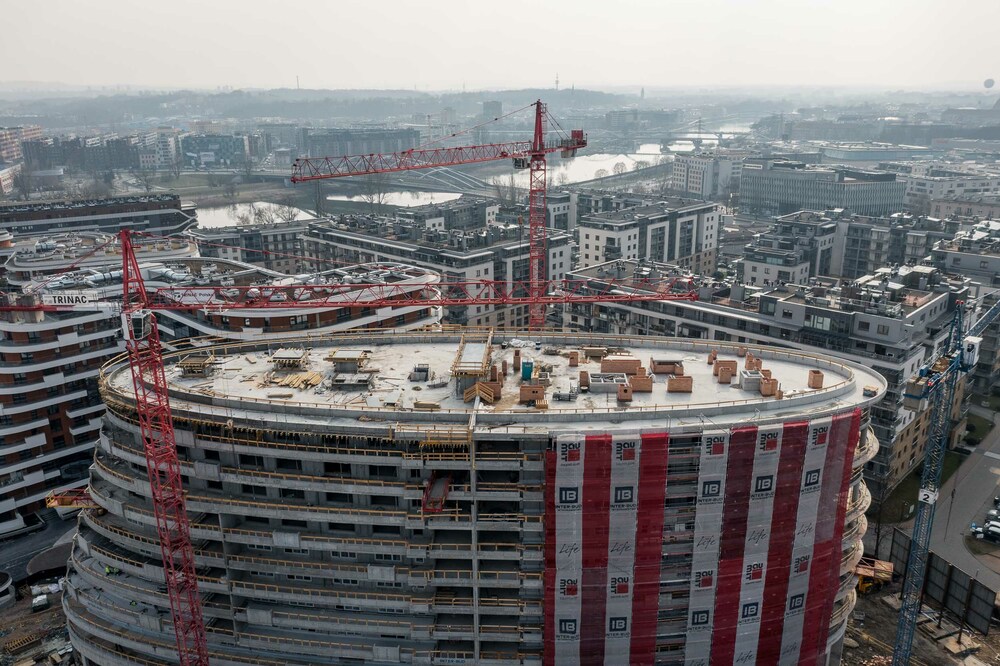

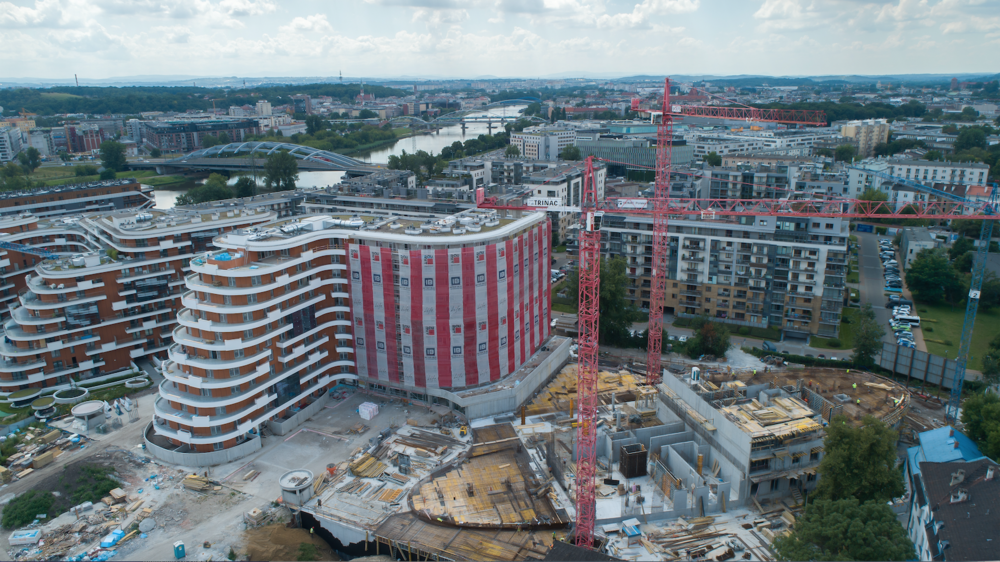

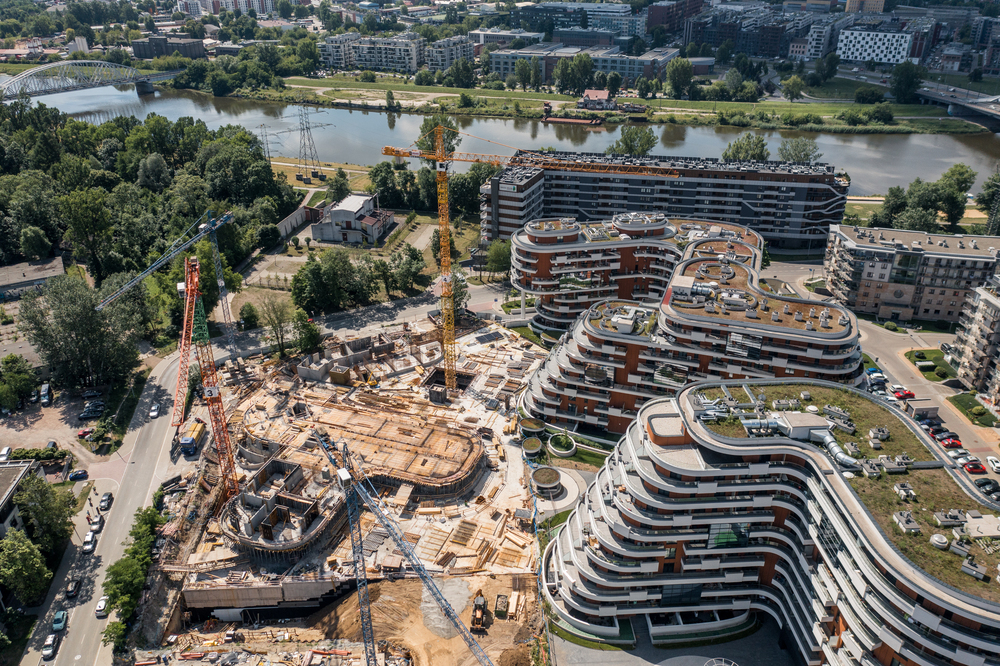

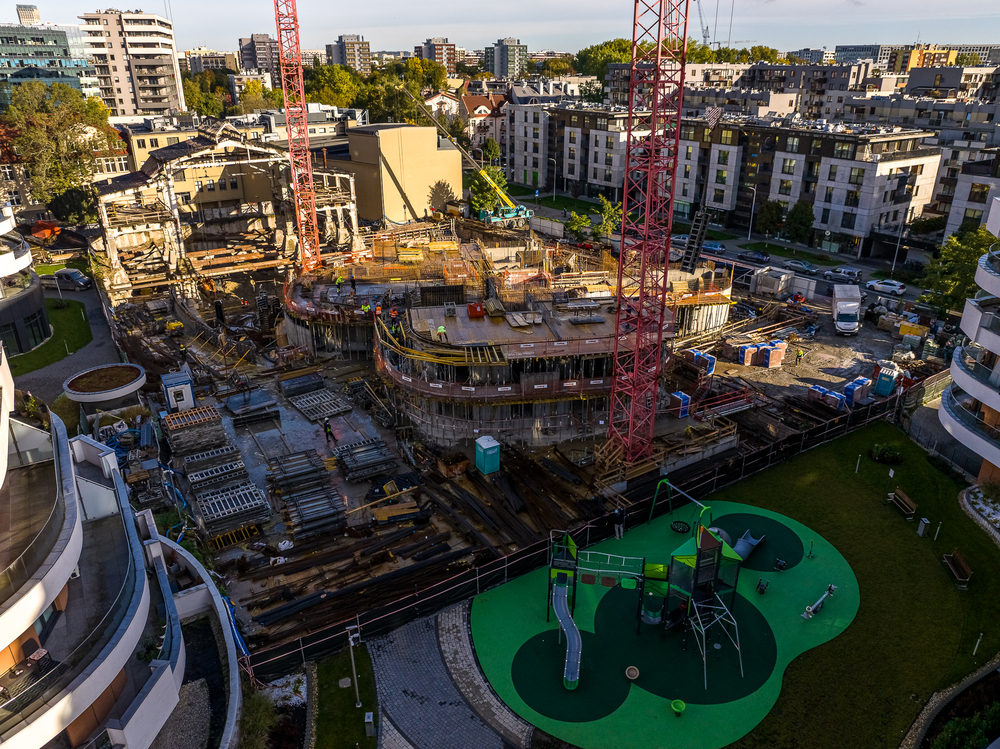

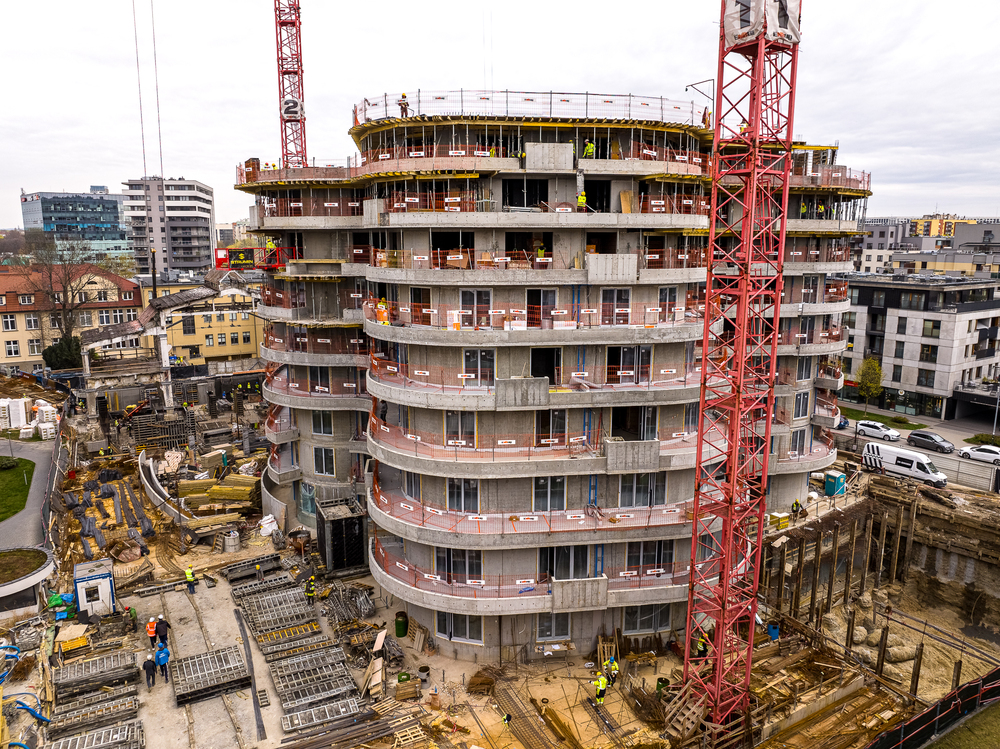

Stan zaawansowania robót na dzień 2.09.2022 r.

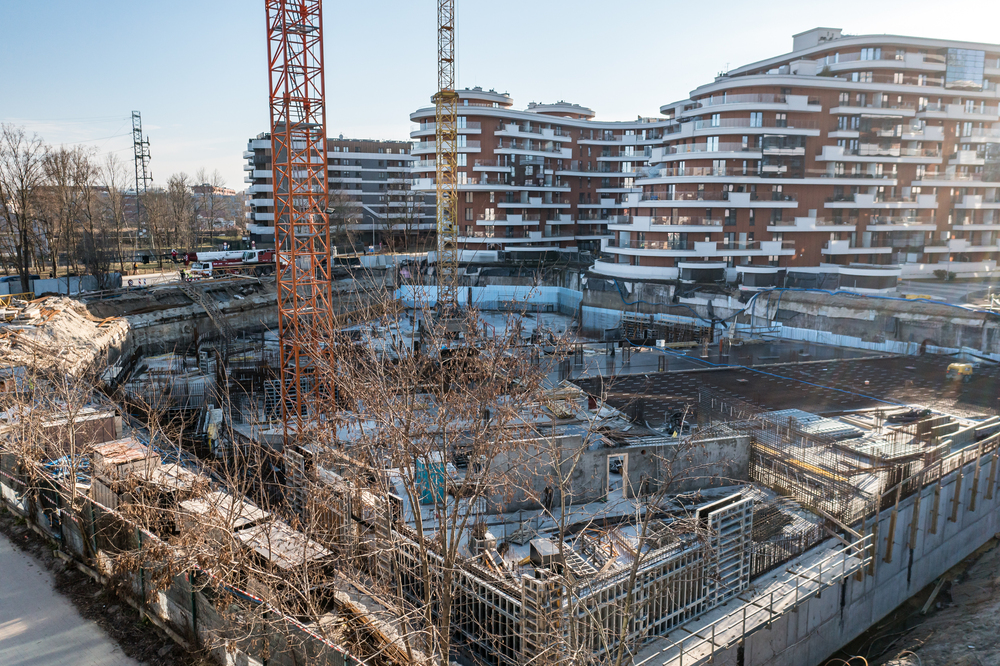

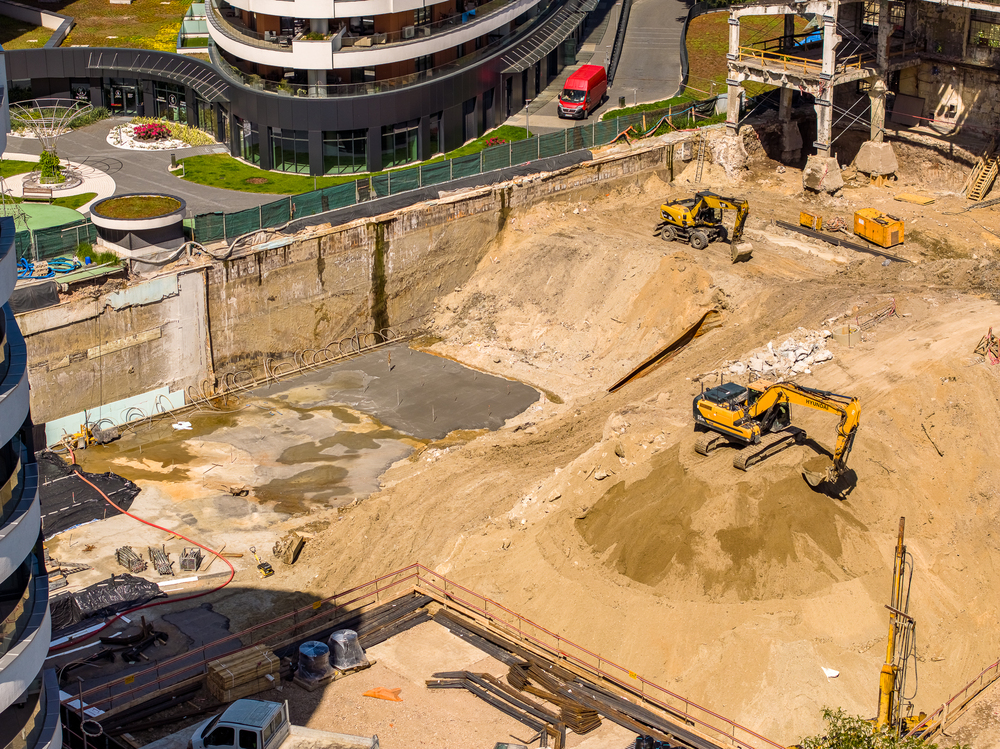

Budynek B:
III piętro stan surowy 95%
IV piętro stan surowy 25%

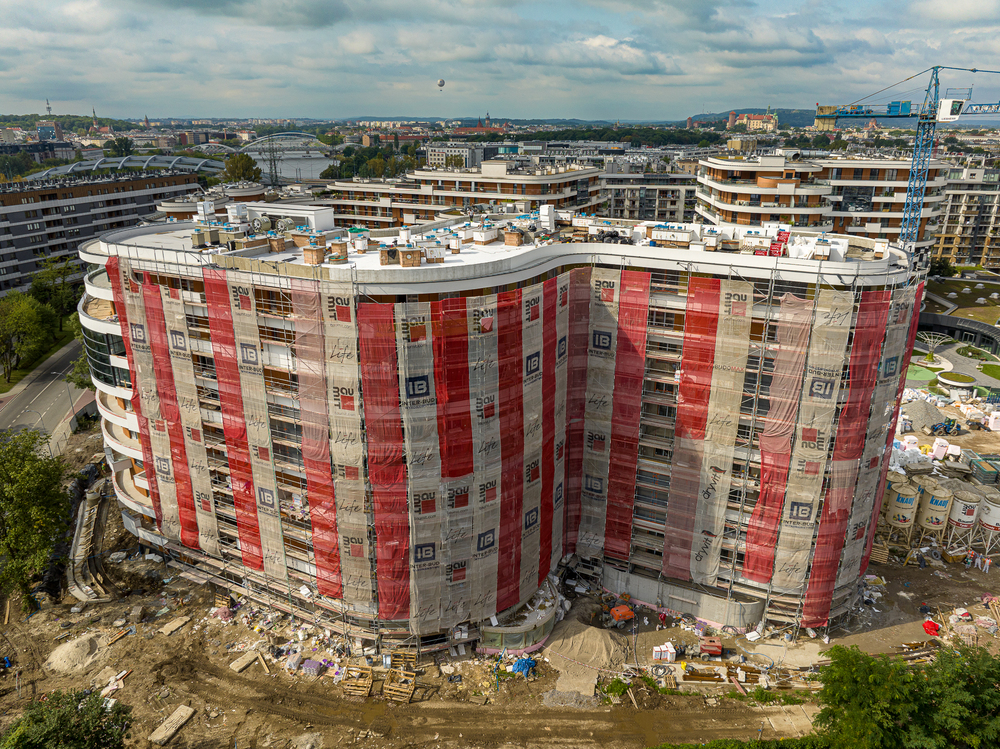

Stan zaawansowania robót na dzień 28.07.2022 r.

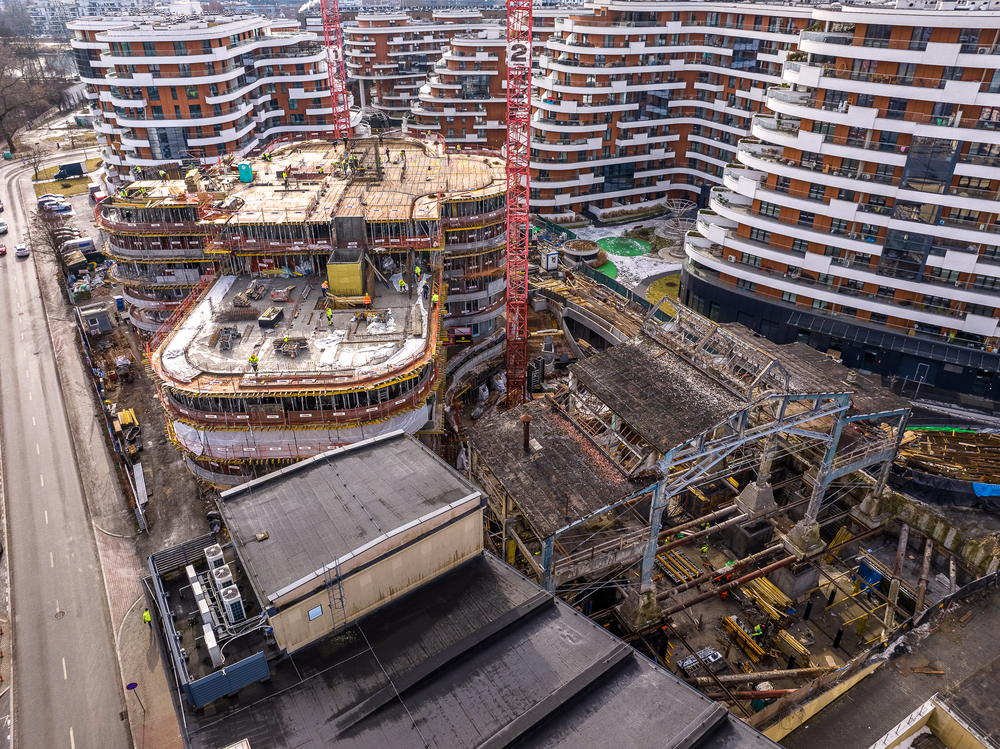

Budynek B:
II piętro stan surowy 100%
III piętro 5%

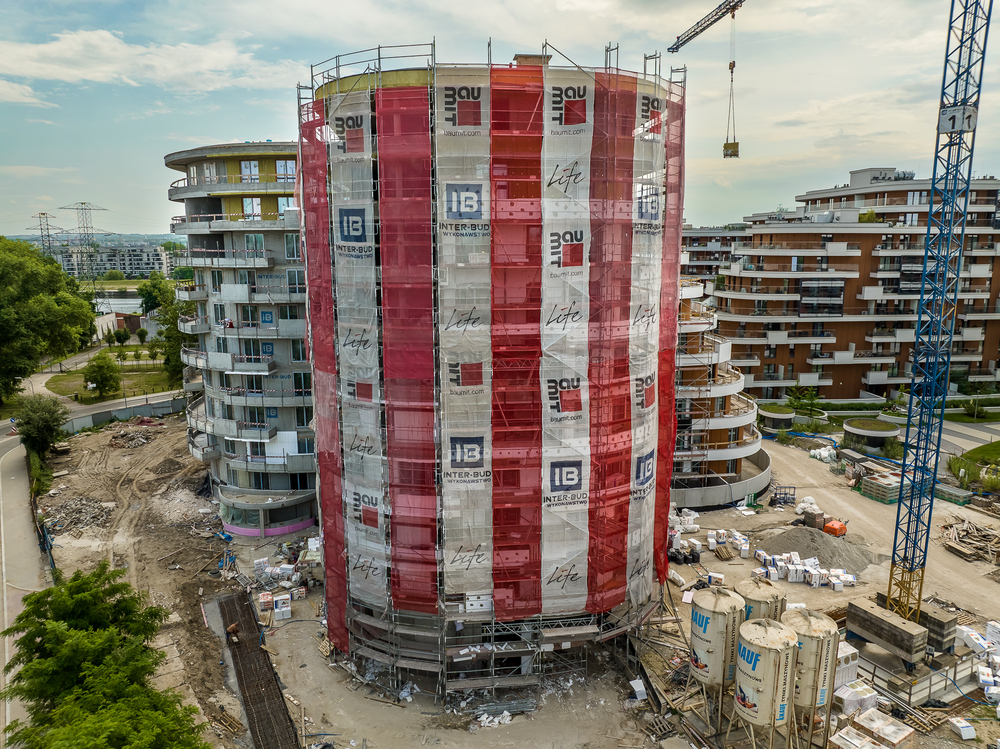

Stan zaawansowania robót na dzień 26.06.2022

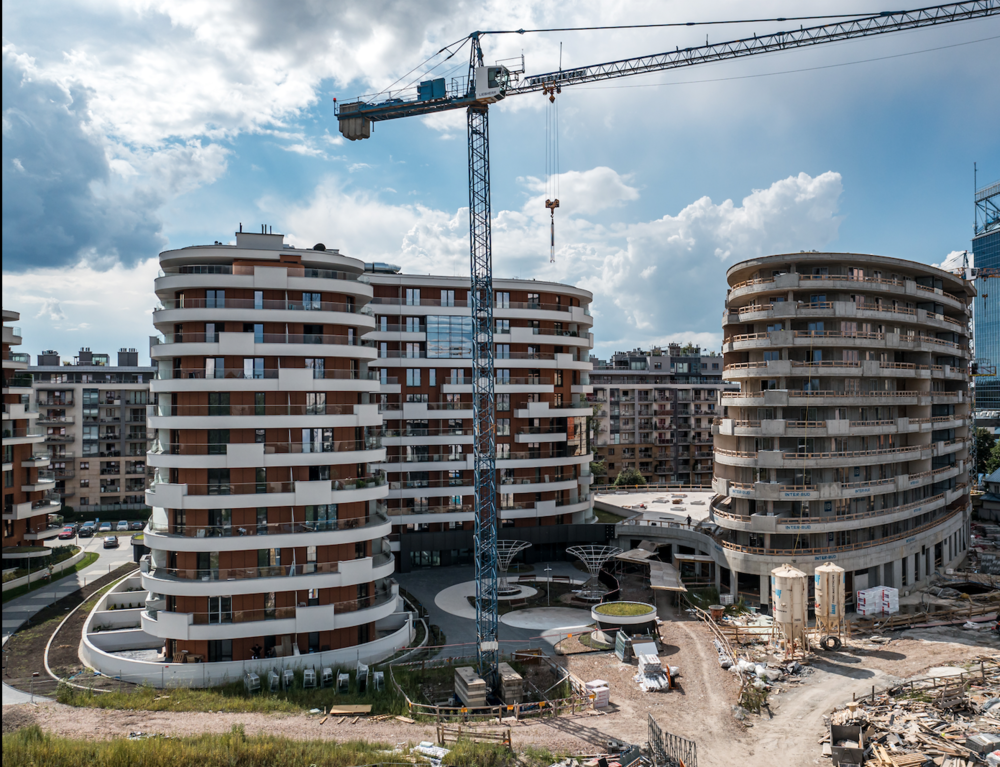

Budynek W:
Budynek zrealizowany.

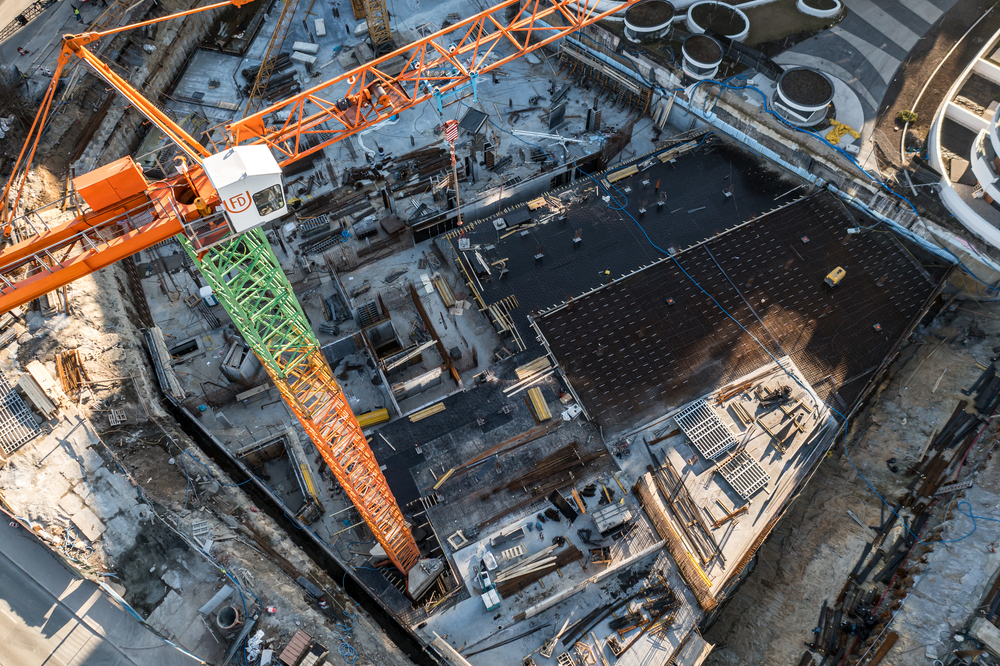

Budynek B:

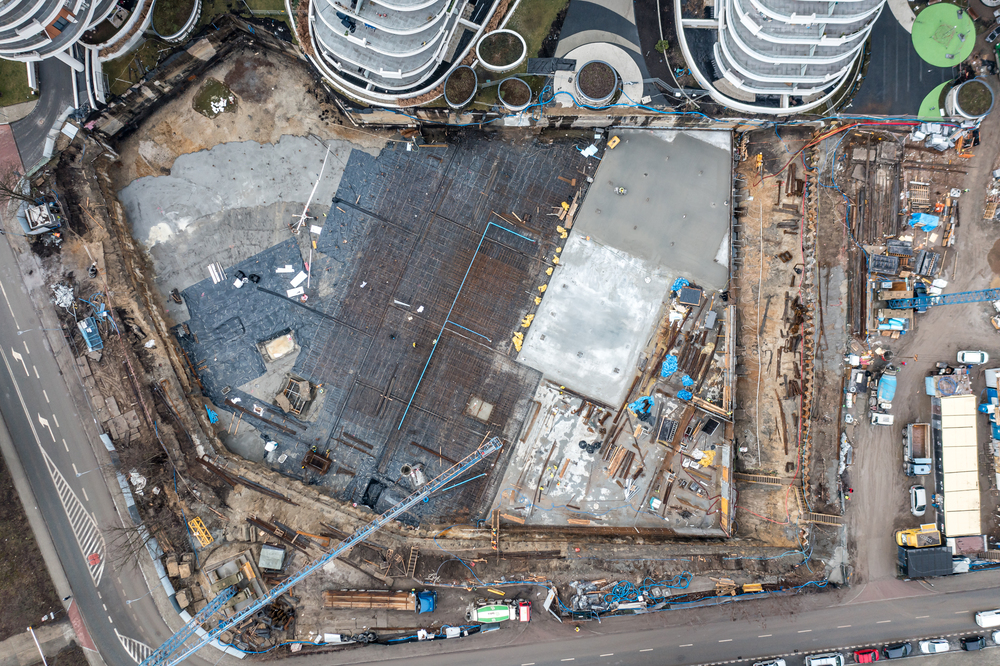

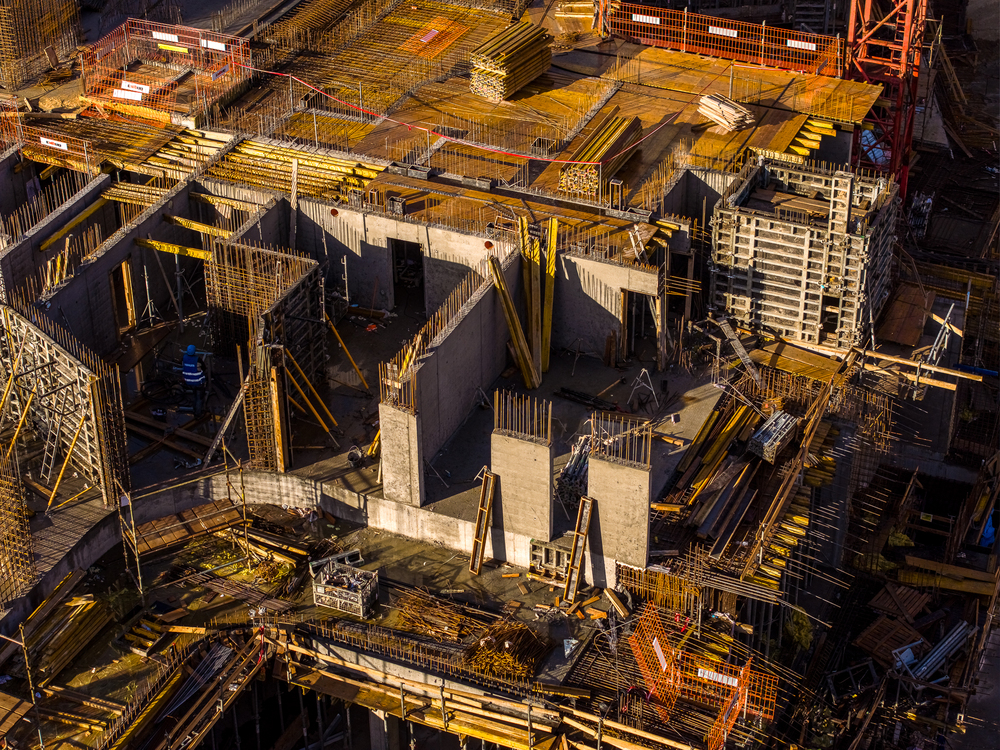

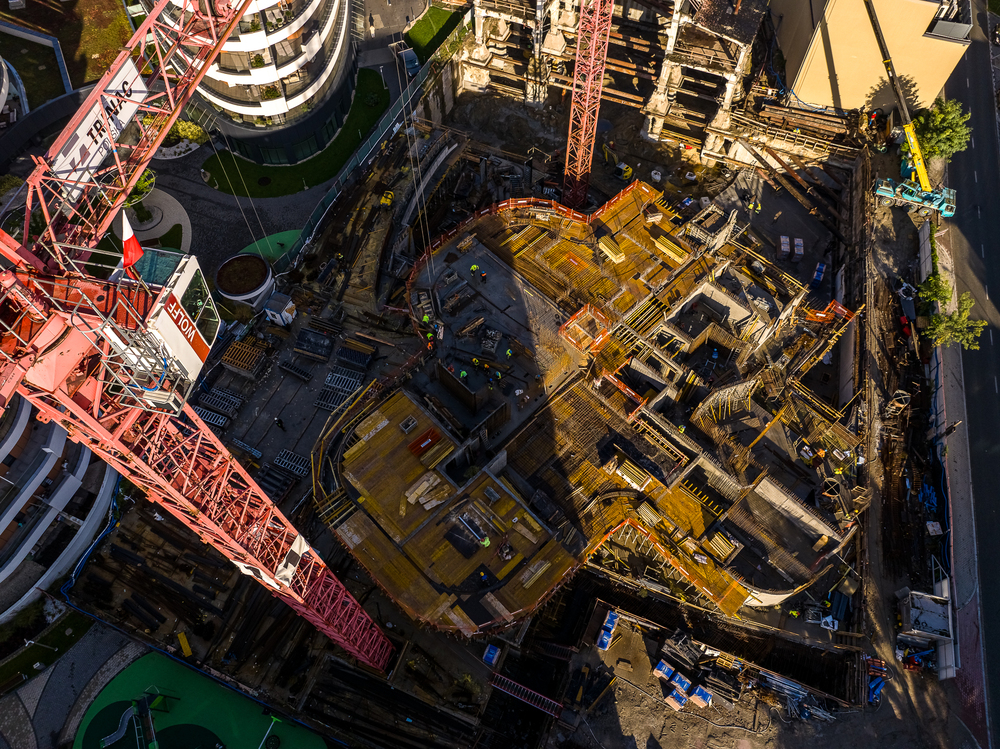

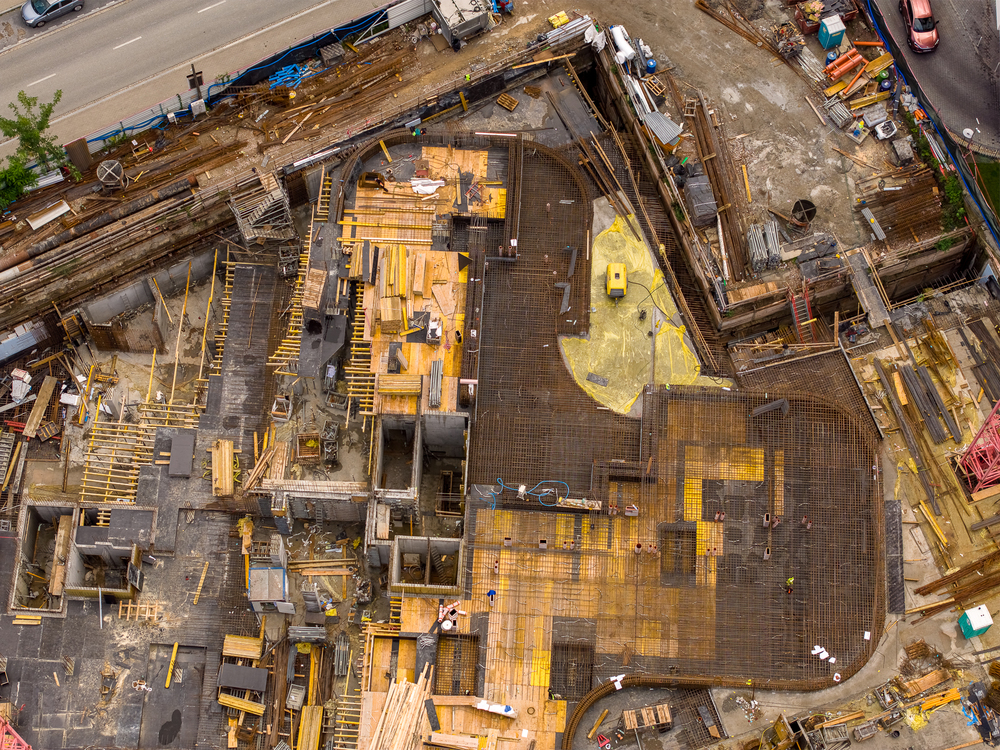

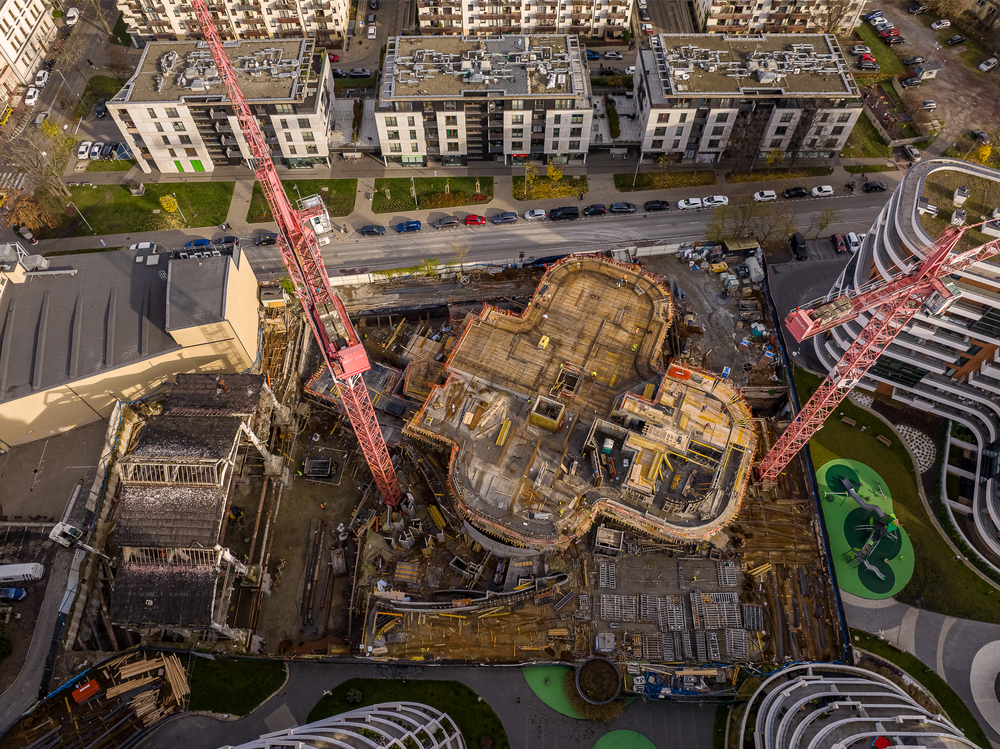

stan zero 100%
parter stan surowy 100%

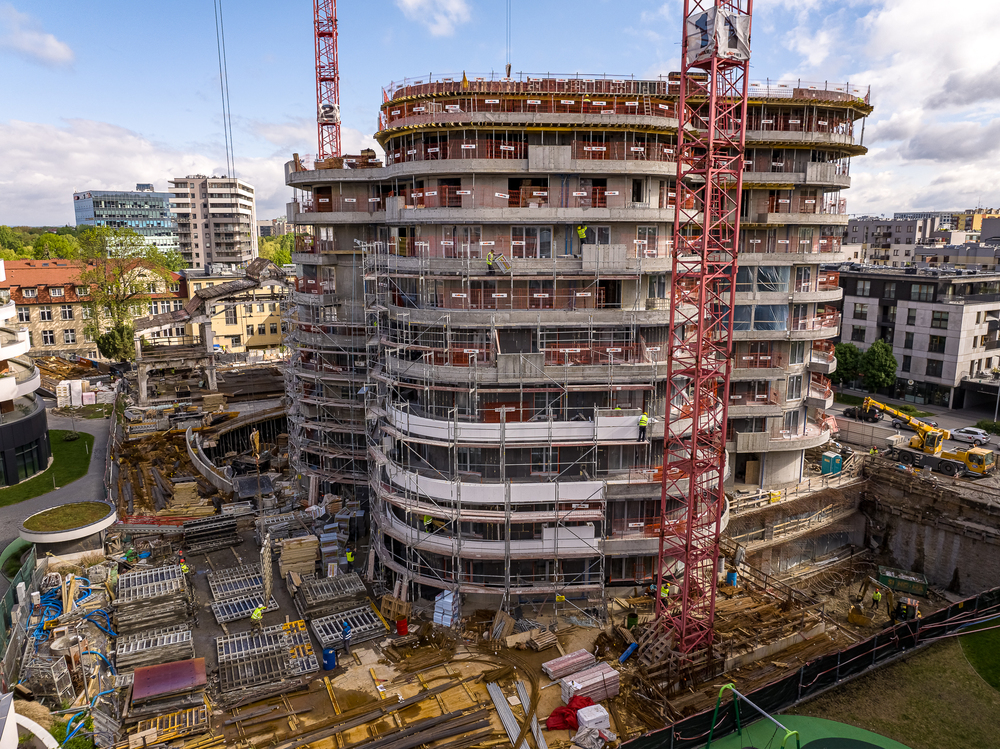

I piętro stan surowy 50%

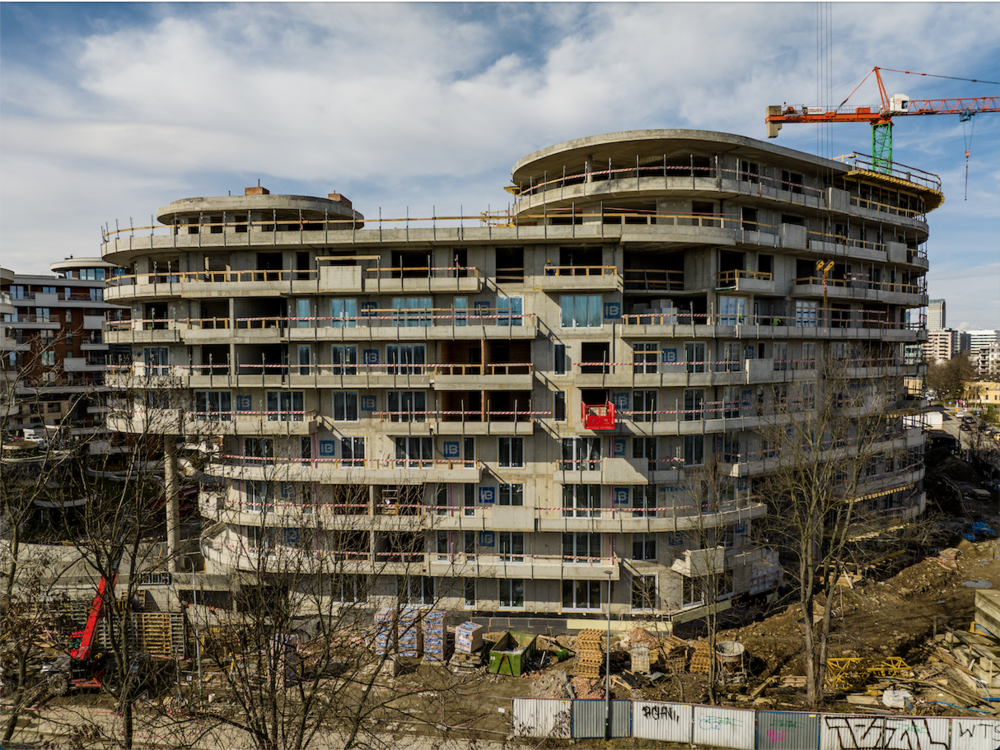

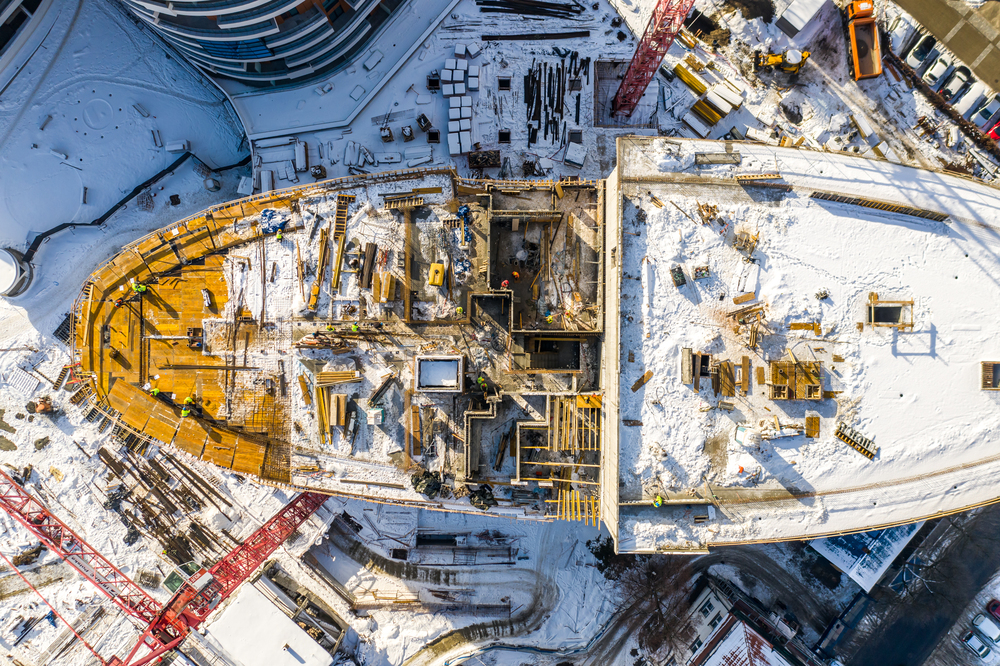

Stan zaawansowania robót na dzień 13.03.2022
Budynek W:
- instalacje wod-kan, elektryczna, wentylacyjna 100%
- elewacja 95%
- wylewki 100%
- wykończenie klatek schodowych 80%

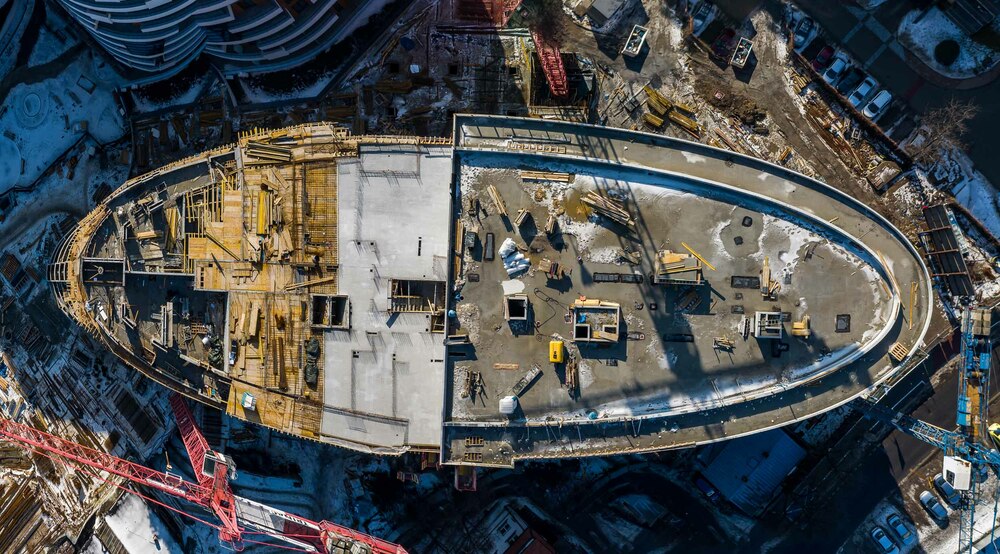

BUDYNEK B:

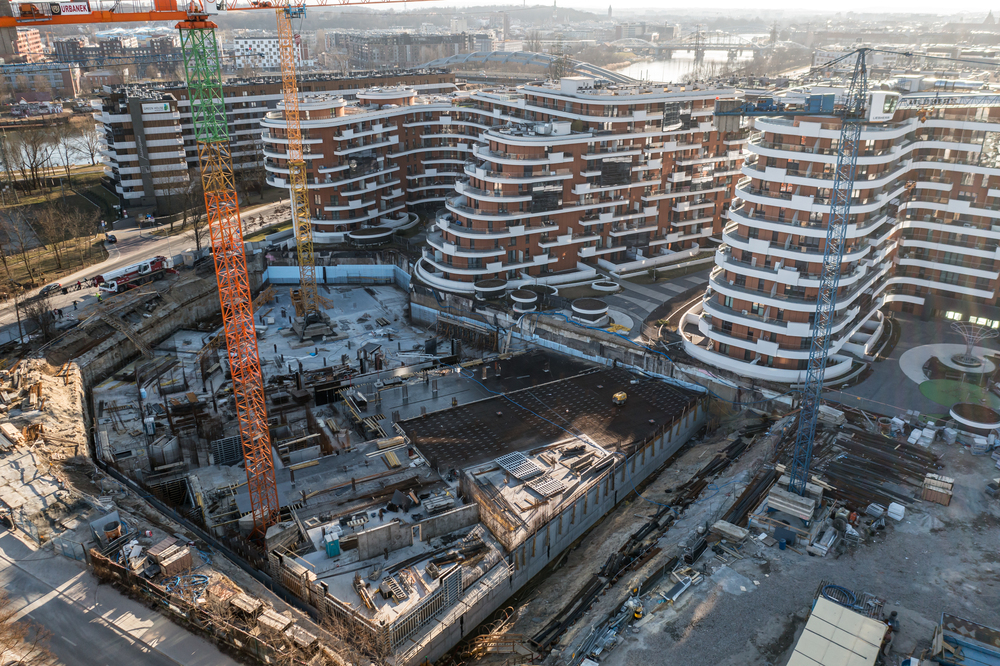

- stan zero 30%

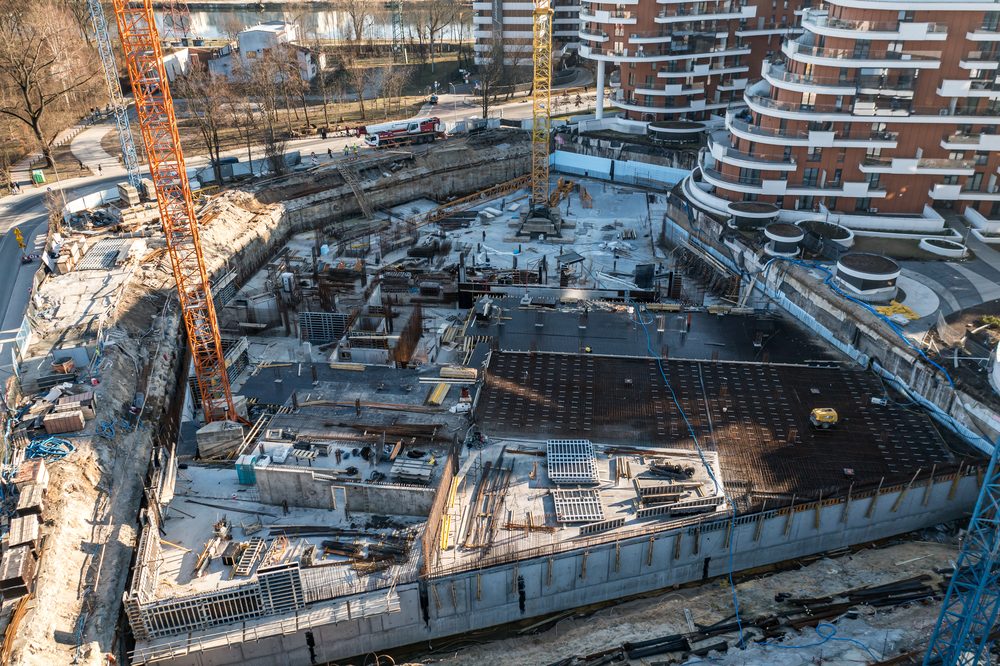

Stan zaawansowania robót na dzień 04.02.2022
Budynek W:
- instalacje wod-kan, elektryczna, wentylacyjna 90%
- elewacja 85%
- wylewki 100%
- wykończenie klatek schodowych 40%
Stan zaawansowania robót na dzień 05.12.2021 r.
Budynek W:
- instalacje wod-kan, elektryczna, wentylacyjna 80%
- przyłącza 100%
- ścianki działowe 100%
- elewacja 80%
- wylewki 95%
Stan zaawansowania robót na dzień 10.09.2021 r.
Budynek W:
- montaż okien 100%
- instalacje wod-kan, elektryczna, wentylacyjna 60%
- przyłącza 80%
- ścianki działowe 100%
- elewacja 50%
- wylewki 50%
Stan zaawansowania robót na dzień 03.08.2021 r.
Budynek W:
- montaż okien 80%
- instalacje wod-kan, elektryczna, wentylacyjna 50%
- przyłącza 80%
- ścianki działowe 100%
- elewacja 30%

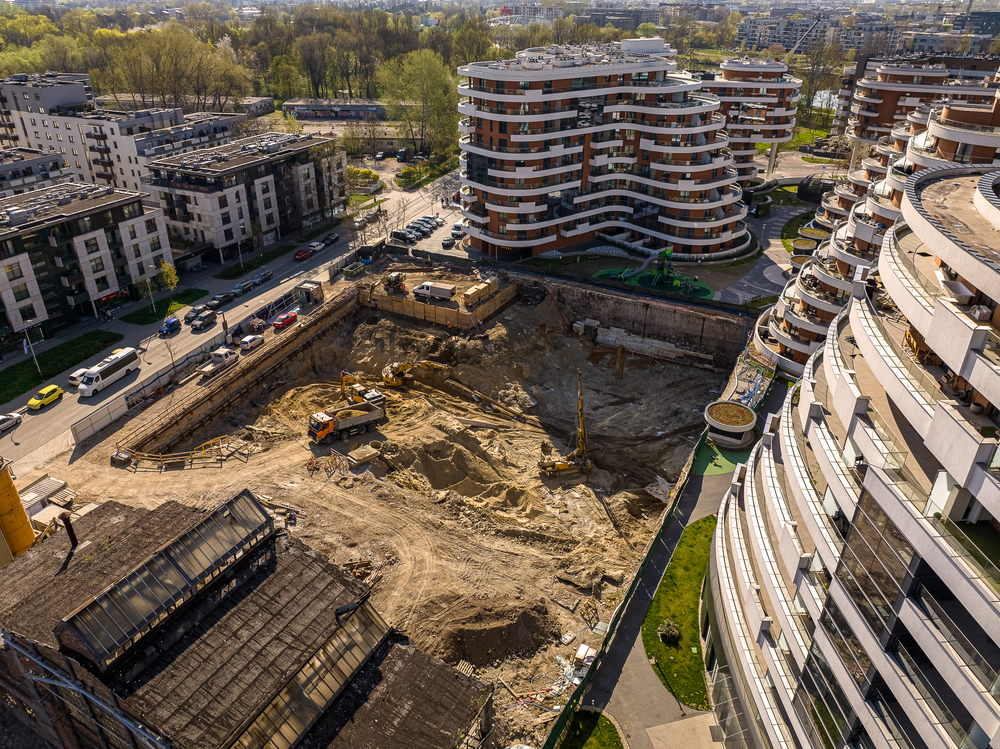

Stan zaawansowania robót na dzień 30.06.2021 r.

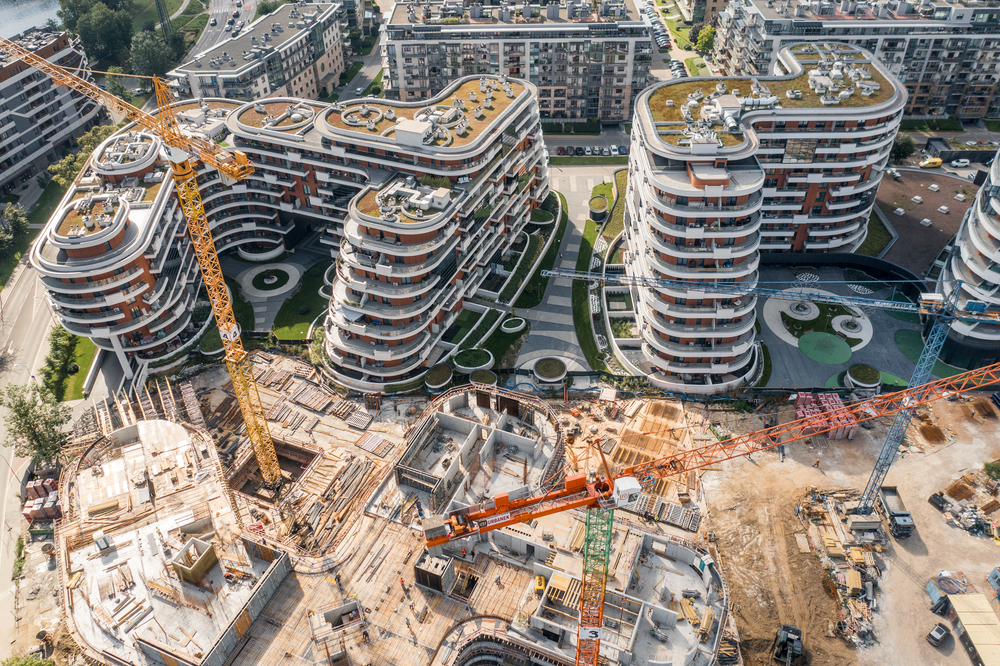

Budynek W:
- montaż okien 70%
- instalacje wod-kan, elektryczna, wentylacyjna 40%
- przyłącza 80%
- ścianki działowe 100%
- elewacja 20%

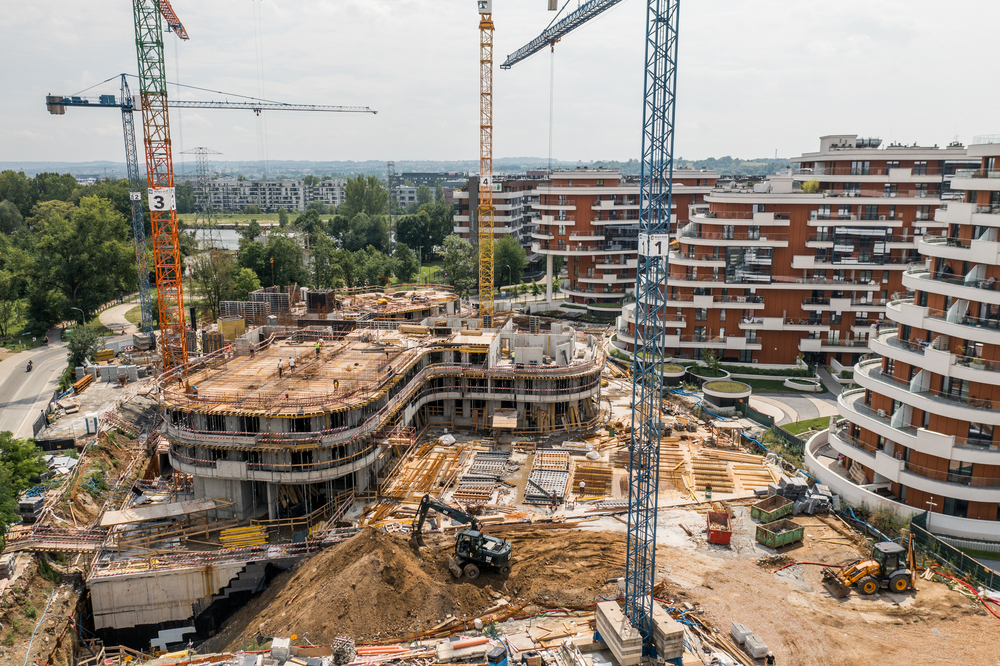

Stan zaawansowania robót na dzień 28.04.2021 r.
Budynek W:
- montaż okien 60%
- instalacje wod-kan, elektryczna, wentylacyjna 30%
- przyłącza 80%
- ścianki działowe 100%
- elewacja 10%
Stan zaawansowania robót na dzień 27.03.2021 r.
Budynek W:
- roboty żelbetowe poziom 5-10 100%
- montaż okien 60%
- instalacje wod-kan, elektryczna, wentylacyjna 20%
- przyłącza 80%
- ścianki działowe 90%

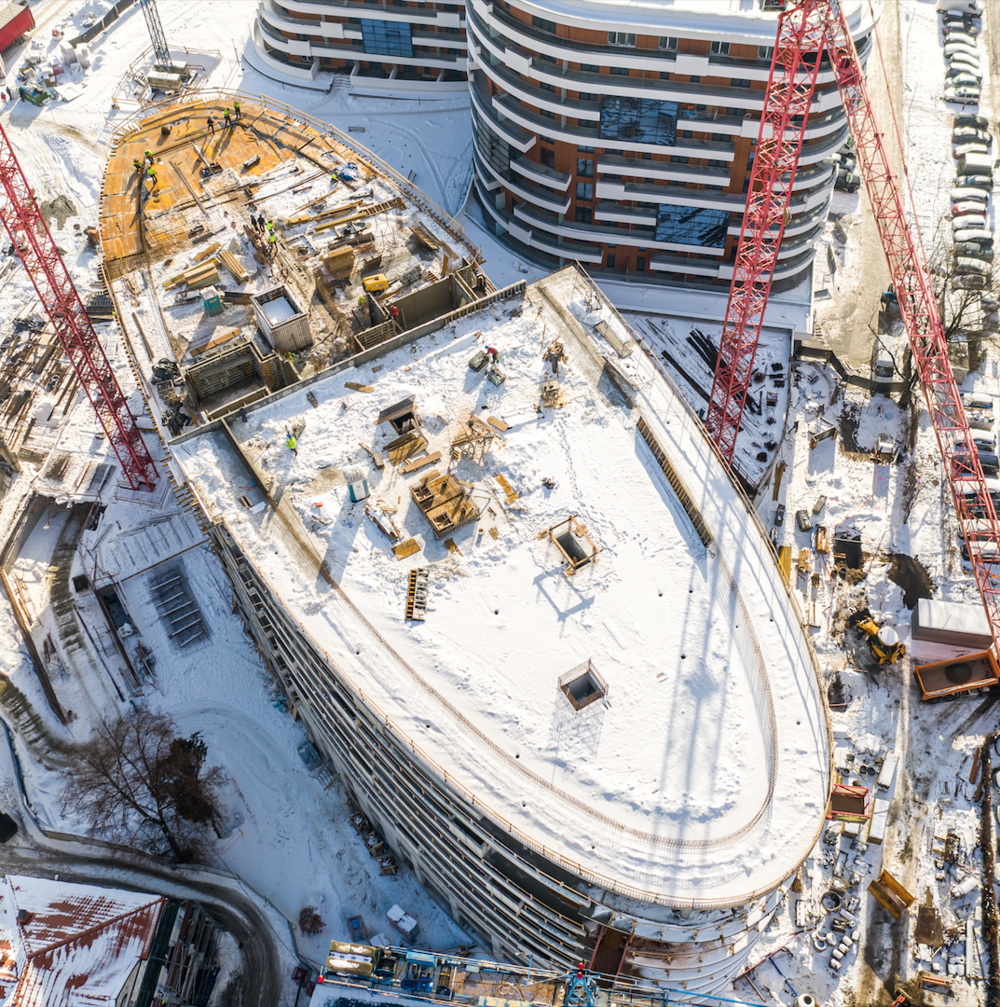

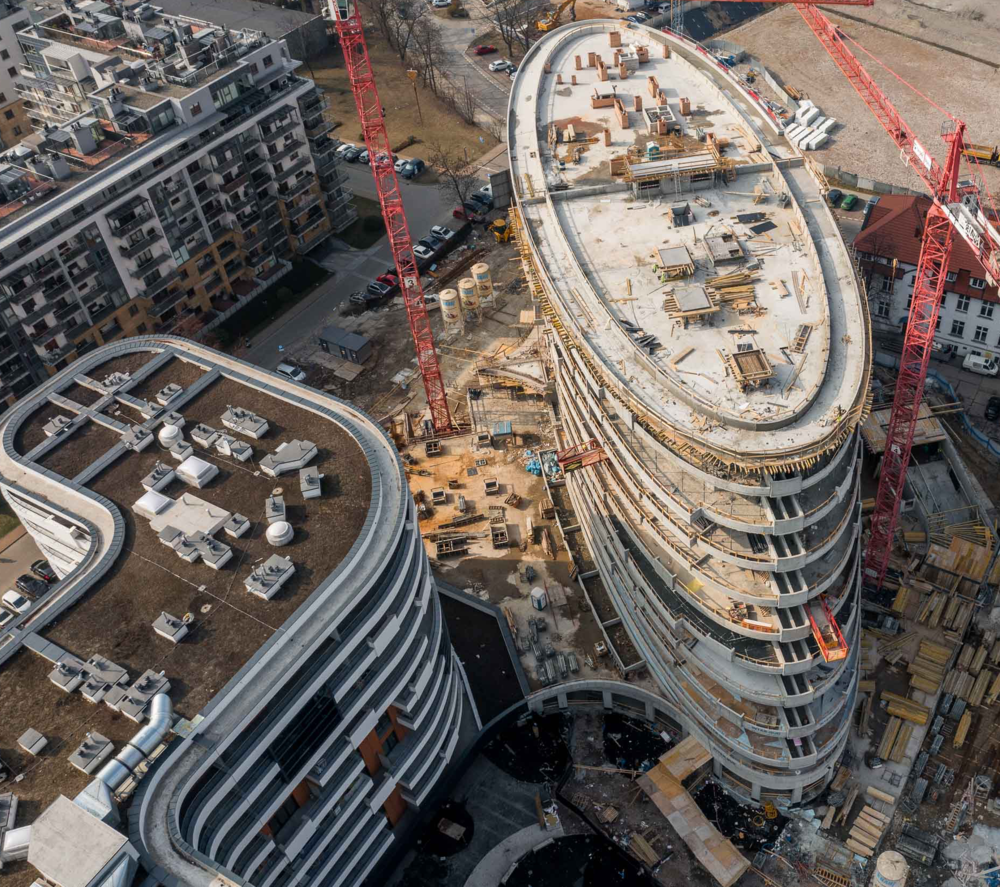

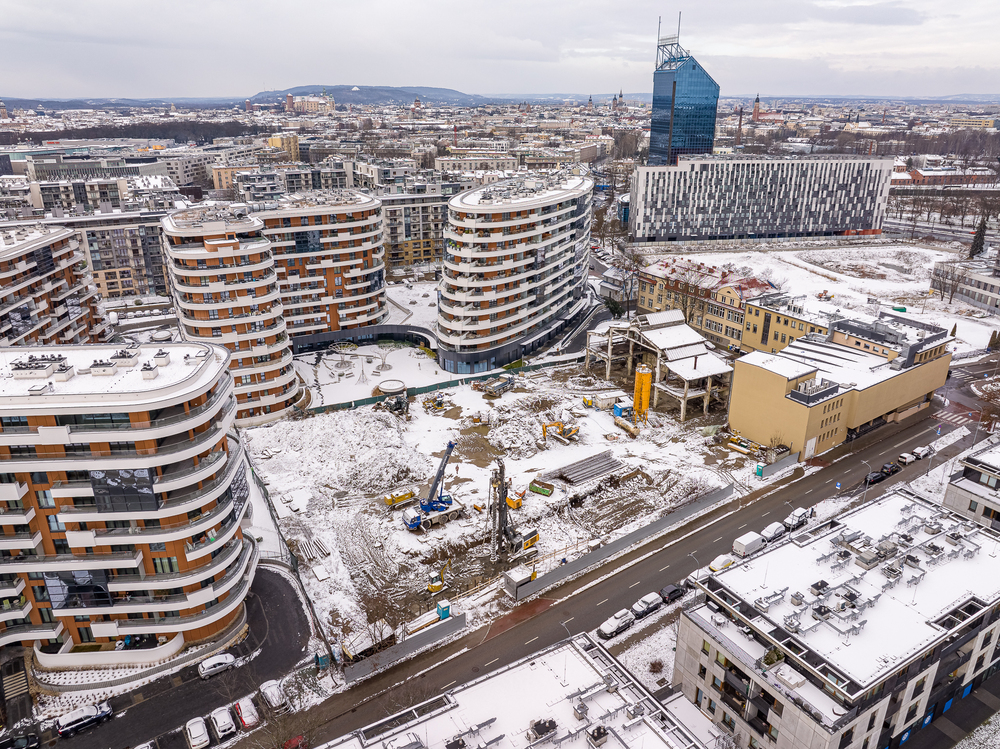

Stan zaawansowania robót na dzień 21.02.2021 r.

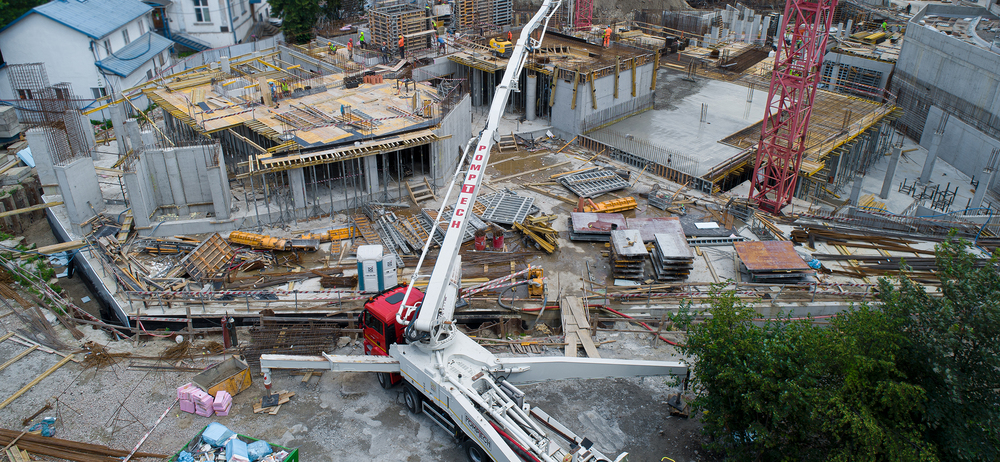

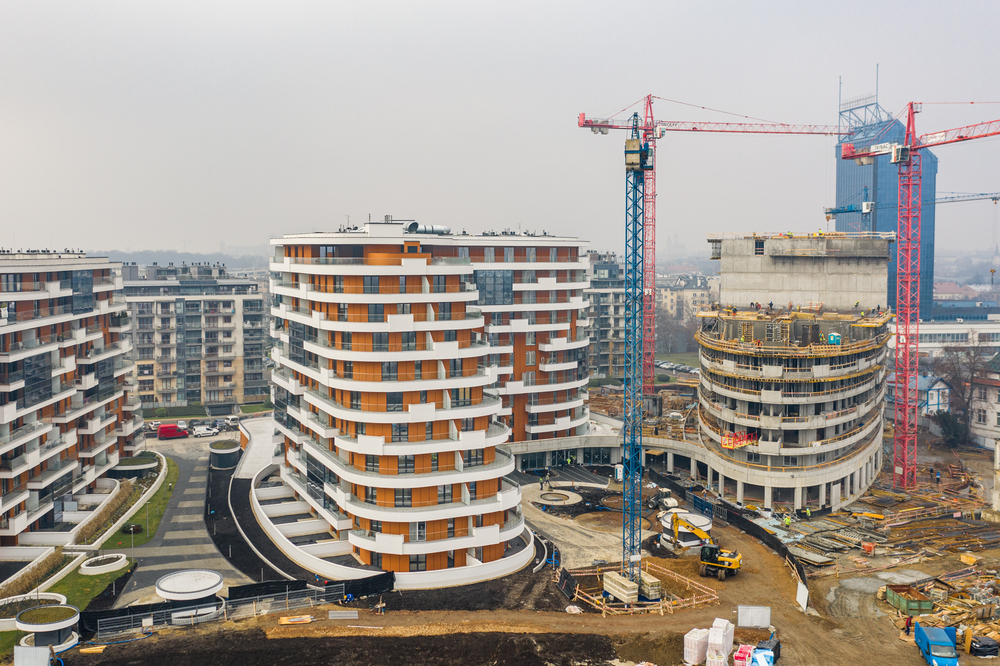

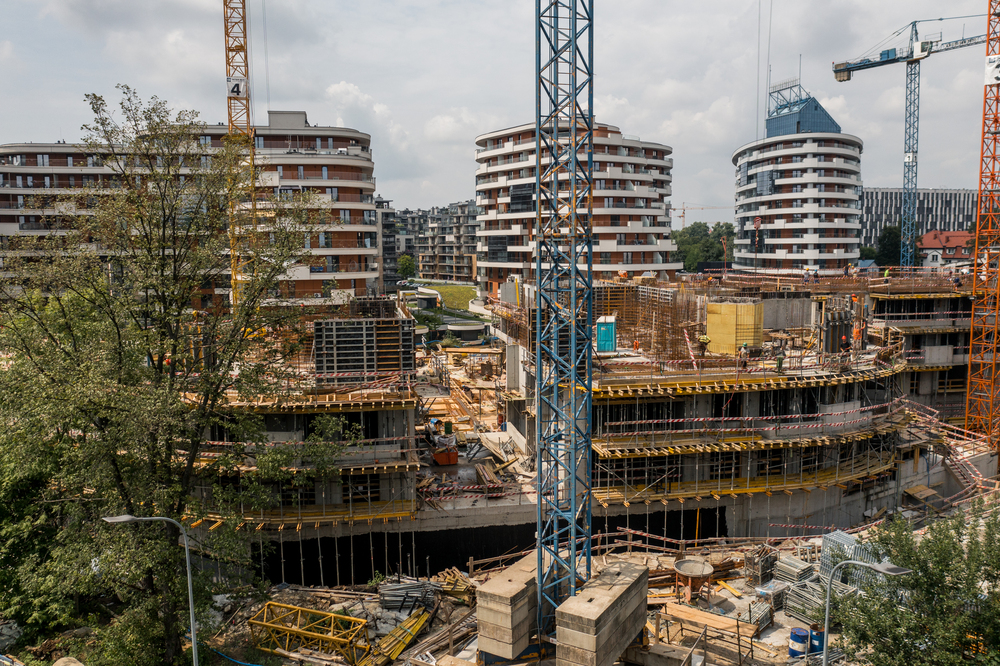

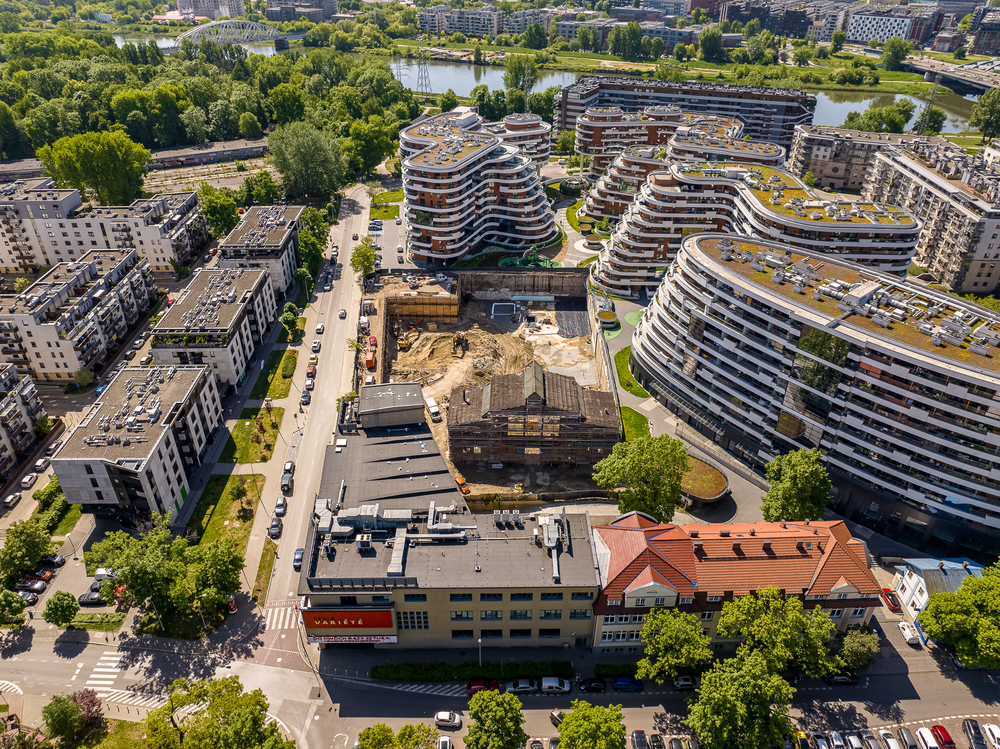

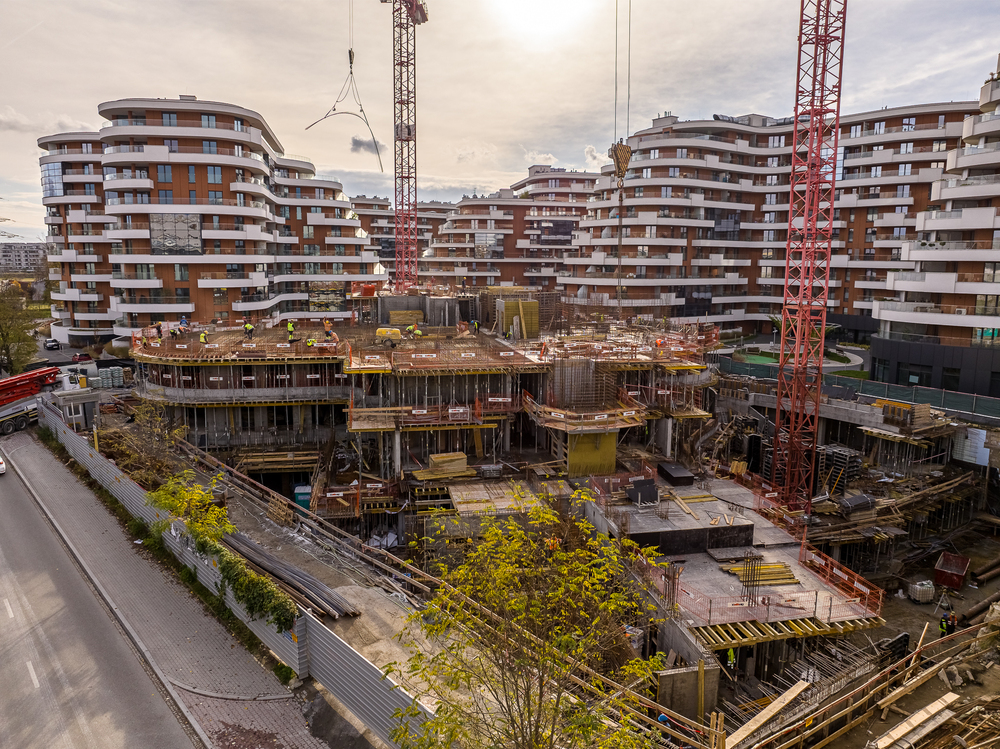

Budynek D:
- Trwają ostatnie odbiory mieszkań
Budynek W:
- roboty żelbetowe poziom 5-10 95%
- montaż okien 50%
- instalacje wod-kan, elektryczna, wentylacyjna 10%
- przyłącza 70%
Stan zaawansowania robót na dzień 18.01.2021 r.
Budynek D:
- Zagospodarowanie terenów wokół 100 %
- Trwają odbiory mieszkań
Budynek W:
- roboty żelbetowe poziom 5-10 90%
- montaż okien 40%

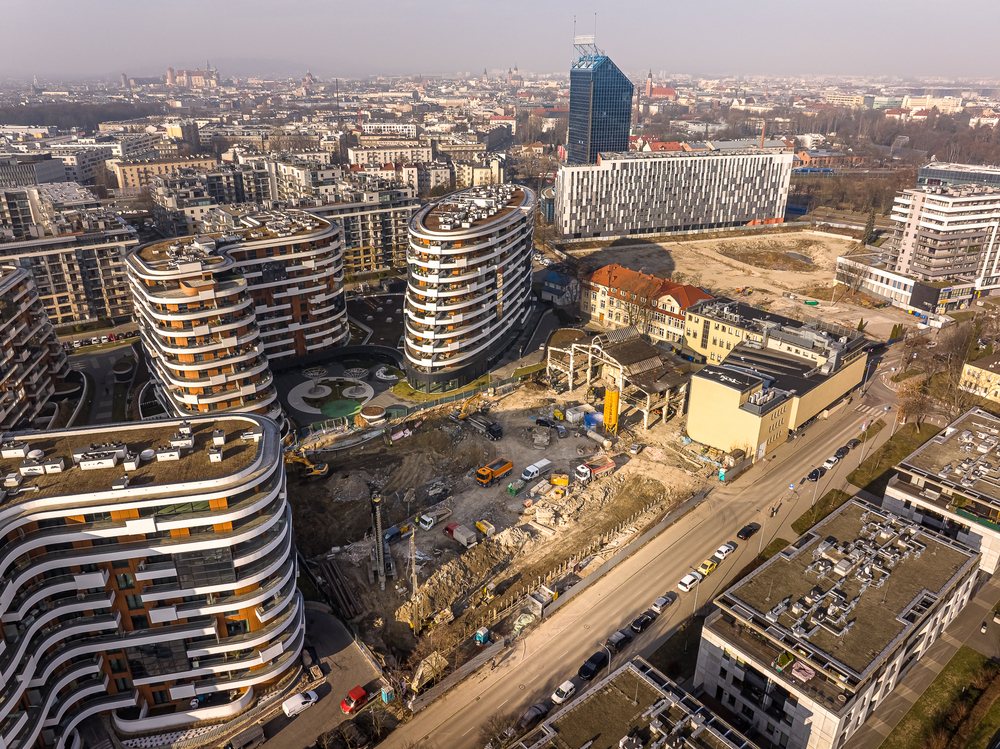

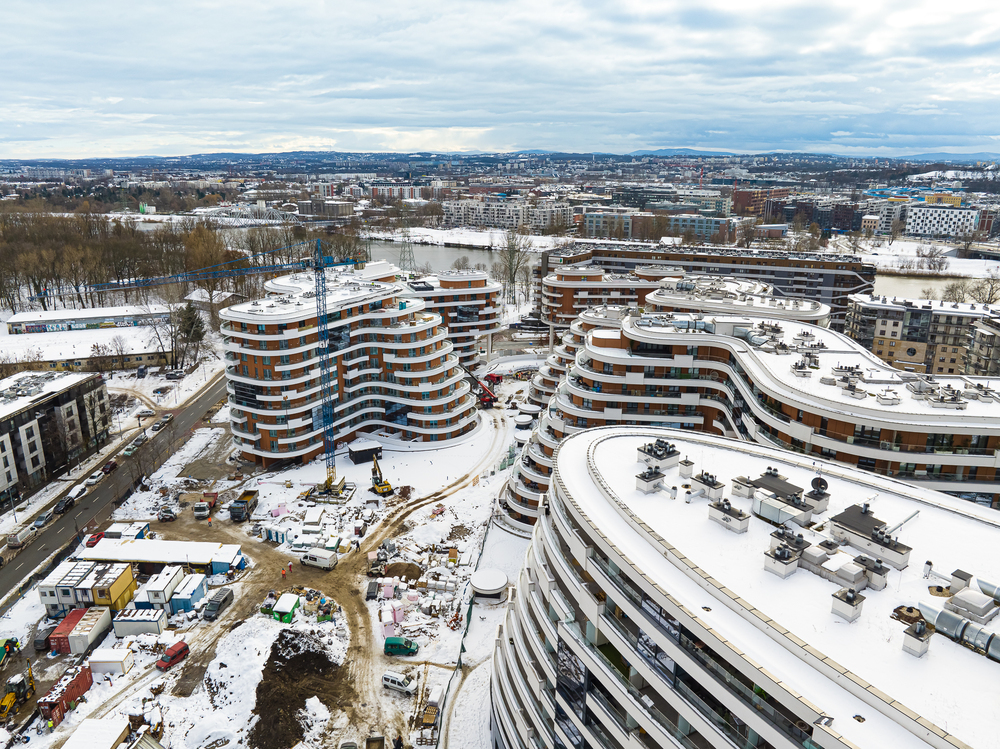

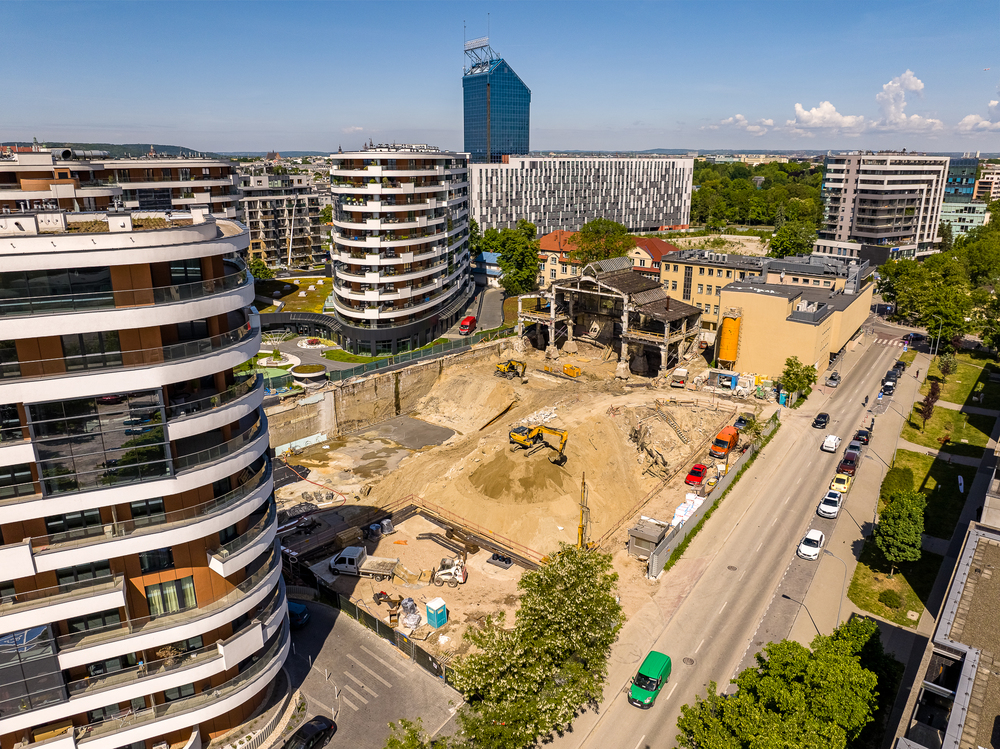

Stan zaawansowania robót na dzień 16.12.2020 r.
Budynek D:
- Zagospodarowanie terenów wokół 97%
Budynek W:
- roboty żelbetowe poziom 5-10 60%
- montaż okien 30%

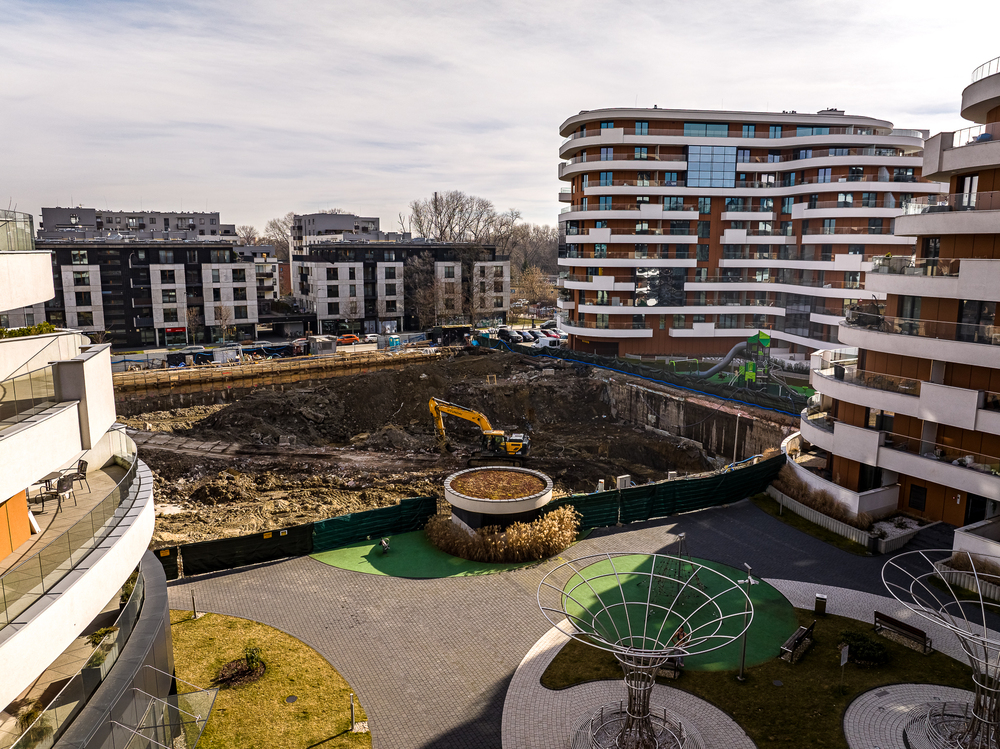

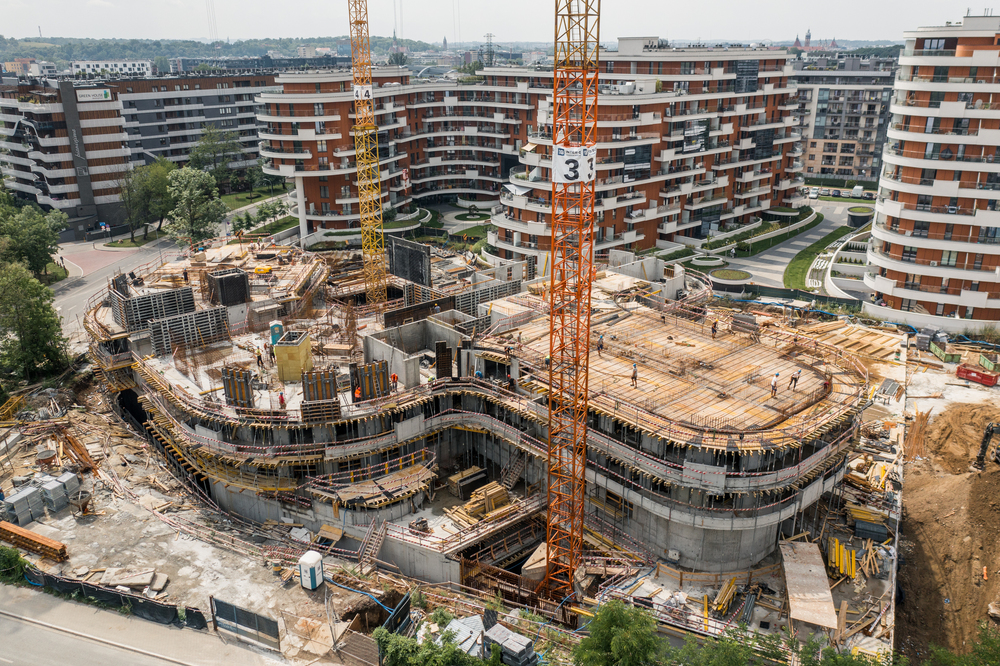

Stan zaawansowania robót na dzień 19.11.2020 r.
Budynek D:
- Płytki na klatkach 100%
- Elewacja 100%
- Montaż wind 100%
- Zagospodarowanie terenów wokół 90%
Budynek W:
- stan zero 100%
- roboty żelbetowe do poziomu czwartego piętra 100%
- roboty żelbetowe poziom 5-10 20%

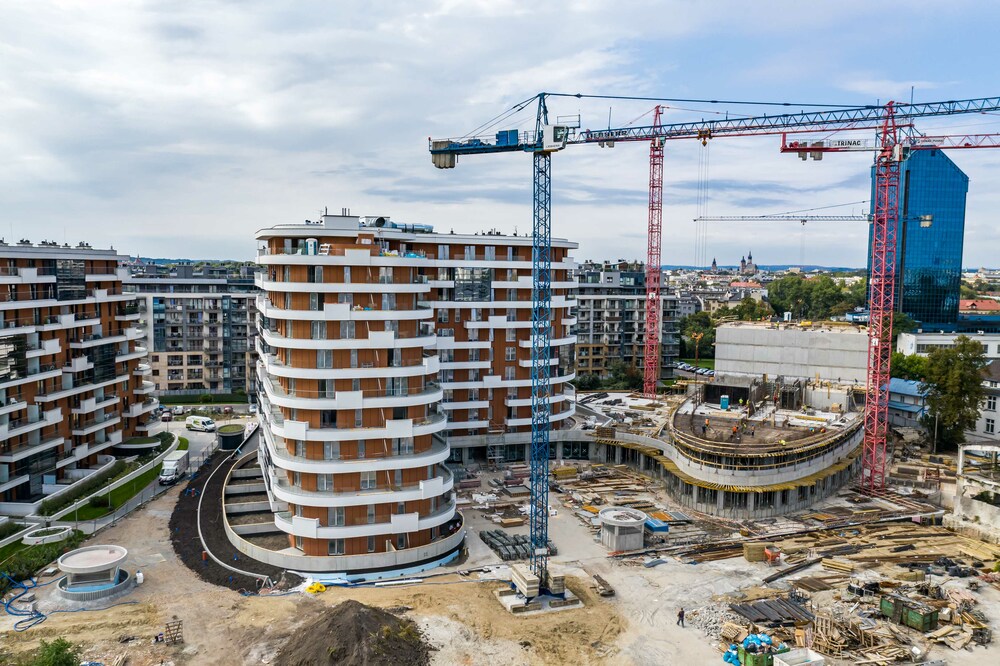

Stan zaawansowania robót na dzień 24.09.2020

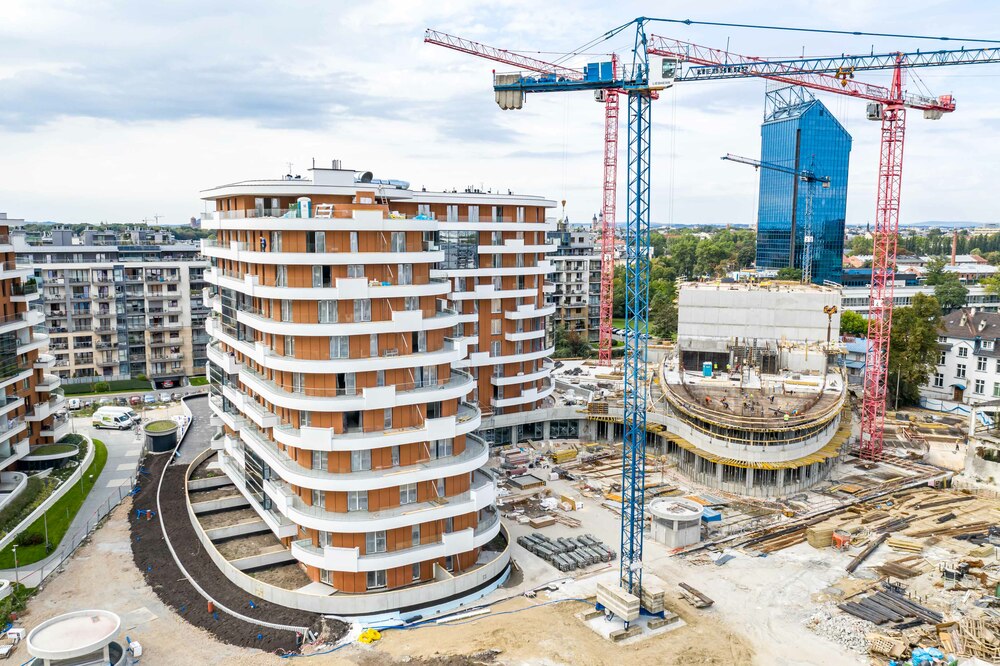

Budynek D:
- Płytki na klatkach 98%
- Elewacja 95%
- Montaż wind 95%
- Zagospodarowanie terenów wokół 35%
Budynek W:
- stan zero 95%
- roboty żelbetowe do poziomu czwartego piętra 80%

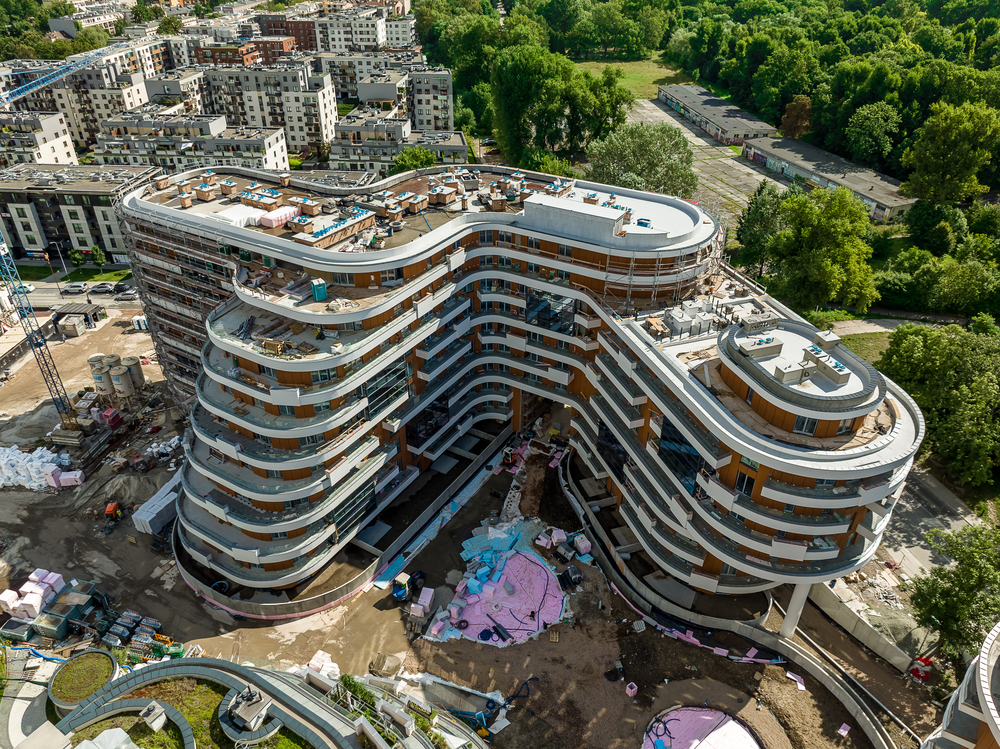

- roboty żelbetowe poziom 5-10 10%

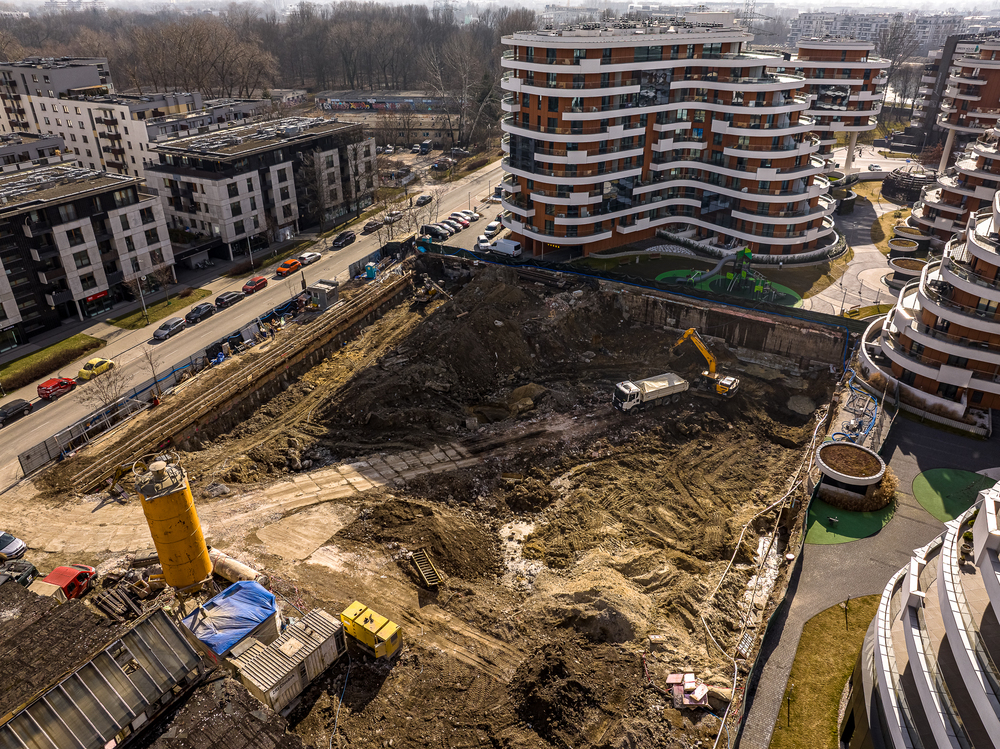

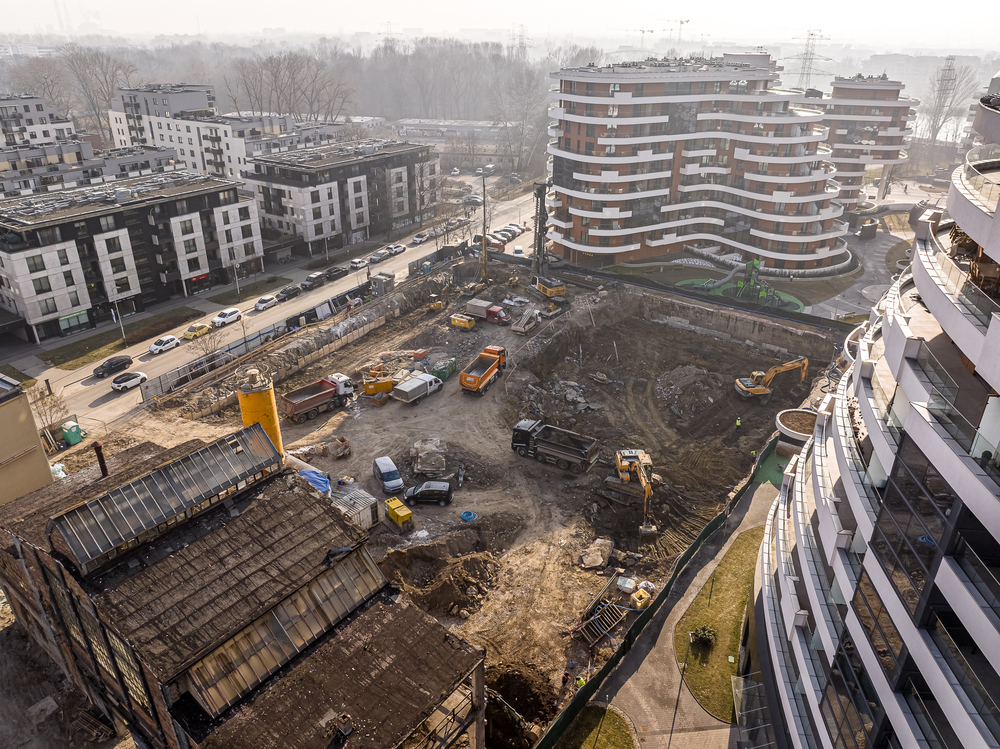

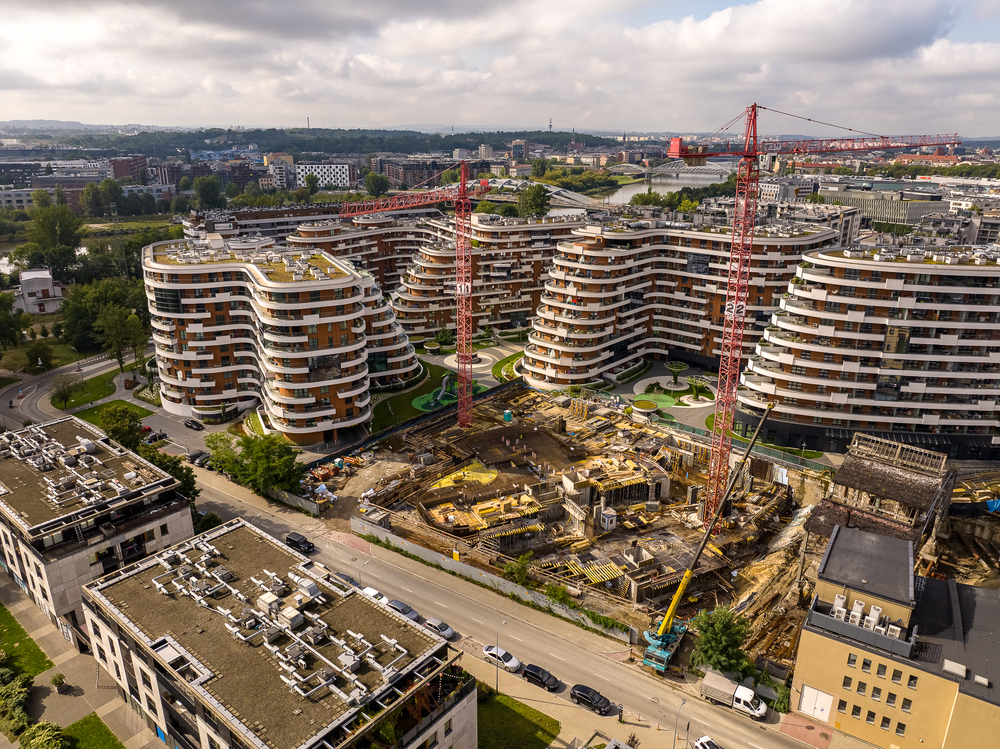

Stan zaawansowania robót na dzień 03.09.2020
Budynek D:
Tynki 100%
Wylewki 100%
Płytki na klatkach 95%
Elewacja 90%
Montaż wind 95%
Zagospodarowanie terenów wokół 15%
Budynek W:
stan zero 95%
Roboty żelbetowe - 70% (na poziomie czwartego piętra)
Stan zaawansowania robót na dzień 15.08.2020
Budynek D:
Tynki 100%
Wylewki 100%
Płytki na klatkach 90%
Montaż wind 95%
Budynek W:
stan zero 95%
Roboty żelbetowe - 65% (na poziomie czwartego piętra )
Stan zaawansowania robót na dzień 28.07.2020
Budynek D:
Tynki 100%
Wylewki 100%
Płytki na klatkach 60%
Montaż wind 95%
Budynek W:
stan zero 95%
Roboty żelbetowe 45%
Stan zaawansowania robót na dzień 30.06.2020
Budynek D:
Tynki 75%
Wylewki 65%
Płytki na klatkach 40%
Montaż wind 90%
Budynek W:
stan zero 65%
Roboty żelbetowe30%

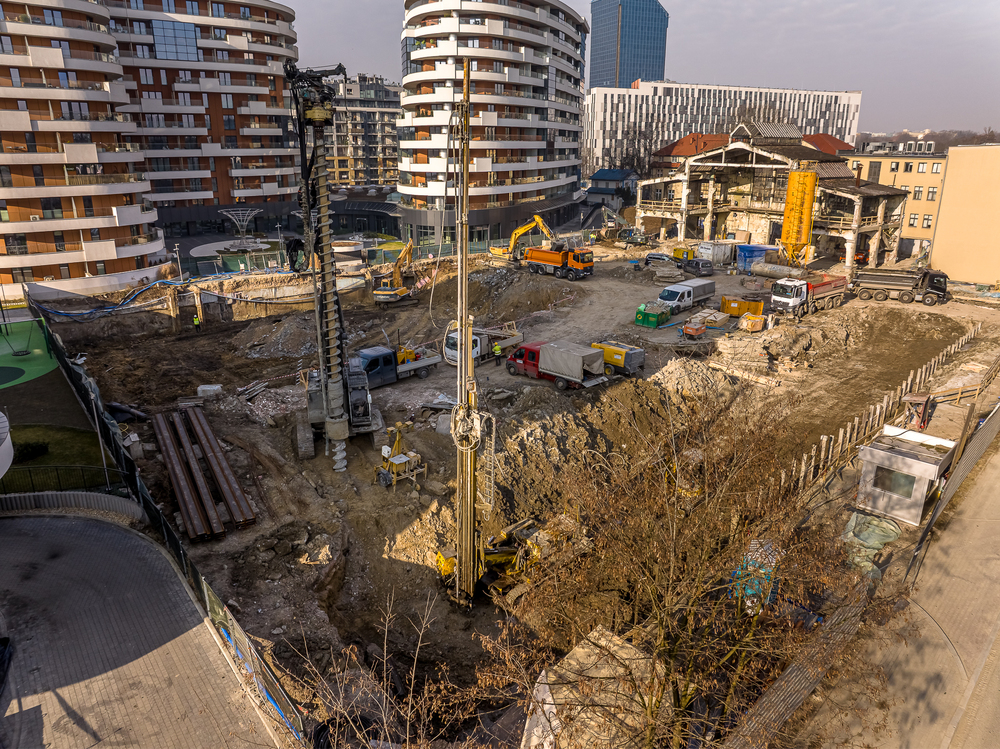

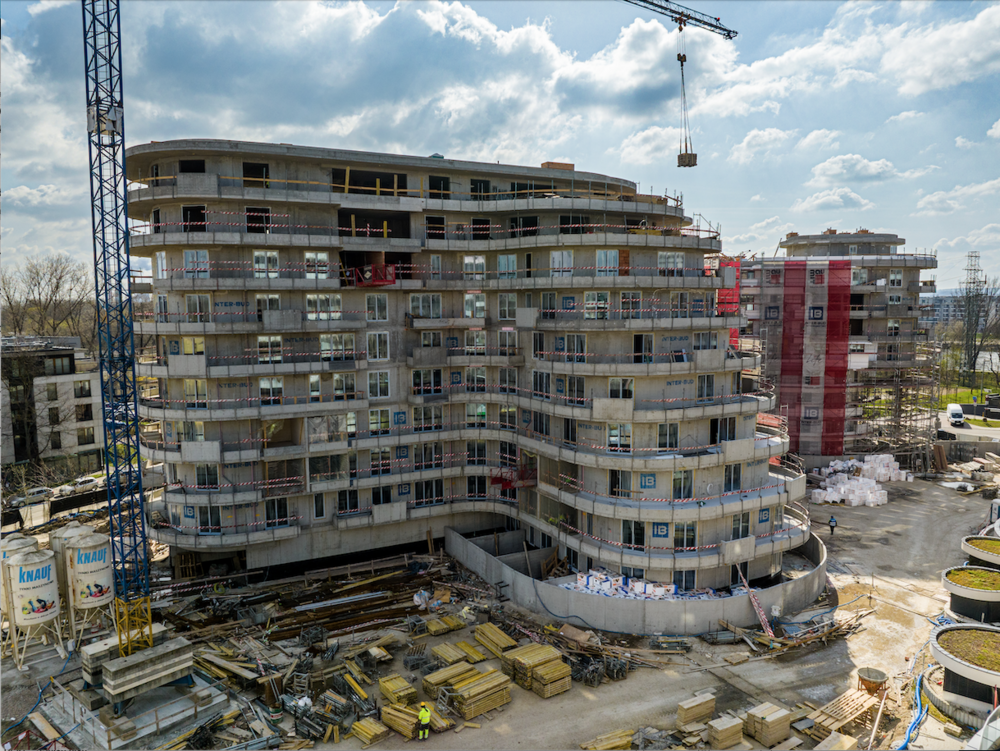

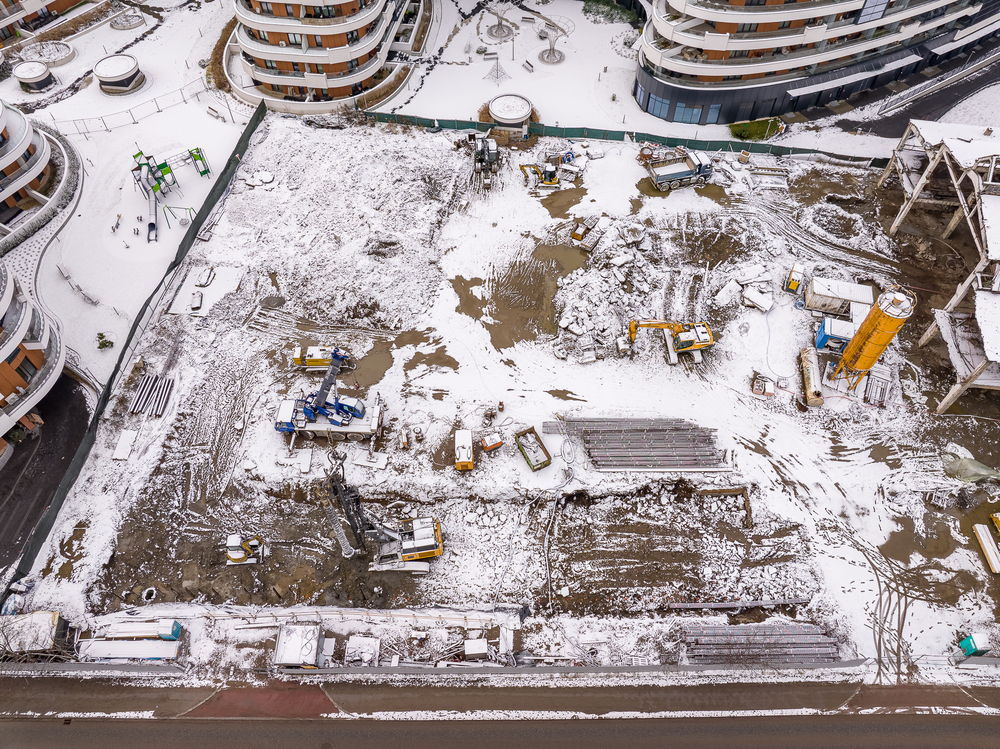

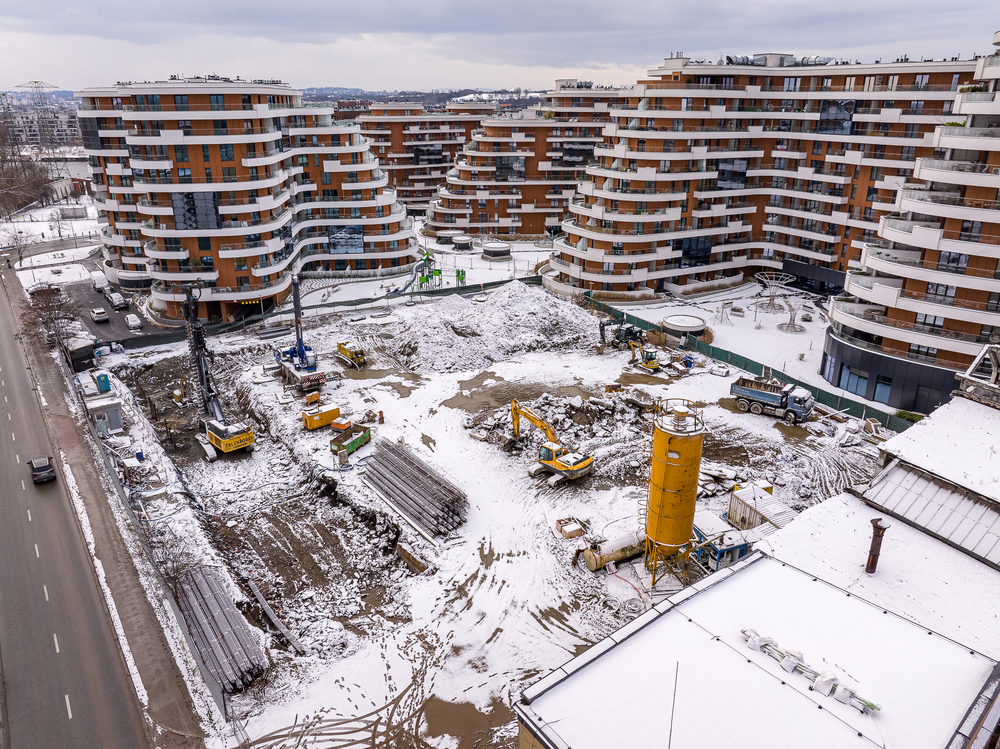

Stan zaawansowania robót na dzień 20.05.2020 r.

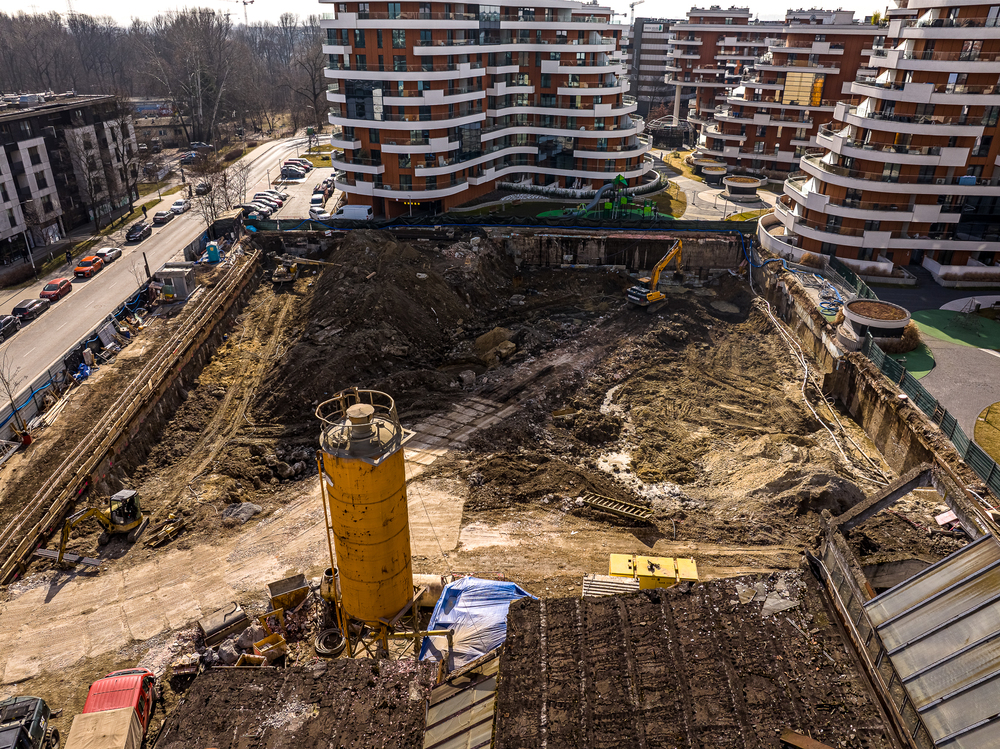

Budynek D:
Aktualnie prowadzone są prace wewnątrz: tynki, wylewki, rozpoczęto układanie płytek na klatkach, oraz montaż wind

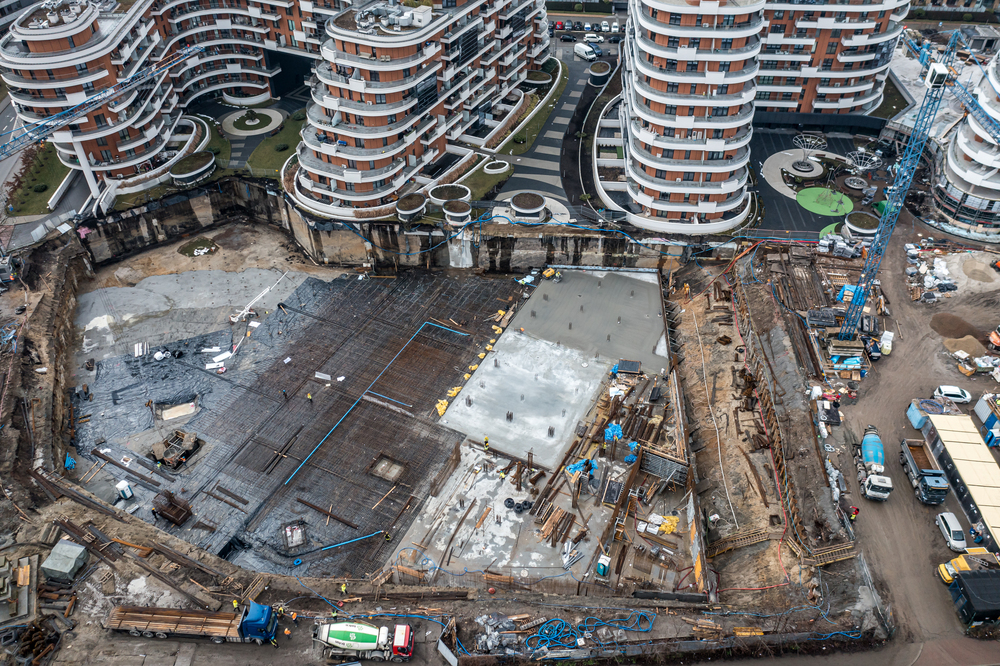

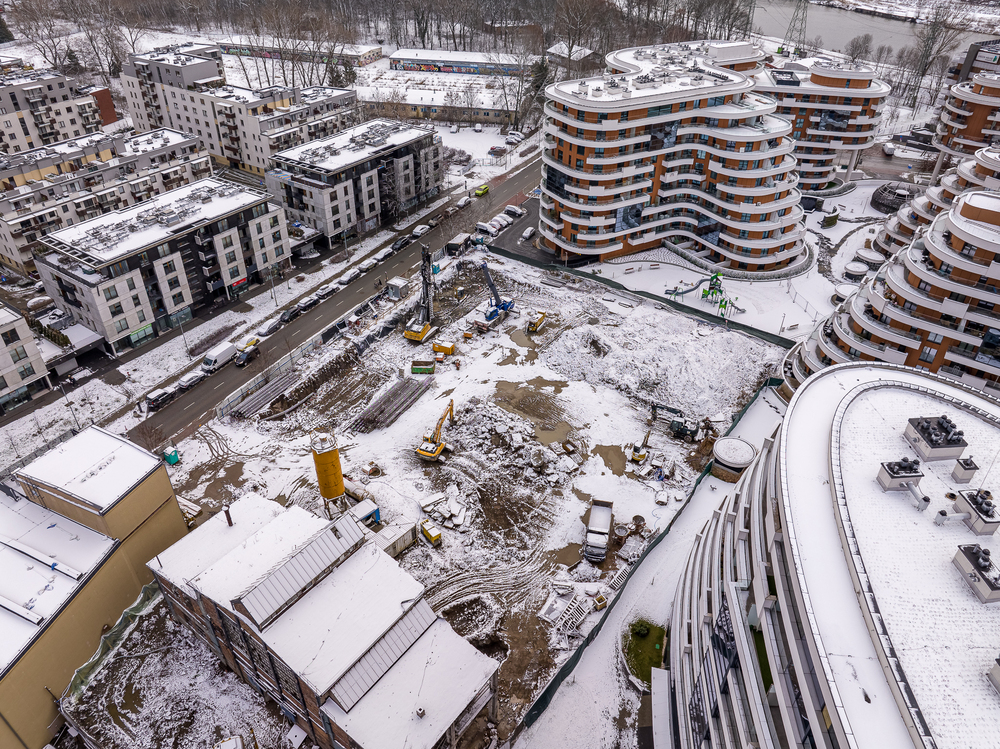

Budynek W:
stan zero, roboty żelbetowe – prace w trakcie
